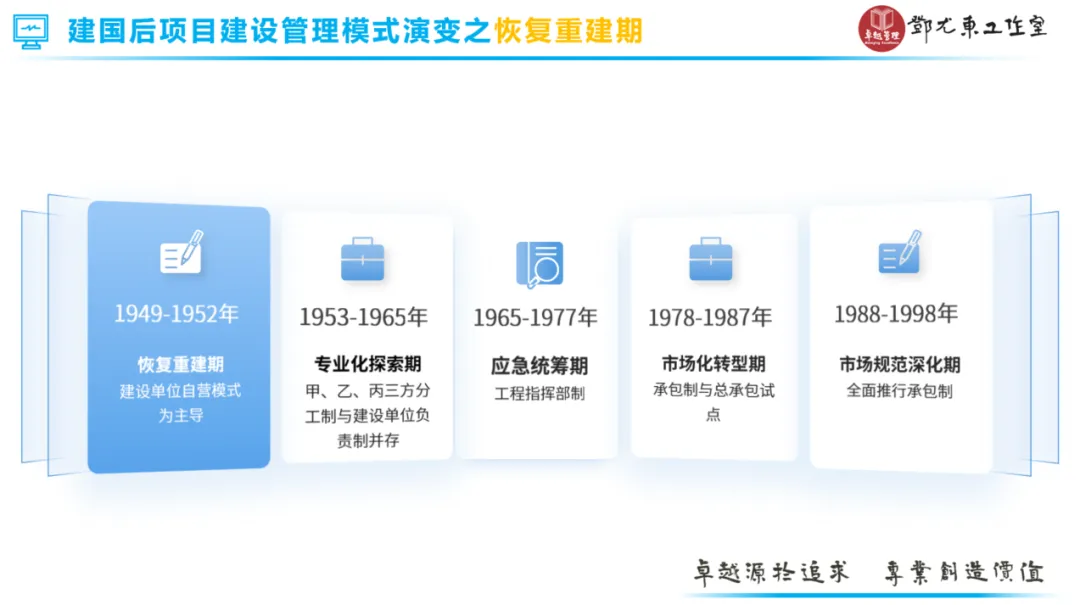

建国以来,工程建设管理模式演变始终围绕“资源配置方式从计划到市场、管理主体从行政到企业、责任机制从模糊到清晰”三大主线,1949-1977年以“行政动员+计划调配”为核心,解决“有无”问题;1978-1998年以“市场契约+专业分工”为核心,解决“效率与质量”问题,历经“恢复重建—专业化探索—应急统筹—市场化转型—市场规范深化”五个阶段,最终形成“承包制为基础、监理制为保障、企业为主体”的市场化管理框架,为新世纪建筑业改革奠定基础。

1949-1952年:恢复重建期——建设单位自营模式为主导
1. 阶段背景
新中国成立初期,国民经济“百废待兴”:1949年工业产值仅占国民经济17%(《中国统计年鉴1983》),建筑行业无专业施工企业,全国专业施工队伍不足10万人(多为零散工匠与农村劳动力)。核心任务是“快速恢复民生设施与工业基础”,国家实行“高度集中的计划管理体制”,所有建设项目规划、投资、物资均由中央统筹,无市场化交易机制,施工依赖行政动员。
2. 核心项目管理模式:建设单位自营制
模式定义:建设单位多为政府职能部门(如铁道部工程总局)或生产型企业(如汽车工业筹备组),实行“自建自管自施”一体化模式——自行组建临时施工队伍、按计划申领物资、委托非专业机构设计,全流程无第三方监理,本质是“行政主导的生产型管理”。

上图:轻松一点 ▪ 惊喜无限
3. 代表工程及成效
成渝铁路(1950-1952年):西南铁路工程局招募10万民工(含解放军转业官兵),“三边模式”(边勘测、边设计、边施工)推进,1952年7月通车,2年解决西南交通闭塞,累计运货超百万吨;
荆江分洪工程(1952年):中南军政委员会组织30万军民,4-6月75天完成主体工程(54孔进洪闸、32孔退洪闸),保护长江中下游1500万亩耕地与800万人口(《长江水利史略》)。
4. 模式优缺点
优点:决策链条短,30万军民1个月内集结;无外部协调成本,减少推诿。
缺点:建设单位缺乏专业能力,成渝铁路初期返工率15%;资源无节约激励,材料浪费率18%-22%(左河水《基本建设管理》);部分项目超支率超30%。
上图:轻松一点 ▪ 惊喜无限
恢复重建期的建设单位自营模式,是我国项目建设管理史上的“开篇之作”,也是特定历史条件下的必然选择。它虽显粗粝,却体现了新中国成立初期“集中力量办大事”的探索勇气,开启了我国项目管理模式的持续演进之路。
