依据可行性研究报告进行EPC总承包招标和依据初步设计进行招标的分析对比

一、‌法律依据与适用条件‌

‌可行性研究报告阶段招标‌:仅适用于‌简化审批程序的政府投资项目‌,依据《房屋建筑和市政基础设施项目工程总承包管理办法》(建市规〔2019〕12号)第七条,须在完成‌投资决策审批‌(即可研批复)后启动,不得用于常规政府投资项目。

‌初步设计阶段招标‌:为政府投资项目‌原则性要求‌,必须在初步设计文件获批后进行,确保技术方案成熟、投资概算明确,符合《政府投资条例》对投资控制的规范要求。

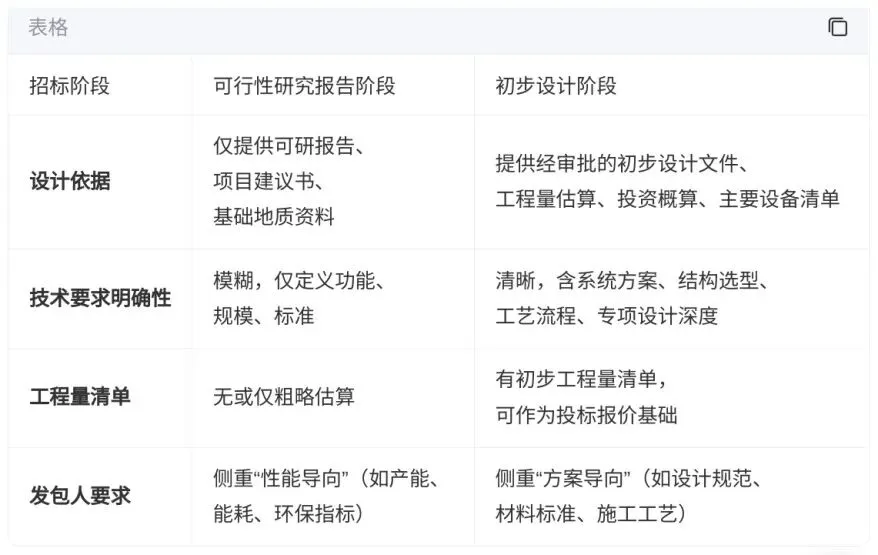

二、适用情形分析

三、风险分配与责任边界分析

(一)风险分配‌

1.可行性研究阶段招标:

承包商承担‌设计风险、地质风险、成本超支风险‌,因技术边界不清,易引发变更索赔。业主对技术方案控制力弱,后期易出现“以施工图替代设计”导致的合规性争议。

2.‌初步设计阶段招标:

‌风险更均衡,业主保留对核心设计参数的审批权,承包商主要承担施工与采购风险。合同变更频率低,结算依据明确,更符合《建设工程价款结算暂行办法》的计价逻辑。

(二)‌成本控制与工期影响‌

1.‌可行性研究阶段招标‌:

‌优势‌:可实现“设计-采购-施工”并行,‌缩短总工期15%~30%‌,适用于应急工程、PPP快速落地项目。

‌劣势‌:因设计深度不足,‌后期变更率普遍超20%‌,易导致总投资超可研批复10%以上,审计风险高。

2.‌初步设计阶段招标‌:

‌优势‌:投资概算锁定,变更可控,‌造价偏差通常控制在±5%以内‌,符合财政资金绩效管理要求。

‌劣势‌:前期周期长,从可研批复到初步设计审批平均耗时‌6~12个月‌,影响项目整体进度。

(三)‌承包商资质与评标重点‌

1.‌资质要求‌:两者均要求投标人具备相应资质‌或联合体,但可行性研究阶段招标更强调‌全过程管理能力‌与‌类似项目业绩‌。

2.‌评标维度‌:

可行性研究阶段:侧重‌技术方案创新性、全生命周期成本优化能力、风险应对预案‌。

初步设计阶段:侧重‌施工组织合理性、报价准确性、设计深化能力与履约保障措施‌。

(四)‌行业趋势与地方实践‌

国家层面鼓励在‌交通、水利、能源等技术成熟项目‌中采用初步设计阶段招标,保障投资安全。

新疆等边疆地区在‌民生工程、乡村振兴项目‌中,为加快实施,部分采用可研阶段EPC招标,但需经‌自治区发改委专项备案‌,并配套‌全过程造价跟踪审计机制‌。

国际上Design-Build模式普遍在‌设计完成60%~80%‌时招标,与我国初步设计阶段招标逻辑高度一致,可行性研究阶段招标属中国政策创新,尚未被国际主流采纳。

四、‌当前存在的核心问题‌

‌法律模糊地带‌:部分地方政府以“简化审批”为名,违规在可研阶段启动EPC招标,规避初步设计审查,存在‌程序违法风险‌。

‌合同争议高发‌:因可研阶段招标缺乏技术约束,中标后承包商常以“可研未明确”为由要求调价,引发大量仲裁与诉讼。

‌监管缺位‌:多数地区尚未建立“可研阶段EPC招标”的专项监管清单与后评估机制,风险难以追溯。
