一、行业赛道:供需紧平衡窗口打开,政策红利与结构性风险并存
1.锂价周期位置:2026年进入新一轮上行周期

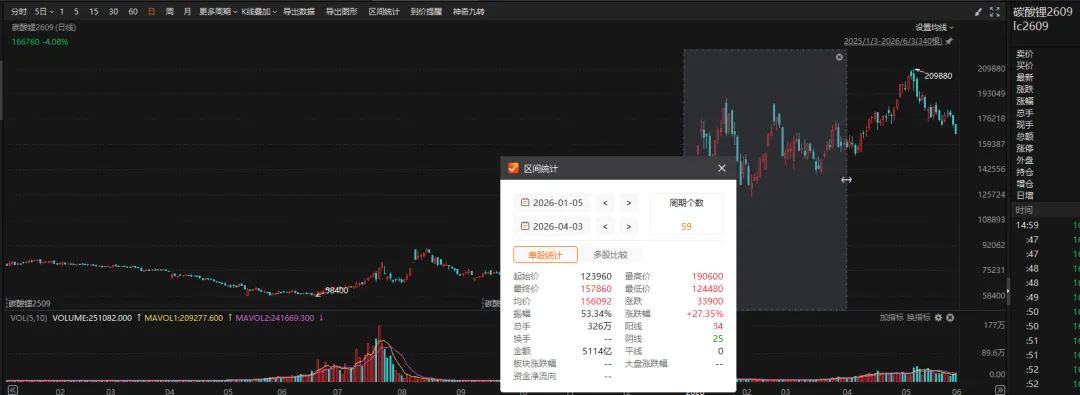

碳酸锂具备5年一轮完整价格周期规律,2025-2027年行业步入新一轮上行通道。全球锂需求由2025年170万吨LCE升至2026年197万吨、2027年232万吨,两年合计新增需求62万吨LCE;同期全球新增供给约60万吨LCE,需求增速小幅超越供给,2021-2024年锂资源高速放量周期正式终结。 2026年全行业供需紧平衡,碳酸锂年度价格中枢10-15万元/吨;
头部机构价格预判分化:2026年一季度10-12万元/吨价格区间完成行业高成本产能出清,受产业政策、原料进口收缩催化,2026年5月期货价格上探至20万元/吨;2026-2027年碳酸锂价格中枢大概率锚定15-20万元/吨,短期政策+低库存推动现货冲高至17-20万元/吨,后续价格持续性取决于新能源车、储能终端实际装机需求落地。

2.行业边际成本与产能出清:高成本产能基本完成出清
2026年全球锂产业综合边际成本抬升至15万元/吨LCE,成本抬升核心诱因:低品位锂矿开采占比自2020年20%攀升至2026年55%;能源成本涨幅300%、环保投入涨幅200%、加息周期下项目资本开支上浮150%。 成本盈亏分界:外购锂精矿冶炼企业含税盈亏平衡点19.2万元/吨LCE,全行业外购冶炼产能现金成本底部17.5\18万元/吨;当前17\20万元/吨现货价格恰好处于行业高成本产能盈亏临界线,行业整体无普遍性超额暴利。 前期亏损停产的海外高成本矿山明确表态,终端需求持续回暖落地前不会重启复产;全球头部锂企统一将2026年产量增速锁定在0-10%低位,新增供给收缩确定。
3.锂划为战略矿产,持证合规矿山稀缺性提升
1)津巴布韦26年2月25日起全面禁止锂原矿、锂精矿对外出口,该国锂精矿占我国进口总量14%-18%,强制资源本地深加工,直接收缩国内原料外部供给; 2)国内26年6月15日新版《矿产资源法实施条例》正式实施,锂纳入独立战略性矿产目录,锂矿探矿权、采矿权审批权限上收自然资源部,严禁以陶瓷土、高岭土名义变相违规开采锂云母,氧化锂品位≥0.4%矿脉统一按锂矿规范管理; 3)国内云母供给收缩,26年4月江西宜春8家头部云母锂矿(国内云母锂产能占比80%)停产换证整改,叠加津巴布韦禁矿、国内环保督察趋严,短期国内有效锂供给缩减20%以上。 对川能动力影响:合规持证在产锂矿稀缺属性持续强化,但李家沟北矿探转采、资产注入审批流程受新规收紧影响,项目落地周期存在拉长可能性。
二、优质资源禀赋、资产优质,但短期财报受到新能源发电业务拖累
1.李家沟锂辉石矿资源储量、开采年限
已备案矿石总储量3881.2万吨,氧化锂(Li₂O)资源量50.22万吨,平均品位1.29%,折合LCE约124万吨,为国内已取得采矿权证的亚洲单体大型锂辉石矿山。采矿权证有效期30年,矿山整体设计服务年限38年,静态可采年限远超10年安全线,适配长期价值投资。矿体伴生钽、铌、铍、锡等稀有小金属,副产品外销持续增厚矿山综合收益。
2.储量折算与可采转化率
资源储量遵循国内固体矿产勘查规范、保有矿石3881.2万吨,结合井下开采地质条件,实际可采矿石约2800万吨,折算LCE约50万吨;资源落地可靠性处于国内锂矿第二梯队。
3.开采方式与选矿指标
矿山采用地下井工开采,分段空场嗣后充填采矿工艺,实测综合回采率88%;设计原矿年处理规模105万吨。矿山坐落川西高原,海拔3500-4000米,高寒气候导致冬季施工周期缩短、物流运输受限为常态化运营难点。 选矿采用三段一闭路破碎+磨矿,搭配重介质预选+浮选联合成熟工艺,设计年产锂精矿18万吨,选矿综合回收率对标行业75%-85%区间,2025年8月已实现设计产能达产。
4.全产业链成本拆分
精矿矿山端完全生产成本3000-4000元/吨精矿,成本位列全球锂矿前25%分位,远低于行业平均与外购矿冶炼成本(行业高成本精矿综合成本8000元/吨以上);
锂盐加工自产精矿冶炼碳酸锂完全成本5\6万元/吨LCE;现价17\20万元/吨时,单吨锂盐毛利11\14万元,毛利率65%\70%,全产业链成本优势突出。
5.核心财务数据
1)资产负债率:2025年末52.94%,2024年末49.92%、2023年末53.82%,整体控制在55%安全阈值内,小幅抬升但债务结构稳健; 2)经营性现金流:2025年经营活动现金流净额23.03亿元,同比46.01%;2024年15.77亿元、2023年15.38亿元,连续三年大额正向净流入,主业造血能力扎实;当年归母净利润5.02亿元,利润与现金流差额源于固定资产折旧、资产减值等非现金损益,实际营收回款质量优于账面净利润; 3)流动性安全垫:2025年末货币资金72.00亿元、应收账款20.64亿元、流动资产合计106.07亿元;短期借款+一年内到期非流动负债合计20.61亿元,货币资金覆盖短期刚性债务倍数3.5倍,短期偿债无压力;在建工程19.02亿元(风电光伏+德阿锂盐项目),项目资金由定增募资22.51亿元+配套银行贷款足额覆盖。
6.未来资本开支规划与资金来源
在建资本开支凉山州会东、美姑等在建风电项目剩余装机167万千瓦持续投入;德阿锂业3万吨锂盐氢氧化锂产线建设资金;李家沟外围及深部矿体勘探费用。 资金保障账面72亿闲置资金、2026年3月落地6亿元中期票据;经营现金流可全额覆盖财务利息,利息保障倍数3.17倍,后续股权、债权再融资空间充足;2025年新设四川能源发展产业股权投资基金,未来可依托基金平台外延并购矿产资源。 实控人为四川省国资委旗下四川能源发展集团,无股权高比例质押、实控人无序跨界扩张风险,管理层团队深耕锂电、新能源发电双赛道。
7.管理层经营策略
聚焦新能源发电(风光+固废发电)+锂电新材料(锂矿采选+锂盐深加工)双主业,优先落地李家沟矿山达产,循序渐进向下游布局锂盐,周期高位未盲目跨界多元化投资。 三、李家沟锂矿项目已全面达产,碳酸锂产线已投产,氢氧化锂产线待建
1.项目背景
李家沟采矿权证、环评、安评全部审批完毕,2025年8月底实现满产运行;控股股东川能资本持有李家沟北矿探矿权,受2026年新版矿产条例审批上收影响,探转采+资产注入上市周期不确定性抬升。
2.各项目投产进度汇总
项目名称 | 设计产能 | 建设投产进度 |
李家沟锂矿采选 | 原矿105万吨/年、锂精矿18万吨/年 | 2025年9月满负荷生产 |
鼎盛锂业 | 1.5万吨/年(碳酸锂+氢氧化锂) | 已建成投产 |
德阿锂业(碳酸锂) | 3万吨总产能拆分碳酸锂产线 | 2025.10达产,2025产量9700吨、外销11200吨, |
德阿锂业(氢氧化锂) | 纳入3万吨锂盐总规划 | 产线尚未开工建设 |
四、当前估值处于相对估值偏中等,看后期锂矿的增储空间与产能规模的释放
估值指标PEPE40倍处于近5年的中分位;PB2.41倍处在上市以来历史低分位;市场尚未充分计价李家沟锂矿资产价值。2026年锂价上行带动锂电利润集中释放,但是确定的一点是业绩落地和锂矿的增储是其具备估值的修复空间。
1)李家沟为国内高品位在产大型锂辉石矿,1.29%平均品位,50万吨可采LCE储量,全产业链低成本构筑核心护城河;新规落地后合规锂矿审批趋严,存量持证矿山稀缺性持续抬升; 2)2026年锂价上行锂电盈利完全覆盖发电业务亏损,全年业绩同比高增确定性强; 3)财务安全货币资金稳健经营性现金流,负债率可控,既能支撑新项目扩产,也能对冲锂价下行周期风险。
