第三章  墙面找平及室内防水工程

干区扇灰墙面找平

一、扇灰墙面找平施工流程

基底检查→基底清理→基底硬化→弹线→冲筋→筋条验收→玻纤网粘贴→墙面找平

二、扇灰墙面找平工艺节点

1.基底检查

(1)检查抹灰层是否有空鼓、开裂、脱层等现象。

(2)检查抹灰层是否有掉砂、粉化、泛碱以及面层疏松现象。

2.基底清理

(1)对已经出现的空鼓、开裂、脱层、泛碱部位实施局部清除。

(2)对于抹灰层疏松墙面,应整体清除至混凝土基底或砖砌体基底。

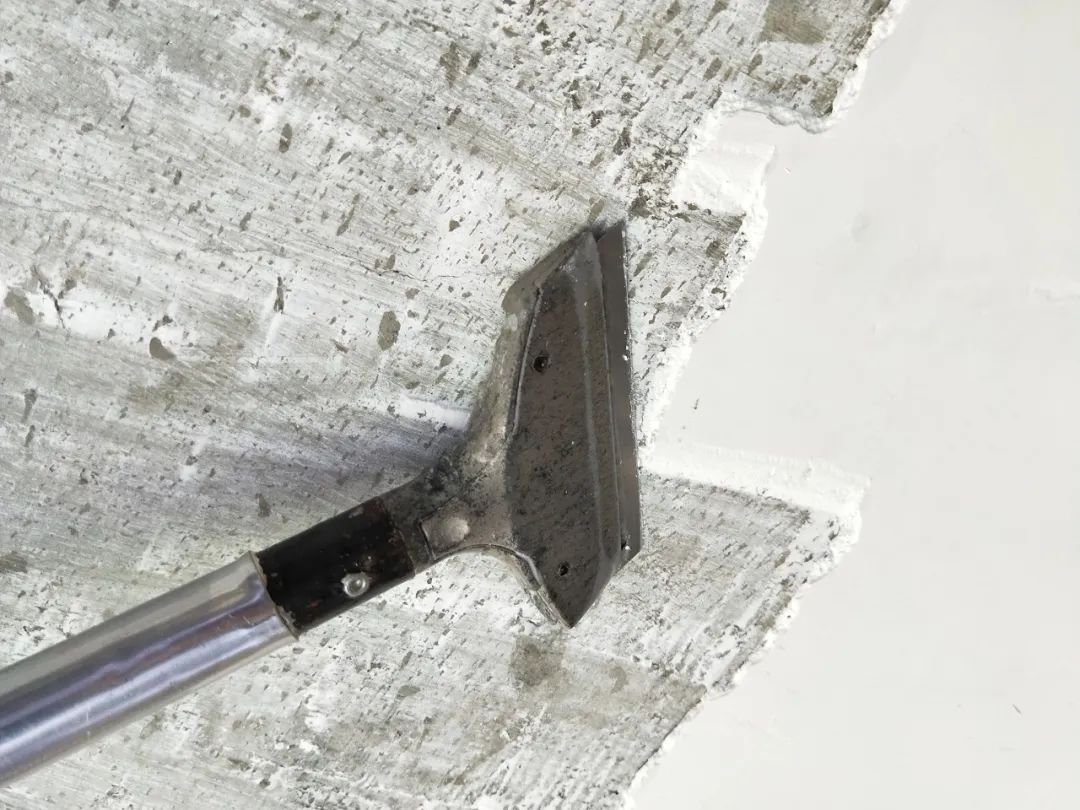

(3)出现粉化的墙面、顶棚(经检查灰层不空鼓),应铲除面灰层。

3.基底硬化

对原有抹灰层或已铲除面灰层的墙面、顶棚,通过界面剂深层渗透来达到基底硬化的目的。

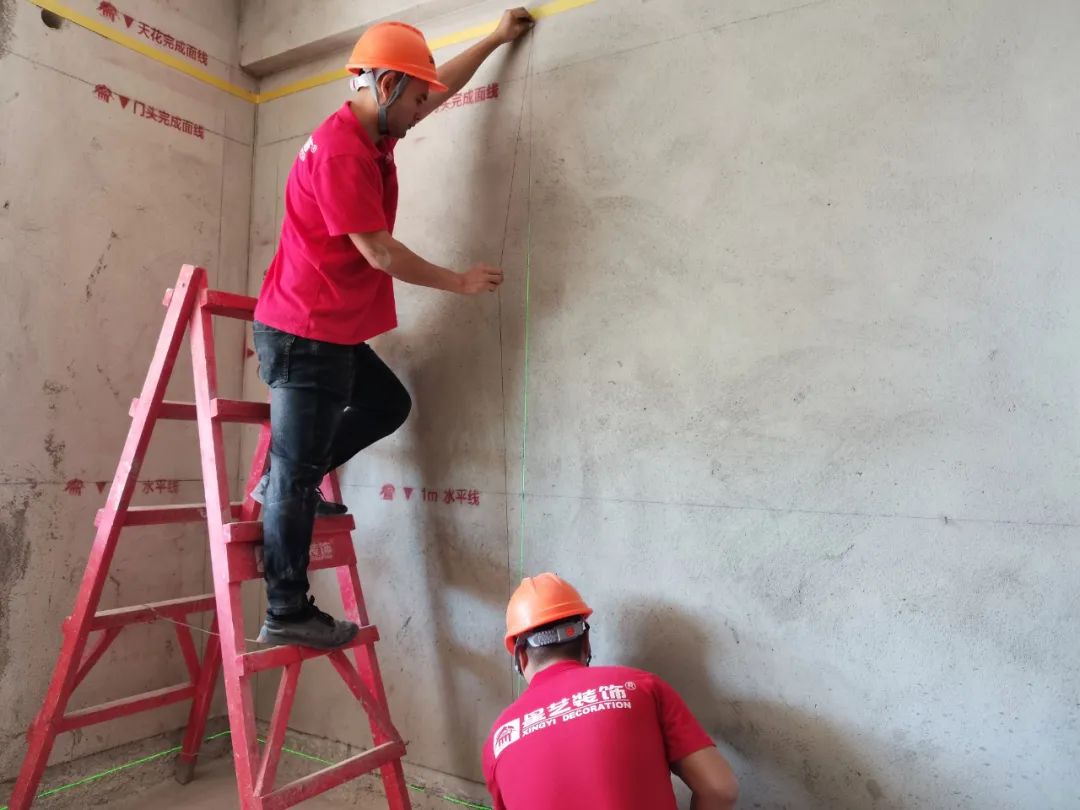

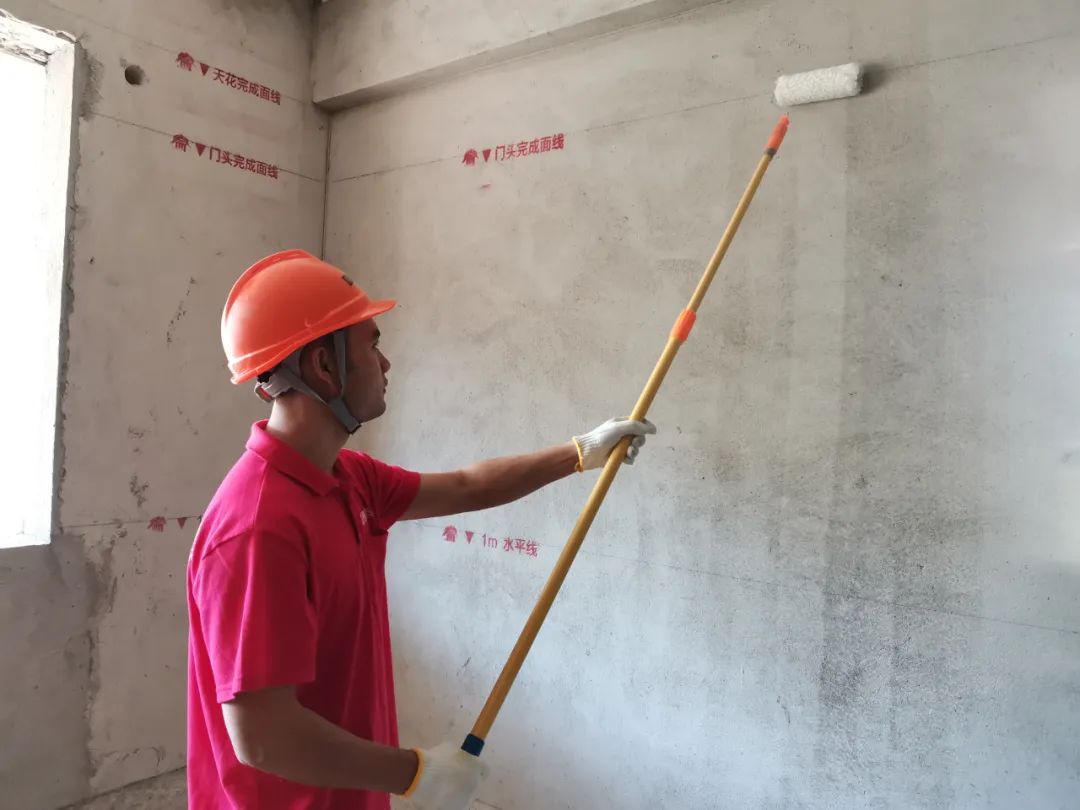

4.弹线

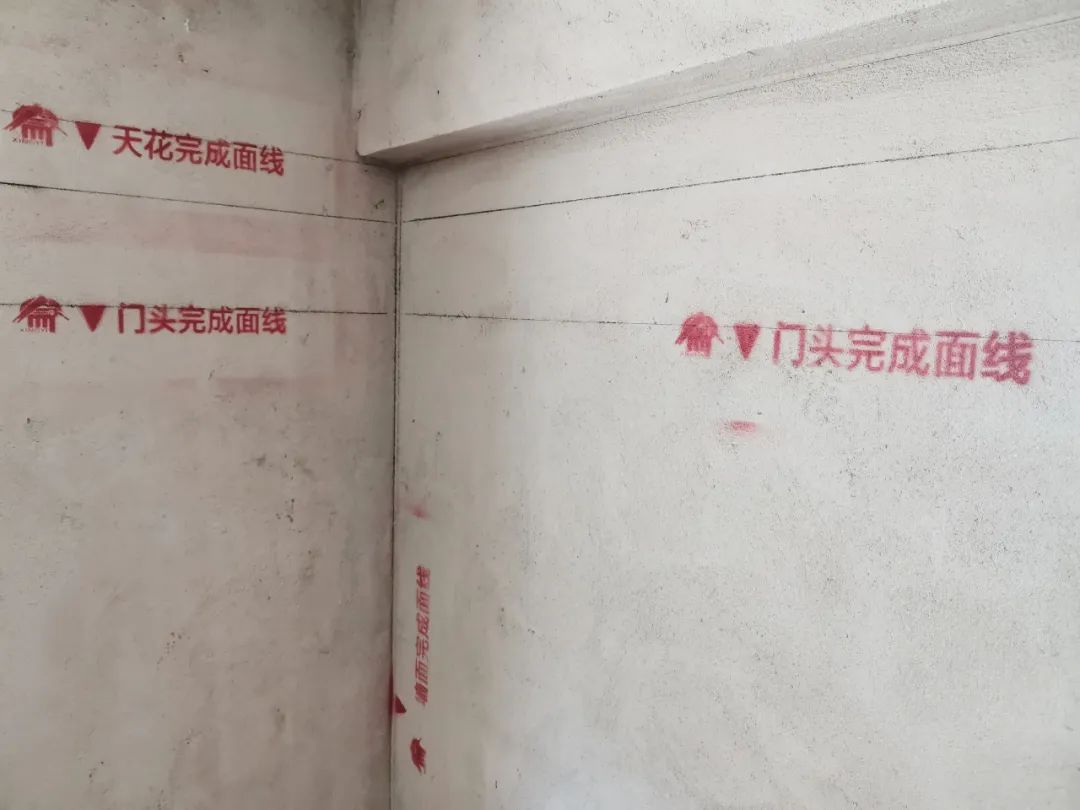

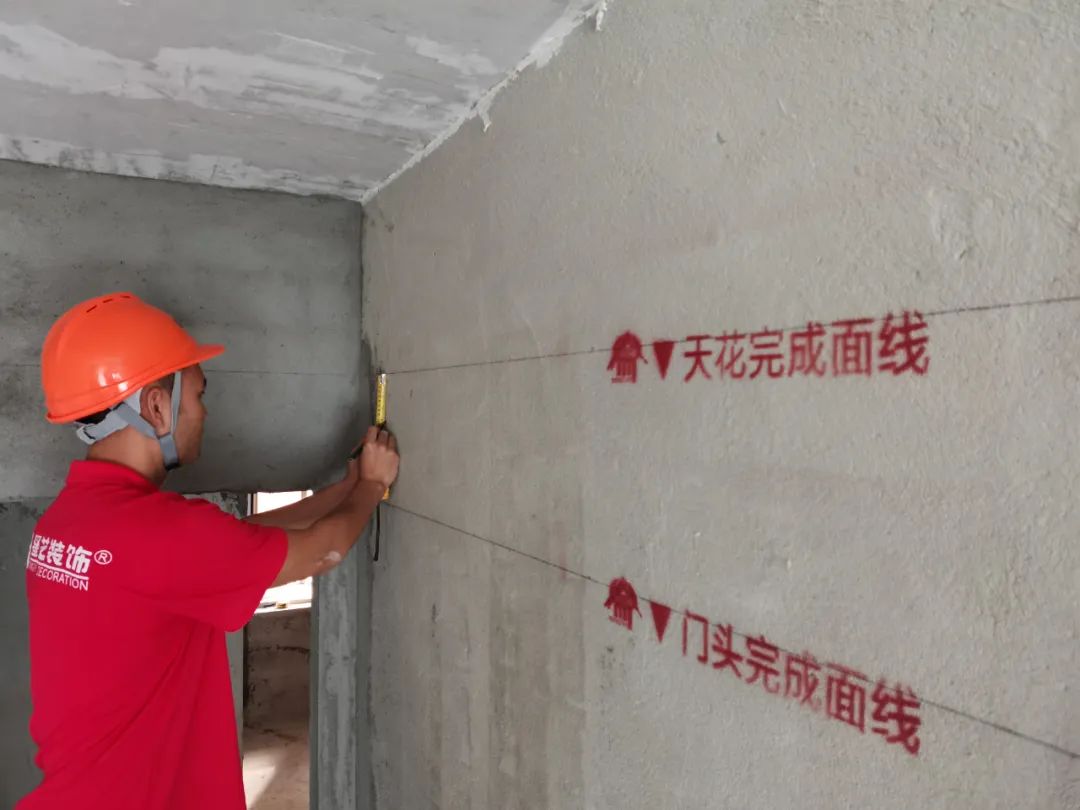

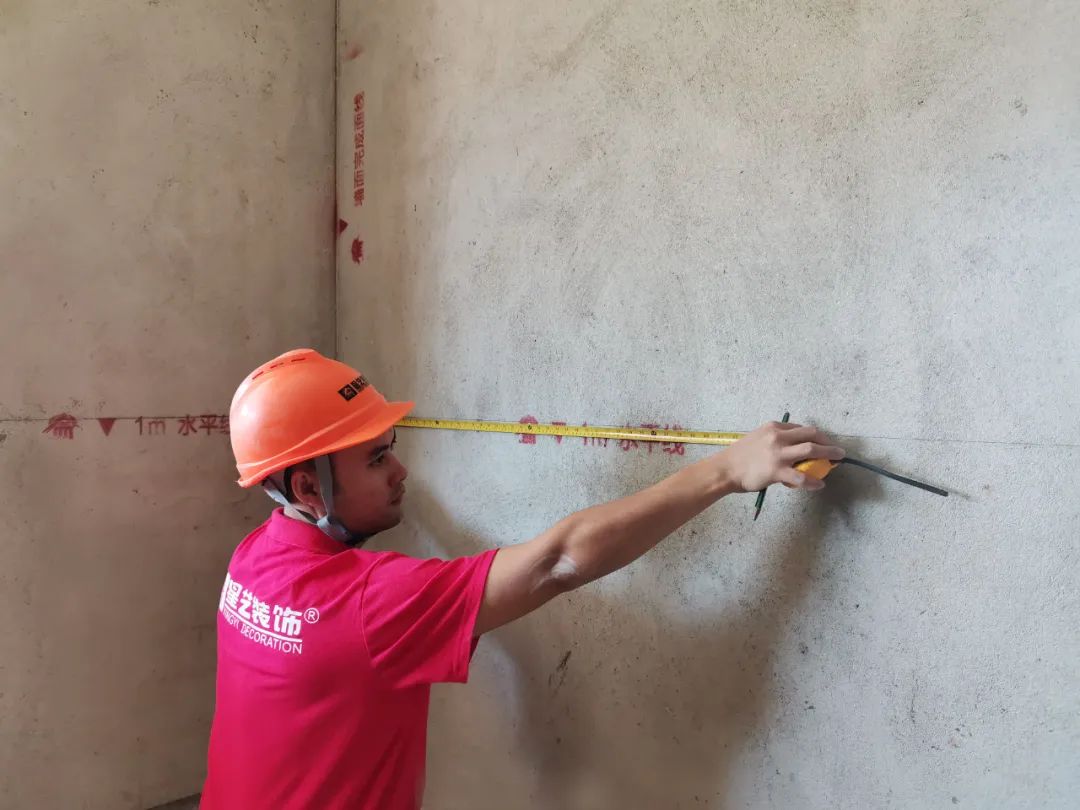

(1)将红外线水平仪放置需找平墙面中间下方位置分别向两端竖向投射光影,根据光影找到需找平墙面的最高点,以此平移光影调整找平层的施工厚度,依据最终调整的光影分别在两侧墙面弹出应找平的墙面完成面施工控制线。

(2)筋条竖向分布应符合下列要求:

①两侧筋条分别距阴角不大于100㎜。

②筋条间隔距离应在1.2m刮尺的可控范围之内(约1000-1100㎜左右)。

③门窗洞口两侧应冲筋,确保洞口垂直。

④筋条宽度不大于30㎜。

(3)根据天花完成面线向下平移100㎜弹出筋条高度控制线,根据地面完成面线确定筋条下部高度(暗藏地脚线以抹灰层切割面上端为筋条高度控制线)。

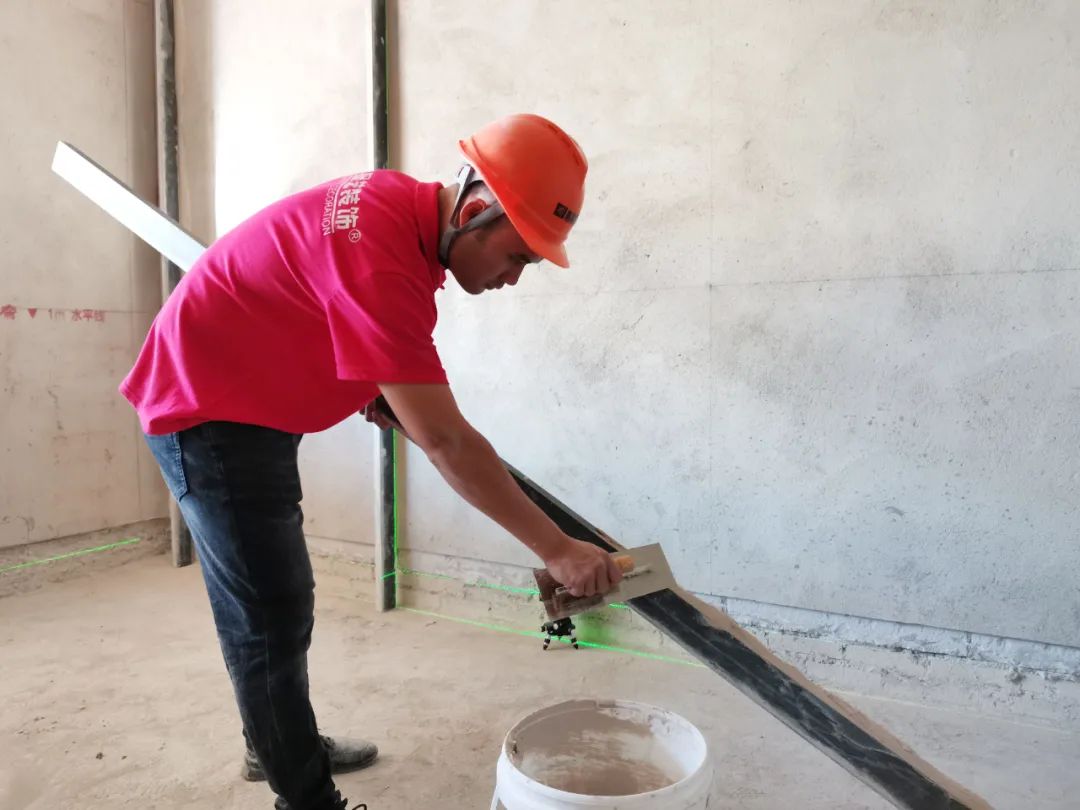

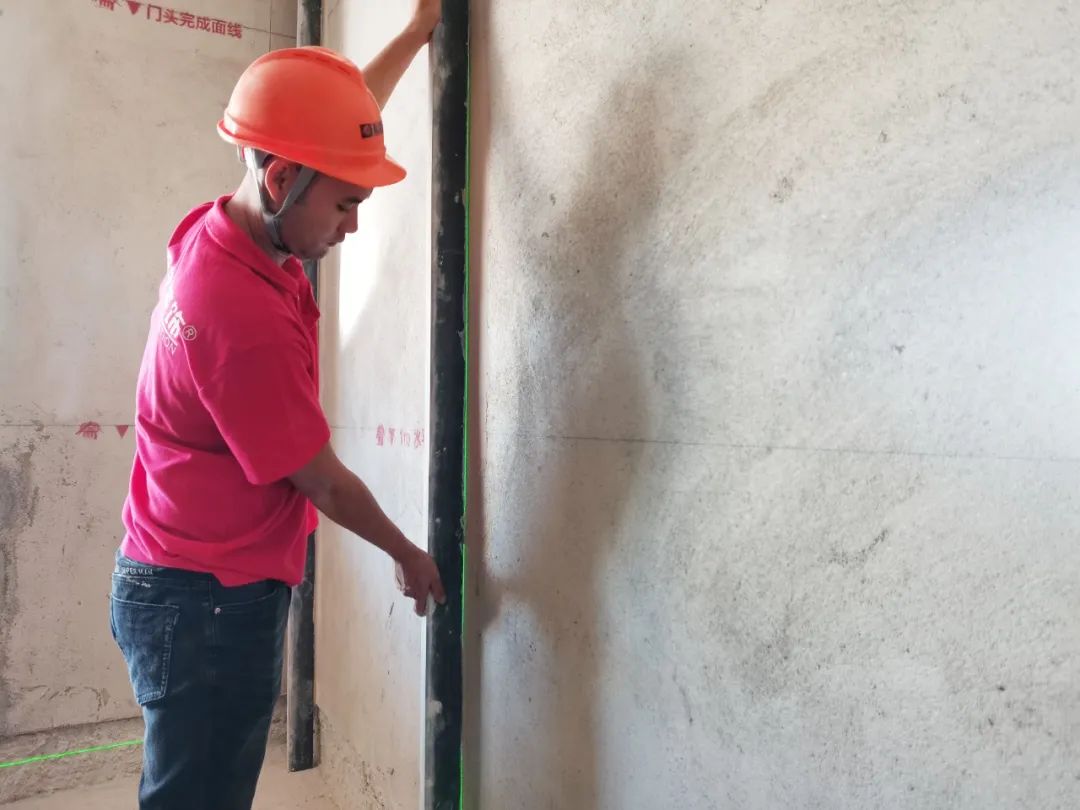

5.冲筋

(1)扇灰基底冲筋腻子采用石膏基找平材料。

(2)根据环境温度和湿度用清水调和腻子,随拌随用。待腻子用完后及时清洗工具和容器。

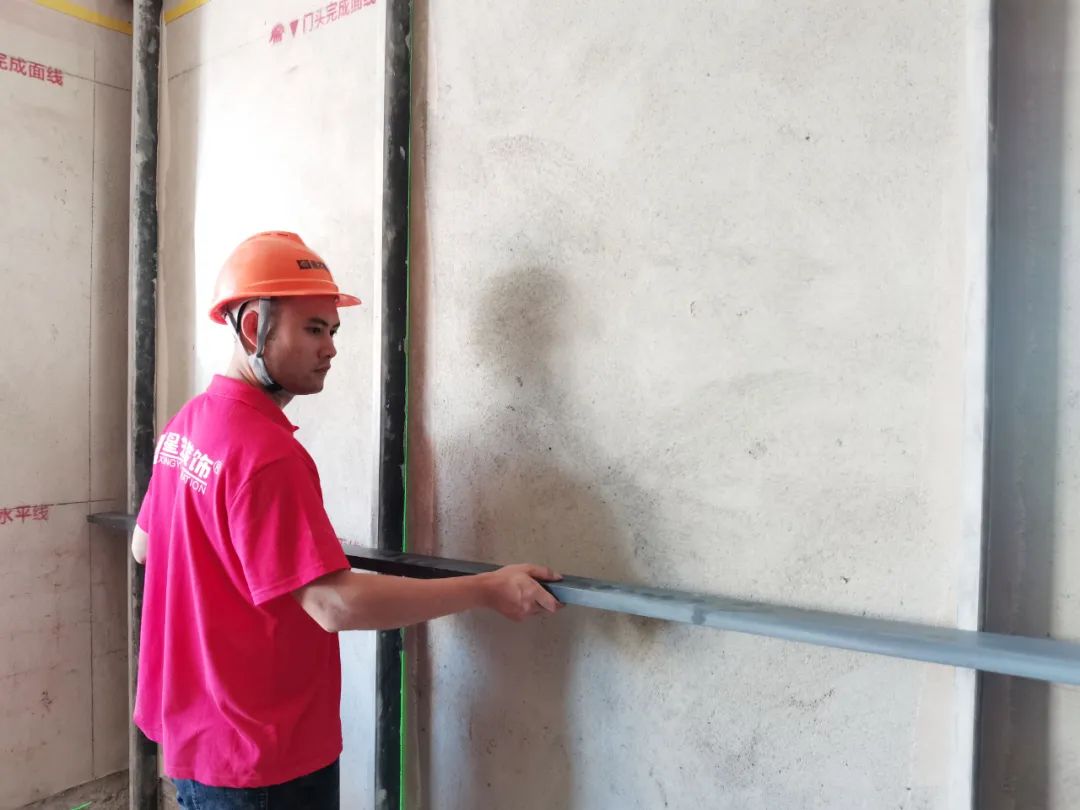

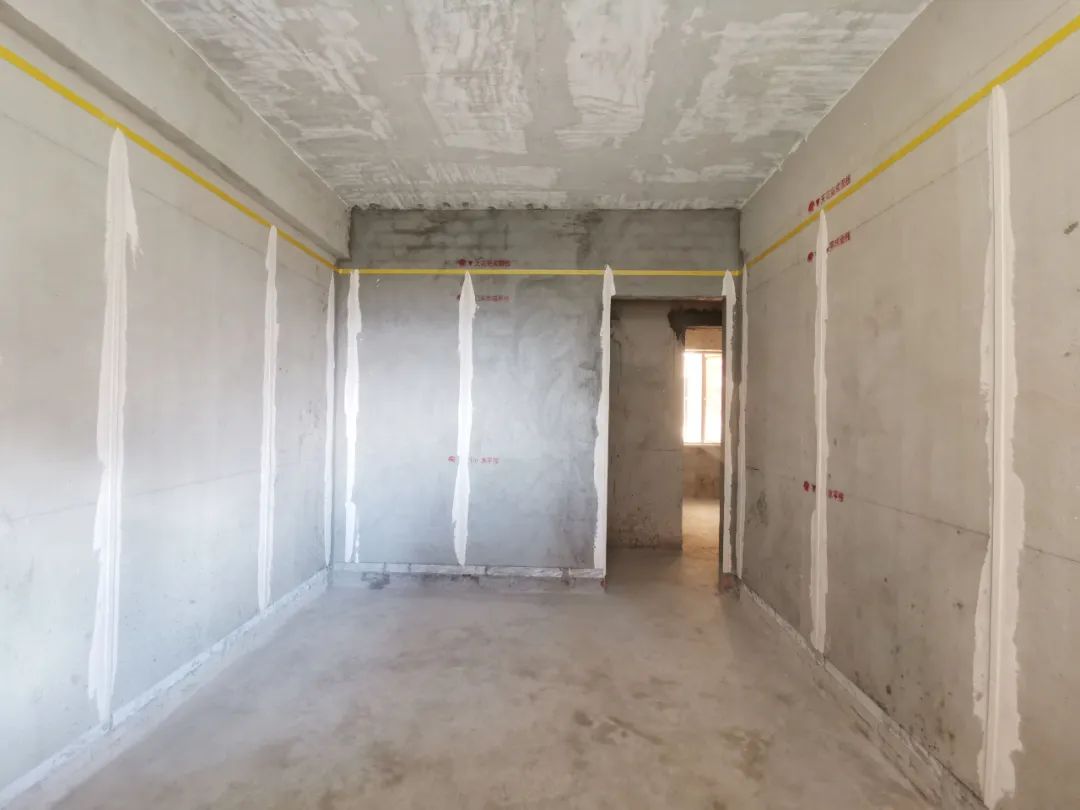

(3)选用铝合金扁方通作冲筋模具,顺侧方长向均匀批刮腻子。

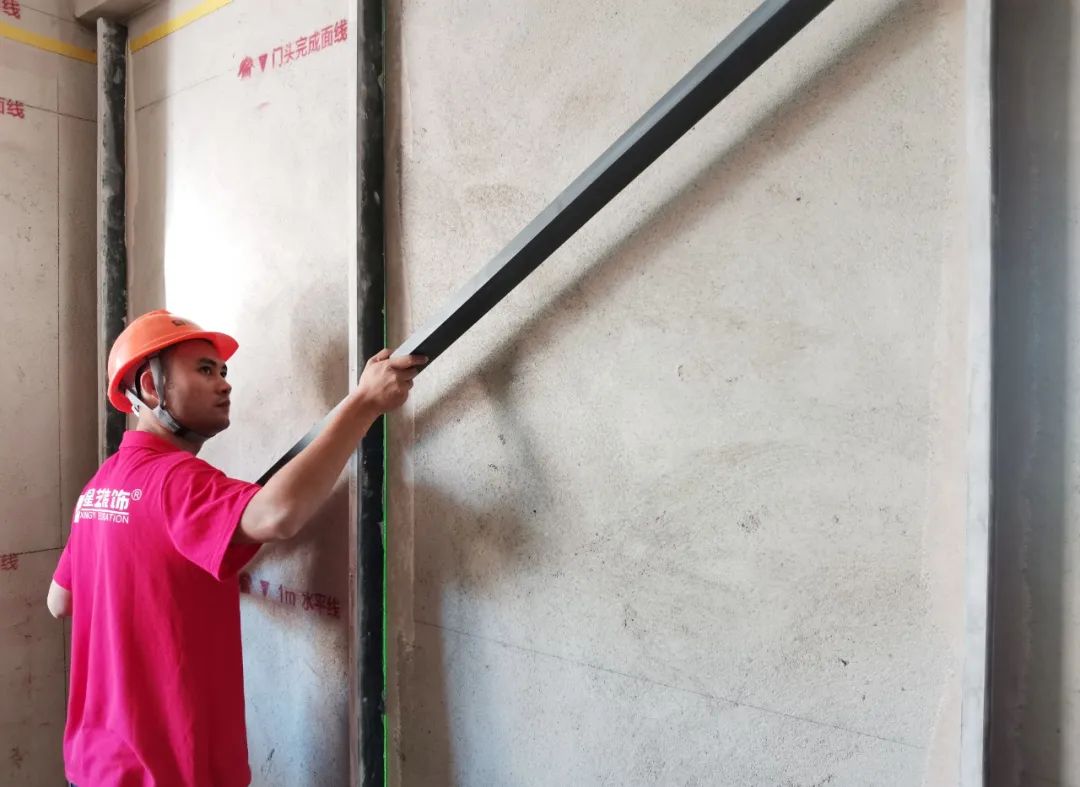

(4)将上满料的铝方通沿竖向控制线按于墙面,揉压调整至红外线竖向光影投射的所需位置,刮刀顺方通刮除溢出的多余腻子。

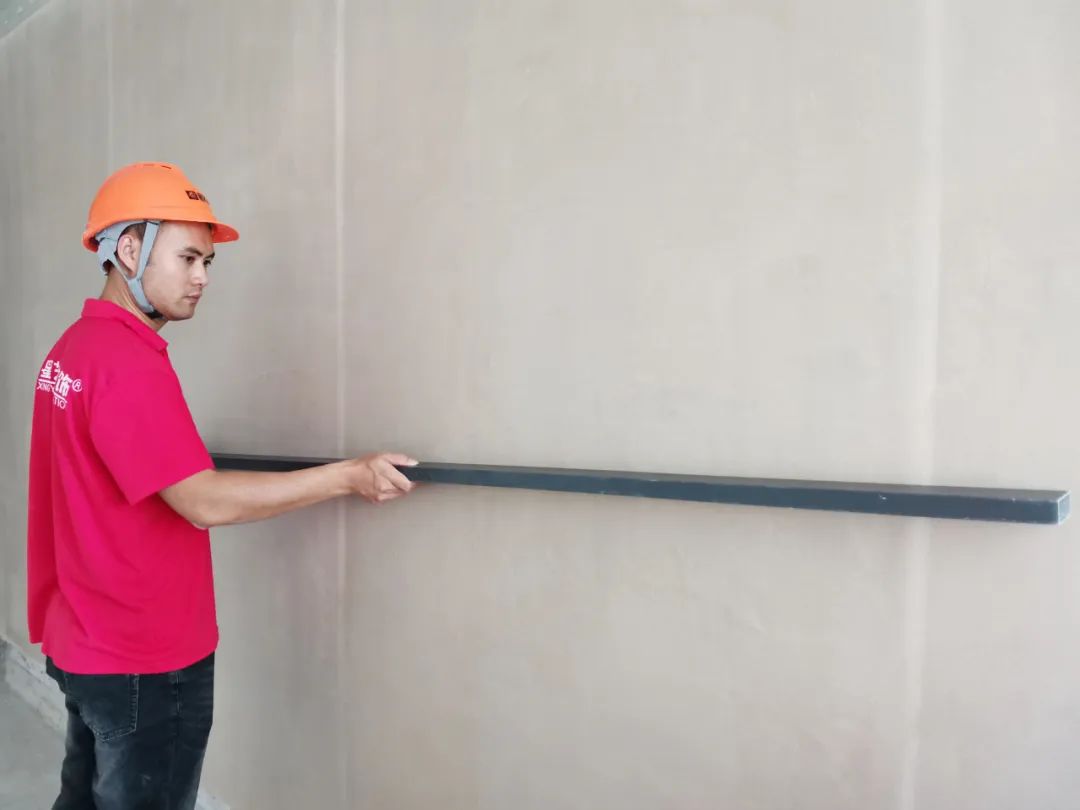

(5)以红外线水平仪为中心由远及近依次进行,待同一墙面方通全部就位后用靠尺检验方通的整体平整度,此工序应在腻子初凝前完成校验和调整。

(6)待腻子初凝后用尼龙线顺方通由上至下划割,使方通与筋条剥离。

(7)同一墙面冲筋应一次性完成,时间间隔应安排在边角部位。

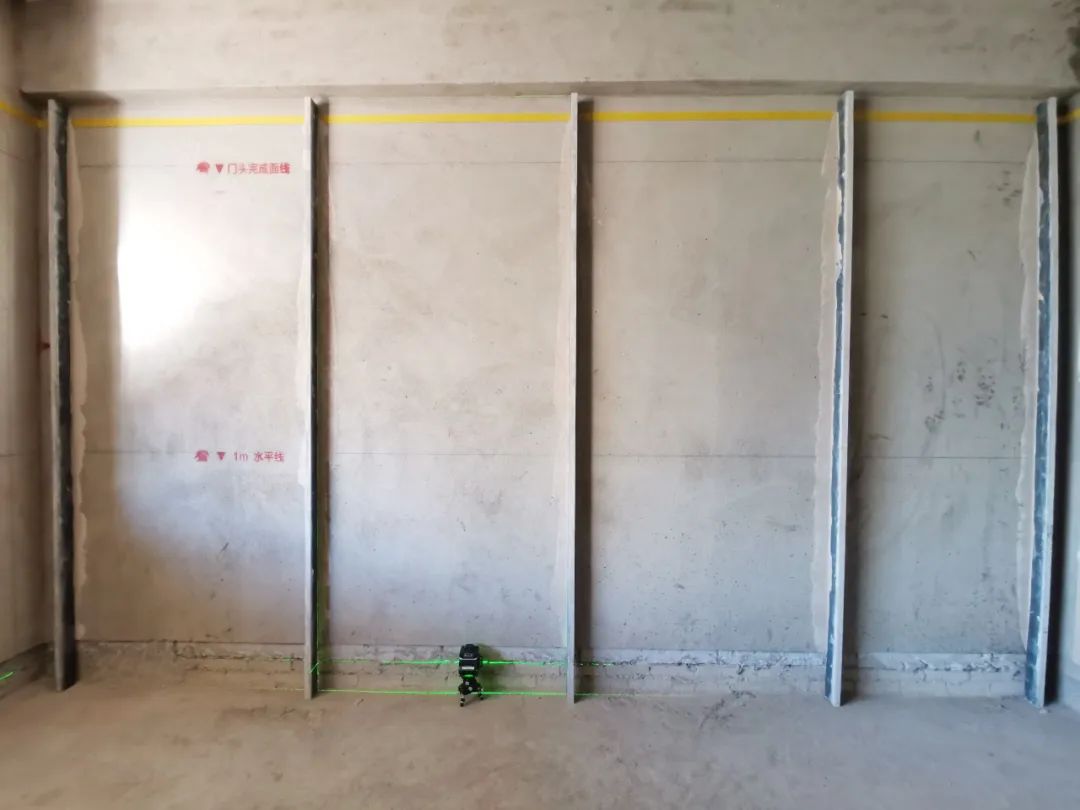

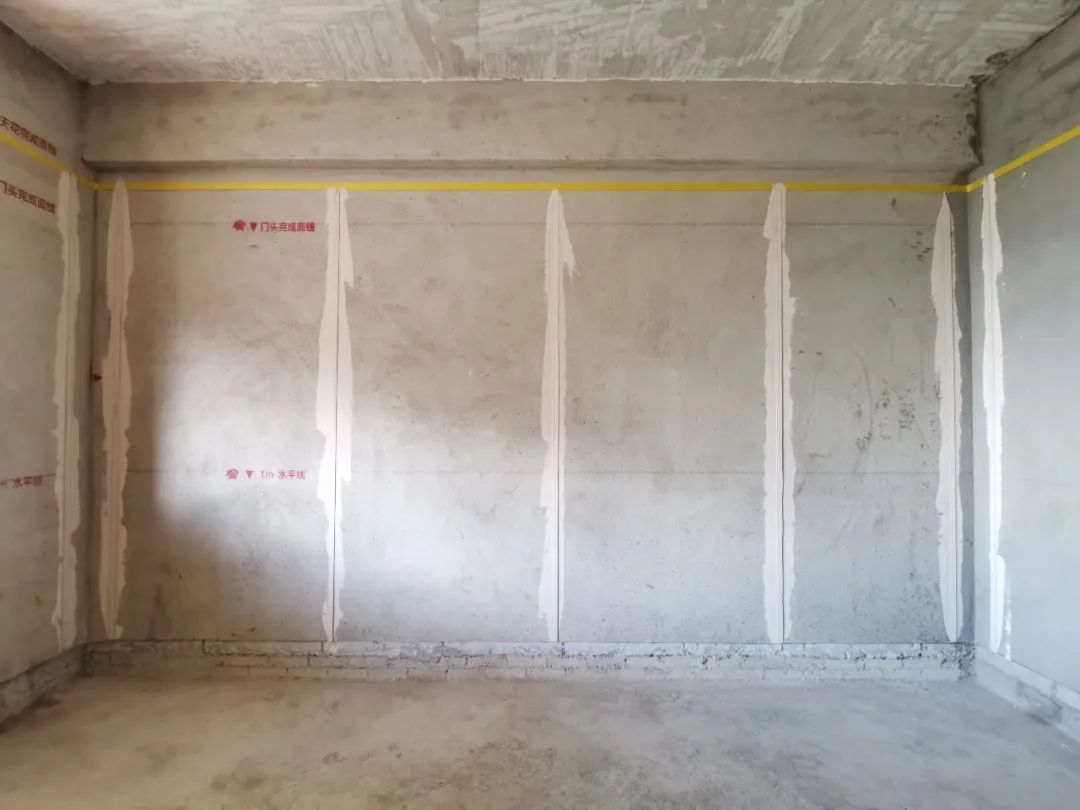

6.筋条验收

(1)冲筋完毕后应组织验收。

(2)验收内容

①检验同一墙面的竖向筋条是否在同一平面。

②检验筋条的定位厚度是否合理。

③检验门窗洞口边缘筋条是否垂直。

④检验筋条的间隔距离是否合理。

7.玻纤网粘贴

(1)玻纤网的作用:在于有效预防扇灰基底可能产生的细微裂纹。

(2)玻纤网粘贴形成:以找平腻子作为粘接材料,采用全墙满粘的形式。

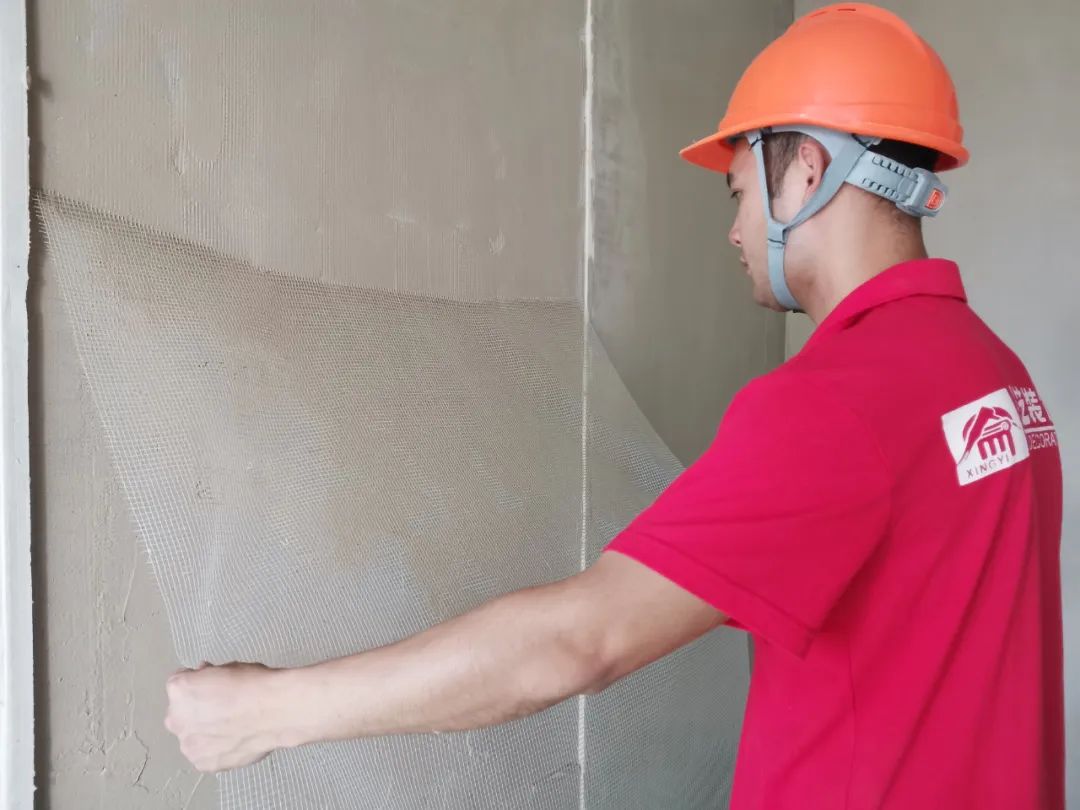

(3)玻纤网粘贴方法:将找平腻子均匀刮涂于两筋条之间须找平部位,初凝前粘贴玻纤网,刮刀顺向依次将玻纤网压实压平。

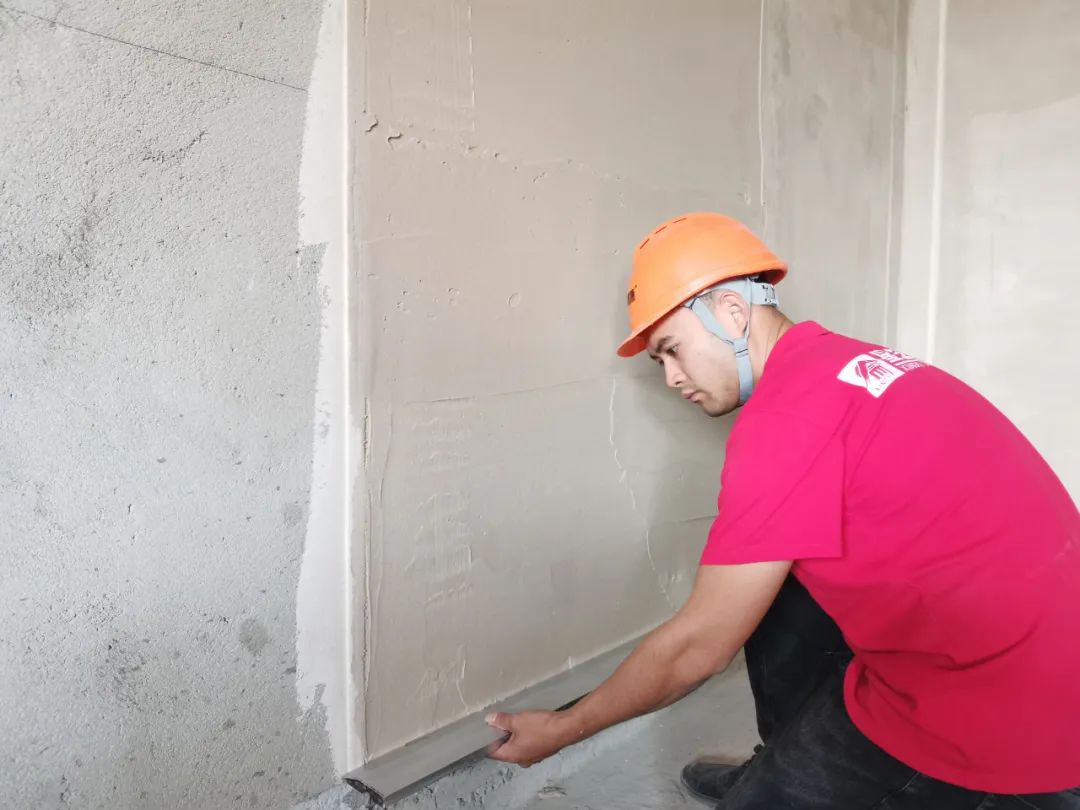

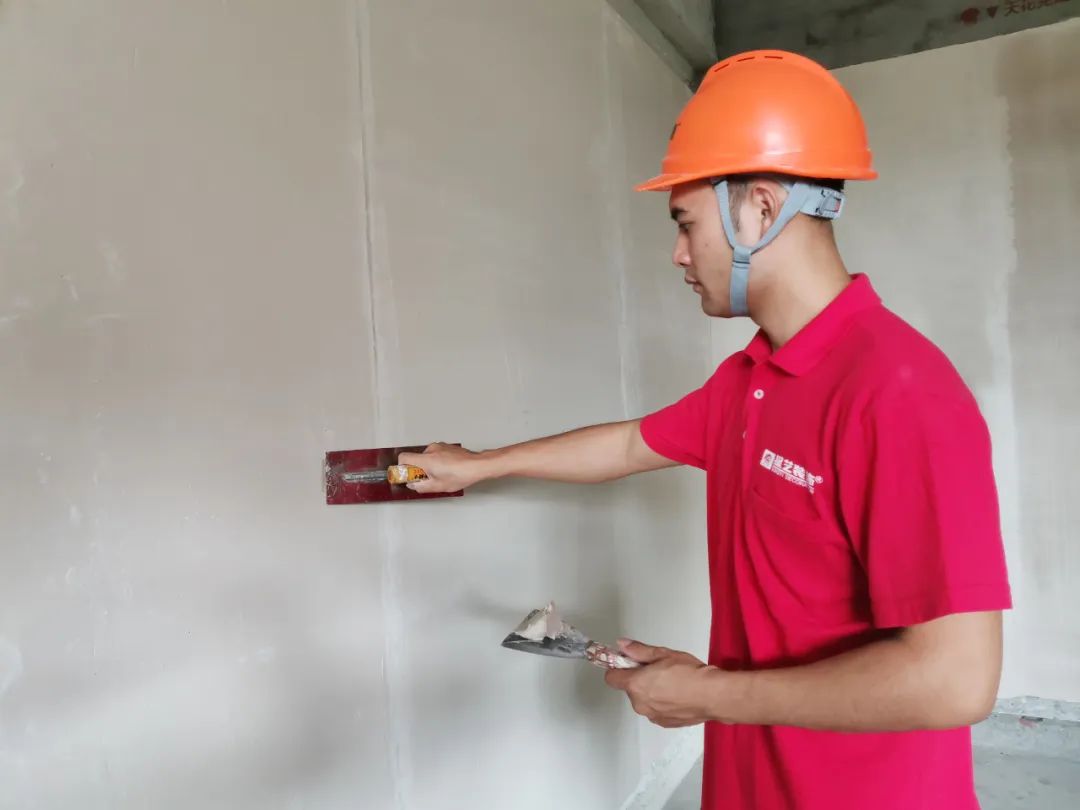

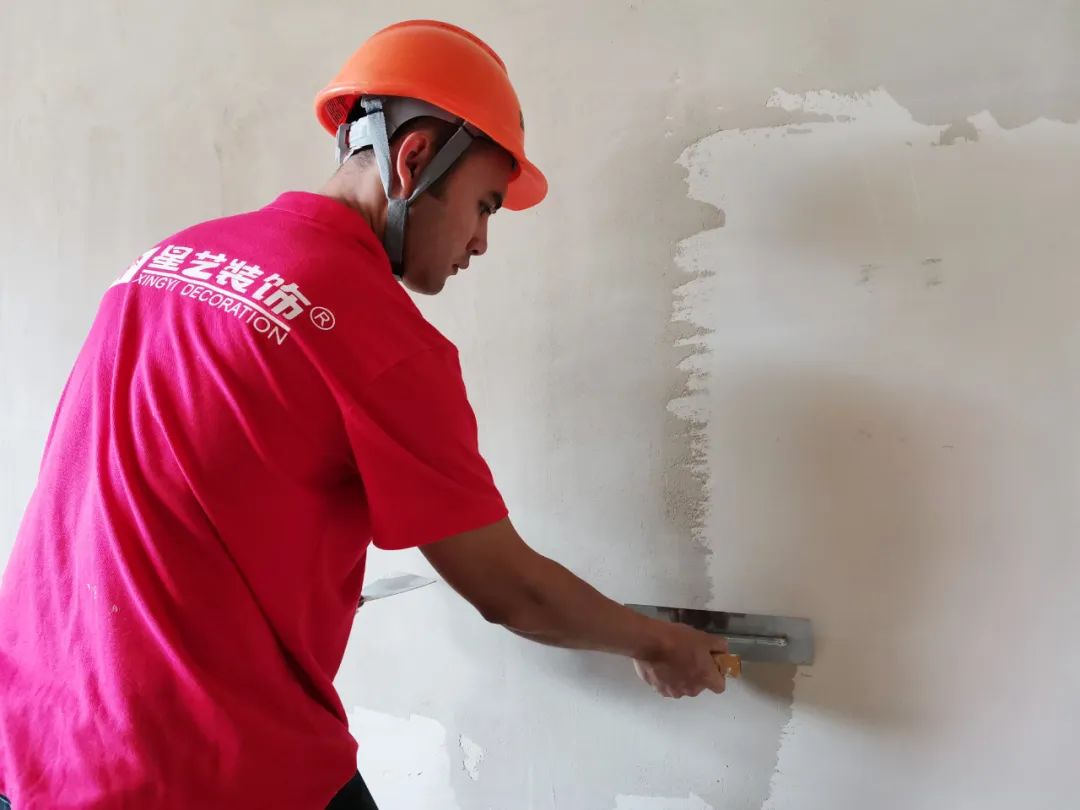

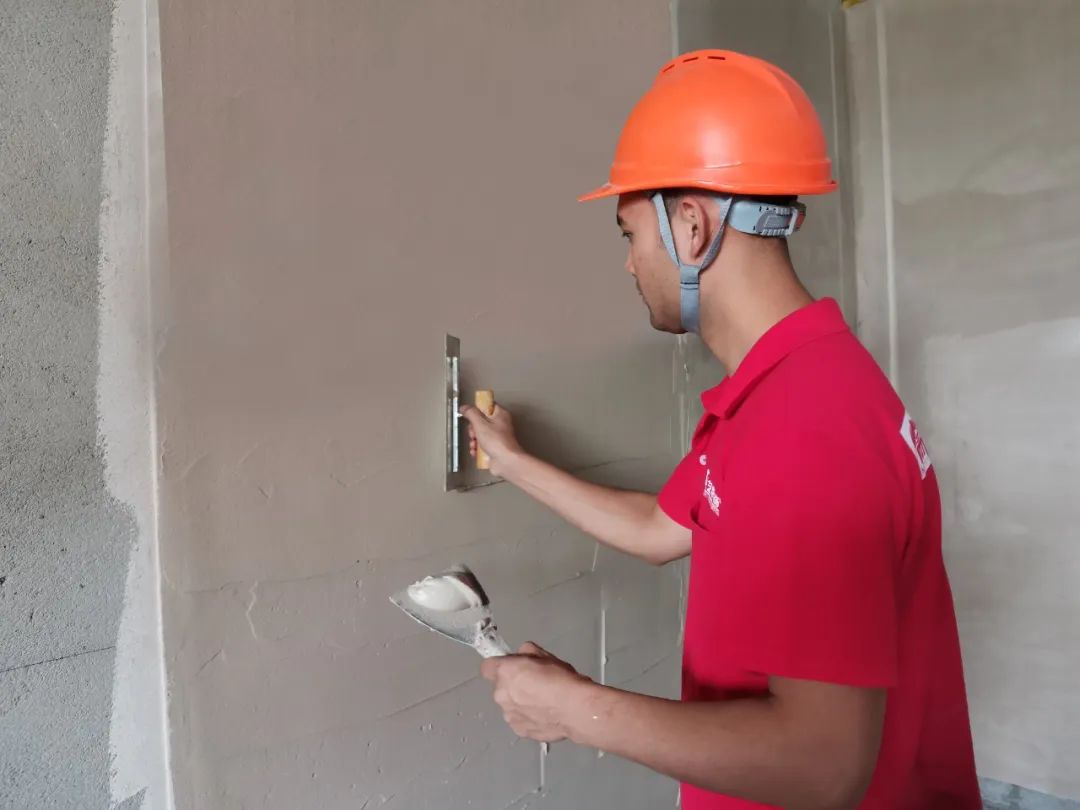

8.墙面找平

(1)采用石膏基腻子作为找平材料,并根据施工的环境温度和湿度调整腻子稠度。

(2)用刮刀将找平腻子依次刮涂于两筋条之间工作面,长刮尺顺筋条由下至上拉平。边角处刮刀修补平整。

(3)找平应根据厚度分层施工,待找平层终凝后可用同类腻子薄压覆盖,用于掩盖可能存在的粗痕和筋条部位。(薄压腻子调配时稠度适当增大)

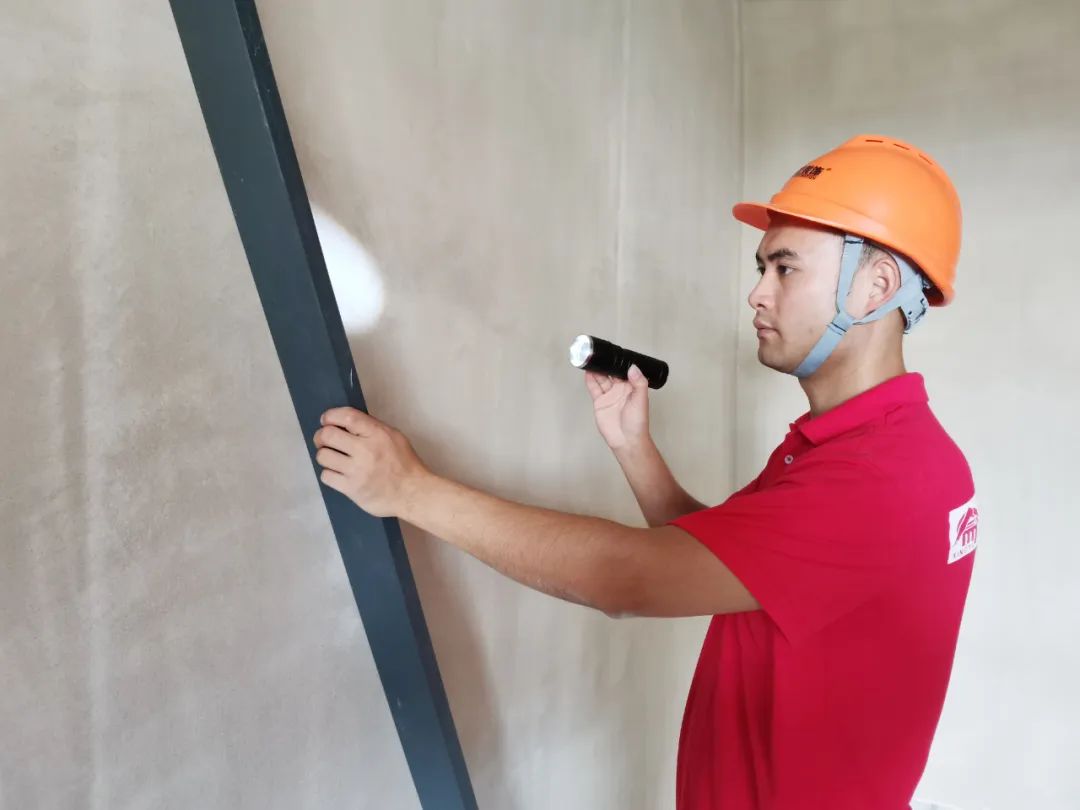

(4)待干后,使用方通和强光手电检查墙面平整度。

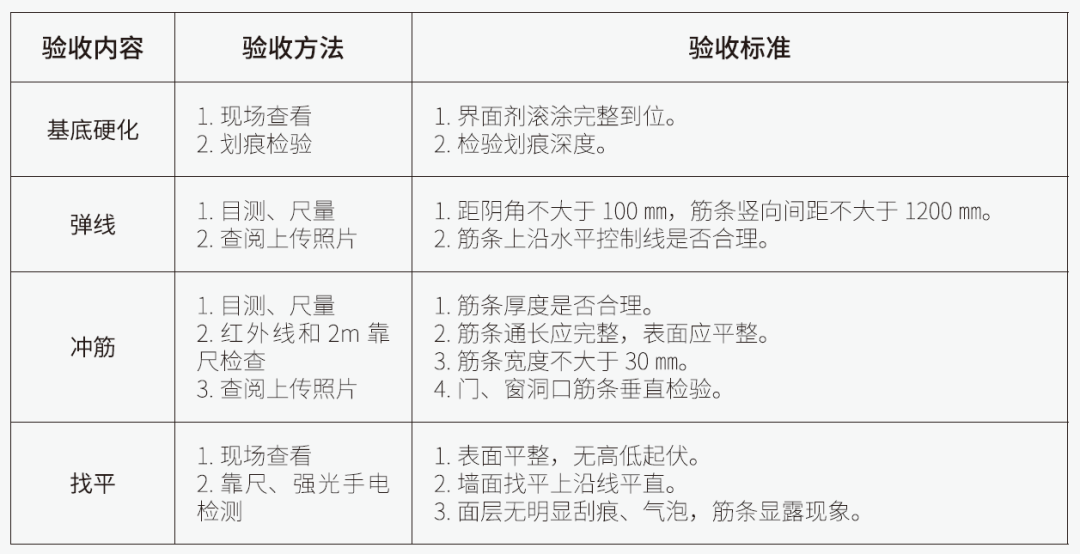

三、墙面找平节点检查验收表

星工艺 · 星标准

家,是一切美好的开始!
设计幸福,
筑家筑梦,
让每一个家都温暖、都精彩!
把装修交给我们,您放心上班去!

打赏

更多>同类资讯
0相关评论

推荐图文
推荐资讯
点击排行
网站首页  |  关于我们  |  联系方式  |  使用协议  |  版权隐私  |  网站地图  |  排名推广  |  广告服务  |  积分换礼  |  网站留言  |  RSS订阅  |  违规举报  |  皖ICP备20008326号-18
Powered By DESTOON
