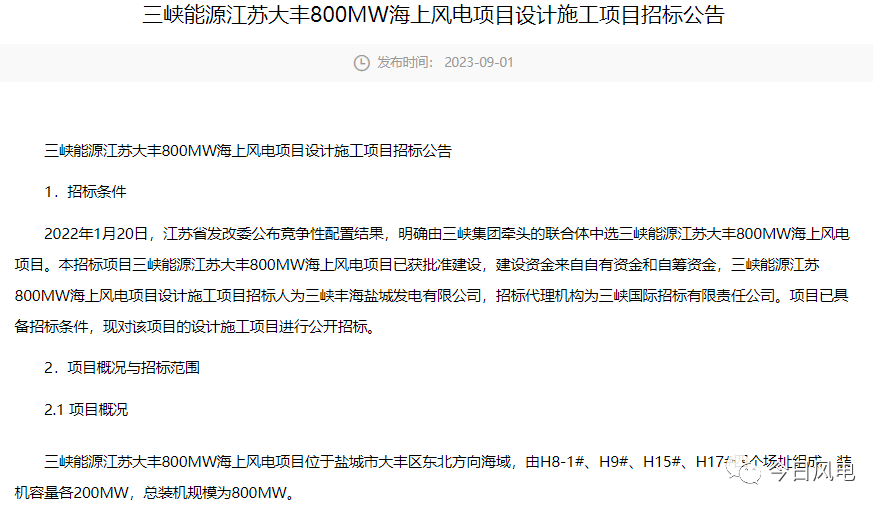

800MW海上风电项目设计施工招标

   日期:2023-09-06 11:04:04     来源:网络整理    作者:本站编辑    评论:0

9月1日,三峡能源发布江苏大丰800MW海上风电项目设计施工项目招标公告。

公告显示,三峡能源江苏大丰800MW海上风电项目位于盐城市大丰区东北方向海域,由H8-1#、H9#、H15#、H17#四个场址组成,装机容量各200MW,总装机规模为800MW。

H8-1#项目场址中心离岸直线距离80km,场区水深9~18m,规划海域面积32km2,场址新建一座容量为20万千瓦的220kV海上升压站,以一回220kV海缆送出,接入到H9#、H15#项目共建的海上升压站。H17#项目场址中心离岸直线距离47km,场区水深0~15m,规划海域面积31km2,场址新建一座容量为20万千瓦的220kV海上升压站,以一回220kV海缆送至已建大丰H8-2#项目岸基集控中心(该集控中心已于2021年投运)。H9#项目场址中心离岸直线距离75km,场区水深7~15m,规划海域面积29km2;H15#项目场址中心离岸直线距离71km,场区水深7~15m,规划海域面积29km2;H9#、H15#项目共建一座40万千瓦的220kV海上升压站,与H8-1#项目所发电能合并后,以二回220kV海缆送至新建岸基集控中心。大丰800MW项目场内集电线路均采用35kV海缆。

H9#、H15#项目配套建设海洋创新融合发展项目,包括建设一座海上氢储能平台、一座海上救援平台(含海洋牧场)及一套海水淡化装置(与H9#、H15#海上升压站结合)。

招标范围:本次招标工程为三峡能源江苏大丰800MW海上风电项目设计施工项目,共分为两个标段。风机及塔筒设备(含附件)、海缆设备由招标人统一另行招标。

标段I:H8-1#、H17#海上风电项目设计施工项目,包括:H8-1#、H17#海上风电项目(H8-1#项目以220kV海缆接入到H9#、H15#海上升压站为界面,H17#项目包含H8-2#项目岸基集控中心的扩建)初步设计至风电场整体竣工验收(含质保期)的勘察设计、建筑工程、设备采购及安装、调试、倒送电、涉网试验、试运行、移交生产及质保期等全部工作。具体招标内容包括:

(1)勘察设计及相关咨询服务:工程范围内风电场工程勘察设计及设计评审,项目相关专题报告编制、评审、修订,初步设计编制、修订。

(2)设备采购:工程范围内除风机及塔筒设备(含附件)、海缆设备外全部设备采购,包括(但不限于)电气一次、电气二次设备、辅助设备、安全生产工器具及备品备件等项目所必须的所有设备,不含车辆、船舶采购。

(3)建安工程:工程范围内包括(但不限于)临建工程、建筑工程及安装工程,主要包括风机基础制作、运输、施工,风机安装,海缆敷设,海上升压站(含基础)结构制作、运输、安装施工,H8-2#项目岸基集控中心的扩建,所有电气设备安装调试等。标段Ⅰ与标段Ⅱ所有项目定值整定、涉网试验、分系统调试、整套启动等工作。

(4)对外协调及手续办理等:负责工程开工建设及并网发电的相关手续办理及对外协调工作。

(5)送出海缆路由测量及海图制作服务:负责H8-1#、H17#、H9#、H15#项目送出海缆路由测量及海图制作服务并标注入政府官方电子海图。

(6)科研项目:研究内容:依托于本项目的科技创新项目。

标段II:H9#、H15#海上风电项目设计施工项目,包括:H9#、H15#海上风电项目初步设计至风电场整体竣工验收(含质保期)的勘察设计、建筑工程、设备采购及安装、调试、试运行、移交生产、质保期及创新融合发展项目等全部工作。具体招标内容包括:

(1)勘察设计及相关咨询服务:工程范围内风电场工程勘察设计及设计评审,项目相关专题报告编制、评审、修订,初步设计编制、修订。

(2)设备采购:工程范围内除风机及塔筒设备(含附件)、海缆设备外全部设备采购,包括(但不限于)电气一次、电气二次设备、辅助设备、安全生产工器具及备品备件等项目所必须的所有设备,不含车辆、船舶采购。

(3)建安工程:工程范围内包括(但不限于)临建工程、建筑工程及安装工程,主要包括风机基础制作、运输、施工,风机安装,海缆敷设,海上升压站(含基础)结构制作、运输、安装施工,新建岸基集控中心施工,所有电气设备安装调试等。

(4)对外协调及手续办理等:负责工程开工建设及并网发电的相关手续办理及对外协调工作。

(5)创新融合发展项目:工程范围内包括(但不限于)一座海上氢储能平台、一座海上救援平台(含海洋牧场)及一套海水淡化装置(与H9#、H15#海上升压站结合)等的勘察设计、设备采购、建安工程、对外协调及手续办理等工作。

(6)科研项目:研究内容:风电工程海上就地制氢、储氢、氢燃料电池关键技术研究及其他依托于本项目的科技创新项目。

计划工期:各标段计划开工时间为2023年10月15日,2024年10月31日前完成全部风机并网发电。具体工期以合同签订工期为准,开工时间以监理人、发包人开工通知为准。
