干挂石材工艺工法

   日期:2023-09-05 23:49:17     来源:网络整理    作者:本站编辑    浏览:31    评论:0

外墙之于建筑,好比衣服之于人体。好的建筑外墙不仅展现了建筑外观之美,更保护着建筑体本身。

那这一块块石材到底是怎么挂上去的,小蓝星这就为大家深入解读蓝(绿)城干挂石材施工工艺工法,干货满满,亮点多多,各种高能,建议收藏转发。

Tips

蓝(绿)城干挂石材多采用来自新疆北部大漠的“卡拉麦里金”花岗岩,卡拉麦里金色泽金黄,色差小、石质好、不泛碱,外观彰显大气。

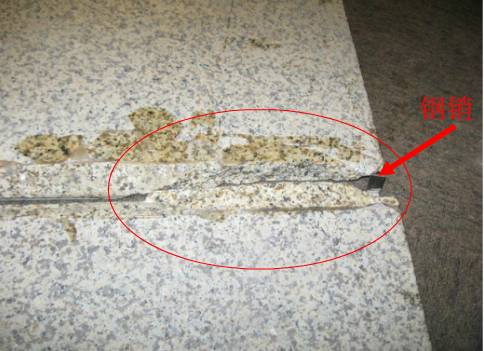

  1. 弯曲强度标准值小于8.0MPa的石材面板,应采取附加构造措施保证面板的可靠性。

  2. 在严寒和寒冷地区,幕墙用石材面板的抗冻系数不应小于0.8

  3. 石材表面宜进行防护处理。对于处在大气污染较严重或处在酸雨环境下的石材面板,应根据污染物的种类和污染程度及石材的矿物化学性质、物理性质选用适当的防护产品对石材进行保护。

  4. 石材面板安装到位后,横向构件不应发生明显的扭转变形,板块的支撑件或连接托板端头纵向位移应不大于2mm

  5. 相邻转角板块的连接不应采用粘结方式。

  1. 所有骨架钢材需热镀锌处理。

  2. 挂扣件扁钢及螺栓需热镀锌处理或为不锈钢挂件。

  3. 焊缝必须饱满牢固。

  4. 钢架焊接处必须除锈后涂刷两道防锈漆然后涂银粉漆处理。

  5. 后置埋件不可采用普通化学锚栓连接。

  6. 石材短槽必须机械开槽,保证槽缝宽度符合设计要求,严禁现场手提切割机开槽。

  7. 不离缝石材板缝需夹胶和座胶时横竖缝内的胶浆必须饱满完整。

  8. 石材板面需打胶时,胶缝宽窄必须一致,胶缝边缘平滑挺直无毛边。

  9. 干挂石材厚度为25mm时,单块板平方面积不宜大于1平方米。

  10. 干挂石材厚度大于25mm时,单块板平方面积不宜大于1.5平方米。

Tips

a、不可采用云石胶;

b、不可采用斜插件、平插件、T型挂件、蝴蝶件;

c、石材挂件间距不大于600mm;

d、横龙骨与主龙骨连接,不可两端均采用焊接;

e、主龙骨不可直接与土接触,应固定在混凝土柱墩或混凝土挑板上;

f、石材厚度在5~8cm直接采用背栓连接,石材厚度大于8cm时,采用化学植筋连接,背栓或化学植筋伸入石材长度不可小于石材厚度的一半胶;

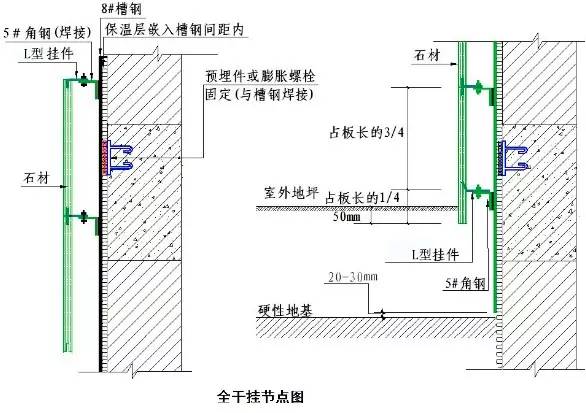

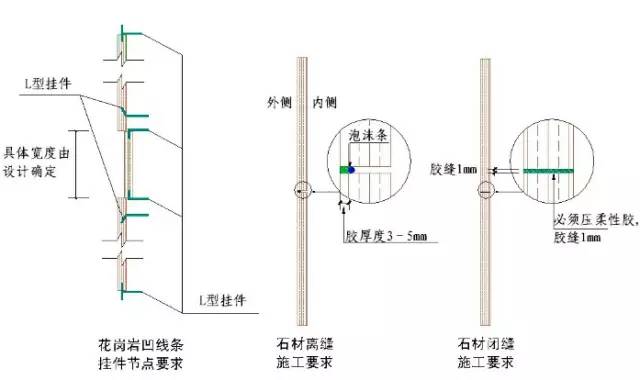

全干挂节点图

Tips

  • 室外花岗岩最低处必须低于室外地坪50,预防室外地面沉降时花岗岩露边;

  • 槽钢离开硬性地面20~30mm

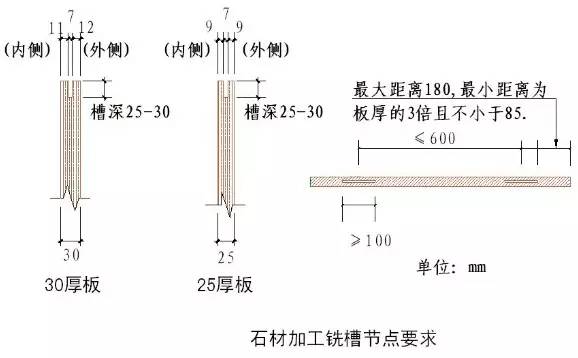

石材加工铣槽节点图

石材具体施工要求

Tips

蓝(绿)城采用热镀锌槽式预埋件来连接墙体与石材。高性能的槽钢可以吸收高达3kN的荷载,有效抗击外界的高冲击,特殊设计的齿边以及预埋技术保证了结构准确使用承载能力,消除发生滑移的危险,而热镀锌技术又使抗腐蚀能力大大增强。

预埋槽式埋件方案图(一)

预埋槽式埋件方案图(二)

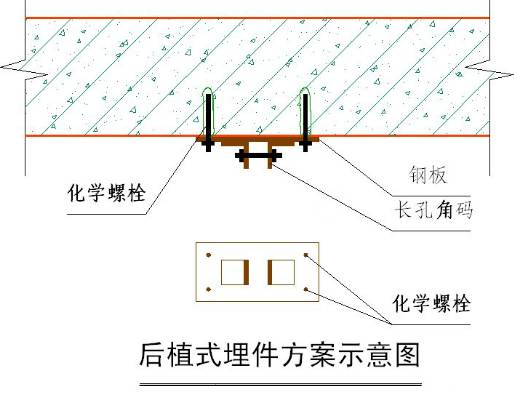

Tips

后植式埋件方案,要求钢板和角码先在工厂焊接加工,整体热镀锌完成后,进行现场安装。

上面分享的是石材究竟是怎么挂上去的,下面继续为大家解读秘笈下半部——蓝(绿)城是如何控制石材干挂质量的。

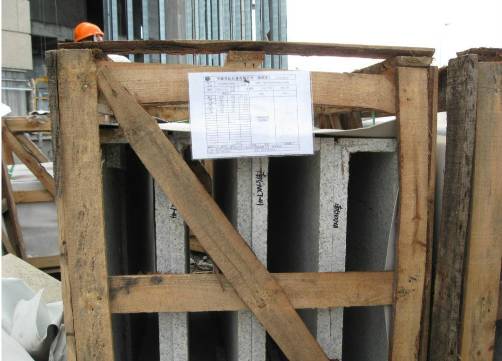

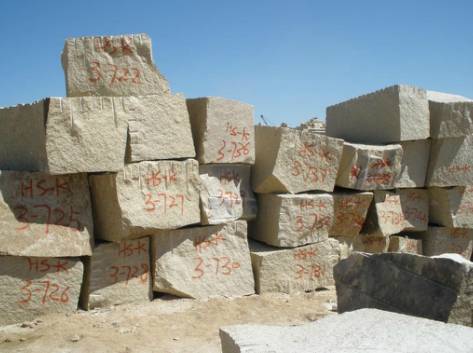

首先选择一家好的石材供应商,并要求设专人驻矿区对石材荒料的质量进行把控、编号,确保每幢楼同一立面石材属同一颗或相邻荒料。

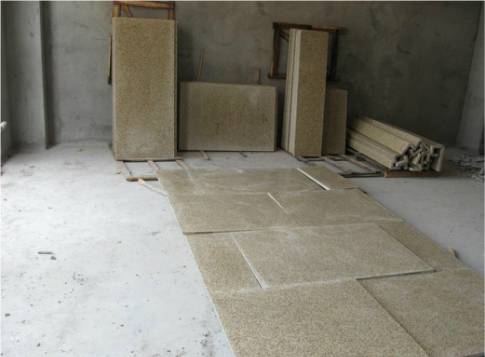

加工厂装箱前按图纸预排版

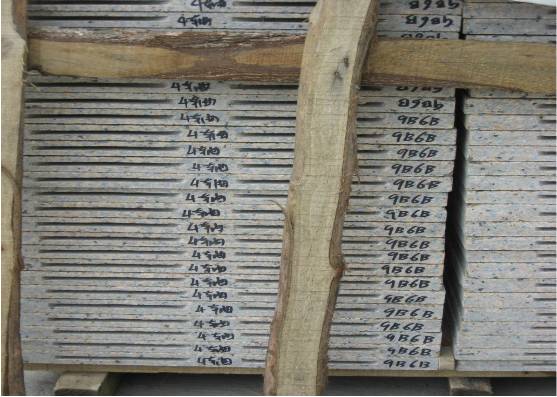

加工厂统一开槽编号

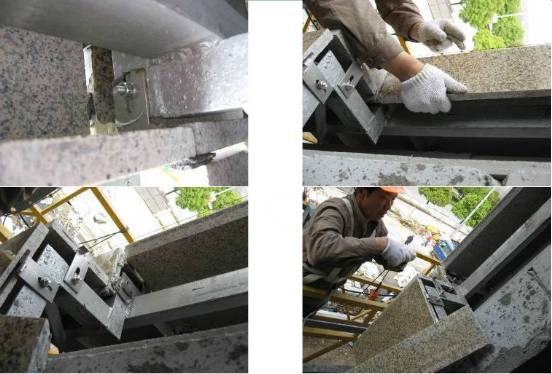

按施工单位排版图进行编号、装箱,运至现场

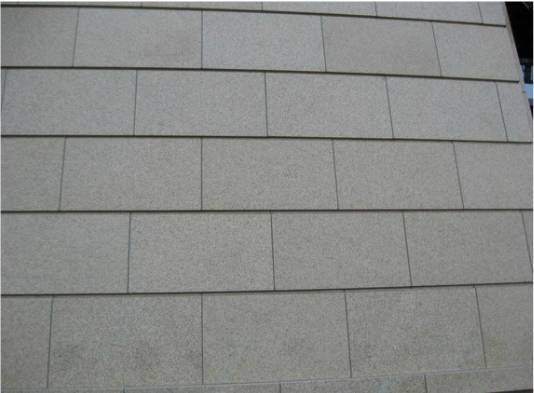

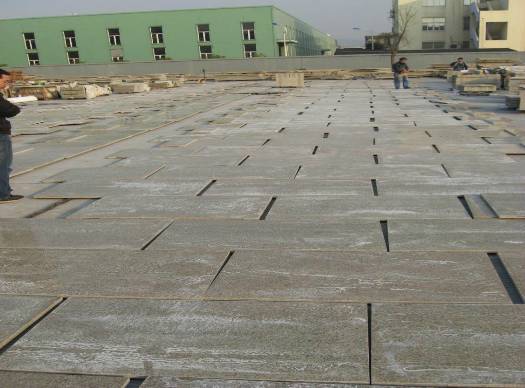

现场安装前,每一批次石材须进行现场地面排版试拼,排版面积不小于50平方米,由监理单位、施工单位及业主单位联合验收,验收合格后上墙安装。

不锈钢挂件、结构胶的种类及使用部位

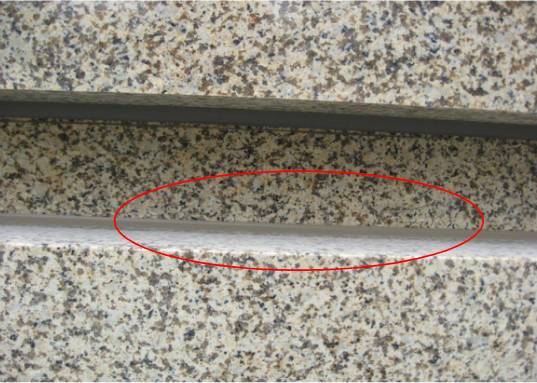

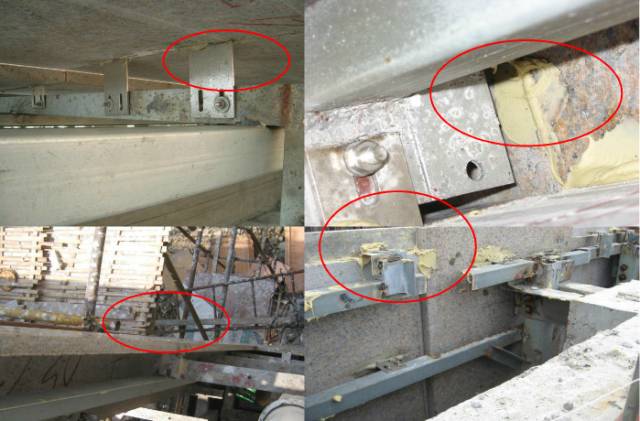

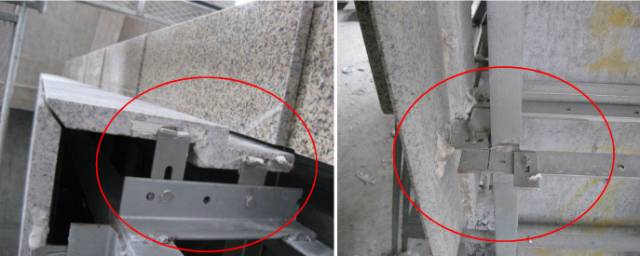

石材幕墙施工发现开口挂件、进行拆除更换

拼接板进行破坏性试验,拼接处胶未断裂,石材断开,加工厂所用粘接胶强度大于石材,拼接板安全可靠。

打胶样板先行

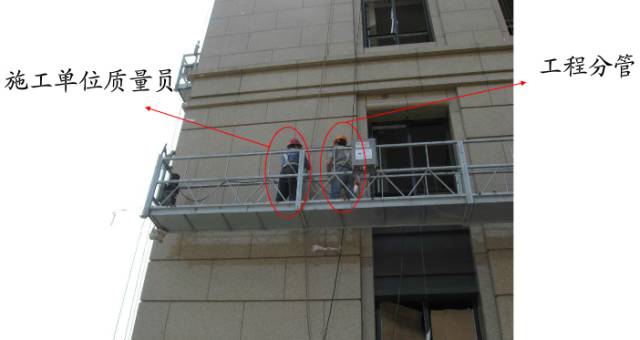

工程分管人员对每条胶缝进行检查

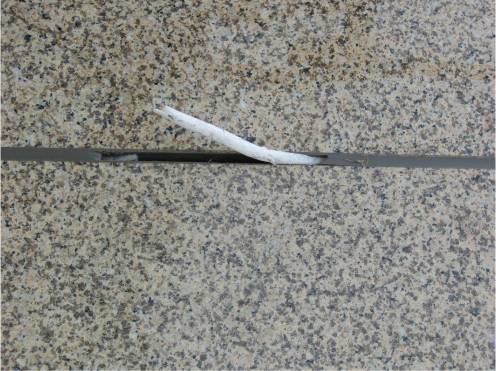

切开胶缝检查,石材拼接内填塞泡沫棒,胶厚度控制在3mm以上。

拼接板部位渗漏水检查

拼接板部位打胶加强

打赏
