内蒙古新鑫工程建设有限责任公司工作动态

   日期:2023-09-05 19:53:20     来源:网络整理    作者:本站编辑    浏览:20    评论:0

工作动态

内蒙古新鑫工程建设有限责任公司

内容提要:

  1.应急指挥中心建设项目

  2.达拉特路雨污分流管网改造工程

  3.校园路道路及配套管网新建工程

  4.老旧小区改造鸿德小区配套基础设施建设项目

应急指挥中心

建设项目

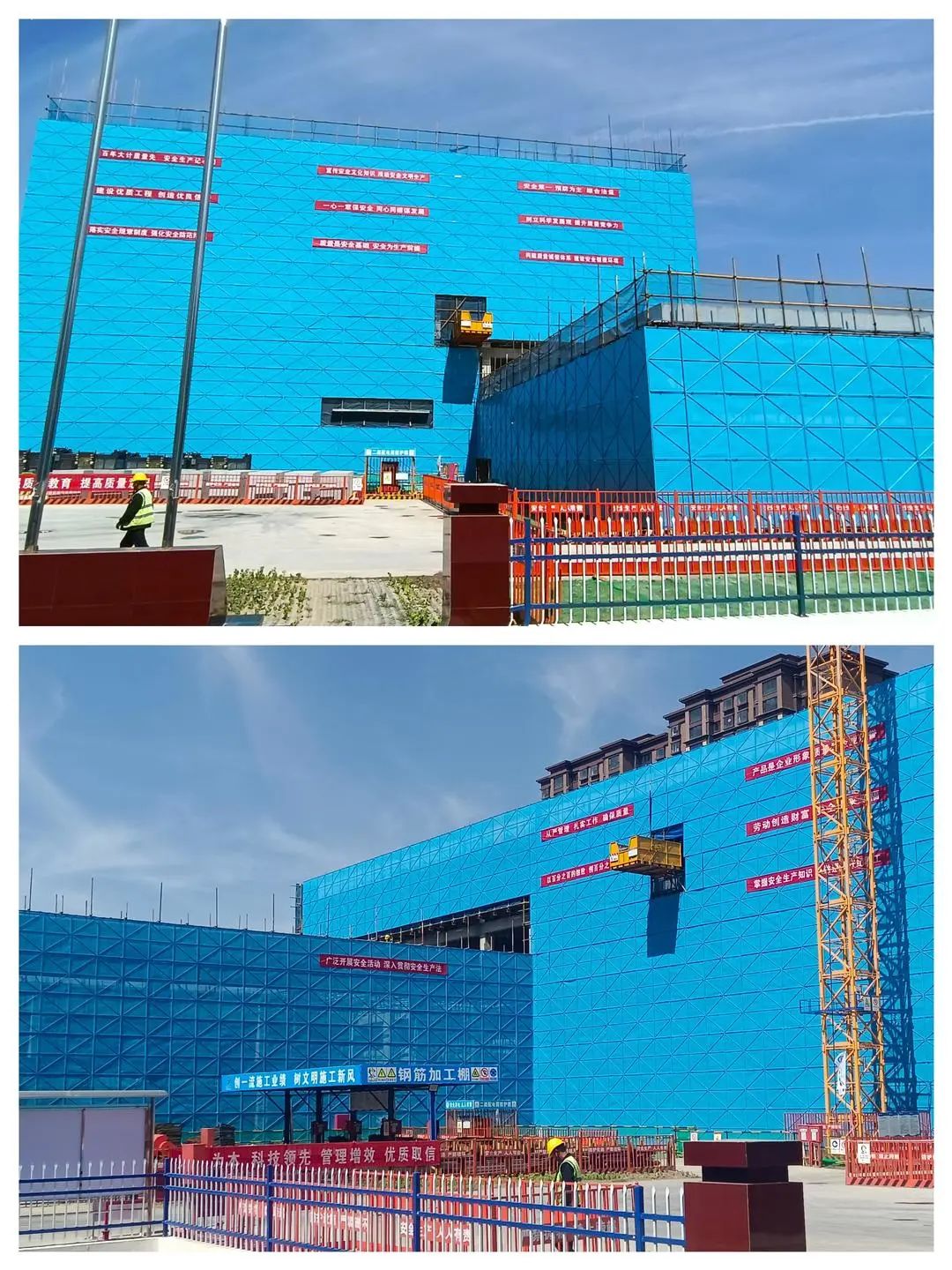

应急指挥中心建设项目主要包括一级消防站、应急指挥中心、训练塔、门卫室及附属设施工程;该项目于2023年5月10日开工,截至目前,该项目整体已完成工程总量的50%。

一级消防站正在进行...

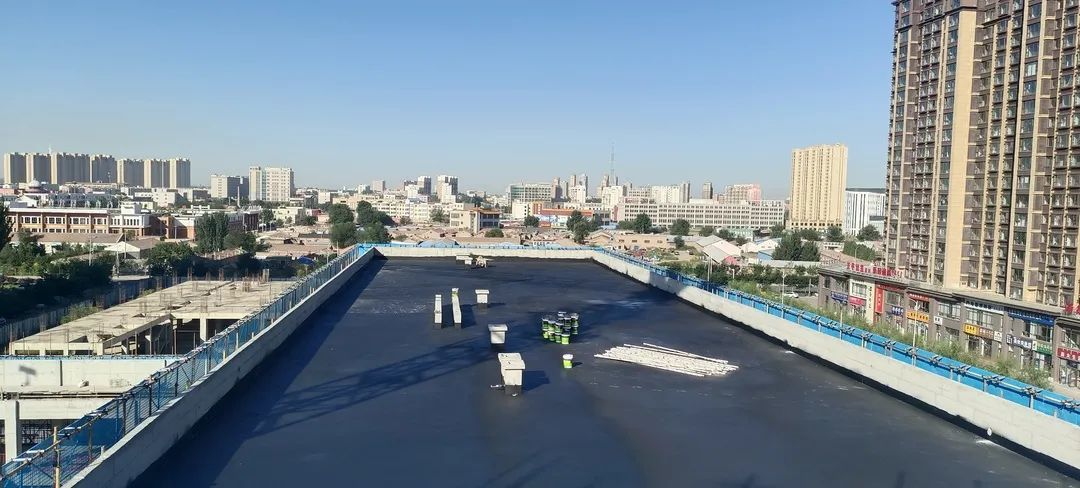

屋面隔气层聚氨酯防水涂料施工

二层三层护角粘贴及预埋线管成品保护

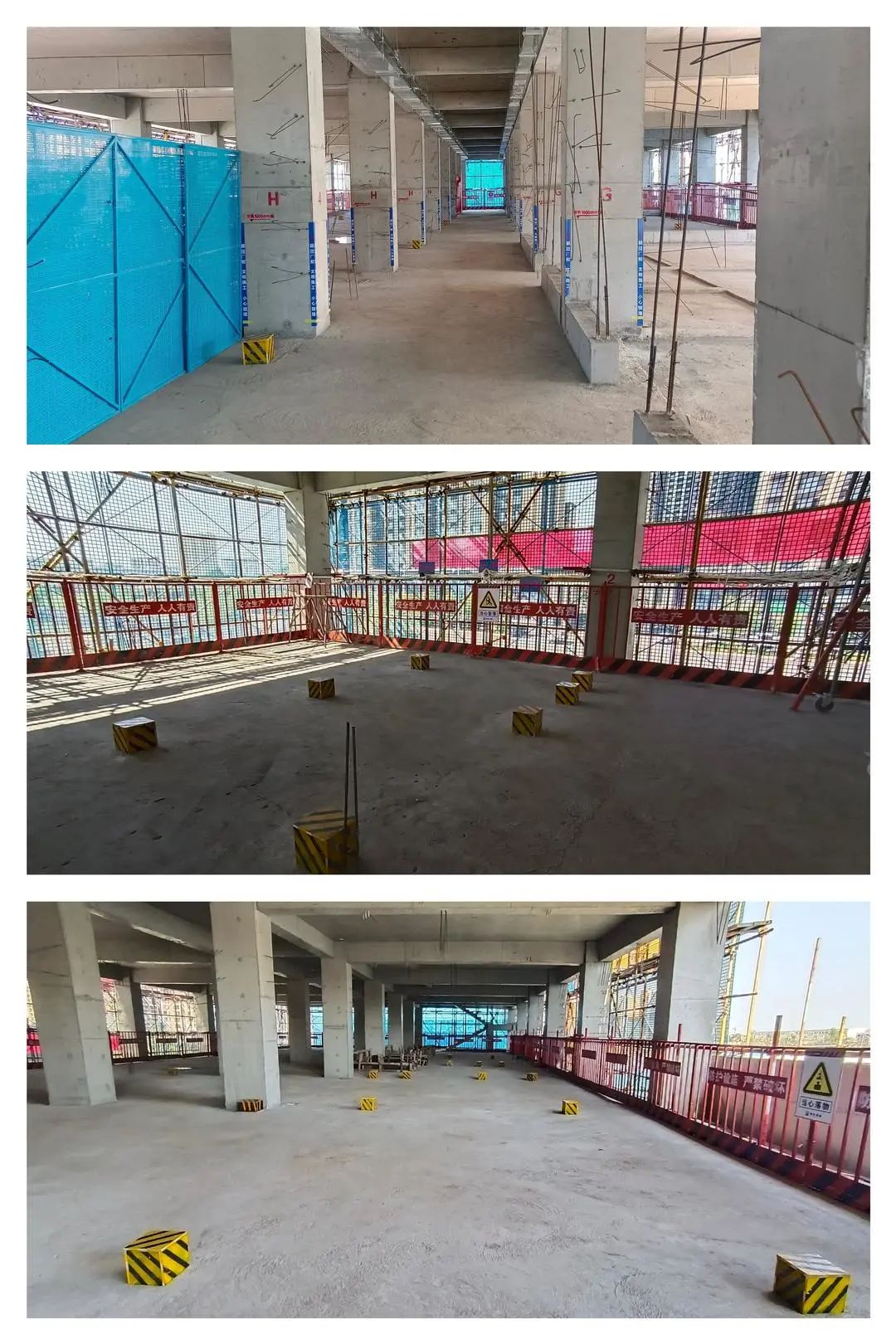

应急指挥中心正在进行...

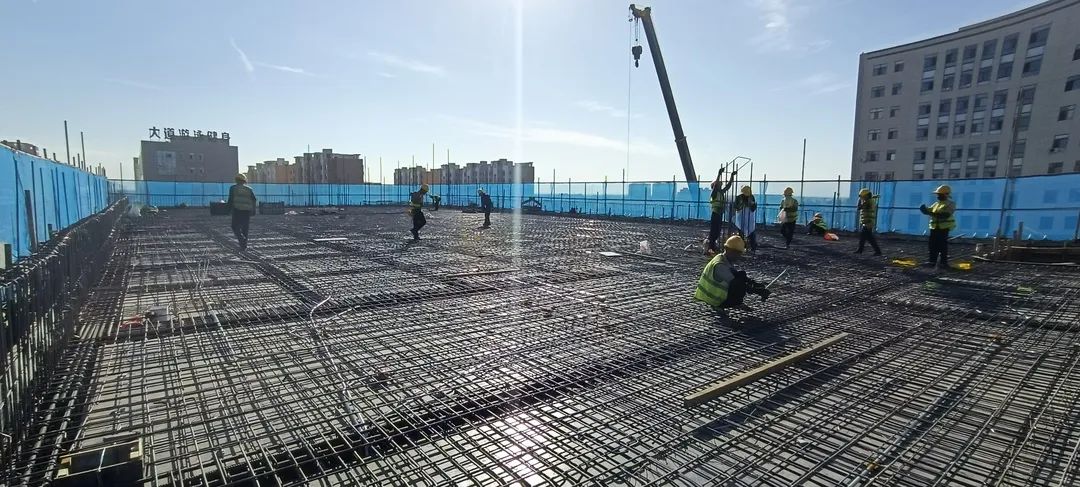

五层顶板钢筋绑扎

其他工作正在进行...

应急指挥中心和一级消防站安全、质量条幅悬挂

参观通道项目介绍及安全质量宣传

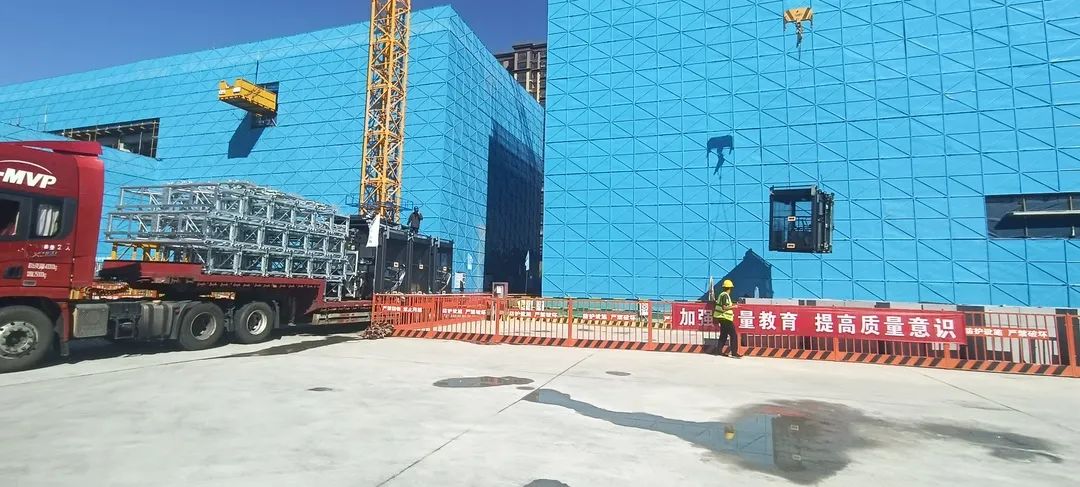

施工电梯进场

达拉特路雨污分流管网改造工程

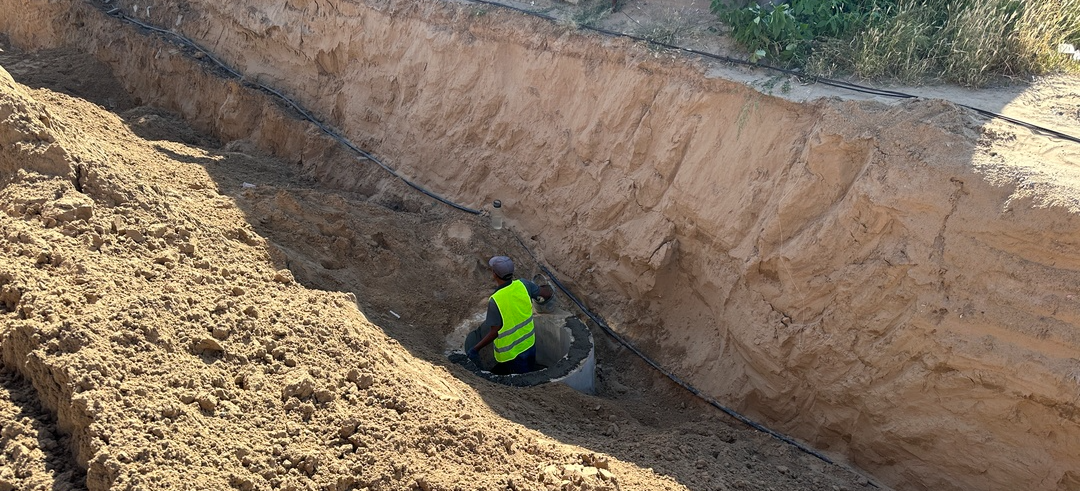

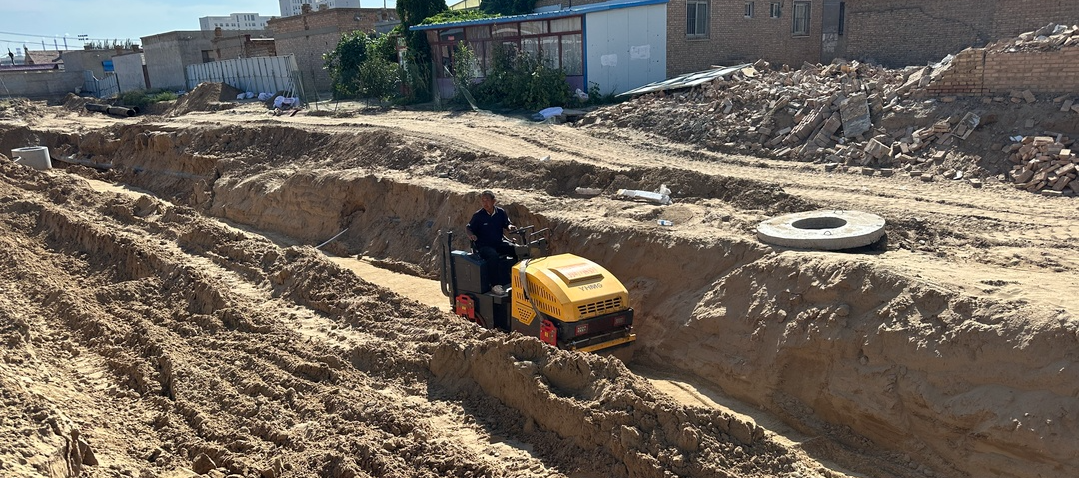

达拉特路雨污分流管网改造工程,改造达拉特路(运煤专线至新华路)段,改造道路全长7.5km,拆除旧污水管道,水泥侧石,沥青面层,破损人行道,路灯,交通信号灯;新建道路两侧雨水管线7.4km,污水管线7.4km,改造运煤专线平交路口10020平方米,机动车道重新摊铺面层148024平方米,改造非机动车道37500平方米, 破损人行道修复133000平方米。目前正在进行雨污水管道开挖安装、运煤专线平交路口测量放线、旧非机动车道路面铣刨等工作。

运煤专线平交路口测量放线

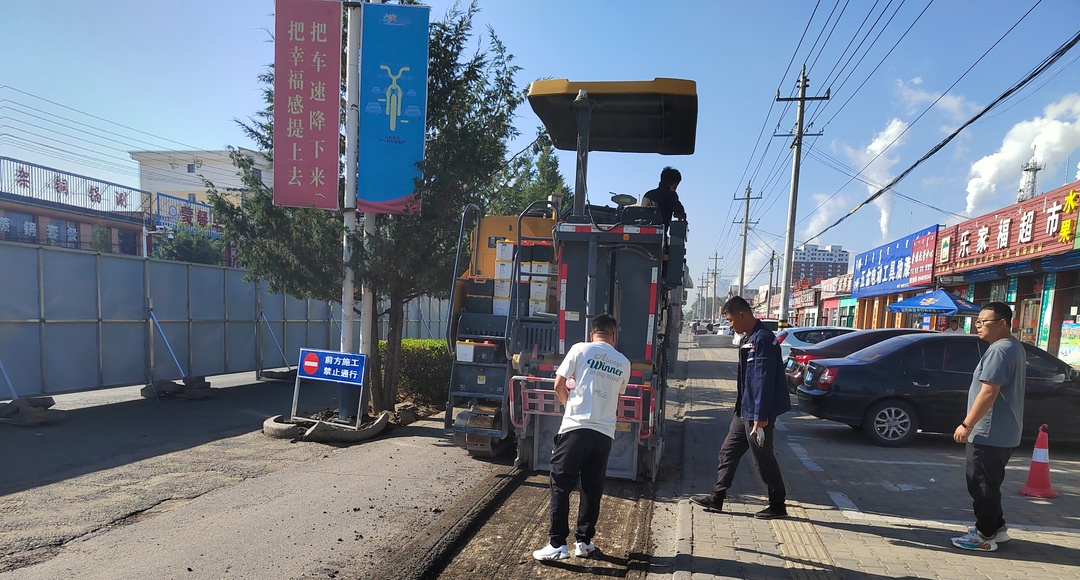

旧非机动车道路面铣刨

校园路道路及配套管网新建工程

校园路(平原大街-教育街)道路工程共516 米,涉及道路红线宽度 20米;雨水管线 716 米;污水管线 676 米及管网配套工程;路灯工程;绿化工程。工程已于2023年8月1日进场开始组织施工,截至今日已完成旧砼路面拆除3000余平米,路槽开挖已完成85%。污水管沟开挖完成480m,污水管安装完成480m,污水管沟回填完成350m,污水检查井完成12座。现已完成工程总量的15%。

污水管道开挖

污水检查井砌筑

老旧小区改造鸿德小区配套

基础设施建设项目

该项目位于树林召镇林荫路东、市府街南、西园路西、新康巷北;计划改造鸿德小区内基础配套设施,小区建筑面积6.42万平方米,住宅楼26栋,住户466户,改造道路工程6607.5平方米;供水工程2203.5米,更换加压泵4台,消火栓9座;供暖工程5143.68米;弱电工程1900米;排水工程2362.65米;安防工程(摄像头)50个;架空线缆入地1500米;照明工程40盏;燃气工程1878.40米等,该项目于2023年5月7日开工,现已完成工程总量的89%。

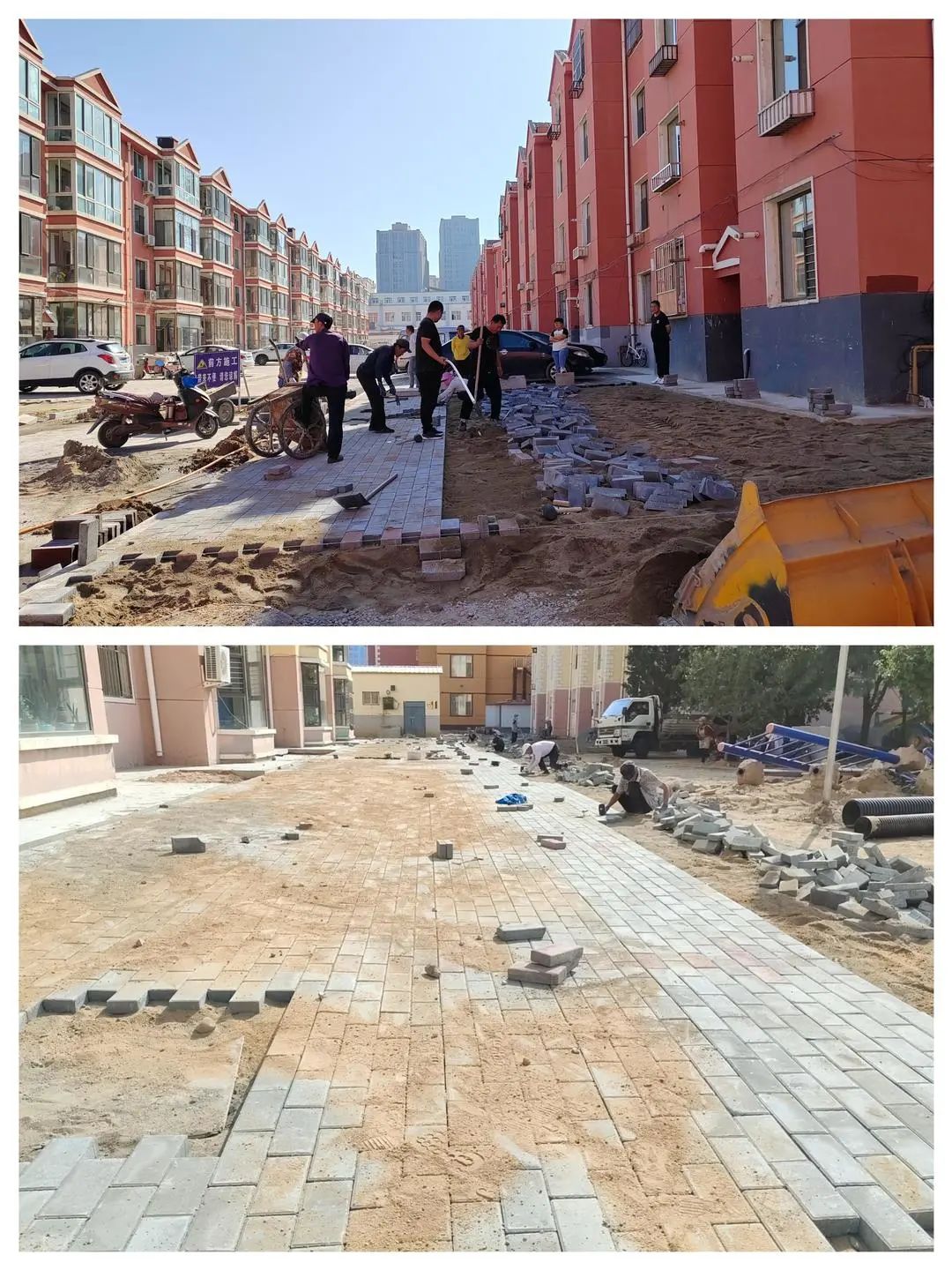

环保砖硬化铺装

编辑:王傲楠

校对:岳雪梅

审核:赵  军

打赏

更多>同类资讯
0相关评论

推荐图文
推荐资讯
点击排行
网站首页  |  关于我们  |  联系方式  |  使用协议  |  版权隐私  |  网站地图  |  排名推广  |  广告服务  |  积分换礼  |  网站留言  |  RSS订阅  |  违规举报  |  皖ICP备20008326号-18
Powered By DESTOON
