工艺玩具
钢丝绳芯输送带硫化接头工艺及步骤全解析!
日期:2023-09-05 00:59:11 来源:网络整理 作者:本站编辑 浏览:
19
评论:0
江湖载酒,诗酒天涯。
——浩瀚天涯
钢丝绳芯输送带是一种在煤炭、矿山、港口、冶金、化工等领域输送物料的传送带,因为性能稳定所以被大众所认可。
钢丝绳芯输送带在操作时是比较重要的,稍有不慎就会导致运输中断,影响施工进程。我们今天所分享的这篇文章就是关于钢丝绳芯输送带的安装操作方法,仅供大家参考。
(1)钢丝绳芯输送带接头的制作
将是每个带头的网丝全部割开,并刮去表面的附胶,把钢丝根部的钢丝绳芯输送带用角磨机打成斜坡,约100mm宽,再沿斜坡向外打磨150mm,去除是原钢丝绳芯输送带表面并打毛。用120#汽油将钢丝及打磨面清洗干净。
(2)钢丝绳芯输送带的铺设及钢丝的搭接
先在下加热板的表面铺一层干净的塑料膜,再铺设一层胶料,使胶料与两端接头的斜面吻合。
然后是按要求搭接好钢丝,涂刷胶浆,保证胶浆的涂刷均匀、均布。
再铺上胶料,同样使胶料与两端的斜面吻合,上面铺一层塑料膜,完成钢丝绳芯输送带接头的铺设及钢丝的搭接。

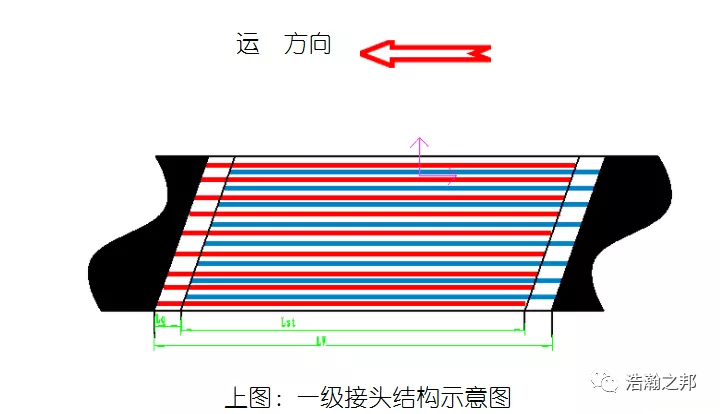

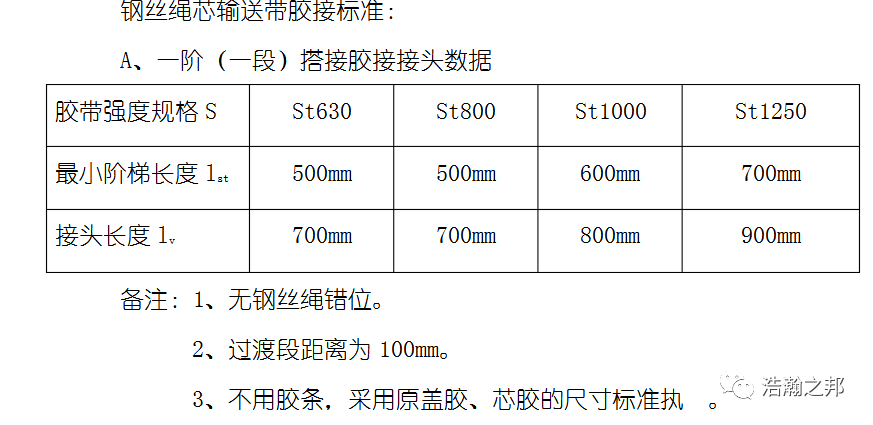

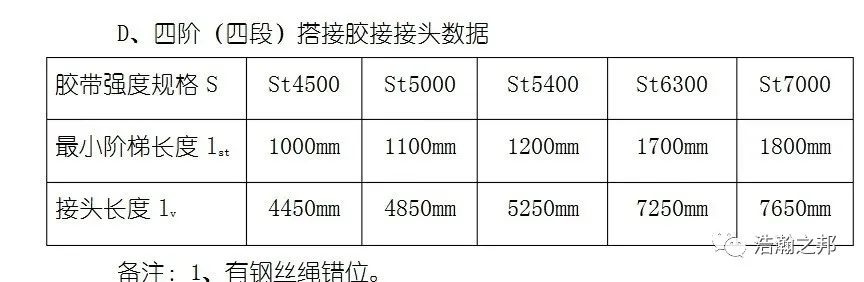

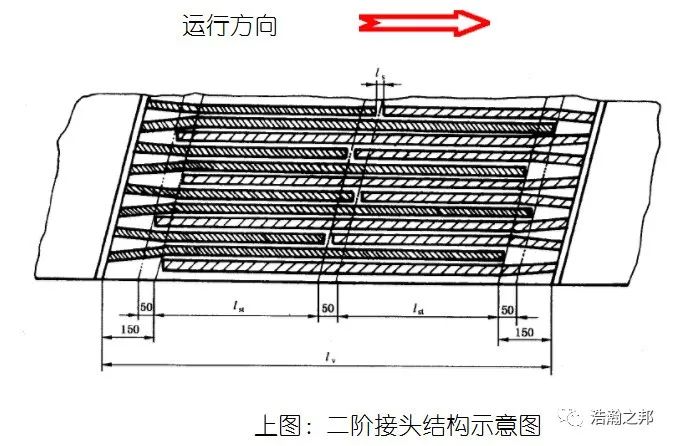

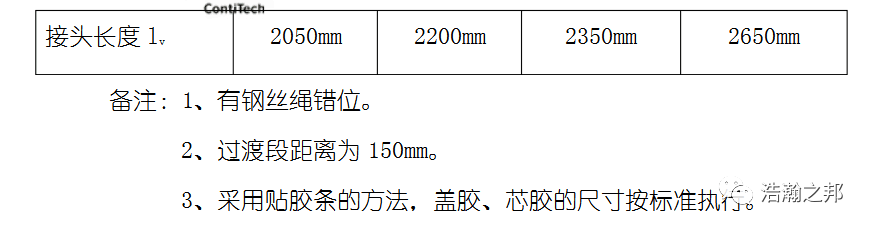

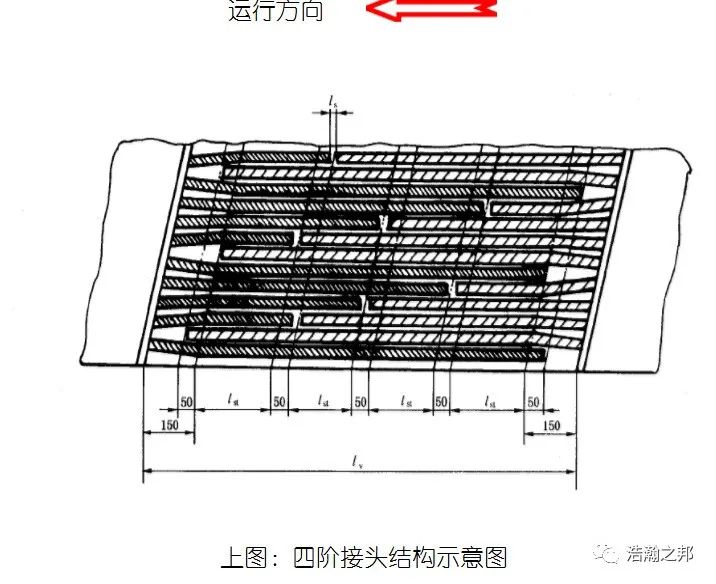

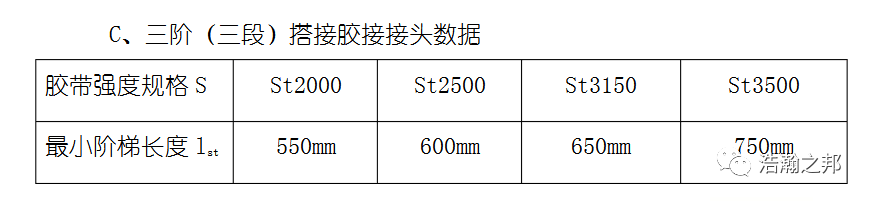

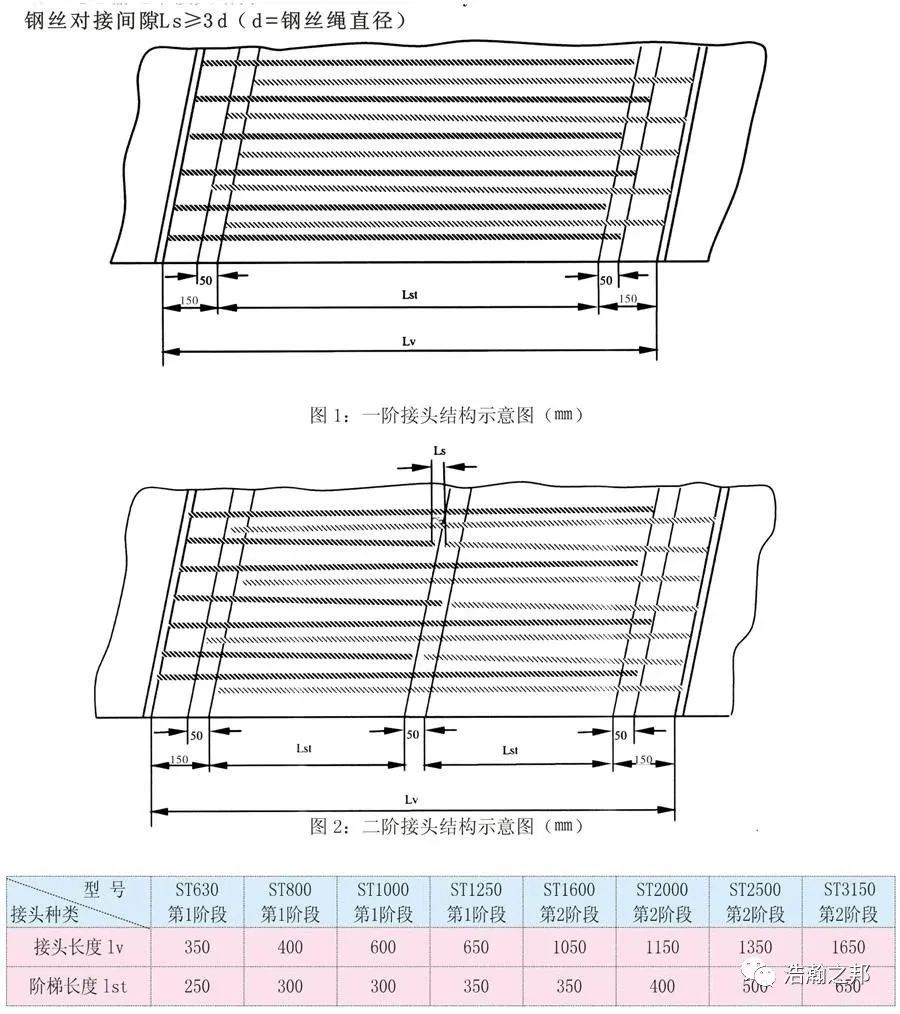

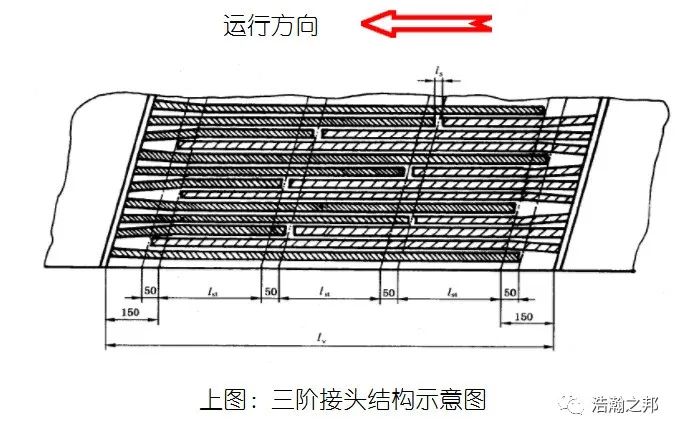

详解示意图:
(3)硫化机的安装
①下机架的摆放使端部对齐,机架的中心线与钢丝绳芯输送带的中心线对齐。然后放置水压板、传压板及下硫化板、硫化板的摆放以其工作面的中心线为基准,并与钢丝绳芯输送带的中心线对齐。
②待钢丝绳芯输送带胶接部位按工艺制作好后,在胶接部位的两侧用挡铁夹紧。
③再依次摆放上硫化板、水压板、及上隔热板,摆放上机架。均要求其工作面的中心线与钢丝绳芯输送带中心线对齐,装上连接螺栓,并逐个上紧。
④硫化机紧固后,分别接好高压水管及电线插头及加压泵。
(4)硫化操作
①准备就绪后,对各部件作一次仔细检查,确认无问题后,便可给硫化机送电硫化。
②加热电源的设定温度为140~150°,开始硫化时,水压加压至1Mpa。
③当硫化加热至100°时,继续加压至1.4Mpa。
④当温度升至140~145°时,开始保温20分钟。
⑤保温达到时间后,硫化结束。待自然冷却至60°时,拆卸设备,完成钢丝绳芯输送带的硫化。
