深度复盘|阿坝马尔康红旗大桥垮塌官方调查报告出炉!勘察造假、监管失守全链条问题曝光
2025 年 11 月 11 日 16 时许,四川省阿坝州马尔康市白湾乡英戈洛村双江口水电站库区内,国道 317 线红旗大桥右岸山体突发深层滑坡,右岸引桥整体垮塌,国道 317 干线交通中断,直接经济损失约2772.48 万元。因基层网格员提前发现险情、多部门快速管控疏散,本次灾害未造成人员伤亡。灾害发生后,四川省政府迅速成立由副省长牵头的省级专项调查组,联合交通、水利、自然资源、应急、公安、能源多部门及院士专家团队全面复盘核查,2026 年 7 月正式发布完整调查报告,查清灾害成因、全链条违法违规问题、各方责任并给出处理、整改方案。一、项目与区域基础概况
(一)库区地质环境:天生高风险边坡
红旗大桥坐落于足木足河深切 V 型峡谷,属于高地应力、构造隆升、高山峡谷三区叠加危险区域:- 边坡坡度 35°-45°,局部超 50°,坡体高差 1126 米;岩体为花岗岩混杂伟晶岩脉、砂板岩捕虏体,两类夹层遇水极易软化、力学强度大幅下降。
- 岩体卸荷破坏严重,强卸荷带深度 20-40 米,最大卸荷深度达 100 米,4 组外倾结构面天然形成滑坡薄弱通道。
- 地处三大断裂带合围的川西北断块,区域地应力超 30 兆帕,地质先天不稳定。
(二)两大核心工程项目

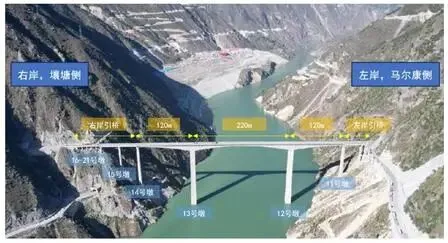

双江口水电站大渡河上游控制性水库,总装机 200 万千瓦,总库容 27.32 亿立方米,2015 年开工,分三阶段蓄水;灾害发生时库区水位升至 2400.23 米,蓄水浸泡岸坡是滑坡核心外部诱因。国道 317 线库区复建公路因水电站蓄水淹没原有国道,由电站方投资 28.36 亿元还建,全长 50.896km,桥隧比 57.1%,红旗大桥为项目控制性特大桥。红旗大桥基础参数桥梁总长 758 米,概算投资 2.5 亿元,主桥采用 120+220+120 米连续刚构;右岸引桥为垮塌区段,2019 年 4 月开工、2025 年 6 月完工,未完成正式交工验收便提前限时应急通车。(三)涉事全链条单位梳理
- 业主单位:国能大渡河流域水电开发、四川大渡河双江口水电开发公司
- 监管部门:省交通厅公路局、省水利厅、阿坝州交通局 / 水务局、马尔康市政府、阿坝州政府
二、灾害完整发生全过程
(一)库区蓄水:塌岸风险逐步显现
2025 年 4 月启动第一阶段蓄水,水位持续抬升浸泡右岸边坡,险情逐月升级:- 11 月 9 日:基岩垮塌范围持续扩大,边坡变形持续加剧。
(二)滑坡垮塌时间线

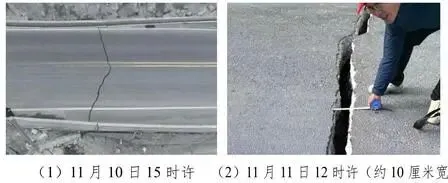

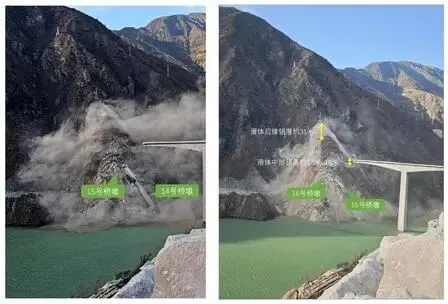

11 月 10 日 15:00:基层网格员巡查发现大桥后缘路面出现多条剪切裂缝,最宽 1cm,立即上报乡镇;乡镇紧急组织技术人员现场核查,启动临时交通管控,连夜疏散全部车辆、群众。11 月 11 日 12:00:右岸桥头路面裂缝拓宽至 10 厘米,边坡持续蠕变;凌晨已发布全域交通管制、规划绕行路线。11 月 11 日 14:30:坡体岩体内部破裂摩擦产生大量粉尘,山体 “冒烟”,深层滑坡进入加速阶段。11 月 11 日 16:10:16 号桥墩率先倾斜,14-20 号右岸引桥桥墩连续倒塌,桥体整体坠落,右岸引桥全部损毁。(三)应急处置成效
- 基层 “微网实格” 巡查机制提前预警,灾害发生前 22 小时完成人员、车辆全部疏散,零伤亡;
- 省、州、市三级同步启动应急,紧急转移 1186 名群众,安置 25 户 91 人;
- 启用动力舟桥、客船搭建水上运输通道,累计转运群众 1.76 万人次、物资 200 余吨;同步推进替代道路施工,保障区域基本通行。
三、灾害核心成因(直接 + 间接)
(一)直接致灾原因:水库诱发深层坐落式滑坡
多重因素叠加导致岸坡整体失稳,拖拽引桥桥墩全部垮塌:内在根本因素:先天恶劣地质边坡为高陡破碎花岗岩,夹杂遇水软化的伟晶岩、砂板岩捕虏体,多组顺坡外倾裂隙贯通,强卸荷带岩体本身稳定性不足。主要外部诱因:库区蓄水浸泡持续抬升的库水渗入岩体结构面,润滑软弱夹层、产生浮托力,边坡稳定系数从 1.179 降至 0.939,降幅 20.4%,彻底突破稳定临界值。叠加助推因素① 公路施工切坡扰动坡体,稳定系数小幅下降 3.2%; ② 桥梁永久荷载持续施压,稳定系数再降 2.6%; ③ 前期马尔康地震在岩体内部产生大量微裂隙,进一步削弱岩体强度。(二)人为根源:全流程勘察设计、管理、监管系统性失守
滑坡属于自然地质灾害,但人为违法违规操作埋下致命安全隐患,大幅放大灾害风险,是事故可避免却最终发生的核心根源。四、调查报告查实六大核心违法违规问题
1. 勘察严重缺失,未开展专项岸坡稳定评价
成勘院违反《公路工程地质勘察规范》强制条款,明知桥位属于水库塌岸风险区,却未开展水库坍岸专项勘察、未做桥梁岸坡稳定性专项评价,仅套用早年粗略区域地质报告结论,主观判定岸坡稳定,完全忽视蓄水后的岩体劣化风险。2. 地质勘察全程数据造假,钻孔严重不足
- 初步设计阶段:完全未新增现场钻孔,直接挪用可研老旧勘察资料;
- 施工图阶段:规范要求钻孔不少于 22 个,实际仅打 2 个;
- 人为伪造岩芯编录、柱状图、岩石力学试验全套虚假数据,勘察报告完全失实,桥位、桥梁防护设计无真实地质依据。
3. 勘察设计违法分包、层层转包给无资质单位
- 2007 年,成勘院将初步勘察设计转包给无任何勘察、设计资质的原海虹事务所;事务所再拆分给自然人现场作业;
- 施工图阶段,违规分包桥墩钻探业务给第三方中佳公司;
承接项目初期,成勘院公路专业仅乙级资质,不具备特大桥设计法定资质,属于超资质承揽重大工程。4. 建设管理多方缺位,业主、代建双双失管
- 双江口公司(业主):对勘察全过程无质量管控,未开展外业钻孔现场验收,明知勘察造假未制止;未落实库区边坡监测、地质灾害治理措施;左岸引桥重大设计变更未督促报批。
- 铁能电力(代建单位):设计文件审查流于形式,未落实交通、水利部门批复中 “核实岸坡稳定、增设塌岸防护监测” 硬性要求;出现多次塌岸险情未及时处置。
- 监理、第三方咨询单位:监理日志、现场巡视记录残缺;设计审查机构全程未识别勘察造假问题,把关失效。
5. 行业监管层层失守,联合审查形同虚设
本项目兼具水电移民工程、国省干线公路双重属性,需交通、水利联合审批,但省、州两级主管部门均存在审查不深、核查不严问题:- 阿坝州交通局、水务局:设计初审未发现勘察造假,库区塌岸隐患排查、监测预警督促不到位;
- 省水利厅、省交通厅公路局:省级联合审批未识别重大地质勘察漏洞,行业督导力度不足;
- 属地政府:马尔康市、阿坝州政府属地监管责任悬空,重大基础设施涉灾隐患排查推进不力;红旗大桥未竣工验收违规开放应急通行,管控不规范。
6. 库区防灾减灾体系存在明显短板
- 电站蓄水安全鉴定、验收未将红旗大桥等干线桥梁列为重点防护对象;
- 多次出现塌岸后,企业、主管部门未动态开展边坡监测、加固治理;
- 空天地一体化智能监测预警体系未落地,仅依靠人工巡查发现险情,风险前置防控不足。
五、各方责任认定与处理建议
(一)企业单位主体责任
中国电建成都勘测设计研究院(成勘院):本次灾害最主要责任单位。超资质承揽工程、违法转包分包、勘察数据全套造假、现场技术人员忽视软弱岩体隐患,调查期间串供、提供虚假材料;7 名涉案人员线索移送公安追究刑事责任。双江口公司、铁能电力:业主、代建管理失职,未落实勘察验收、边坡监测、隐患治理要求,重大设计变更、违规通车监管缺位,移交行业主管部门行政处罚。四川公路咨询、公路监理公司:审查、监理履职不到位,流程管控失效,依法追责整改。原海虹事务所:无资质承揽勘察设计业务,违法转包自然人,依规处罚。(二)公职人员追责
涉成勘院、双江口公司、各级交通水利部门、市州政府相关履职失职公职人员问题线索,全部移交纪检监察机关依规依纪处理。(三)单位整改检讨要求
- 所有涉事企业由交通、水利、住建行业部门依法开展行政处罚、信用惩戒。
(四)其他配套处置事项
- 未报批重大设计变更、未验收违规通车问题,由省交通厅、水利厅专项查处;
- 调查期间伪造资料、阻碍核查单位及个人,纪检部门专项追责;
六、五大沉痛教训(行业警示)
必须树立风险防控极限思维,摒弃侥幸心理高山峡谷水库库区工程不能仅凭早期粗略地质报告下定论,必须针对蓄水后岸坡劣化做专项稳定性评价,多重风险叠加区域要从严设防,杜绝 “重主体、轻岸坡” 的片面认知。压实建设单位全链条主体责任业主、代建单位必须扛起勘察外业验收、设计复核、全过程质量管控核心责任;勘察设计企业完善内控,杜绝项目外包放任管理,落实工程质量终身责任制。打通多部门协同监管闭环,消除监管盲区水电移民复建公路具备双重行业属性,交通、水利、自然资源、应急部门必须信息共享、联合核查、联合督办,避免分头审查、各管一段留下漏洞。从严整治地质勘察造假、违法分包乱象勘察是工程安全第一道关口,严厉打击无资质承揽、层层转包、伪造钻孔试验数据行为,推行勘察全过程数字化溯源监管,确保原始资料真实可查。补齐库区防灾减灾全链条短板库区蓄水必须同步配套干线桥梁、高陡边坡智能监测;建立网格员基层巡查 + 空天地雷达卫星一体化预警体系,塌岸、滑坡隐患做到动态排查、一隐患一治理。七、全省通用整改防范措施
1. 统筹发展与安全,扭转 “重枢纽、轻配套” 观念
各地、各水电企业将库区复建道路、桥梁纳入工程核心安全管控范围,新建、在建水库配套交通工程开展地质风险复核,极端地质条件下优化线路、桥位方案。2. 厘清参建各方权责,健全终身追责体系
明确项目法人首要责任,细化勘察、设计、施工、监理、代建、行业监管各方权责;规范招投标、勘察档案、监理旁站、检测影像留存制度,所有环节责任到人、终身追溯。3. 完善复建公路联合管理机制
建立交通 + 水利联合审查、联合验收常态化机制;分离项目决策、执行、监督岗位;公开典型违法案例,鼓励群众举报工程隐患,推动安全治理从事后补救转向事前预防。4. 严格库区工程地质勘察硬性标准
所有临库桥梁、路基强制开展水库坍岸专项勘察 + 岸坡稳定性专项评价;现场钻孔、取样、试验全程影像留证,主管部门随机抽查原始勘探数据,杜绝勘察造假。5. 全域开展库区风险隐患拉网式排查
以双江口库区为样板,全省所有水库开展库周道路、桥梁边坡隐患排查;对已建、在建复建公路逐一复核地质勘察成果,边坡风险区域实施加固、改线、长期监测;持续开展勘察分包造假专项 “打非治违” 行动。6. 搭建库区智能化监测预警体系
推广 “微网实格” 基层巡查机制;全面部署边坡雷达、机载激光雷达、卫星遥感、深部测斜设备,构建空天地深一体化监测网络;分级设置预警阈值,完善滑坡、塌岸应急转移、交通绕行预案。本次红旗大桥垮塌灾害虽未造成人员伤亡,但近 3000 万直接经济损失、国道干线中断、全链条系统性违法违规问题,为全国高山峡谷库区交通、水利工程敲响警钟。工程安全容不得半点造假、一丝松懈,地质勘察作为源头底线,行业监管作为保障防线,企业主体作为第一关口,任何一环失守都可能酿成重大灾难。全省各工程建设、水利、交通单位需全面对照本次调查报告自查自纠,举一反三防范同类事故发生。根据官网《阿坝马尔康“11·11”红旗大桥垮塌灾害调查报告》整理
