红旗大桥调查报告解读文字版

   日期:2026-08-04 00:25:33     来源:网络整理    作者:本站编辑    评论:0
红旗大桥调查报告解读文字版

说 桥SHUOQIAO · 报告解读

红旗大桥垮塌事故调查报告解读

一段原文摘录,一段专业解读——逐层拆解这份调查报告,还原一座特大桥垮塌的完整链条。

〔零伤亡〕〔水库诱发型深层滑坡〕〔勘察弄虚作假〕〔7人移送司法〕

原文来源|阿坝马尔康"11·11"红旗大桥垮塌灾害调查组 · 2026年7月  编译|说桥

怎么读这份文档: 每个知识点分两块——

米黄色是调查报告原文摘录

紫框是说桥的专业解读

全 文 导 航

01 建桥背景

02 坍塌过程

03 祸因剖析

04 处理结果

05 未来防治措施

01建桥背景

BACKGROUND

地质条件

GEOLOGICAL SETTING

原 文

红旗大桥右岸边坡地质条件复杂,岩体裂隙发育、强卸荷带深度大,库水抬升浸泡后岩体软化劣化、承载能力降低,加之通道建设扰动、桥梁荷载等因素叠加,突发水库诱发型基岩边坡坐落式深层滑坡,直接导致红旗大桥垮塌灾害发生。

——调查报告 引言

解 读

这是整份报告的"结论先行":桥所在的这片山坡,本身岩石就有很多裂缝、松动层很厚;水库蓄水后把山脚下的岩石泡软了,撑不住上面的重量;再加上修路时开挖山体、桥墩又压在坡上,几个不利因素叠在一起,山体突然整体往下"坐"、往前滑,直接把桥带塌了。

原 文

滑坡区处于足木足河右岸,地貌类型主要为构造侵蚀形成的深切"V"形峡谷地貌,上陡下缓,坡度35—45度,局部大于50度,坡脚高程约2290米,坡顶约3416米,高差为1126米。

——第一章·地质环境情况

解 读

桥所在的位置是青藏高原边缘一条又深又陡的峡谷,从谷底到山顶的落差有1126米——大约相当于近400层楼那么高,而且坡度普遍三四十度,局部超过50度。这种地形放在任何工程里,都属于"天生就要格外小心"的一类。

原 文

自然斜坡上以块状花岗岩为主,深部为花岗岩、伟晶岩脉和砂板岩捕虏体三种岩性混杂出现,比例随机性强,空间分布突变性大。其中,砂板岩捕虏体及伟晶岩脉受水浸泡后力学性质较差。

——第一章·地层岩性

解 读

山体主要是花岗岩,但内部像"夹心饼干"一样,随机混着两种特别怕水的岩石——伟晶岩脉和砂板岩碎块。它们分布毫无规律,谁也说不准哪一块埋在哪里,而这两种岩石一旦被水泡透,强度就会大幅下降,成了整座山体里最薄弱的隐藏环节。

原 文

岸坡岩体卸荷作用强于风化作用,岩体最大卸荷深度可达100米,强卸荷深度20—40米,弱卸荷深度40—100米,主要沿已有构造结构面发育,部分形成新的顺坡向卸荷裂隙。

——第一章·地质构造与岩体结构

解 读

"卸荷"可以理解成岩石因为长期被压着、后来又松开而产生的内部裂缝——就像一块被拧过的毛巾松手后会留下皱褶。这里的卸荷带最深能到100米,相当于整座山近三分之一的高度都是"内伤",这些裂缝正好给了库水往山体深处渗透的通道。

〔原报告插图〕

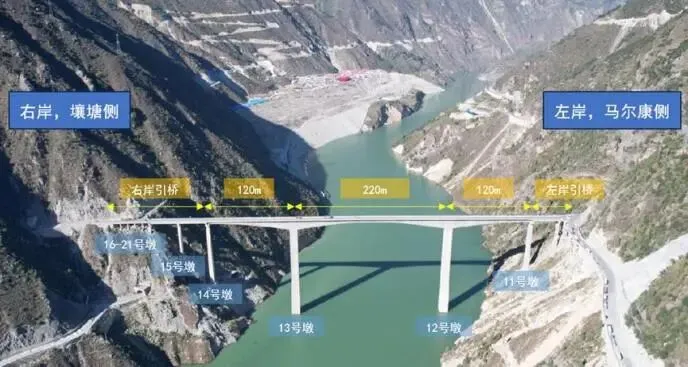

图1 红旗大桥布置图(原报告图1)——可见主桥三跨连续刚构(120+220+120米)及左右两岸引桥墩号分布,右岸(壤塘侧)16—21号墩即为11月11日垮塌的引桥段

工程概况

PROJECT OVERVIEW

原 文

双江口水电站总装机容量200万千瓦……水库正常蓄水位2500米,死水位2420米,总库容27.32亿立方米,2015年7月正式开工建设,目前库区水位维持在2400米左右,原计划2025年底首台机组投产发电。

——第一章·相关工程项目基本情况

解 读

红旗大桥的"命运"从一开始就和这座大型水电站绑在一起:水电站蓄水会把原来的国道路段淹掉,所以才需要新修一条"复建公路"绕行,红旗大桥就是这条复建公路上跨河的关键节点。简单说:先有电站要蓄水,才有这座桥要建。

原 文

因双江口水电站库区蓄水淹没国道317线马尔康至俄尔雅塘改建路段约55公里路段,由双江口公司负责投资还建……该路段全长约50.896千米……全线共有隧道14座,桥梁59座,桥隧比近57.1%,项目于2019年4月开工建设。

——第一章·国道317线复建公路

解 读

这条复建公路本身就是一个"桥隧比超一半"的高难度工程——每修2公里路,就有1公里以上是桥或隧道,说明沿线地形极为复杂。红旗大桥只是59座桥梁中的一座,但它偏偏跨越了整条路线里最深的一段河谷。

758米

红旗大桥全长

2.5亿

概算投资

120+220+120米

主桥三跨连续刚构

原 文

可选择的桥位极其受限,适宜建桥的位置在8公里范围内仅有河口上游2.4—2.7公里范围……根据公路设计相关规范,初步设计阶段选择河口上游约2.5公里处的桥位。

——第一章·桥位选择

解 读

选桥位这件事,听起来是技术问题,其实是被"逼"出来的——8公里的河段里,能避开塌岸、危岩落石、电站料场和弃渣场的位置,只剩不到300米宽的一段。桥位选择空间越窄,对这段仅剩范围的地质勘察就该越谨慎,这也为后面的问题埋下了对照点。

编译补充不属于原报告章节 · 说桥整理

公路设计规范对桥位选择其实有明确规定,分三个层次,正好可以对照着看红旗大桥这一段:

① 桥位总体选址原则《公路工程技术标准》(JTG B01)

特大、大桥桥位应选择在顺直的河道段,避免设在河湾处,防止冲刷河岸;要求河槽稳定、主槽不宜变迁

桥位选择要求河床地质条件良好,承载能力高,不易冲刷;处于断层地带需分析断层性质

桥位应尽力避免选择在有溶洞、滑坡和泥石流的地段,否则应采取工程防护措施,确保岸坡稳定——这条正是红旗大桥被点名违反的原则

② 选线与桥位的协调要求《公路路线设计规范》(JTG D20-2017)

应协调桥梁、隧道、互通式立体交叉等构造物的位置和高程关系

沿河(溪)线选线时,应根据设计洪水位,结合地形、地质合理确定线位高程,必要时应对桥梁与路基方案进行比选论证

③ 桥位工程地质勘察的强制性要求《公路工程地质勘察规范》(JTG C20-2011)

技术复杂的大桥桥位,工可阶段就要查明地层岩性、地质构造、河床及岸坡的稳定性、不良地质和特殊性岩土的分布范围及发育规律

第7.9条明确规定:路线跨越水库支沟、支流或沿水库岸坡边缘布线,库岸可能发生坍塌、滑动时,必须进行"水库坍岸工程地质勘察",并查明岸坡的稳定性——这正是调查报告认定成勘院"未依规开展"的那一条

钻孔数量也有强制要求:工程地质条件简单的特大桥桥位钻孔不少于5个,每个墩台宜布置1个钻孔——对照实际,红旗大桥施工图阶段规范要求22个以上,实钻仅2个

对照来看,红旗大桥桥位选择空间被地形和电站设施"双重挤压"至极窄范围,这一点情有可原;但规范同时要求——桥位越是靠近潜在不良地质、越是在库岸边缘,配套的专项勘察就该越严格。而实际情况恰恰相反:钻孔数量不足、岸坡稳定性评价缺失、部分数据造假,正是这道本该兜底的防线没有守住。

参考依据:《公路工程技术标准》JTG B01|《公路路线设计规范》JTG D20-2017 第5.0.5条|《公路工程地质勘察规范》JTG C20-2011 第5.11、6.11.3、7.9条

建设历程

PROJECT TIMELINE

2003—2007

可行性研究阶段大渡河公司委托成勘院开展工可研究,确定沿足木足河左岸布线,红旗大桥桥位与现桥位基本一致。

2007—2010

项目核准 · 初步设计成勘院开展初步地质勘察和设计;2015年双江口水电站获国家发改委项目核准批复。

2016—2017

施工图设计阶段双江口公司委托成勘院开展详细地质勘察和施工图设计;2017年9月获交通运输厅公路局批复。

2019—2025

建设施工阶段2019年4月开工;2023年8月完成右岸引桥(垮塌段)桩基浇筑;2025年6月2日红旗大桥完工。

原 文

2016年3月,成勘院修编国道317线复建公路工可报告,将技术标准调整为设计速度40公里每小时、路基宽度8.5米,与国道317线马尔康至俄尔雅塘改建段技术标准保持一致。

——第一章·工程建设全链条重点环节

解 读

这座桥的设计标准中途改过一次,从原来的三级公路(时速30公里)提升到了四级更高标准(时速40公里)。标准提高本身是好事,但也意味着原来按老标准做的地质勘察资料,是否足够支撑新标准下的桥梁设计,本该被重新审视——这一点在后面的问题清单里被反复提到。

原 文

根据双江口水电站库区第一阶段蓄水计划,原国道317线白湾大桥将于2025年4月13日被淹没。在红旗大桥尚未完成交工验收的情况下,经对该路段进行安全评估,2025年4月12日,阿坝州交通运输局会同阿坝州公安局联合发布……允许部分车型每日限时经红旗大桥应急通行。

——第一章·应急通行

解 读

这是个很关键的细节:红旗大桥在正式竣工验收之前,就已经因为老桥要被淹没而"提前开放"给部分车辆限时通行了。也就是说,从2025年4月到11月垮塌,这座桥已经带着"未完全验收"的身份运行了大半年。

02坍塌过程

PROCESS

蓄水与征兆

RESERVOIR FILLING & EARLY SIGNS

4月5—18日

第一阶段蓄水,水位由2274.94米升至2344.28米。

6月19日

水位约2352.25米时,右岸下游侧首次出现小规模覆盖层塌岸——这是第一个警示信号。

10月12日

第二阶段蓄水开始,至11月10日发现异常停止蓄水,水位升至2400.23米。

10月22日

水位约2373.90米,右岸下游侧5—10米崩坡积块碎石土岸坡出现浅表塌岸。

11月5日

水位约2395.12米,14号交界墩外侧覆盖层及少量基岩出现塌岸——信号升级为"岩体级"。

11月9日

水位约2399.24米,基岩塌岸范围进一步扩大。距垮塌仅剩2天。

原 文

库区水位抬升导致库岸再造活跃,2025年4月5日第一阶段蓄水开始至11月11日灾害发生,库区共发生塌岸66处……库区塌岸与蓄水在时间和空间上吻合。

——第三章·灾害发生原因分析

解 读

整整7个月里,水库沿岸一共塌了66处,红旗大桥右岸只是其中之一。也就是说,这不是一次孤立的意外,而是蓄水期间反复出现、逐步升级的现象——从"覆盖层小塌方"到"基岩塌方",其实给了不止一次预警的机会。

最后24小时

THE FINAL 24 HOURS

11.10 15时

边坡周围首次发现多处变形迹象,多条裂缝宽1—3厘米。

11.10 15:38

马尔康市网格员发现险情并逐级上报;当晚23时滞留人员车辆全部安全疏散

11.11 1:22

阿坝州公安、交通部门发布临时交通管制通告。

11.11 12时

右岸引桥桥头路面裂缝已增宽至约10厘米。

11.11 14:30

岩体内部破裂解体,顺裂隙冲出粉尘,出现"冒烟"现象。

11.11 15:43

14号桥墩下缘边坡开始有坍塌体进入库区,激起波浪。

16:10:19

16号桥墩受山体滑坡影响首先倾斜,随即19、20、17、18、15、14号桥墩相继受损倒塌。

16:10:39

红旗大桥右岸引桥全部倒塌。从首次发现裂缝到整段引桥垮塌,前后不到24小时。

〔原报告插图〕

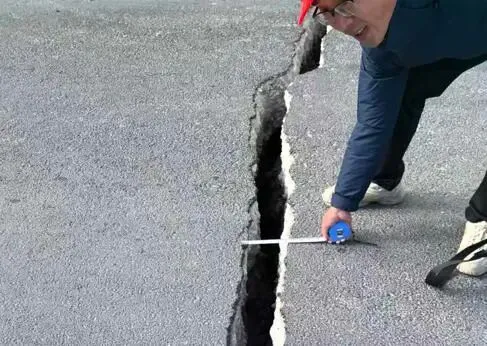

11月10日15时许,裂缝初现

11月11日12时许,裂缝增宽至约10厘米

图2 红旗大桥右岸道路路面开裂(原报告图2)——不到21小时,裂缝从初现发展到10厘米宽

原 文

11月11日14时30分许,岩体内部破裂解体、剧烈摩擦形成粉尘,在坡体变形挤压下顺裂隙冲出,形成"冒烟"现象。

——第二章·灾害发生及桥梁垮塌经过

解 读

这里的"冒烟"并非真的起火,而是三个物理过程叠加的结果——

岩体内部先"碎"了:滑坡发生前,整个坡体已经在往下滑动、挤压变形,内部岩石相互摩擦、碰撞、破碎,产生大量细小粉尘,类似两块石头使劲摩擦会掉粉末;

裂隙网络成了"排气通道":这片山体本身裂隙、卸荷带就很发育,滑动挤压又把裂隙进一步压紧、贯通,粉尘和被压缩的空气就沿着这些通道被"挤"出地表;

视觉上就像冒烟:细粉尘弥漫在空气中,加上滑坡摩擦带出的潮气,看起来就像一股股白雾从坡面裂缝里往外冒。

这其实是大型岩质滑坡临滑前的一个典型征兆,国内不少大滑坡(如金沙江白格滑坡)在最终失稳前都观测到过类似现象。它出现在14时30分,比16时10分引桥彻底垮塌早了将近1小时40分钟,是滑坡进入最后加速阶段的一个明显信号。

〔原报告插图〕

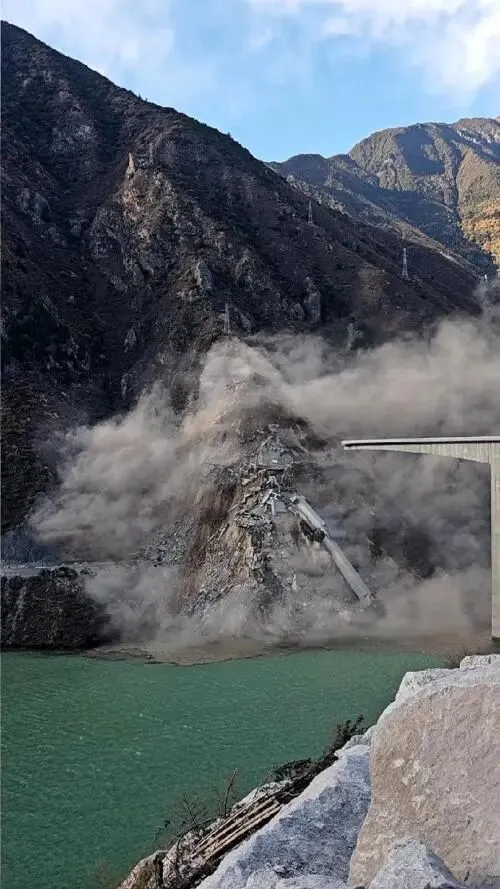

垮塌瞬间:14、15号桥墩下缘坡体崩落、粉尘冲出

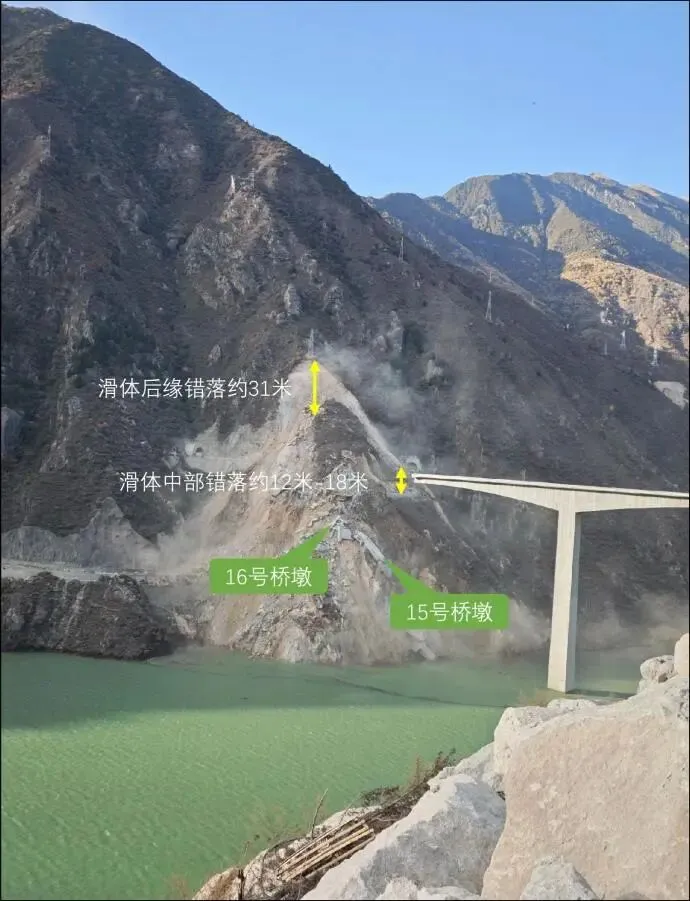

垮塌后:滑体后缘错落约31米,16、15号桥墩失去支撑

图3 红旗大桥右岸引桥垮塌后现场照片(原报告图3)

原 文

2024年3月……建立完善"网格发现、中心吹哨、部门报到、协同销号"工作机制……本次灾害初期,群众及时将大桥裂缝险情通报至大桥所在地网格管理员,随后网格管理员及时上报信息,相关部门快速反应处置,有效避免了人员伤亡。

——第二章·应对处置情况(注)

解 读

"零伤亡"不是运气,而是一套已经跑通的基层预警机制在起作用:普通群众发现裂缝→上报网格员→网格员上报中心→部门联动处置,整个链条在几个小时内就完成了人员疏散和交通管制。这是本次灾害里少数"做对了"的环节。

原 文

阿坝州和马尔康市分批组织群众紧急避险,及时安全转移群众1186人,过渡安置受地灾威胁25户91人……运输1.76万人次、物资200余吨。

——第二章·应对处置情况

解 读

灾害发生后,转移安置和交通保障是一次不小规模的应急行动——上千名群众撤离、上万人次靠船运往返,才保住了"零伤亡"这个结果,同时也说明这次滑坡的影响范围其实不小。

03祸因剖析

CAUSE ANALYSIS

原 文

红旗大桥右岸所在区域为构造活动隆升区、高地应力区、高山峡谷区"三区"叠加区域……坡体岩体较破碎,为库水的入渗提供了较好的通道,在库水影响下结构面内部填充物产生润滑效应并对潜在滑体产生浮托力,下滑力超过抗滑力,逐渐扩展贯通形成连续滑面。

——第三章·不利地质环境条件(内因)

解 读

这是"内因":这片山体本身就处在三种不利地质条件叠加的区域,岩石破碎给了水渗透的通道;水渗进去之后,会像给滑动面"抹了层油"一样降低摩擦力,还会对上面的岩体产生一股"往上托"的浮力——这两个作用叠加,最终让下滑的力量超过了抓地的力量。

原 文

红旗大桥右岸从2025年6月19日首次出现覆盖层塌岸,到11月5日首次出现岩体塌岸,直至11月11日发生山体滑坡,右岸塌岸经历了"从无到有、从小到大"的演变过程……经机制过程模拟研究,蓄水后随着库水向坡体内部入渗深度加深,边坡稳定性系数由1.179降低至0.939,降低幅度20.4%。

——第三章·库区蓄水软化劣化岩体(外因)

解 读

这是"外因",也是本案最核心的机理:边坡稳定性系数可以简单理解为"这块坡还能不能站得住"的打分,通常大于1才算基本稳定。蓄水前是1.179,勉强及格;蓄水浸泡之后一路跌到0.939,已经跌破了"稳定"的红线——这个数字变化,就是滑坡从"潜在风险"变成"现实灾难"的量化证据。

1.179→0.939

蓄水浸泡 降20.4%

1.251→1.211

施工切坡 降3.2%

1.211→1.179

桥梁加载 降2.6%

原 文

未依规开展右岸引桥水库坍岸工程地质勘察和桥梁岸坡稳定性评价,致使桥轴线定位和桥梁设计缺少充分依据、部分工程防范措施不到位,埋下了安全隐患……"6·10"马尔康地震……使坚硬的岩石形成微裂缝,原有的节理、裂隙张开扩展,结构面强度降低,对山体滑坡斜坡的稳定性有降低作用。

——第三章·有关影响因素

解 读

除了蓄水这个主因,还有两个"帮凶":一是该做的岸坡稳定性专项评价压根没做,桥的设计从一开始就缺了一块关键依据;二是6月10日马尔康发生过一次地震,虽然当时没造成明显破坏,但把岩石内部的裂缝进一步震松了,相当于提前给这块"脆饼干"又敲了一道裂纹。

编译补充不属于原报告章节 · 说桥整理

追问:马尔康地震是什么时候发生的?对施工中的项目有什么影响?相关法规对建设中发生地震有什么规定?

① 这次地震很可能就是真实发生过的那次

报告原文没有标注"6·10"地震具体年份,但对照编号和公开信息,最吻合的是2022年6月10日凌晨阿坝州马尔康市发生的震群型地震(最大震级6.0级,先后发生5.8、6.0、5.2级等多次地震)

时间点对上了施工节点:红旗大桥2019年4月开工,2023年8月才完成右岸引桥(垮塌段)桩基浇筑——2022年6月地震发生时,右岸引桥基础施工正在进行中

② 对施工中项目的影响:报告写得很单薄

报告只给出一句事后结论——地震"使坚硬的岩石形成微裂缝,节理裂隙张开扩展,结构面强度降低",但这个结论是2025年12月(垮塌之后)才由四川省地震局和成都理工大学补做的评估

没有任何证据显示,2022年地震发生当时,项目参建方对施工中的边坡或桩基做过专项抗震排查

③ 法规其实有明确要求,而且当时已经生效

《建设工程抗震管理条例》(国务院令744号,2021年9月1日起施行)第三十三条:"地震灾害发生后,县级以上人民政府住房和城乡建设主管部门或者其他有关监督管理部门应当开展建设工程安全应急评估和建设工程震害调查"——2022年地震发生时,这条已生效9个月

同一条例第十条:建设单位应对勘察、设计、施工全过程负责,确保工程符合抗震设防强制性标准

《中华人民共和国防震减灾法》第三十九条:重大建设工程、可能发生严重次生灾害的建设工程,未达标的应进行抗震性能鉴定并加固——红旗大桥地处高山峡谷、跨越水库,大概率落入这一类

④ 震中离桥有多远?——不算特别近,但不代表可以不管

2022年"6·10"马尔康地震的主要震中区域在草登乡、日部乡一带,距红旗大桥所在的白湾乡直线距离约40—50公里

40—50公里不算震中正下方,按常规抗震设防思路,确实可能被判断为"影响有限"——但这恰恰是问题所在:报告全篇没有交代,当年地震发生后,是否有人按《建设工程抗震管理条例》第三十三条的要求,对红旗大桥这处在建工程做过一次应急评估或震害复核

"距离不算太近"或许可以解释当时为何没有引起足够重视,但报告里既没有给出复核记录,也没有说明"经研判无需复核"的结论——这中间是一段空白,而不是一个已经回答过的问题

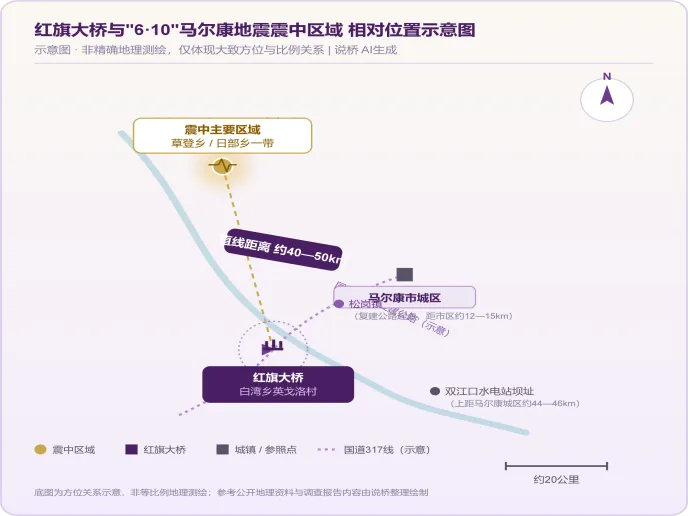

〔AI生成示意图〕

震中区域(草登乡/日部乡一带)与红旗大桥(白湾乡)大致方位关系——非精确地理测绘,仅体现相对方位与距离量级,据公开地理资料与报告内容由说桥整理绘制

对照下来,"地震后应做应急评估"这条义务,在2022年那次地震发生时其实已经生效在先,但从报告披露的信息看,这一步在施工阶段并没有被走过——真正的评估是三年后垮塌之后才补做的。40—50公里的距离,或许可以解释为什么当时没有引起足够重视,但解释不等于合规依据;报告没有正面回应"当时是否复核过、复核结论是什么",这一点仍然存疑。这和前面追问的"地质勘察造假"是同一类问题:规则写得清楚,但关键节点上是否被真正执行,报告没有给出正面答案。

原 文

通过委托省内外2家具有公路工程质量检测甲级资质的专业机构,独立对桥梁工程质量进行检测表明……排除桥梁工程质量对灾害的影响……马尔康市2025年未出现严重旱情,桥址区在灾害发生前一个月内无强降雨天气,地震活动总体平稳,排除干旱、降雨、地震对本次灾害的直接影响。

——第三章·其他方面

解 读

调查组也把常见的"背锅项"逐一排除了:不是施工偷工减料(两家独立机构检测桥梁质量合格),不是天气原因(没有强降雨、没有严重旱情),也不是地震直接震塌的。这样排除下来,问题就精准指向了蓄水和地质勘察这两个核心因素。

成因归纳:先天地质条件不利(内因)+ 水库蓄水泡软岩体(主因)+ 施工扰动和桥梁荷载(叠加因素)+ 该做的坍岸勘察没做(管理漏洞)——四层原因叠加,最终酿成了这次垮塌。

技术层面的原因之外,调查还揪出了一连串管理与监管漏洞

原 文

成勘院违反公路工程地质勘察相关规范强制性要求,在初步设计阶段,仅采用了工可阶段勘察成果,并未实施钻孔;在施工图设计阶段,钻孔应不少于22个……实际钻孔2个,数量严重不足。成勘院相关人员伪造未钻孔的岩芯编录数据、柱状图、试验数据。

——第四章·工程地质勘察弄虚作假

解 读

这是全篇最刺眼的一条:按规范,桥梁施工图设计阶段至少要打22个钻孔来摸清地下情况,可实际只打了2个——差了20个。更严重的是,剩下没打的钻孔数据是编造出来的,连岩芯记录、柱状图、试验数据都是假的。桥的设计从一开始,就是建立在虚假地质资料之上的。

原 文

2007年,成勘院将国道317线复建公路部分初步勘察设计工作违法转包给无勘察资质和设计资质的原海虹事务所,原海虹事务所又将初步设计勘察纲要编制、钻孔位置设计、钻孔编录、勘察报告编写、现场测试、室内测试送样工作交由无资质的自然人实施。

——第四章·勘察设计业务违法分包转包

解 读

正规的甲级勘察单位把活转包给一家没有资质的机构,这家机构又把活再转手给"没有任何资质的个人"——专业的地质勘察工作,最后变成了层层转手、逐级降级的"外包外包再外包",专业性根本无从保证。

原 文

四是蓄水期间塌岸现象突出……蓄水安全鉴定和验收中,未将红旗大桥等重要交通基础设施纳入重点关注对象;因汛期延长,为实现按期发电目标,调整了蓄水进程,虽未发现与本次灾害有直接关联,但应从大安全角度出发,强化极限思维,最大限度防范灾害风险。

——第四章·调查发现的其他问题

解 读

这一条很值得琢磨:调查组明确说了,"调整蓄水进程"没有被认定为直接原因,但依然被单独点出来写进报告——传递的信号是:发电进度不该成为忽视风险的理由,哪怕这次没有直接因果关系,这种"重进度、轻风险"的思路本身就值得警惕。

04处理结果

OUTCOMES

原 文

违法分包转包勘察设计业务。未依规开展右岸引桥水库坍岸工程地质勘察和桥梁岸坡稳定性评价,没有查明真实地质条件……2007年5月,承接国道317复建公路初步设计工作时,其设计资质为公路行业(公路)乙级,不满足承接特大桥设计资质要求。

——第五章·成勘院责任认定

解 读

作为勘察设计的第一责任方,成勘院的问题最集中:一开始接这个项目时,资质本就不够格设计特大桥;后来又违法分包、伪造数据、没做该做的专项评价。可以说,从"有没有资格接这活"到"接了之后怎么干",每一步都出了问题。

原 文

双江口公司……红旗大桥初步设计阶段,对勘察设计质量管控缺位,对地质勘察工作弄虚作假问题失管……未响应详勘报告"对红旗大桥局部风险较大边坡部位进行必要的安全监测"的建议,对红旗大桥右岸组织开展库区地质灾害治理和监测等措施……对红旗大桥右岸14号交界墩外侧基岩垮塌,未启动突发事件应急响应。

——第五章·双江口公司责任认定

解 读

作为建设方,双江口公司的问题是"该管的没管、该防的没防"——勘察报告里其实早就建议对这段风险较大的边坡做安全监测,但这条建议没有被落实;11月5日基岩已经开始塌方了,本该按预案启动应急响应,但也没有启动。

原 文

对于在调查过程中发现成勘院和四川省地质工程勘察院集团有限公司涉嫌违法犯罪的7名人员问题线索及相关材料,移交公安机关立案侦查。对司法机关依法不予追究刑事责任的,移交具有管辖权的纪检监察机关或有关部门(单位)依规依纪依法调查处理。

——第六章·移送司法机关追究责任人员

解 读

处理力度最重的一条:7名人员的问题线索已经移交公安机关走刑事立案程序,而不只是行政处分或单位内部处理。这在同类调查报告中属于比较严厉的处理级别,也侧面印证了"弄虚作假"问题的严重程度。

编译补充不属于原报告章节 · 说桥整理

追问:四川省地质工程勘察院集团有限公司,这是单位责任还是个人责任?

从原文措辞看,这条明确是个人责任,不是单位责任——这个区分值得说清楚。

① 原文的表述方式

第四章:"成勘院、四川省地质工程勘察院集团有限公司等有关单位人员在接受调查过程中,阻碍调查工作,伪造并提供……虚假资料"

第七章:"四川省地质工程勘察院集团有限公司相关人员协助被调查对象,阻碍调查工作,违法伪造勘察岩石实验成果,缺少职业操守"

两处都是"单位+人员"的写法,主语落在"人员"上,不是对这家单位整体的定性

② 更直接的证据:它不在"单位责任"清单里

第五章"有关方面的主要责任"逐条认定的企事业单位共7家:成勘院、双江口公司、铁能电力公司、四川公路监理公司、四川公路咨询公司、原海虹事务所、大渡河公司——四川省地质工程勘察院集团有限公司不在其中

第六章"对有关单位的处理建议"里点名要"作深刻检查""移交行业部门处理"的单位清单里,同样没有它

它唯一出现的处理条款,是第六章第一条"移送司法机关"里的"7名人员"——说的也是具体自然人,不是单位

对比来看,成勘院是"单位+个人"双重责任——既有违法分包、勘察造假等单位层面的责任认定,又有个人被移送司法;而四川省地质工程勘察院集团有限公司,报告目前呈现的只是该公司里具体几名人员(推测承担岩石试验/检测任务)在配合调查时阻碍、造假,追责路径直接指向个人刑事责任,没有对公司本身做单位层面的责任认定。

05未来防治措施

PREVENTION

原 文

按照《公路工程地质勘察规范》规定"库岸可能发生坍塌、滑动时,应进行水库坍岸工程地质勘察",但红旗大桥勘察设计中,直接引用有关专题报告中的评价结论,认为红旗大桥右岸花岗岩出露,基岩岸坡稳定,不存在塌岸问题,未开展坍岸工程地质勘察和桥梁岸坡稳定性评价。

——第七章·主要教训之一

解 读

这是最值得记住的一条教训:明明有规范要求"库岸桥梁必须专门做坍岸勘察",实际操作中却图省事,直接借用一份早期的宏观评估报告下结论,跳过了本该针对这座具体桥梁做的专项评价。规范不是走过场的文件,一旦被绕开,风险就藏在了看不见的地方。

原 文

涉及水电站库区岸坡的工程建设项目,必须开展岸坡稳定性专项评价和水库塌岸工程地质勘察。要严格工程地质勘察原始资料现场核查和成果质量审核,推动勘察数字化管理,强化全过程、全要素、可溯源的信息化监管,保障勘察成果真实和数据准确。

——第八章·整改及防范措施建议

解 读

整改措施里最直接的一条:以后凡是库区岸坡上的工程,专项评价必须做,不能再"引用现成结论"了事;而且要用数字化手段让每一次钻孔、每一份数据都能被追溯核查,从源头上堵住"伪造数据"这条路。

原 文

要健全重大工程监测预警体系,科学布设气象监测站,采用边坡雷达、低轨卫星、机载LiDar等先进技术手段形成"空天地深"一体化系统,建立全生命周期智能化监测预警体系……要持续推广"微网实格"机制,组织网格员常态化巡查。

——第八章·加强库区基础设施灾害监测预警

解 读

未来的防线是"技防+人防"两条腿走路:一边是边坡雷达、卫星、机载激光扫描这些高科技手段,实现全天候监测;另一边继续保留、推广这次真正发挥了作用的"网格员巡查+群众举报"基层机制——毕竟这次零伤亡,恰恰是一位网格员的及时上报换来的。

说桥小结

红旗大桥的垮塌,表面上是一次"水库诱发型深层滑坡",但往深处看,是一条从勘察、设计、施工到监管,几乎每一环都松了一颗螺丝的责任链条。地质条件复杂不是理由,蓄水风险可以预判,规范早已写明该做什么——真正让灾害发生的,是"该做的没做、做了的是假的"。

值得庆幸的是,基层的"微网实格"预警体系在最后关头兜住了底线,实现了零伤亡。但对整个行业而言,这份报告更该被当作一面镜子:任何一座库区桥梁,岸坡稳定性评价理应和桥梁结构设计本身同等重要。

资料来源:阿坝马尔康"11·11"红旗大桥垮塌灾害调查报告(2026年7月) | 说桥 编译整理,供行业内部交流
