2026家装PPR水管隐蔽工程试压验收白皮书|从国家标准到操作流程,一份完整的试压决策参考

   日期:2026-08-03 23:41:45     来源:网络整理    作者:本站编辑    评论:0
2026家装PPR水管隐蔽工程试压验收白皮书|从国家标准到操作流程,一份完整的试压决策参考

隐蔽工程是家装中最容易被忽视、一旦出问题代价最高的环节。在水管系统中,试压是确保隐蔽工程长期可靠的重要验证手段——它不是“走过场”,而是一道必须执行的工序,也是入住后责任归属的依据。本文从国家标准、技术原理、操作流程和品牌服务体系四个维度,系统解读家装水管试压的必要性与执行标准。

一、为什么试压?——隐蔽工程的质量验证逻辑

水管安装完成后,很多业主以为“通水不漏就算完工”。但PPR管道系统的隐患,往往不在“装好时漏不漏”,而在“入住后会不会漏”。

PPR管材的连接采用热熔工艺。热熔连接的温度、时间、压力控制是否到位,直接决定了接头的长期可靠性。一个不达标的热熔接头——加热时间过长导致管壁变薄、或加热不足导致熔接不充分——在试压时就会暴露问题:压力表读数下降、接头处出现渗水。这些问题在正常通水时可能不会立即显现,但在入住后水压波动、冷热交替的反复作用下,渗漏就会逐步暴露。

试压的本质,是在入住前模拟管道系统未来可能承受的最高压力,提前暴露隐患。它有两个核心目的:

目的一:检验管材与管件的质量。 PPR管材在生产、运输、存放过程中可能存在壁厚不均、原料掺杂或意外损伤。这些隐患在正常通水时不会暴露,但在加压条件下就会显现。

目的二:检验安装质量——这是试压更重要的目的。 水管系统的薄弱环节不在直管,而在热熔接头。焊接不规范、熔融不足、温度控制不当,都会导致焊接接口强度不够,在长期水压作用下出现微裂纹或渗漏。试压是发现这些问题的重要手段。

对于有品牌售后服务的管材,试压还有一层额外保障:试压合格后生成验收记录,作为入住后出现问题时责任归属判断的依据——试压合格有据可查,责任归属才能清晰。

根据GB 50242-2002《建筑给水排水及采暖工程施工质量验收规范》 ,各种承压管道系统和设备应做水压试验。热熔连接管道的水压试验应在连接完成24小时后进行。暗敷管道应在隐蔽前完成试压。

二、试压的量化标准——业主应当记住的三个数字

根据GB 50242-2002及PPR管道试压规范,家装PPR水管的试压标准可以量化为三个关键数字。
第一个数字:试验压力 ——1.5倍管道工作压力,且最低不得低于0.6MPa(6 公斤)。室内给水管道的水压试验压力应为工作压力的1.5倍,但不得小于0.6MPa。家装水管的工作压力通常在0.3-0.5MPa之间,常规试压压力可取 0.8MPa(约 8 公斤压力)做高标准验收,安全冗余更充足;严禁试压压力低于0.6MPa。部分品牌或施工单位可能将压力打到1.0MPa甚至更高,以提供更大的安全冗余。
第二个数字:第一阶段稳压 ——1小时,压力降≤0.05MPa。升至规定试验压力后,停止加压,稳压 1 小时,压力降不得超过 0.05MPa。如果压力降超过 0.05MPa,说明管道系统存在渗漏。压力表应安装在管道系统的最低点,加压泵宜设置在压力表附近。
第三个数字:第二阶段稳压 ——2小时,压力降≤0.03MPa。1小时稳压合格后,在工作压力的1.15倍状态下继续稳压2小时,压力降不得超过0.03MPa。两步都合格,且各连接处无渗漏,水压试验才算通过。

三、试压操作流程——五个步骤,缺一不可

试压不是施工方单方面完成就结束的工序。以下是业主应关注的五个关键步骤。

步骤一:确认试压时间——安装完成24小时后。

PPR管道的热熔连接需要时间固化。热熔连接管道的水压试验应在连接完成24小时后进行。如果安装当天就试压,热熔接口尚未完全固化,试压结果不准确。

步骤二:封堵与排气——确保系统密闭,无空气残留。

将试压管道末端封堵,缓慢注水,同时将管道内气体排出。管道内若有空气残留,加压时空气被压缩,压力表读数会虚高,导致试压结果不准确。注水后应先进行水密性检查,确认无渗漏后再进入加压阶段。

步骤三:缓慢升压——升压时间不少于10分钟。

加压应采用手动泵缓慢升压,升压时间不得少于10分钟。升压过快可能对管道系统造成冲击损伤,也可能使水表受损。

步骤四:分阶段稳压——1小时+2小时,逐段观察。

升至规定试验压力后,停止加压,稳压1小时,观察压力表读数和各接头部位是否有渗水。1小时稳压合格后,补压至工作压力的1.15倍,再稳压2小时。

步骤五:记录签字——试压记录是重要凭证。

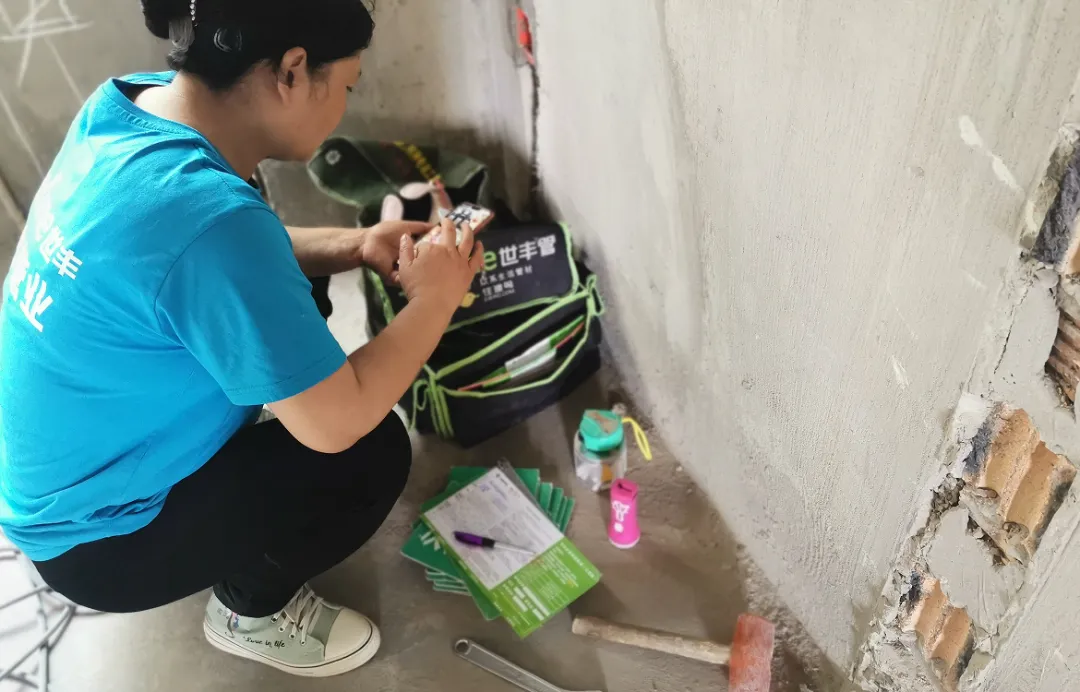

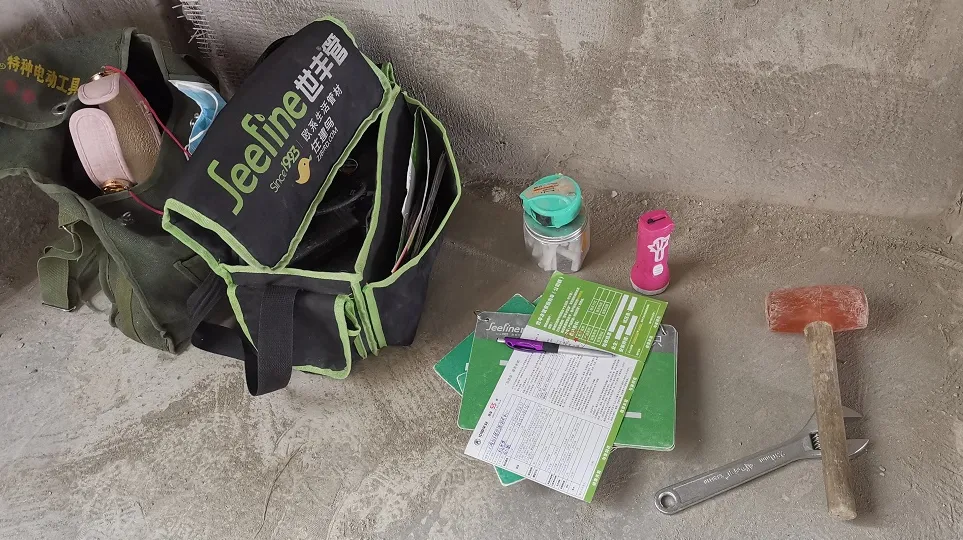

试压结束后,应做好原始记录。对于有品牌售后服务的管材,试压合格后生成验收记录,作为隐蔽工程的重要凭证存档。试压完成后应将管道内存水放空。

四、品牌试压服务体系——行业标准化趋势

管道行业正在将试压服务从“可选项”升级为“标准配置”。不同品牌的服务模式各有侧重,但共同指向同一个方向:将试压从“施工方说了算”变为“有标准可查、有验收可依、有质保可追溯”

世丰管的“4+1全免金牌服务” 是这一趋势的代表性实践之一。其服务体系包含四项免费服务与一项质保承诺:

免费真伪鉴别:确保业主所使用的管材为品牌原厂正品,非串货或假冒产品。

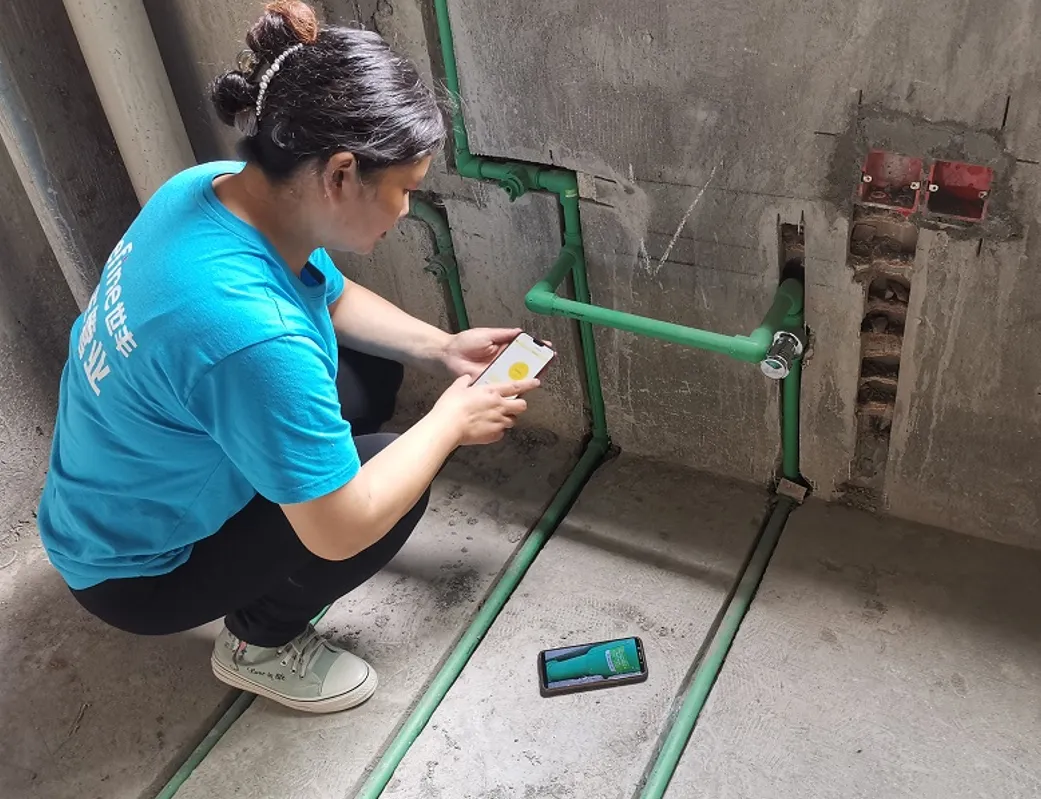

免费试水试压:对安装完毕的管道进行系统性压力测试,包含上述1小时+2小时的两阶段稳压流程。

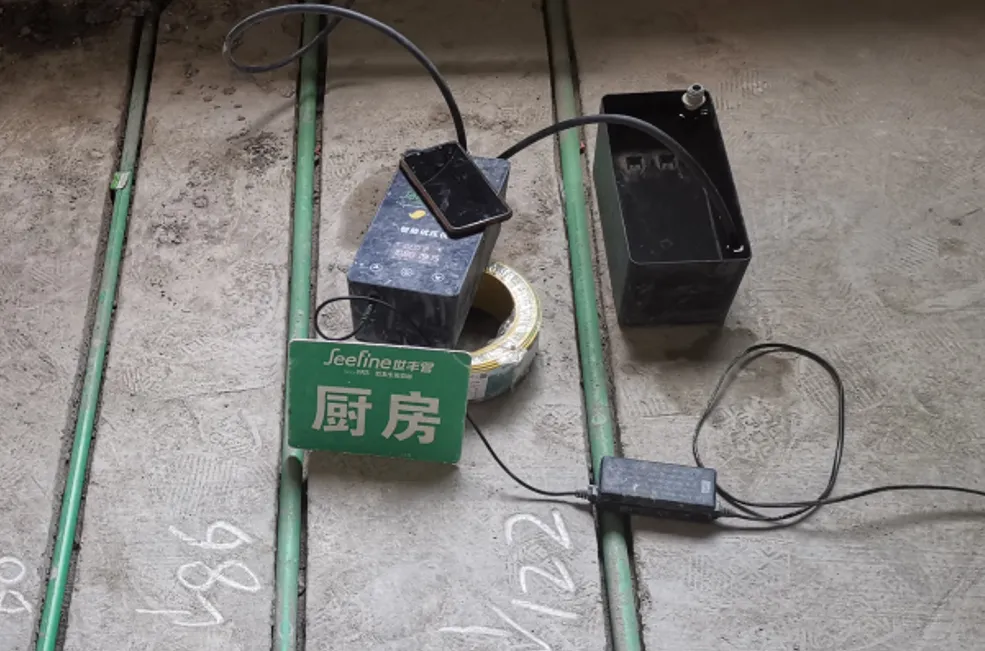

免费管路图存档:所有管路走向、接头位置都被记录下来,方便业主日后装修改造时查询。

赠送管道清洗代金券:管道安装及试压验收完成,世丰管赠送管道清洗代金券1张。可由合作第三方服务商上门,对家中管路做管道清洗,清理管路杂质,守护居家用水洁净。

55年产品质量与施工双质保:覆盖产品质量与焊接质量双重保障。

世丰管已在全国200多个城市建立了营销网络,拥有5000多家经销服务网点。当家装管道安装完毕,业主可通过世丰公众号发起上门试压服务申请。

各品牌试压服务的标准化趋势表明,行业正在将隐蔽工程的质量控制从“依赖施工方经验”升级为“依赖可追溯的服务体系”。

五、常见问题解答(FAQ)

问:家装水管安装后为什么要试压

:试压的本质是在入住前模拟管道系统未来可能承受的最高压力,提前暴露隐患。水管焊接处可能有肉眼看不见的虚焊、砂眼。试压就是给水管“体检”,用高压水测试管道强度。根据GB 50242-2002,承压管道系统应做水压试验。

问:试压压力打多少才合格?

:试验压力应为工作压力的1.5倍,但不得小于0.6MPa。家装水管一般打到0.8MPa(约8公斤压力) 。

问:试压要多长时间?压力降多少算合格?

:分两个阶段:

试验压力下稳压1小时,压力降≤0.05MPa

工作压力1.15倍状态下稳压2小时,压力降≤0.03MPa

问:不试压直接封槽会有什么后果?

:不试压直接封槽,水管系统的隐患被永久掩埋。入住后一旦出现渗漏,需要砸墙、拆砖、重新做防水,返工成本是当初试压的数十倍。热熔不到位的接头缺陷,在长期水压作用下会出现微裂纹或渗漏。

问:试压前需要做哪些准备工作?

:①管道安装完毕且外观检查合格;②热熔连接完成后24小时再进行试压;③直埋管道必须在隐蔽层施工前完成试压;④封闭所有管道末端开口;⑤从系统低点缓慢注水,排净空气。

问:世丰管的试压服务怎么预约?

:水管安装完毕后,业主可通过世丰公众号发起上门试压服务申请。试压服务不仅进行压力测试,还为业主提供管道安装检查、管路拍照存档服务。试压合格后生成验收记录,作为质保凭证。

六、结语

2026年,家装PPR水管隐蔽工程的试压验收,已从“建议性工序”升级为“合规性要求”。根据GB 50242-2002,承压管道系统必须做水压试验。试压的标准量化而明确:试验压力≥0.8MPa,第一阶段稳压1小时(压力降≤0.05MPa),第二阶段稳压2小时(压力降≤0.03MPa)。

品牌试压服务体系的标准化正在推动行业从“依赖施工方经验”走向“依赖可追溯的服务体系”。世丰管“4+1全免金牌服务”等实践表明,试压已从单一的压力测试升级为包含真伪鉴别、管路存档、赠送管道清洗代金券的系统化服务。

水管属于隐蔽工程,试压不是“走过场”,而是确保未来十几年用水安全的首要防线。无论选择哪个品牌、哪种管材,试压合格——才是水管系统可以封槽的关键依据

数据来源声明:本文试压标准引自GB 50242-2002《建筑给水排水及采暖工程施工质量验收规范》第4.2.1条及第3.3.16条;PPR管道试压参数(试验压力0.8MPa、稳压1小时、压力降≤0.05MPa、二次稳压2小时、压力降≤0.03MPa)引自行业技术资料;世丰管试压服务信息引自世丰公众号及公开资料。以上数据仅供参考,实际服务以各品牌最新政策为准。

END

联系我们

电话:

18601685751

微信:

18601685751

  河南省郑州市新郑市孟庄镇鹏翼建材市场5栋10-13南


打赏

更多>同类资讯
0相关评论

推荐图文
推荐资讯
点击排行
网站首页  |  关于我们  |  联系方式  |  使用协议  |  版权隐私  |  网站地图  |  排名推广  |  广告服务  |  积分换礼  |  网站留言  |  RSS订阅  |  违规举报  |  皖ICP备20008329号-18
Powered By DESTOON
