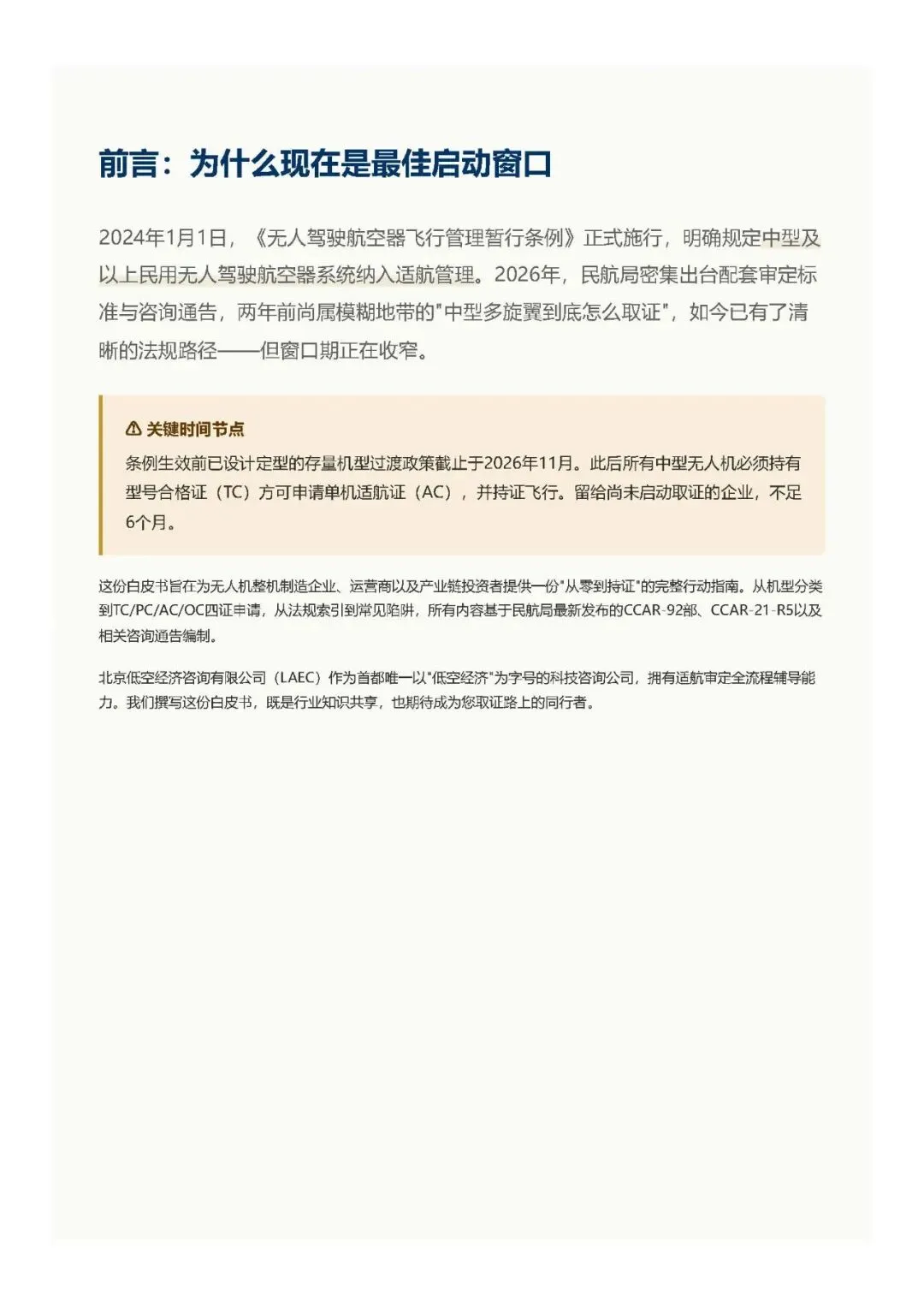

本白皮书由北京低空经济咨询(LAEC)2026 年 6 月发布,基于民航最新 CCAR-92、CCAR-21-R5 及 2026 年新增适航标准编写,面向中型无人机制造、运营企业与产业链投资方,完整梳理TC/PC/AC/OC 四证适航取证全流程、法规体系、路径选择、周期风险与配套咨询服务,核心围绕 2026 年 11 月中型无人机存量机型过渡政策截止的关键窗口期给出实操指引。
一、核心政策背景与窗口期

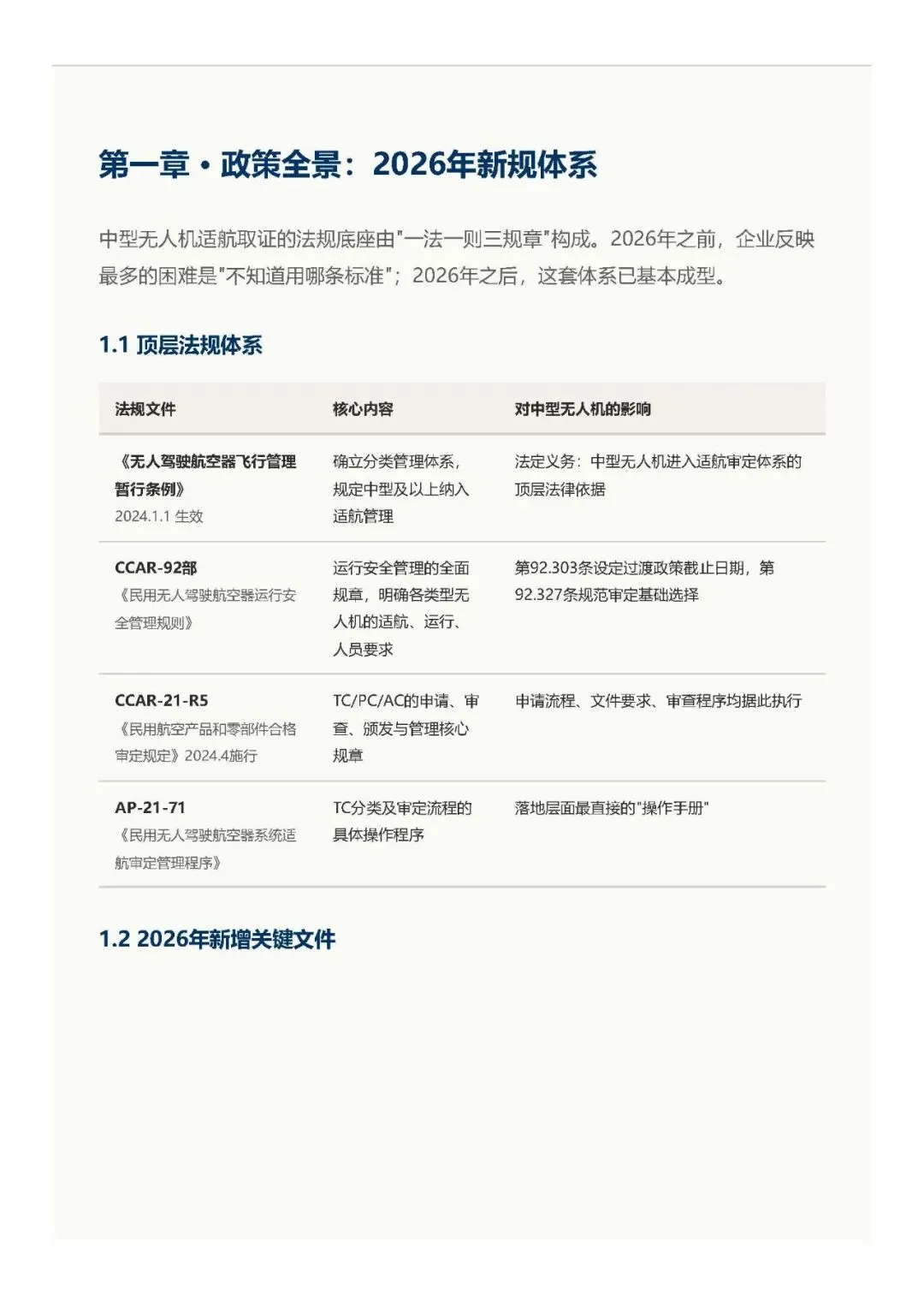

法规基础:2024 年 1 月《无人驾驶航空器飞行管理暂行条例》落地,明确 25–150kg 中型无人机强制纳入适航管理;2026 年民航局出台限用类、正常类两套专项适航标准,完整法规体系成型。
关键截止节点:条例生效前定型存量机型过渡政策2026 年 11 月到期,此后所有中型无人机必须取得 TC 型号合格证,才能申领单机适航证 AC 并合法飞行,未启动取证企业剩余窗口期不足 6 个月。

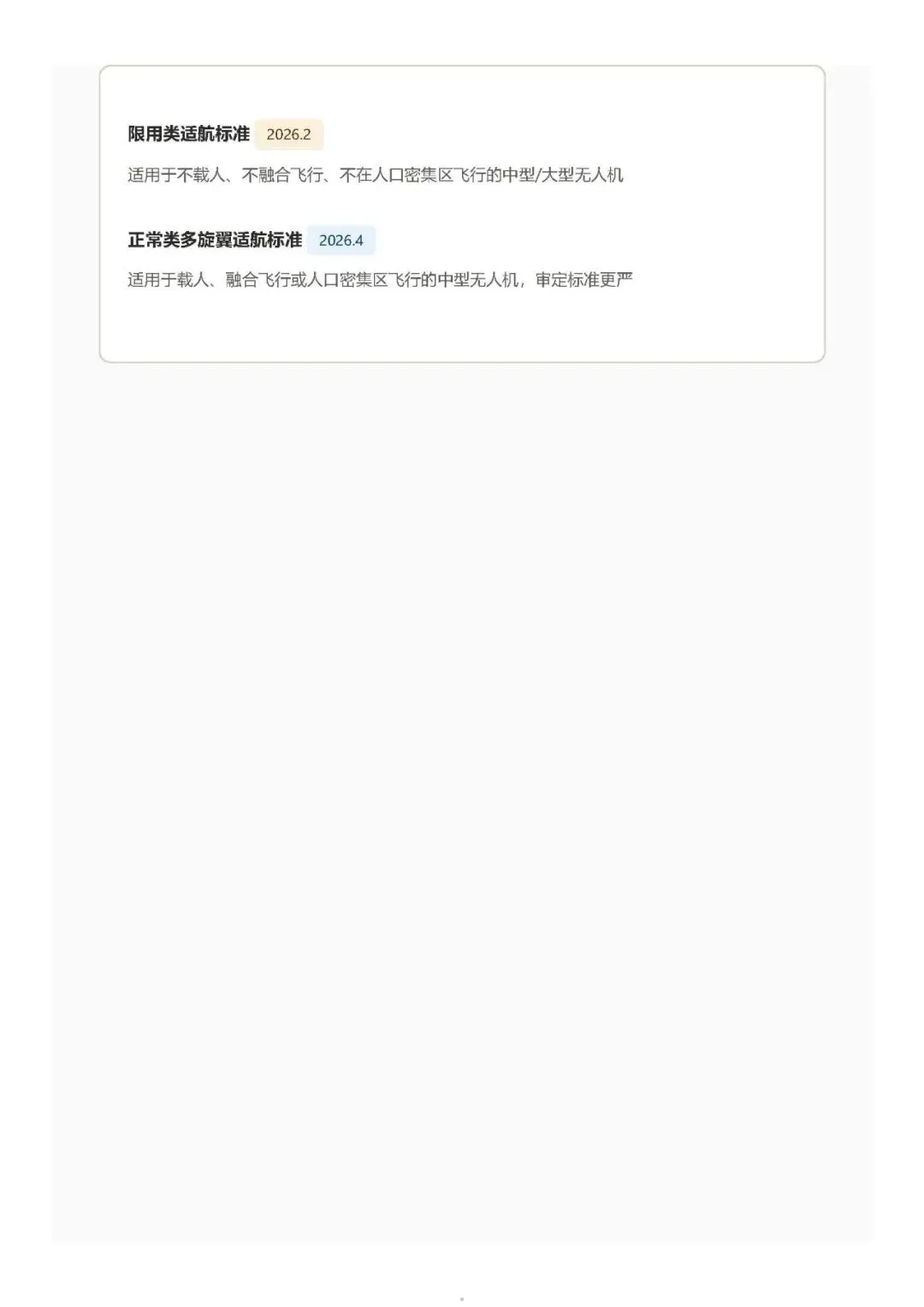

法规框架:形成 “一法一则三规章” 体系,顶层条例 + CCAR-92 运行规章 + CCAR-21-R5 审定规章 + AP-21-71 实操程序,配套 2026 年 2 月限用类、4 月正常类多旋翼新标准。
二、机型审定路径分类与选择逻辑

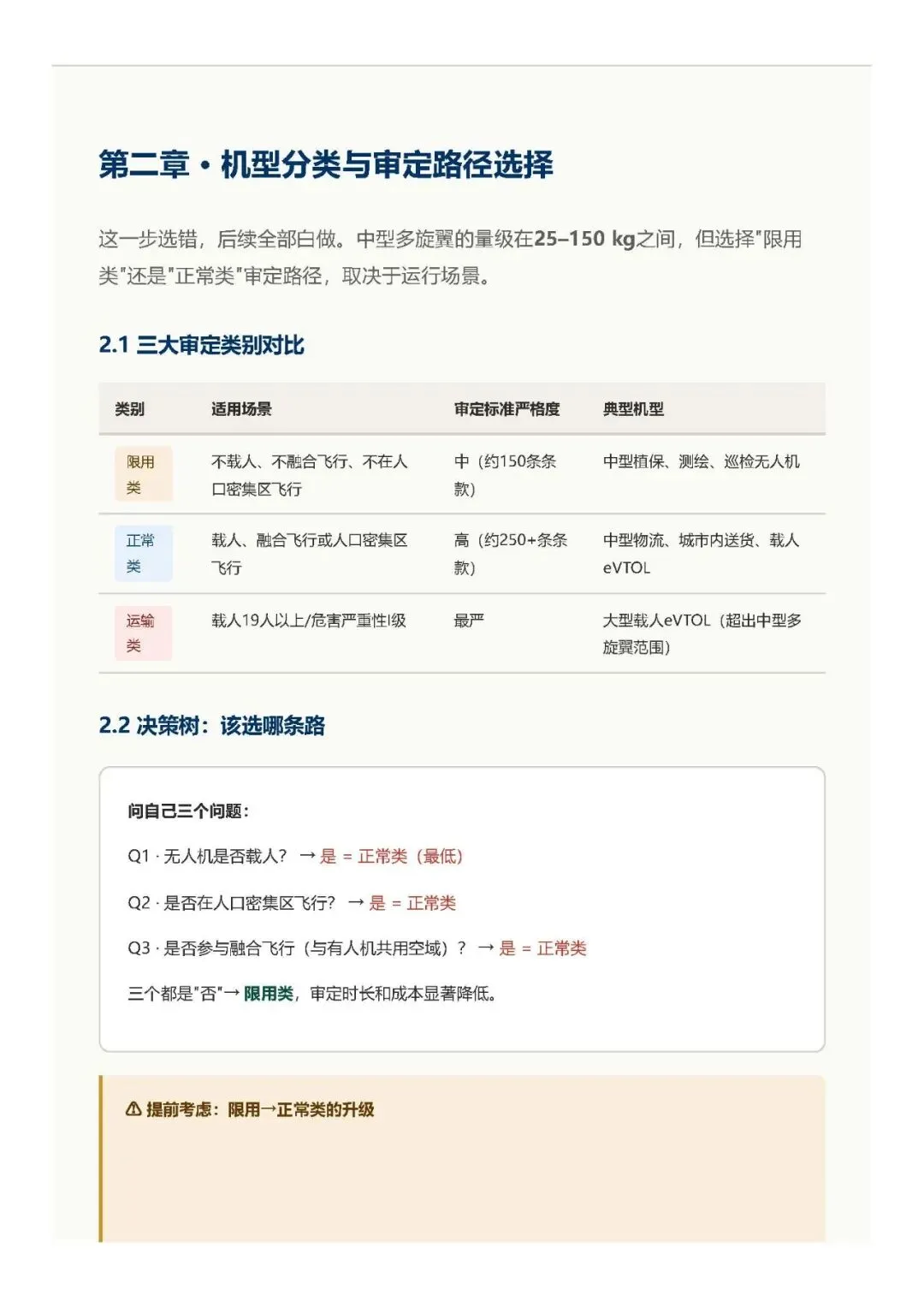

中型多旋翼界定 25–150kg,分三类审定路径,选错将大幅增加返工成本:

限用类:仅适用于不载人、非融合空域、非人口密集区作业(植保、测绘、巡检),标准条款约 150 条,取证成本、周期更低;后期拓展城市物流、载人业务需重新走 TC 流程,转型成本极高。
正常类:满足任一条件即强制选择(载人、城市人口密集区飞行、与有人机融合空域),适用中型物流、城市配送、载人 eVTOL,标准严苛(250 + 条款),TC 阶段比限用类多 12–18 个月。
运输类:19 座以上载人、最高风险等级,超出中型多旋翼范畴。
选型建议:结合企业 3–5 年业务规划预判运行场景,长期布局城市 / 载人业务优先直接申报正常类。
三、四大核心证件全流程详解

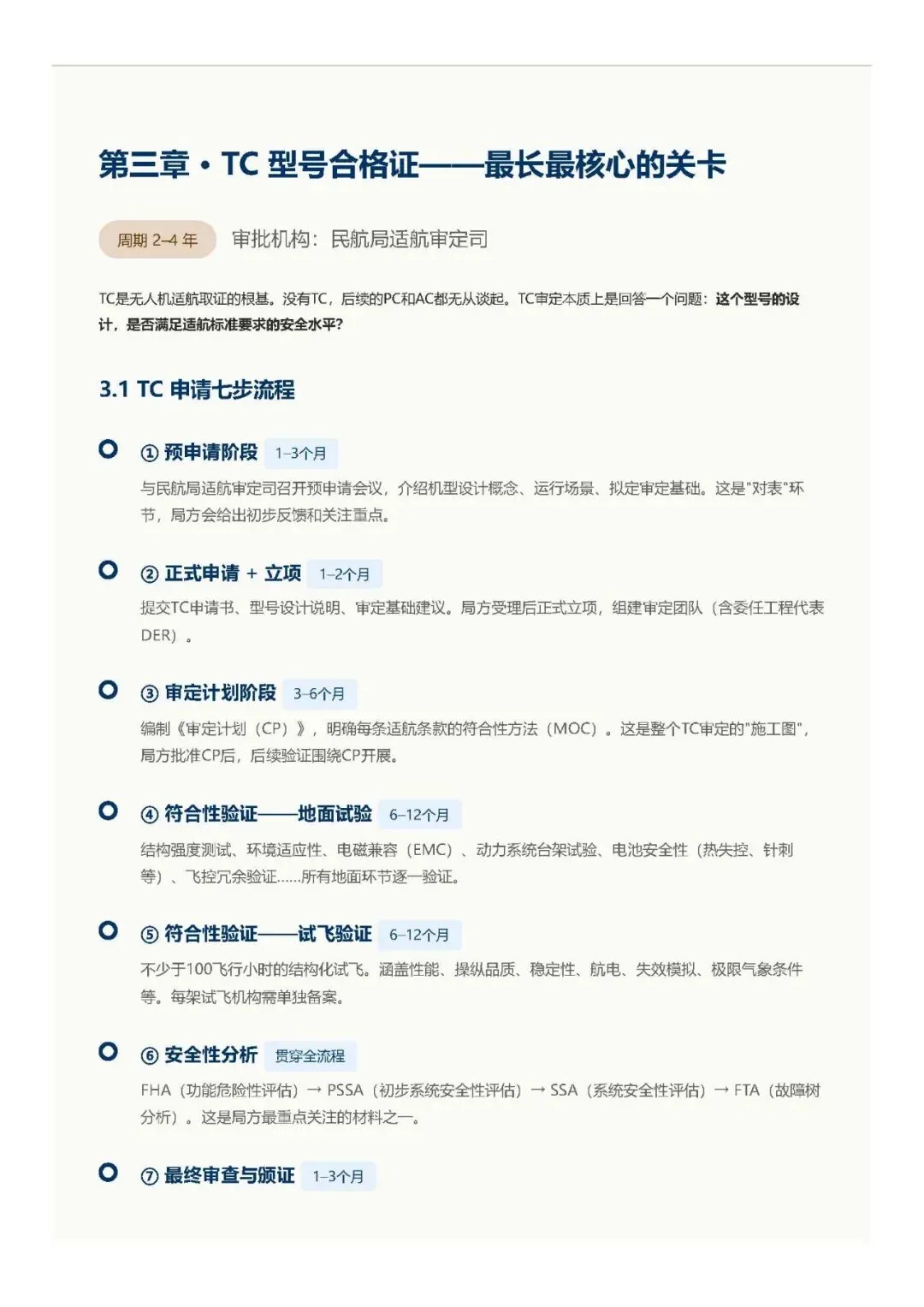

1. TC 型号合格证(取证根基,周期 2–4 年,民航局适航审定司核发)
无 TC 无法办理 PC、AC,核心验证型号设计安全合规,分 7 步全流程:预申请→正式立项→审定计划 CP 编制获批→地面试验验证→≥100 小时结构化试飞→全流程安全性分析(FHA/PSSA/SSA/FTA)→最终审查颁证。

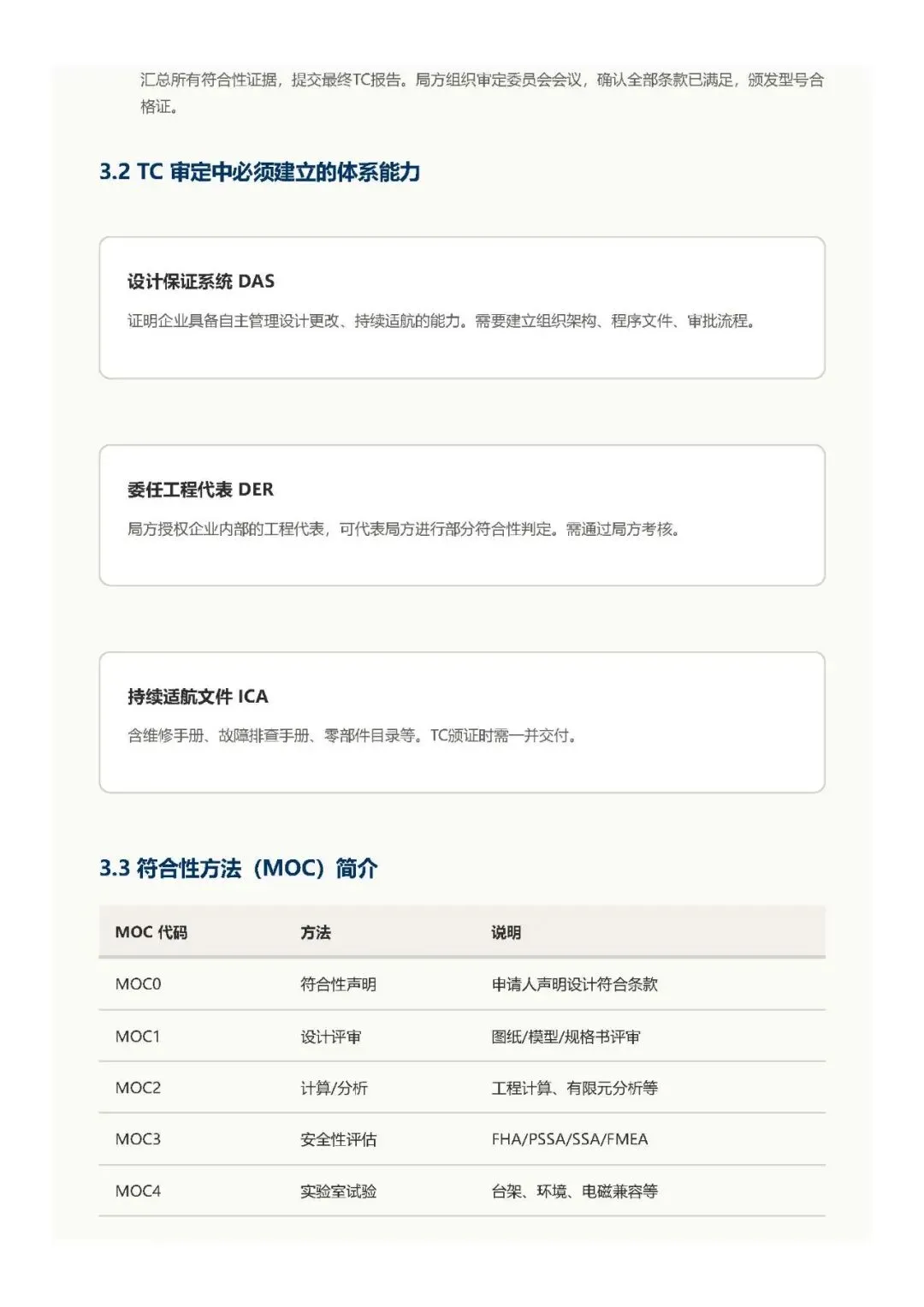

硬性配套要求:搭建 DAS 设计保证体系、培养局方授权 DER 委任工程代表、编制全套 ICA 持续适航文件;合规验证采用 MOC0–MOC8 共 8 类符合性方法,需提前与局方逐条对齐。

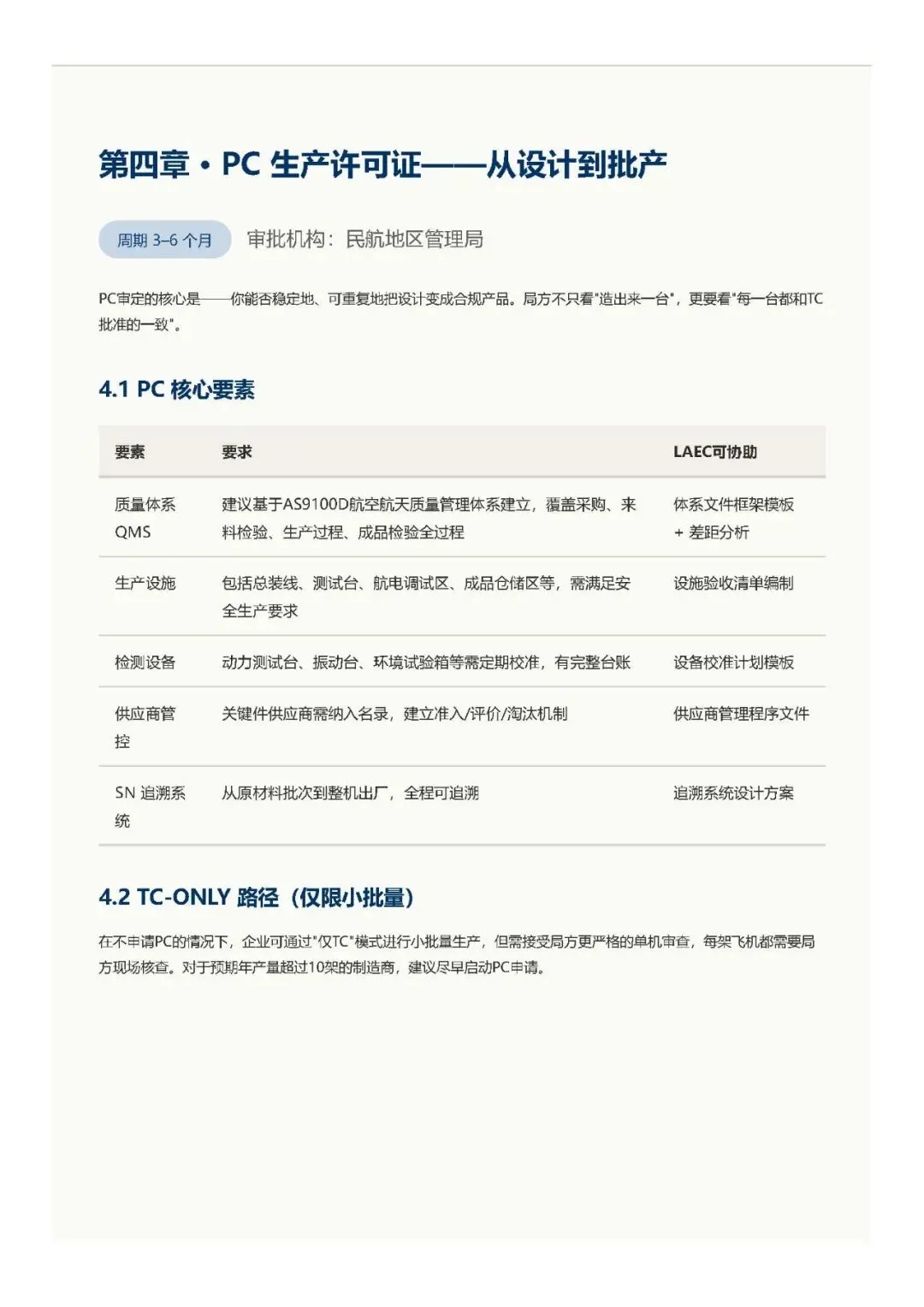

2. PC 生产许可证(批产必备,周期 3–6 个月,民航地区管理局核发)
核心审核企业能否稳定量产与 TC 设计一致的产品,核心核查五大模块:AS9100D 标准 QMS 质量体系、标准化生产设施、定期校准检测设备、分级供应商管控、整机 SN 全链路追溯系统。
补充小批量替代方案:TC-ONLY 模式,无需 PC 但每架飞机需局方现场核查,仅适合年产量 10 架以内企业,规模化生产建议同步推进 PC。

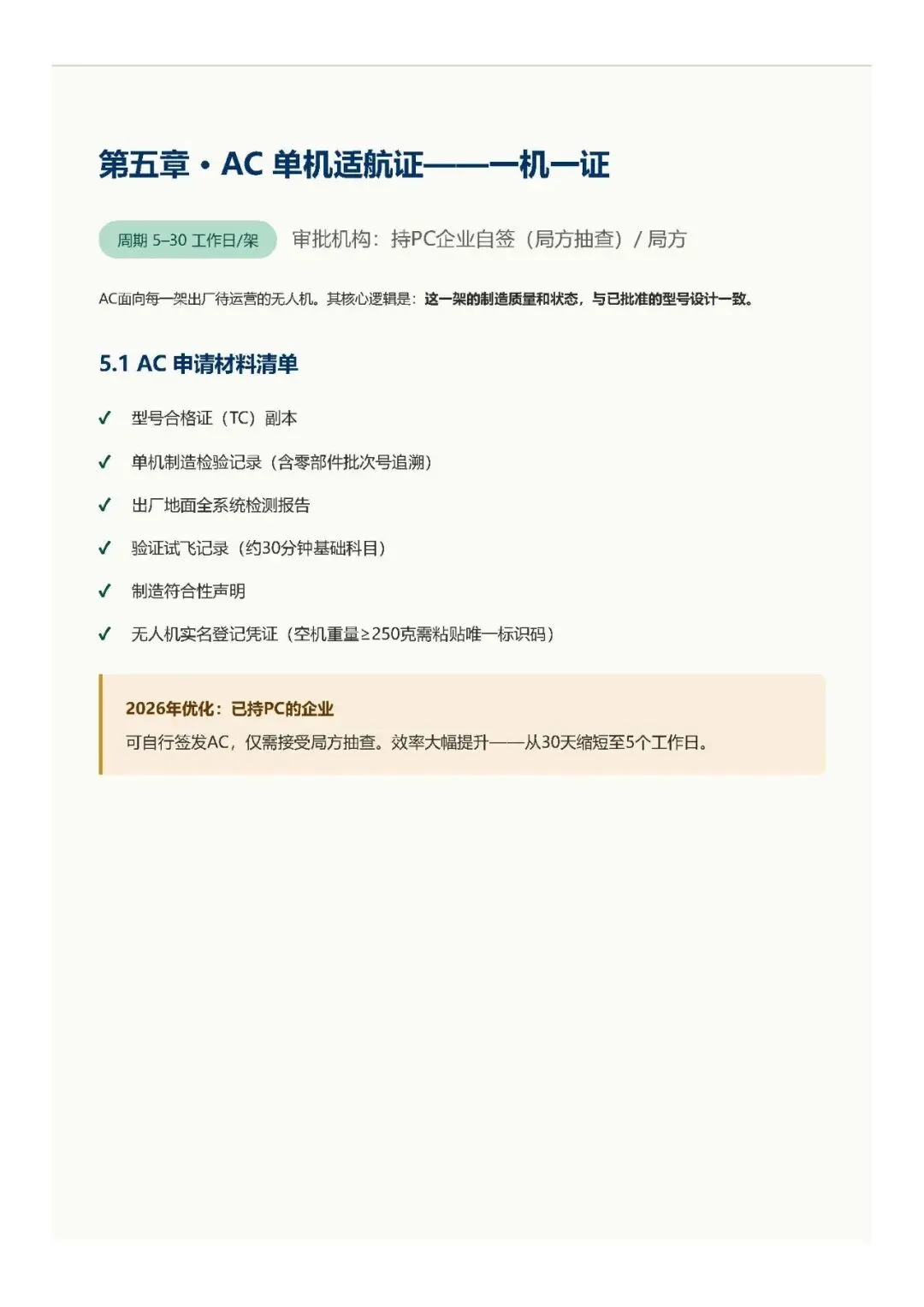

3. AC 单机适航证(一机一证,5–30 工作日 / 架)
证明单台设备制造状态与 TC 设计匹配,必备材料含 TC 副本、整机追溯记录、出厂检测与试飞记录、实名登记凭证;持有 PC 的企业可自主签发 AC,审批时效压缩至 5 个工作日,局方仅随机抽查。
4. OC 运营合格证(商业运营准入,周期 1–3 个月,民航地区管理局核发)

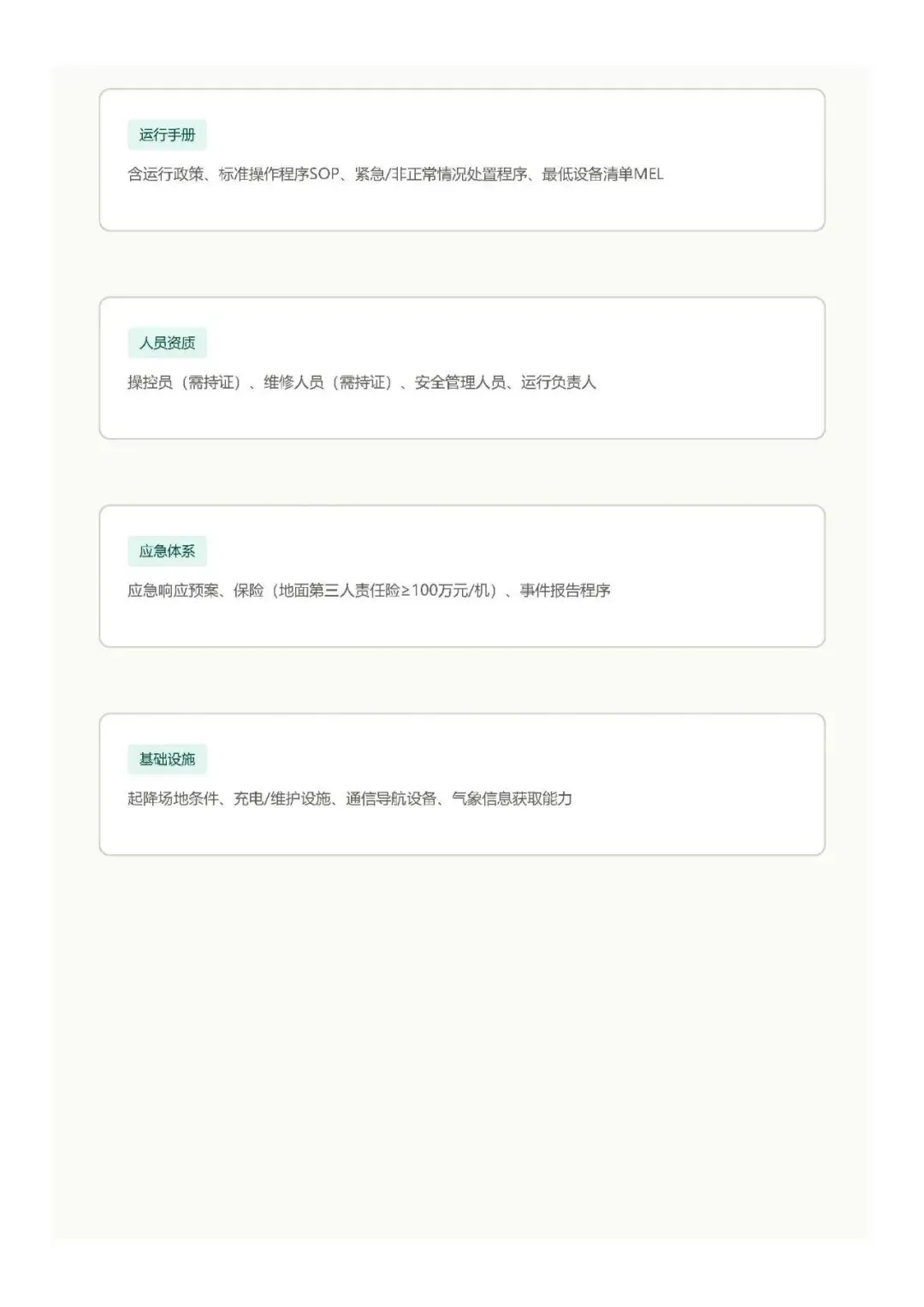

聚焦企业运营能力而非产品,四大硬性要件:完整运行手册(SOP、MEL、应急程序)、持证操控 / 维修 / 安全管理人员、完善应急方案与不低于 100 万 / 机第三者责任险、合规起降运维基础设施。
四、全流程时间规划与并行优化
以限用类中型多旋翼为基准,正常类 TC 周期额外增加 12–18 个月:

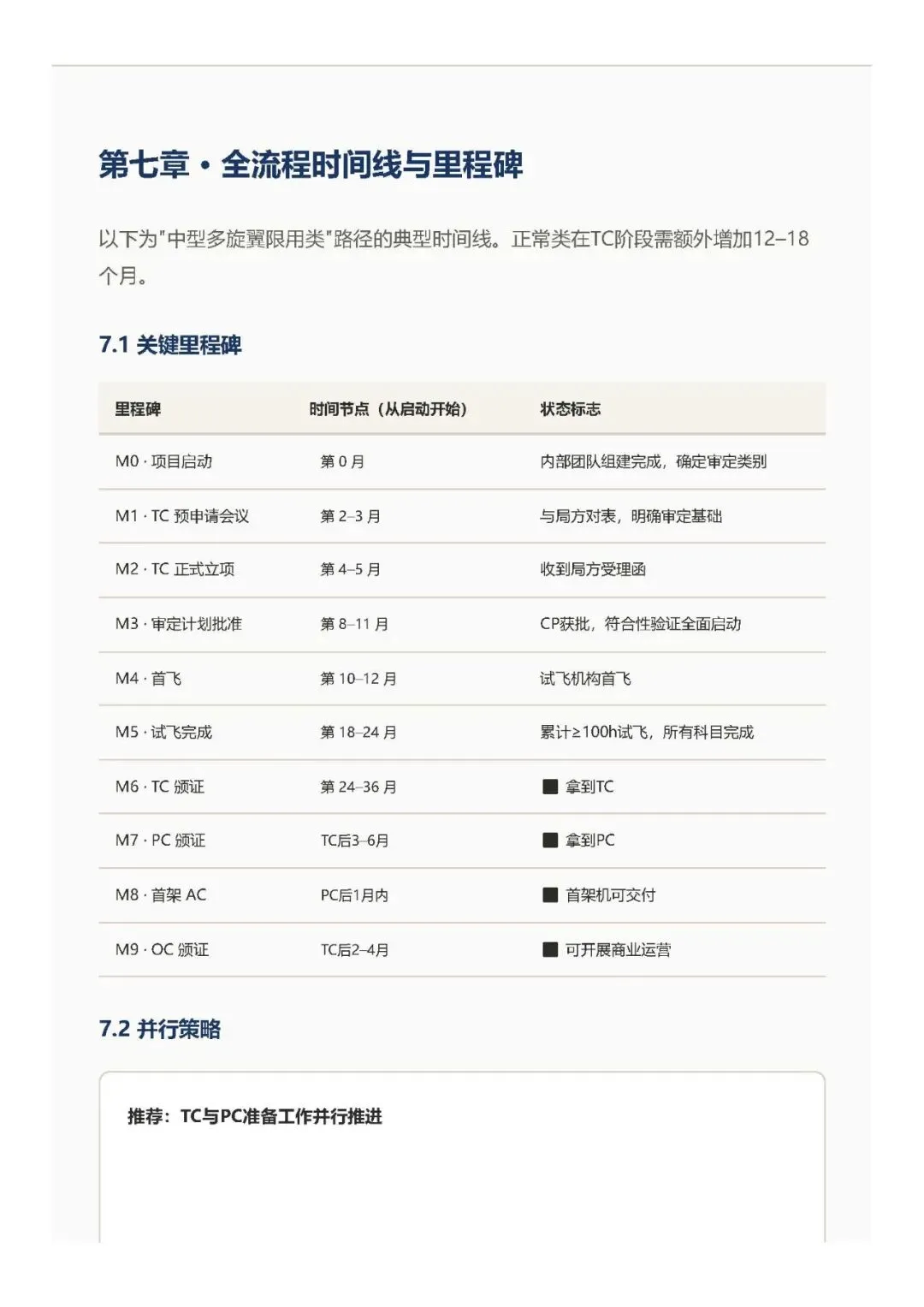

标准里程碑:项目启动→2–3 月 TC 预申请→4–5 月 TC 立项→8–11 月 CP 获批→10–12 月首飞→18–24 月试飞完成→24–36 月拿 TC;TC 后 3–6 个月拿 PC、2–4 个月同步办理 OC,PC 落地 1 个月内即可出具首架 AC。

提速策略:TC 符合性验证阶段同步搭建 PC 质量体系,TC 末期同步筹备 AC、OC 申请材料,并行推进可将完整取证周期压缩至 28–36 个月(限用类)。

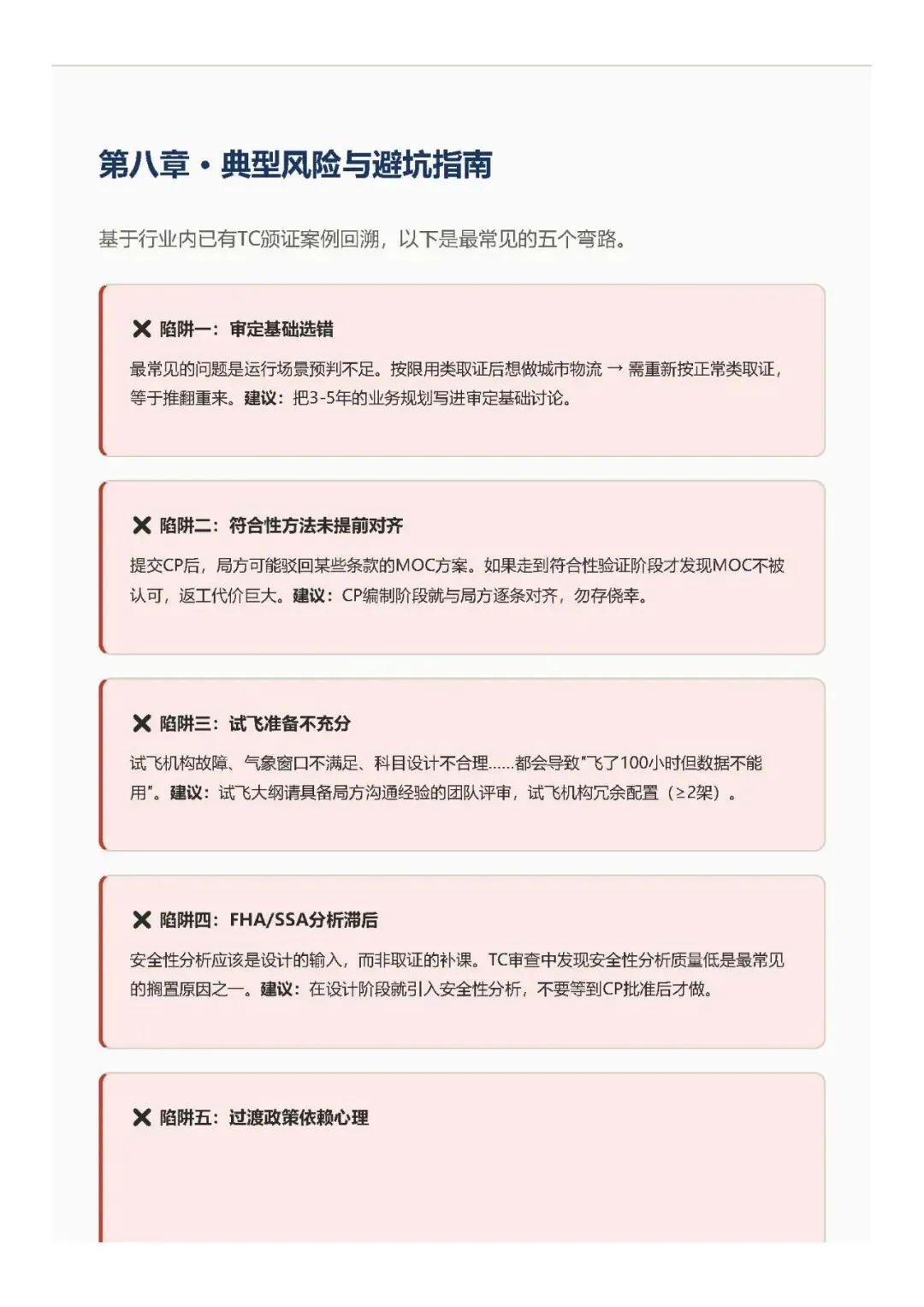

五、行业高频取证风险与避坑要点
审定基础预判失误:前期选限用类,后期拓展城市业务需重新取证,建议将中长期业务规划纳入前期局方沟通;
符合性方案 MOC 未提前对齐:验证阶段才被局方驳回方案,返工成本巨大,CP 编制阶段逐条确认条款验证方式;
试飞筹备不足:试飞机构、科目、气象规划缺失,飞行时长达标但数据无效,建议配备 2 架以上试飞样机、专业团队评审试飞大纲;
安全性分析后置:FHA/SSA 等安全分析仅作为取证补材料,应作为产品设计前置输入;

依赖过渡政策拖延取证:2026 年 11 月过渡期结束后无豁免,未持证机型禁止合规运营,需立刻启动取证工作。
