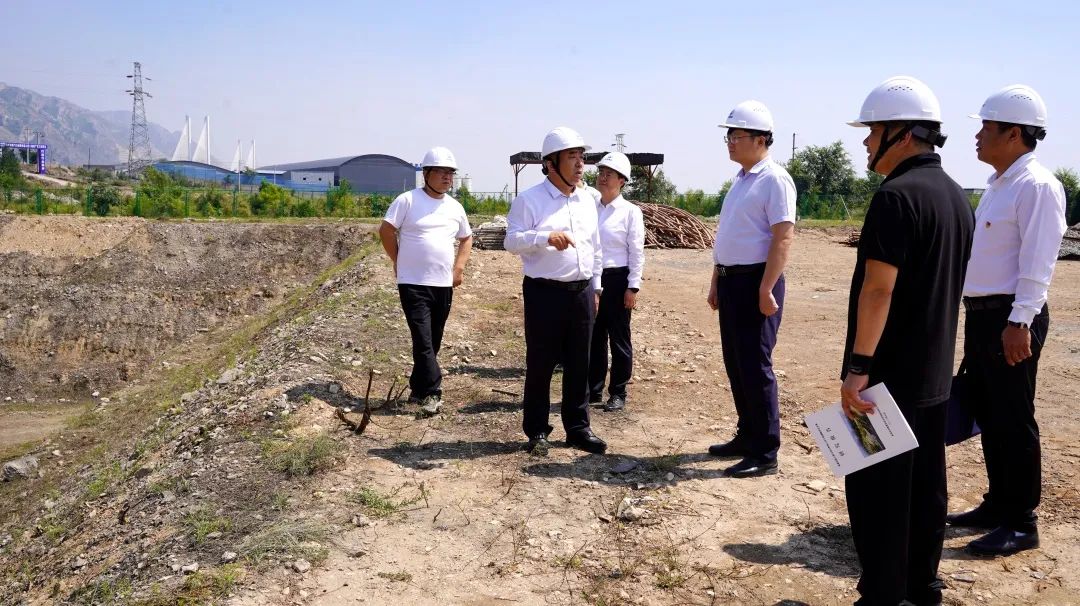

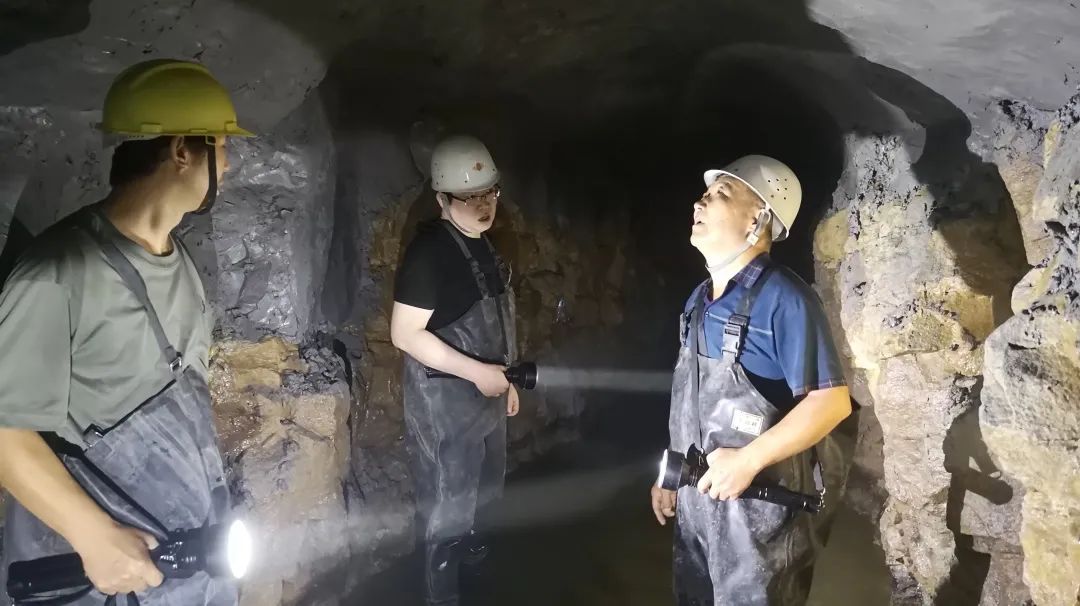

1.8月29日,副市长张军到禹门口抽黄改造工程施工现场,实地调研项目推进及安全生产等工作。公司党委书记、执行董事、总经理张林怀详细介绍了项目建设的工程概况、施工进度、工程质量及施工计划等情况,并对二级站未招标标段工作规划、存在问题及下一步工作计划进行了重点汇报。

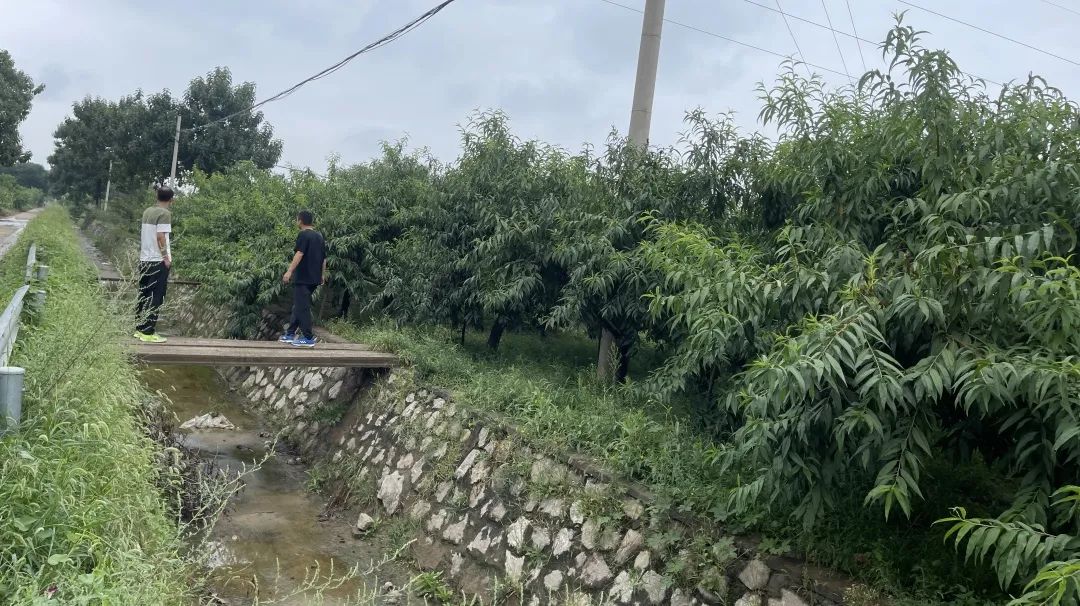

2.党委副书记、工会主席徐光辉到公司包联的桥头村调研督导乡村振兴工作。在座谈会上,徐光辉与与村干部、驻村工作队进行了深入交流,详细了解驻村帮扶、村集体经济发展、乡村振兴政策落实和村人居环境整治等情况。要求驻村工作队队员加强政策学习,严格遵守工作纪律,积极配合村委班子开展各项工作,为帮扶村的发展排忧解难。

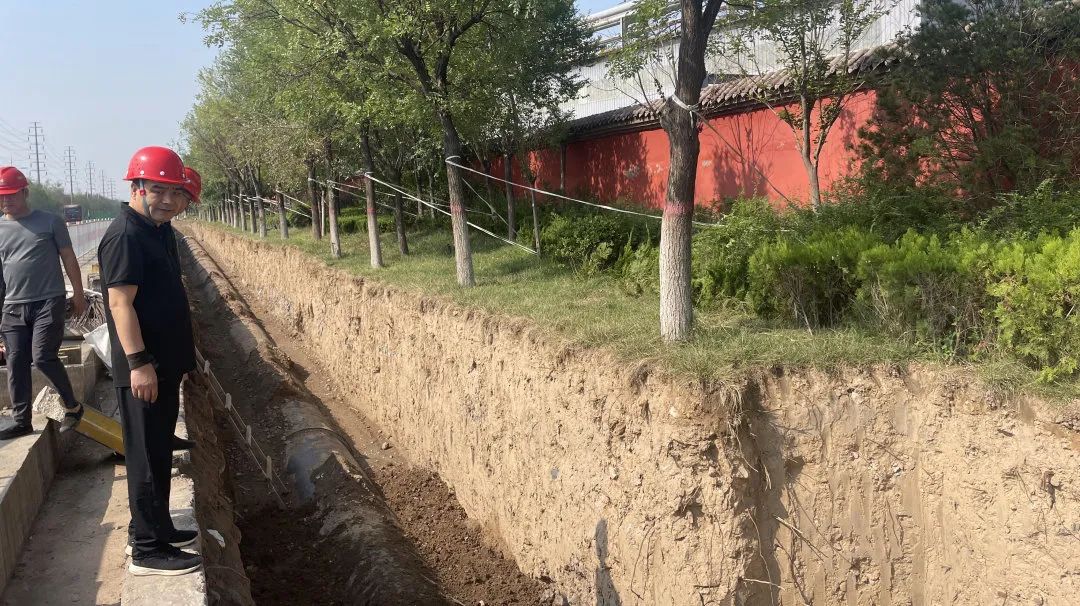

3.建管部部长王金星到禹门口抽黄改造输水管线工程施工现场,督导检查工程进度、工程质量及安全生产等工作。

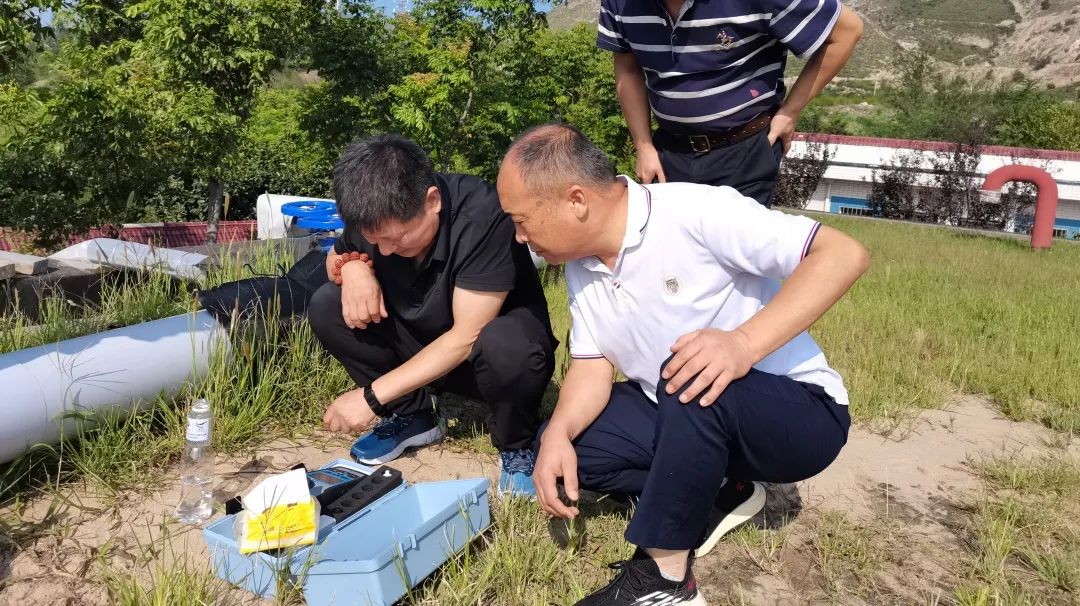

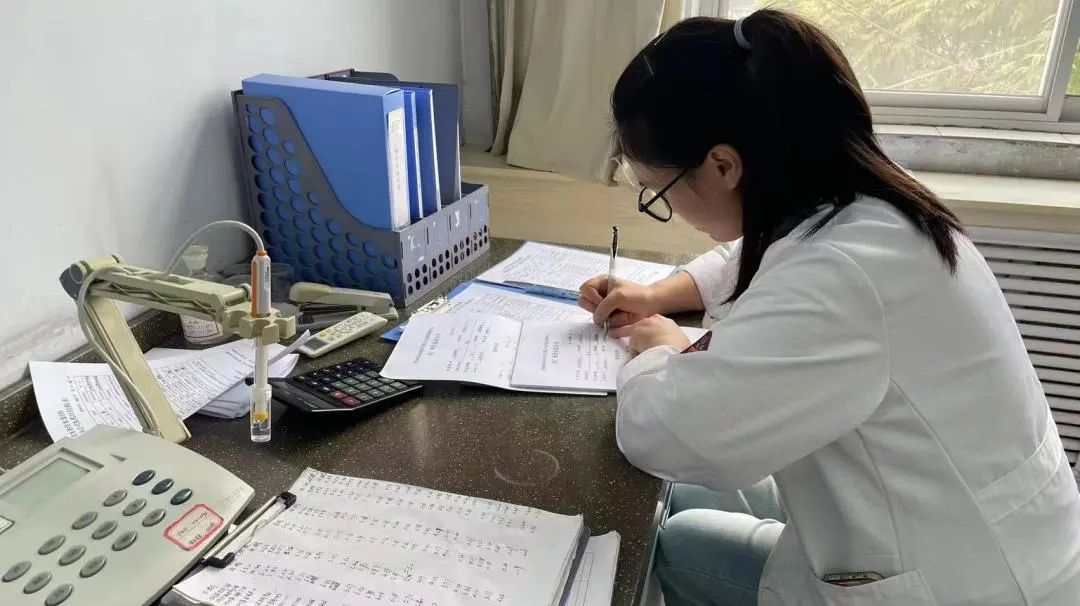

4.供水公司组织自来水公司水质检测中心对龙门渚北水厂1号、3号水源井,泵房出水口及出厂水浊度进行检测。

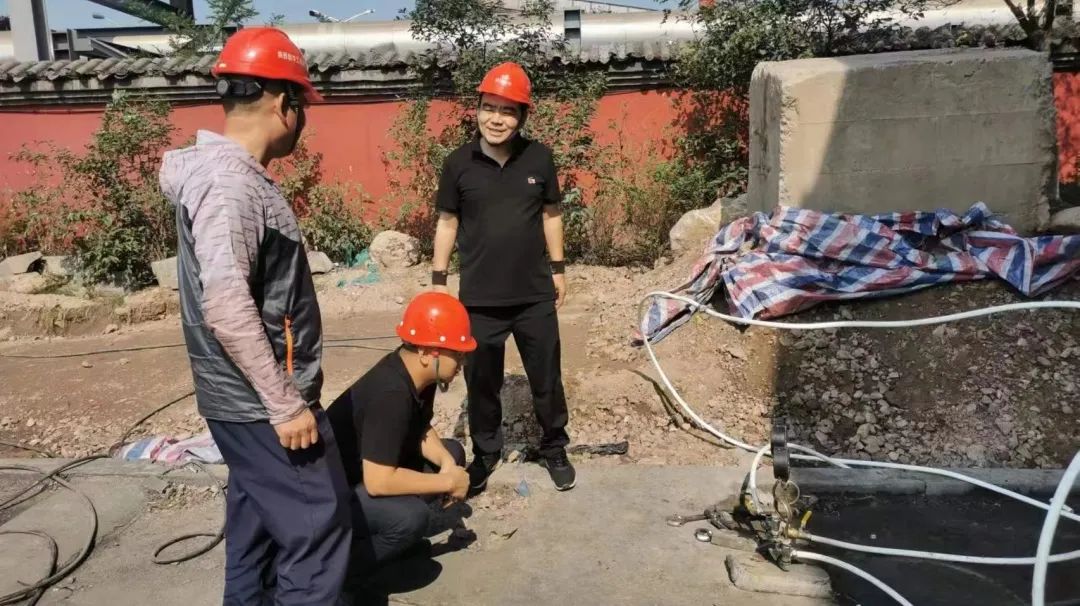

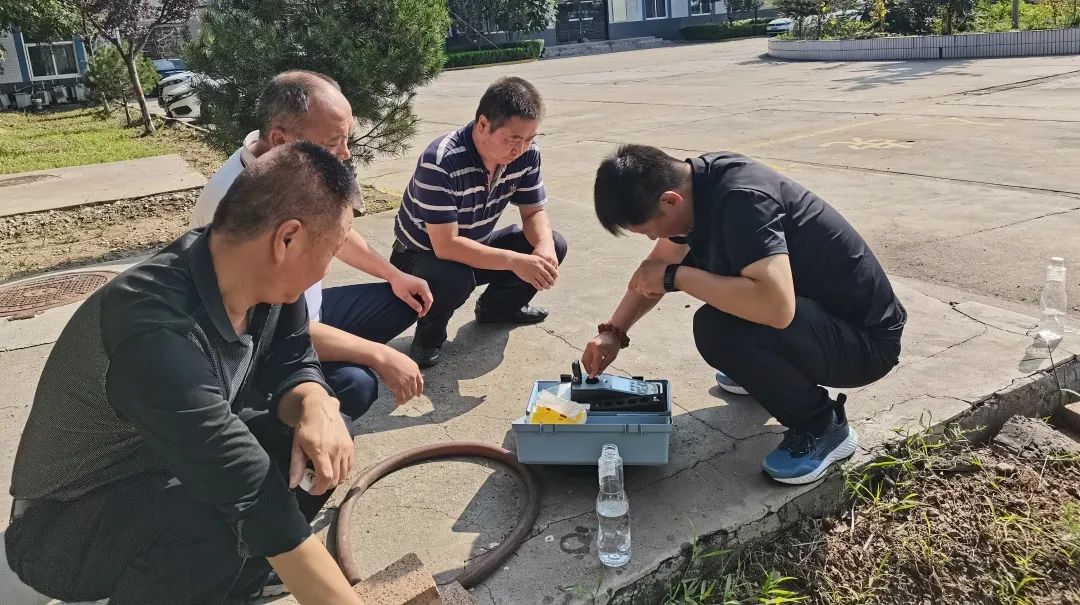

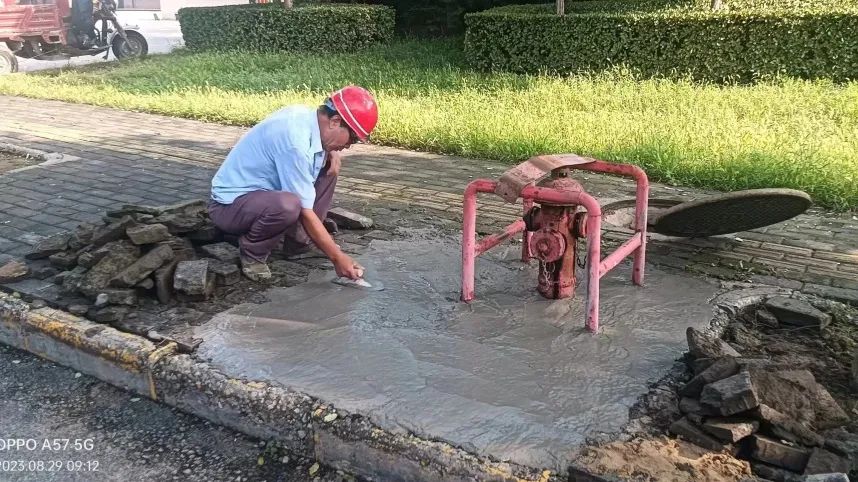

5.自来水公司管网所对消防队门口消防井进行抬升维护。

安全生产

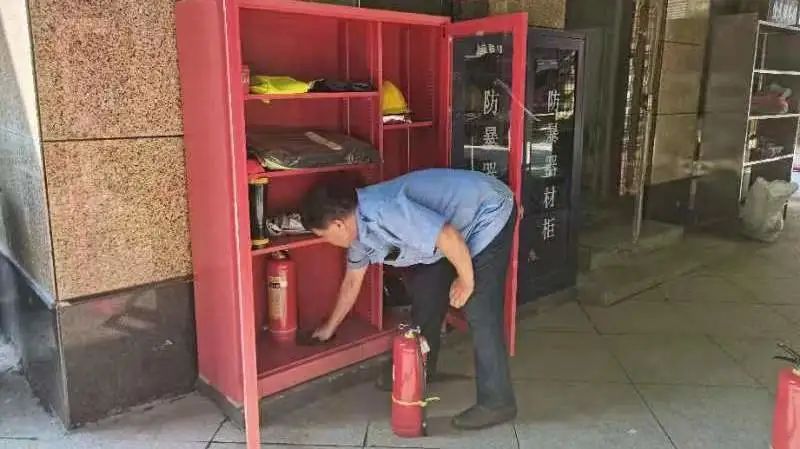

1.物业公司巡查小区楼层电表箱、微型消防站及消防栓等设施,排查安全隐患。

2.薛峰水库管理处组织人员巡查南干渠,确保汛期渠道输水畅通。

3.自来水公司对城市供水管网、供水设施设备进行巡查,对出厂水、管网水水质进行检测。

4.盘河水库管理处组织人员巡查库区放水洞运行情况。

项目建设
禹门口抽黄改造工程
✦
Ⅰ标取水工程:输水管线管座混凝土浇筑15m³;输水管线12#镇墩混凝土浇筑32m³;输水管线SBS防水80㎡。
累计完成工程量:扩建隧洞侧墙混凝土累计浇筑771.5m³,侧墙模板安装累计1319.64㎡;扩建段隧洞顶拱混凝土累计浇筑1302m³,扩建段隧洞顶拱模板安装累计1230.31㎡;扩建隧洞底板混凝土累计浇筑517m³;新建段隧洞累计洞挖212.39m,机械开挖累计完成86.39m;输水管线管道焊接累计1246.955m;输水管线SBS卷材铺设460㎡,扩建段隧洞钢筋制安累计153.6t;一级站钢筋制安累计167.76t;一级站进水闸室垫层混凝土浇筑54m³;一级站进水闸室底板混凝土浇筑941.5m³;一级站进水闸室毛石混凝土回填29.82m³。

南悦城项目
✦

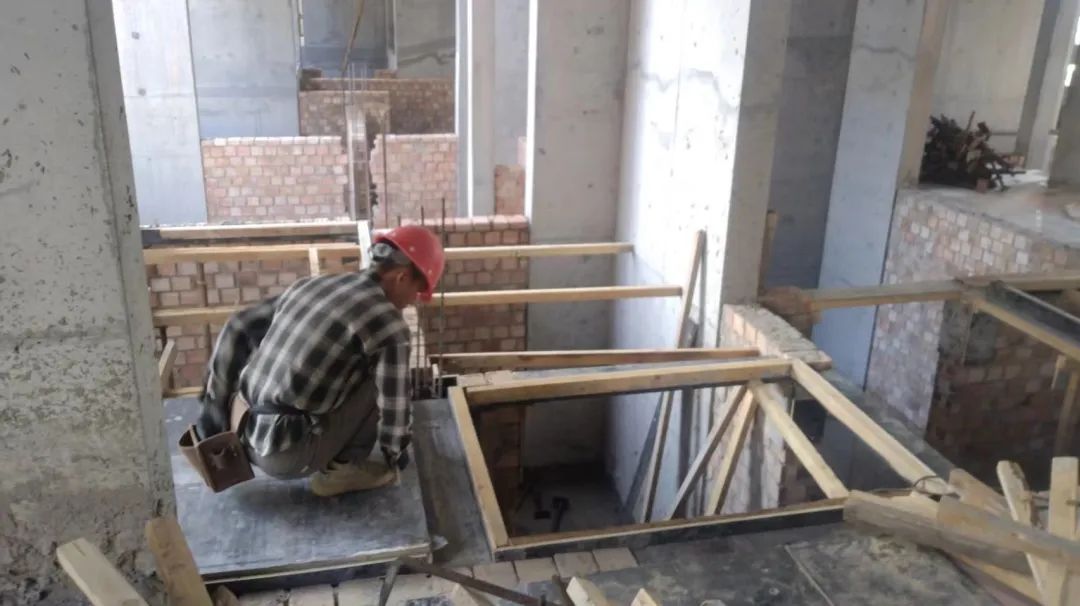

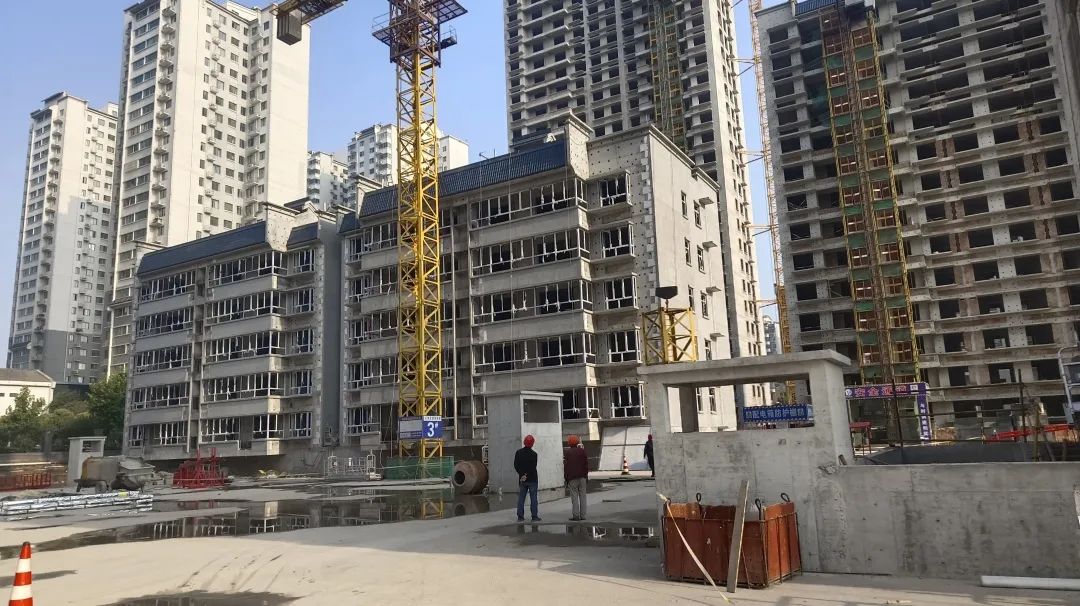

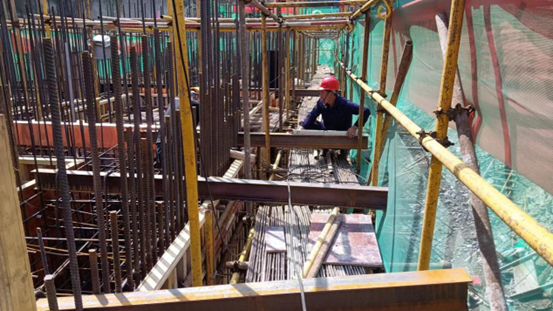

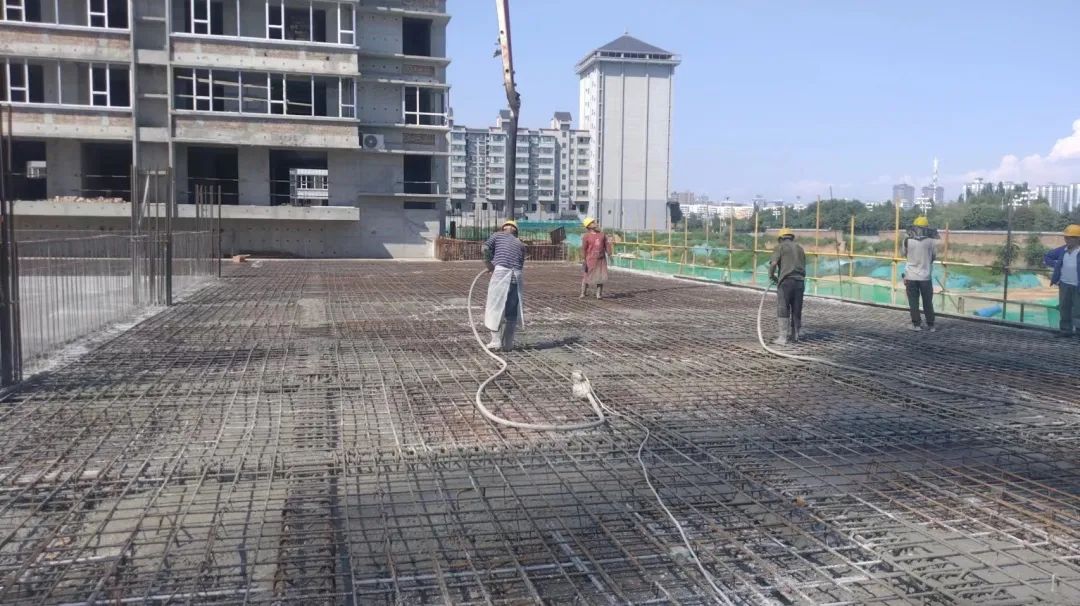

2#楼二次结构11层砌筑,屋面绿砖铺设;4#楼外墙粉刷,外墙水管安装;5#楼二次结构11层砌筑,屋面绿砖铺设;6#楼女儿墙抹灰,一层底板模板铺设,窗框安装;7#楼二次结构12-13层砌筑;8#楼南侧北侧车库顶板砼浇筑;9#楼一层二次结构砌筑;10#楼一层底板钢筋绑扎,屋面蓄水实验。

赵家坡水库除险加固工程
✦
人工:8人 机械:三轮车1辆。排水沟修筑20m。

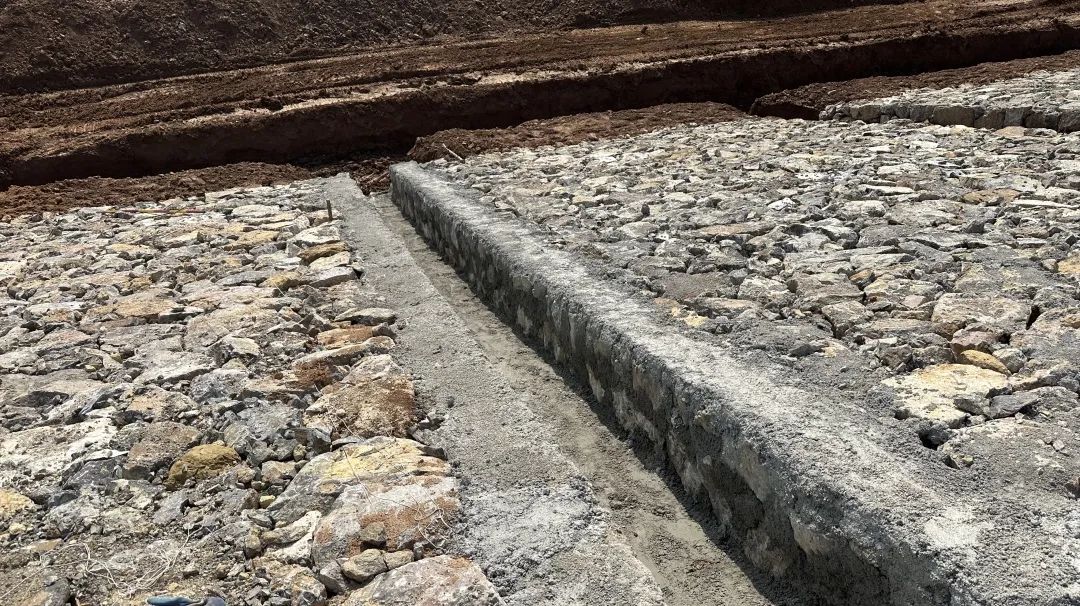

累计完成:溢洪洞清淤1090m³,锚筋安装525根,钢筋制安18.3t,C25混凝土浇筑153m³,高强聚合物砂浆修补140㎡;溢洪洞上方边坡土方清表600㎡,土方回填141m³,C20砼压顶30m³;溢洪洞进口C20混凝土挡墙浇筑96m³,土方开挖200m³,土方回填100m³;背水坡清表剥1058m³,大坝填筑21809m³,褥层排水1101.15m³,砂砾石铺设1864m³,M7.5浆砌石108m³,干砌块石1008m³,DN100PVC花管铺设648m;排水沟修筑60m;施工道路修筑3.6km,施工场房修建400㎡。

编辑:燕武 审核:吉超
