各位同学,今年一建考试时间是2023年9月9日10日,离一建考试时间还有12天,今天您看书做题了吗?下面跟我学一起学习一建机电专业重要知识点!
1H412022吊具种类与选用要求
一、钢丝绳
(二)钢丝绳的规格

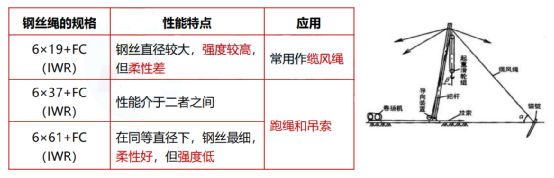

钢丝绳是由高碳钢丝制成。钢丝绳的规格较多,起重吊装常用6×19+FC(IWR)、6X37+FC(IWR)、6×61+FC(IWR)三种规格的钢丝绳。其中6代表钢丝绳的股数,19(37、61)代表每股中的钢丝数,“+”后面为绳股中间的绳芯,其中FC为纤维芯、IWR为钢芯。
(三)钢丝绳的直径
在同等直径下,6×19钢丝绳中的钢丝直径较大,强度较高,但柔性差,常用作缆风绳。6×61钢丝绳中的钢丝最细,柔性好,但强度较低,常用来做吊索。6×37钢丝绳的性能介于上述二者之间。后两种规格钢丝绳常用作穿过滑轮组牵引运行的跑绳和吊索。
(五)安全系数
钢丝绳安全系数为标准规定的钢丝绳在使用中允许承受拉力的储备拉力,即钢丝绳在使用中破断的安全裕度。其取值应符合下列规定:
(1)作拖拉绳时,应大于或等于3.5;
(2)作卷扬机走绳时,应大于或等于5;
(3)作捆绑绳扣使用时,应大于或等于6;
(4)作系挂绳扣时,应大于或等于5:
(5)作载人吊篮时,应大于或等于14。

二、平衡梁
(一)平衡梁的作用
1.保持被吊设备的平衡,避免吊索损坏设备。
2.缩短吊索的高度,减小动滑轮的起吊高度。
3.减少设备起吊时所承受的水平压力,避免损坏设备。
4.多机抬吊时,合理分配或平衡各吊点的荷载。
1H412023吊装方法与吊装方案
(1)利用构筑物吊装
利用建筑结构作为吊装点,通过卷扬机、滑轮组等实现吊装设备的提升和移动。利用构筑物吊装法作业时应做到:
1)编制专门吊装方案,应对承载的结构在受力条件下的强度和稳定性进行校核。
2)选择的受力点和方案应征得设计人员的同意。
3)对于通过锚固点或直接捆绑的承载部位,还应对局部采取补强措施;如采用大块钢板、枕木等进行局部补强,采用角钢或木方对梁或柱角进行保护。
4)施工时,应设专人对受力点的结构进行监视。
二、吊装方案选择步骤
(一)技术可行性论证
(二)安全性分析
(三)进度分析
(四)成本分析
(五)综合选择
三、吊装方案的主要内容
(一)编制说明及依据
(二)工程概况
(三)吊装工艺设计
1.施工工艺
2.吊装参数表
3.机具选用
4.吊点及加固
5.工艺图
6.吊装进度计划
7.吊装作业区域地基处理措施
8.地下工程和架空电缆施工规定
(四)吊装组织体系
(五)安全保证体系及措施
(六)质量保证体系及措施
(七)吊装应急处置方案
(八)吊装计算校核书
主要内容:主起重机和辅助起重机受力分配计算;吊装安全距离核算;吊耳强度核算:吊索、吊具安全系数核算。例如:起重机械、机具及设备与1kV以下输电线路间的最小安全距离为2.0m,起重机提升的最小高度应使设备底部与基础或地脚螺栓顶部至少保留200mm的安全距离等。
四、吊装方案的管理
(一)管理要点
2.方案实施
(1)专项施工方案实施前,编制人员或者项目技术负责人应当向施工现场有关管理人员进行方案交底。
(2)施工现场管理人员应当向作业人员进行安全技术交底,并由双方和项目专职安全生产管理人员共同签字确认。
(3)施工单位应当对施工作业人员进行登记,项目负责人应当在施工现场履职。
(4)项目专职安全生产管理人员应当对专项施工方案实施情况进行现场监督。
1H412024吊装稳定性要求
(二)起重吊装作业稳定性的主要内容
1.起重机械的稳定性,自身结构的稳定;
2.吊装系统的稳定性,多机吊装的同步、协调;
3.吊装设备或构件的稳定性
二、起重吊装作业失稳的原因及预防措施
(一)起重机械失稳
1.主要原因
超载、支腿不稳定、机械故障、起重臂杆仰角超限等。
2.预防措施
严禁超载;打好支腿并用道木和钢板垫实和加固,确保支腿稳定;严格机械检查;起重臂杆仰角最大不超过78度,最小不低于45度。
(一)吊装系统的失稳
1.主要原因
多机吊装的不同步;不同起重能力的多机吊装荷载分配不均;多动作、多岗位指挥协调失误,桅杆系统缆风绳、地锚失稳。
2.预防措施
多机吊装时尽量采用同机型吊装能力相同或相近的吊车,并通过主副指挥来实现多机吊装的同步;集群千斤顶或卷扬机通过计算机控制来实现多吊点的同步;制定周密指挥和操作程序并进行演练,达到指挥协调一致;缆风绳和地锚严格按吊装方案和工艺计算设置,设置完成后进行检查并做好记录。
(三)吊装设备或构件的失稳
1.主要原因
由于设计与吊装时受力不一致,设备或构件的刚度偏小。
2.预防措施
对于细长、大面积设备或构件采用多吊点吊装;薄壁设备进行加固加强;对型钢结构、网架结构的薄弱部位或杆件进行加固或加大截面,提高刚度。
三、桅杆的稳定性
(一)缆风绳的设置要求
1.直立单桅杆顶部缆风绳的设置宜为6根至8根,对倾斜吊装的枪杆应加设后背主缆风绳,后背主缆风绳的设置数量不应少于2根。
2.缆风绳与地面的夹角宜为30度,最大不得超过45度。
3.直立单桅杆各相邻缆风绳之间的水平夹角不得大于60度。
4.缆风绳应设置防止滑车受力后产生扭转的设施。
5.需要移动的桅杆应设置备用缆风绳。
(二)地错的种类及要求
1.常用地锚的种类
地锚的作用是固定缆风绳,将缆风绳的拉力传递到大地。
(1)全埋式地锚。埋式地锚可以承受较大的拉力,适合于重型吊装。
(2)活动式地锚。这种地锚一般承受的力不大,重复利用率高,适用于改、扩建工程。
(3)利用已有建筑物作为地锚。在利用已有建筑物前,必须获得建筑物设计单位的书面认可。使用时应对基础、柱子的棱角进行保护。
2.地锚设置和使用要求
(1)地锚的制作和设置应按吊装专项施工方案的规定计算校核。
(2)埋入式地锚基坑的前方,缆风绳受力方向坑深2.5倍的范围内不应存地海、线缆、地下管道等。
(3)埋入式地锚在回填时,应用净土分层夯实或压实,回填高度应高于基坑周围地面400mm以上,做好隐蔽工程记录。
(4)埋入式地锚设置完成后,受力绳扣应进行预拉紧。
