进度报告
由防城港市中级人民法院审理,广西汇力律师事务所担任管理人工作的广西金狮城地产有限公司破产案件中的原“三顺·世纪大都会(中区)”项目续建工作2026年5月21日—5月31日项目现场施工进展情况如下:

01、2号楼

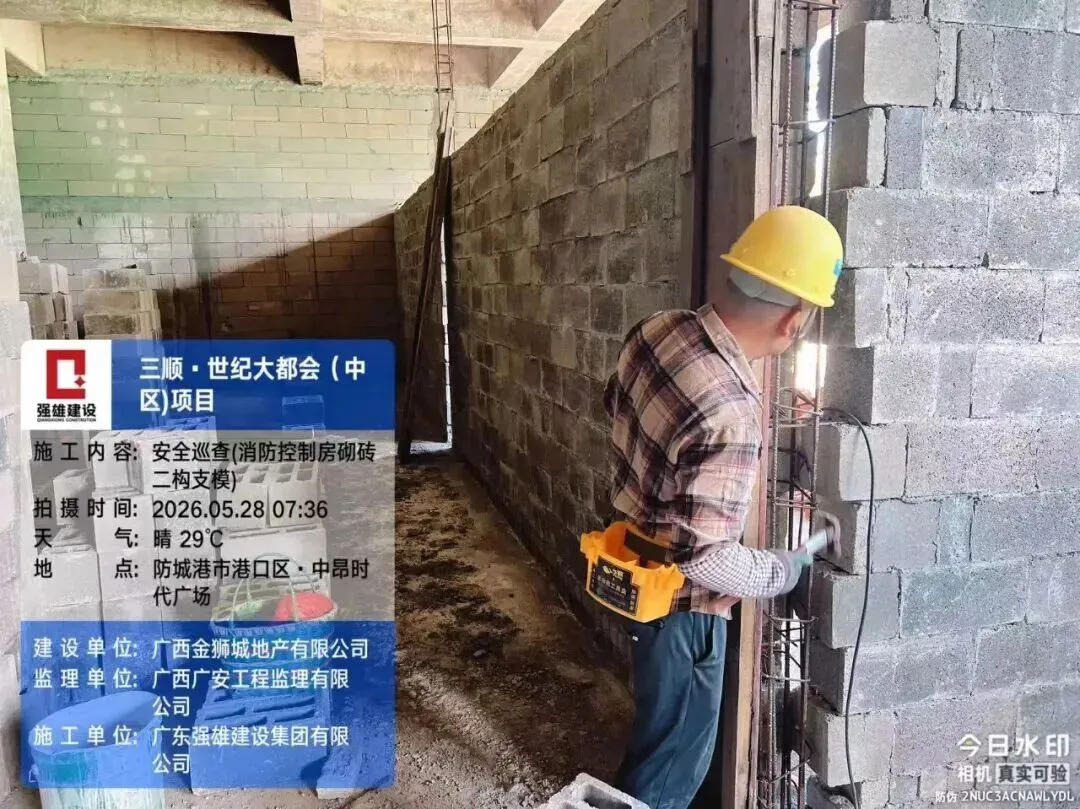

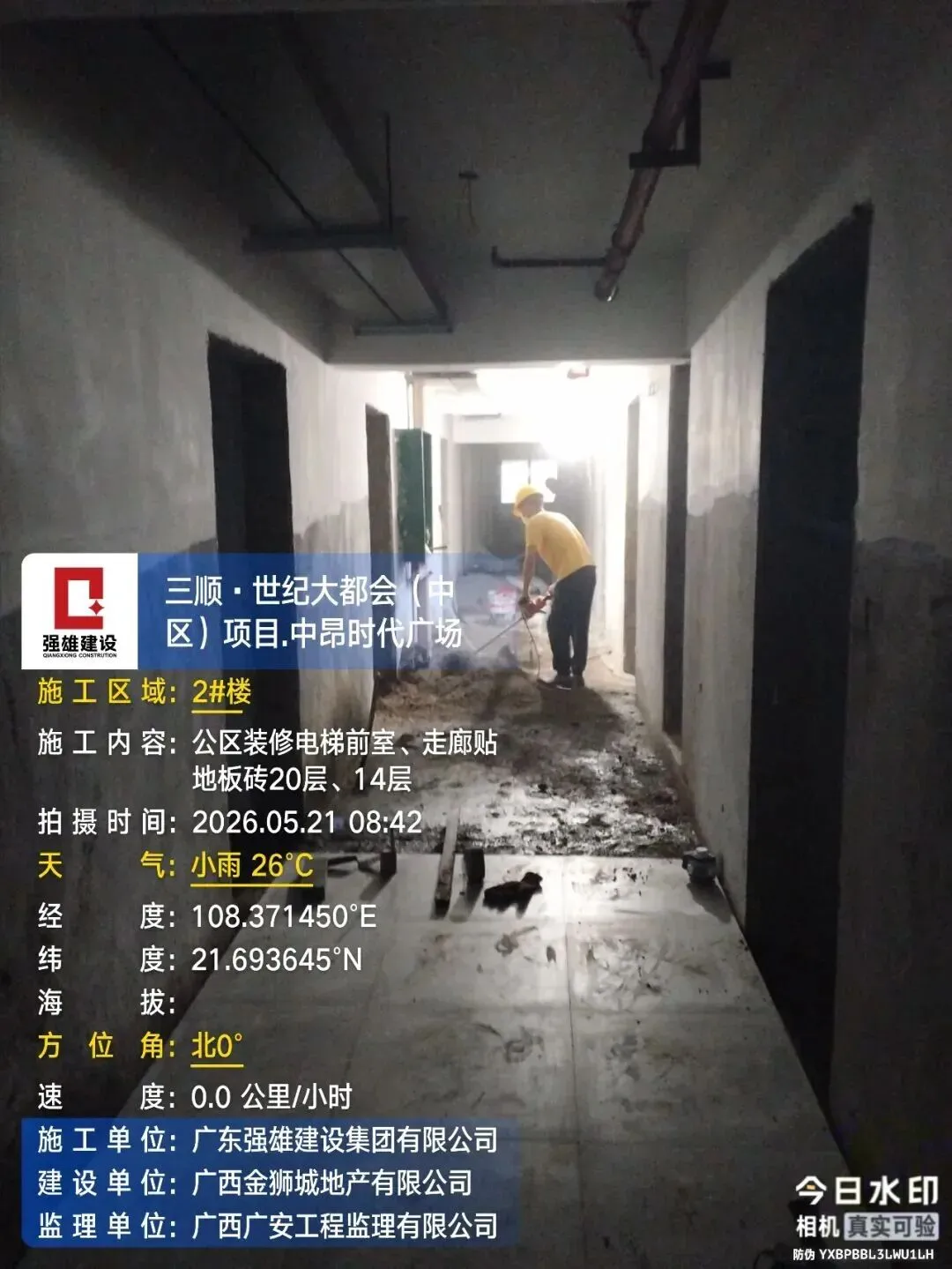

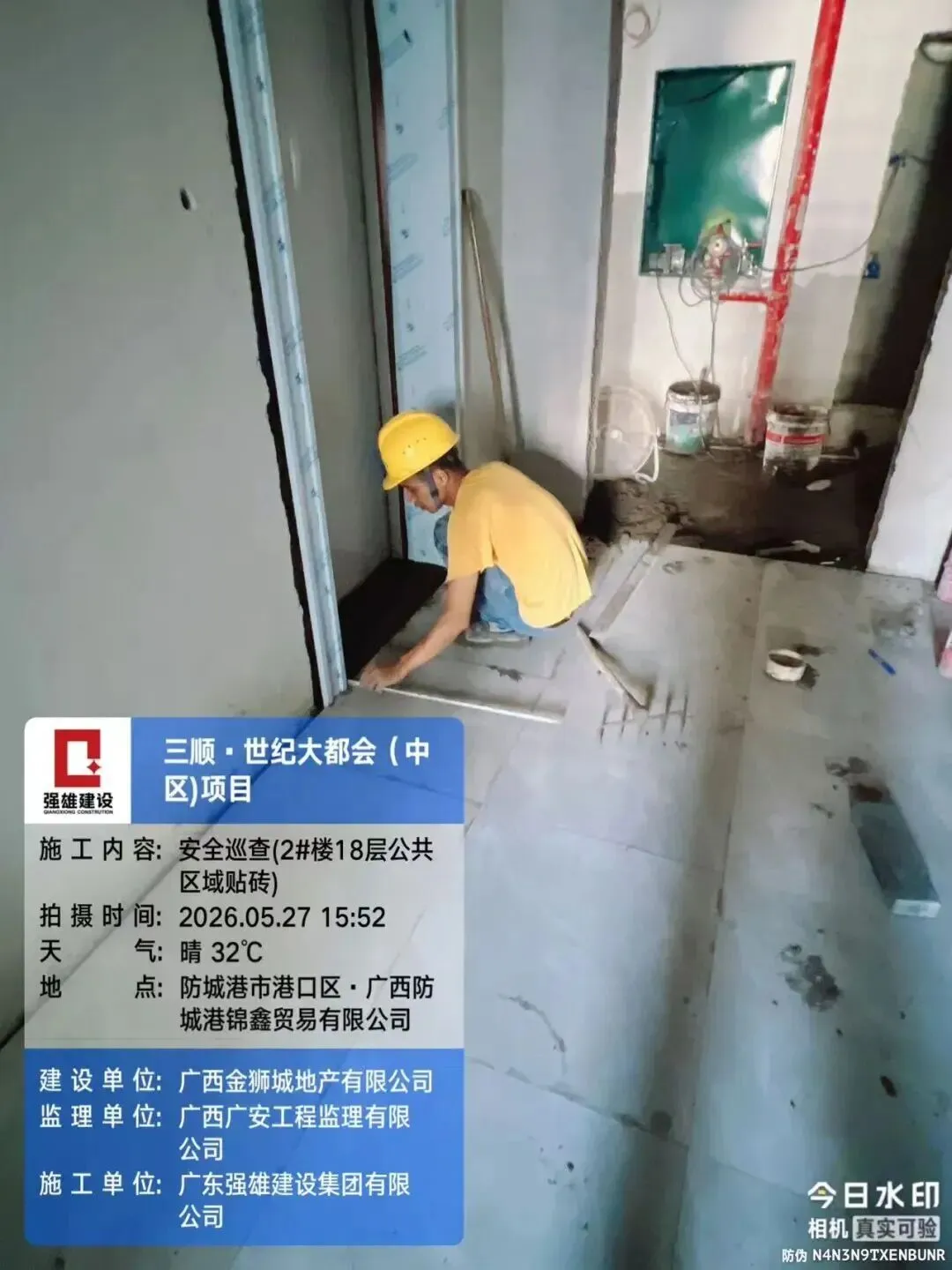

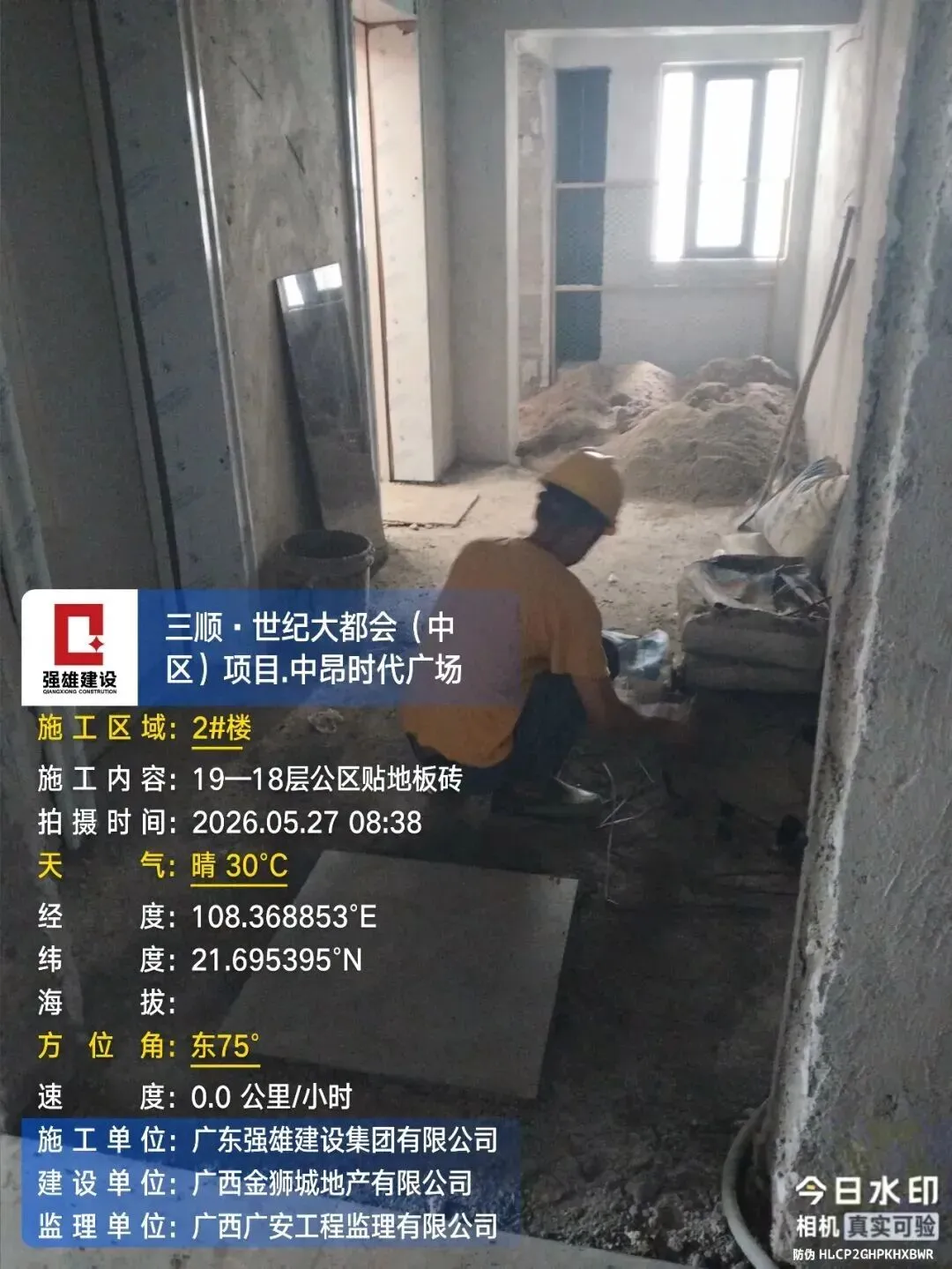

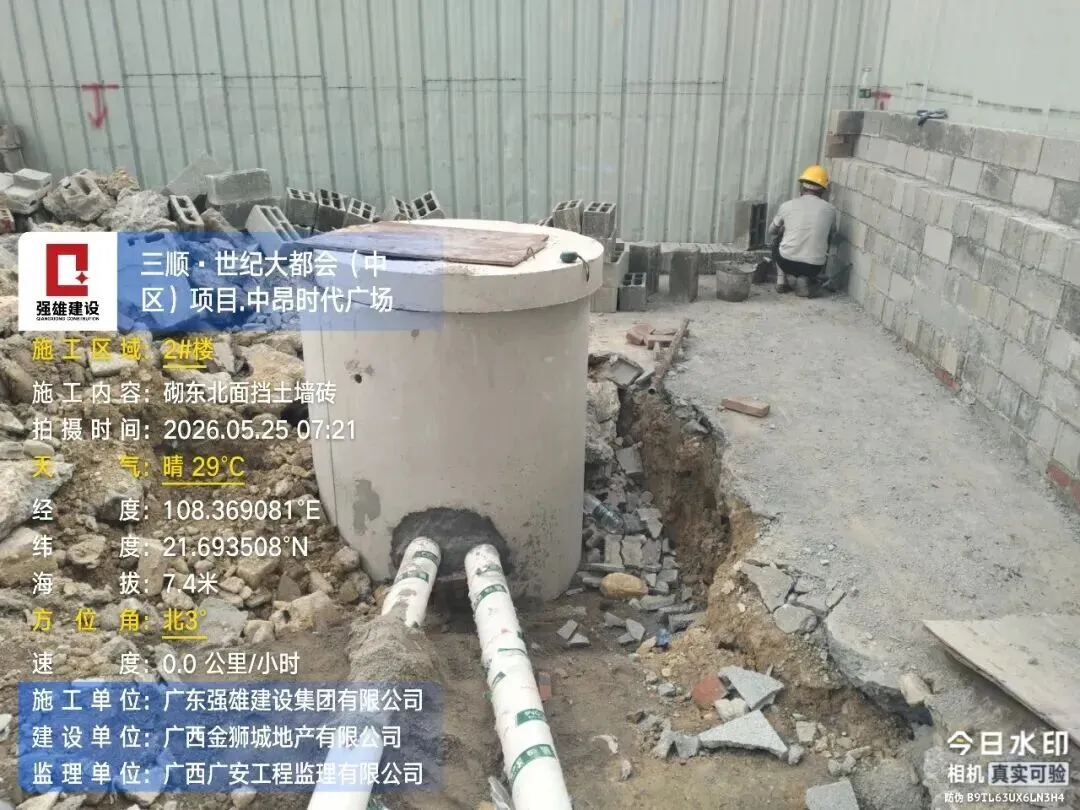

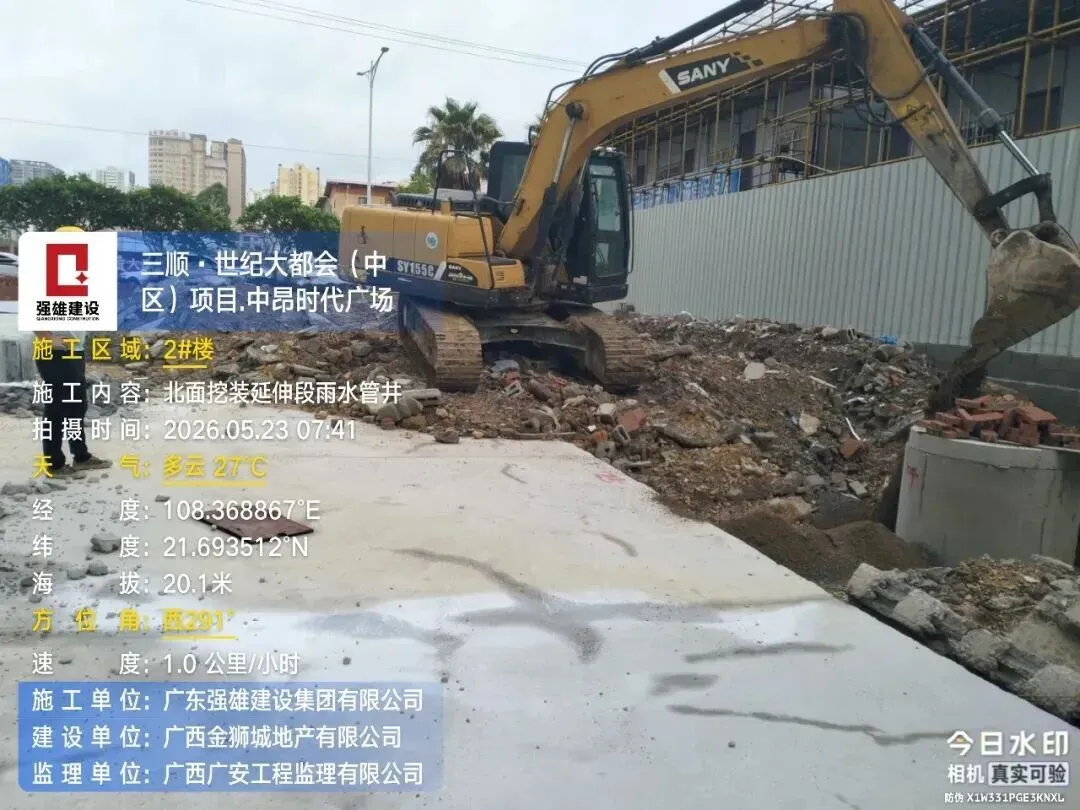

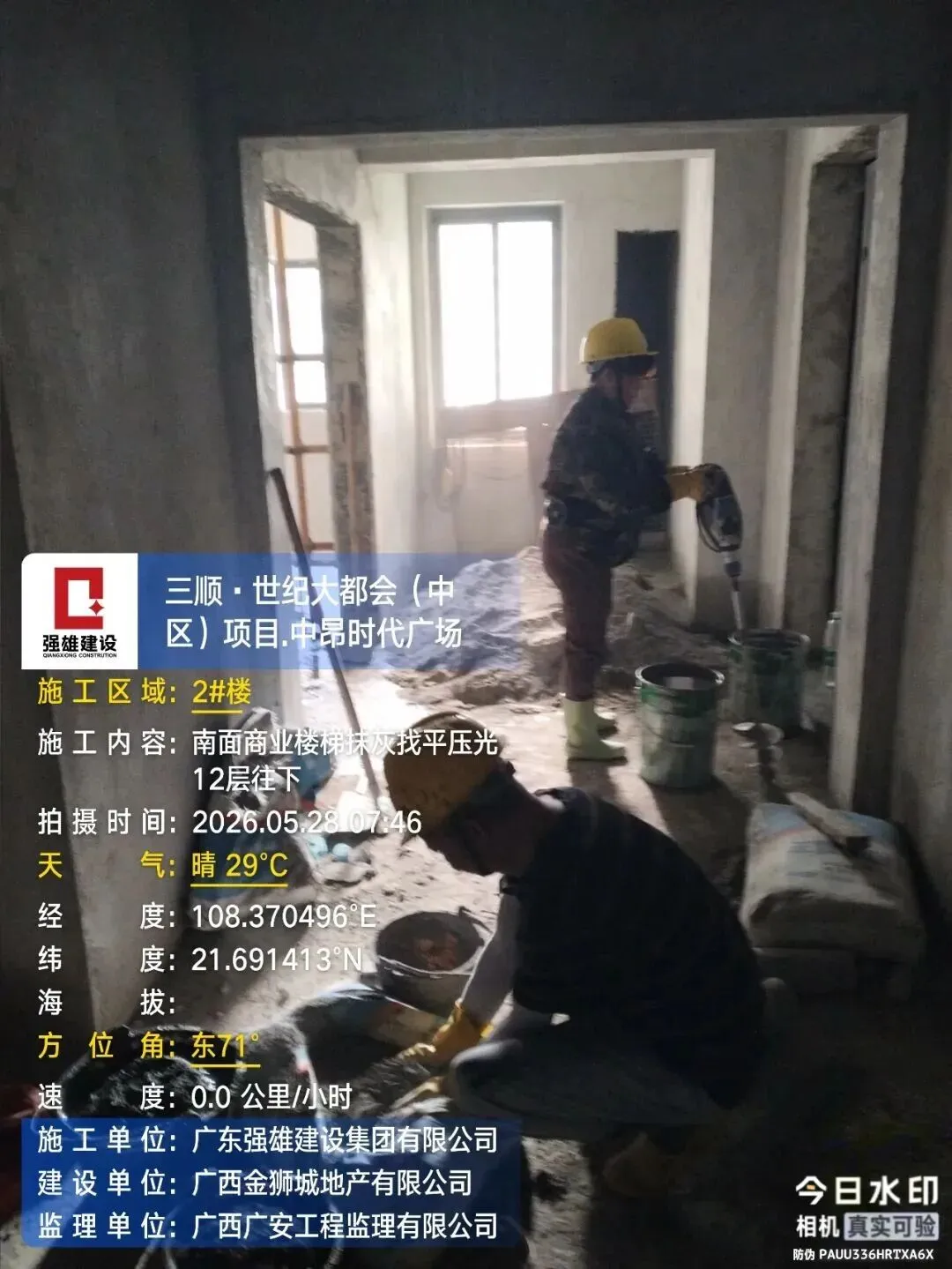

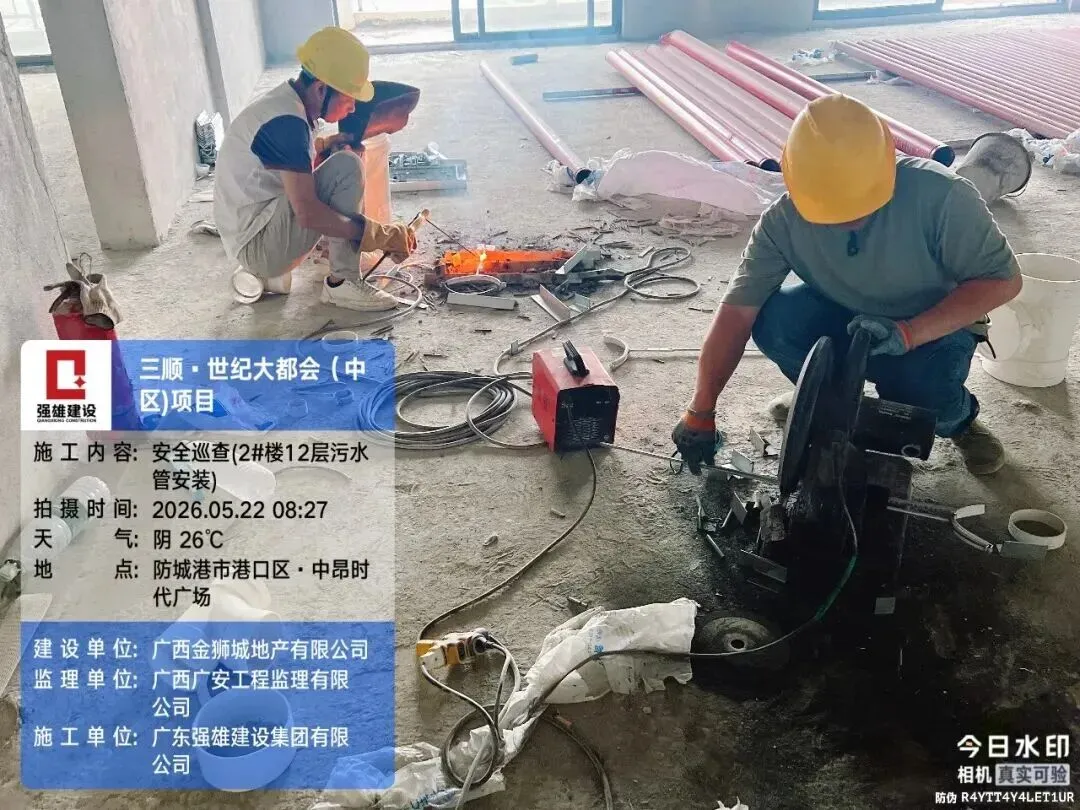

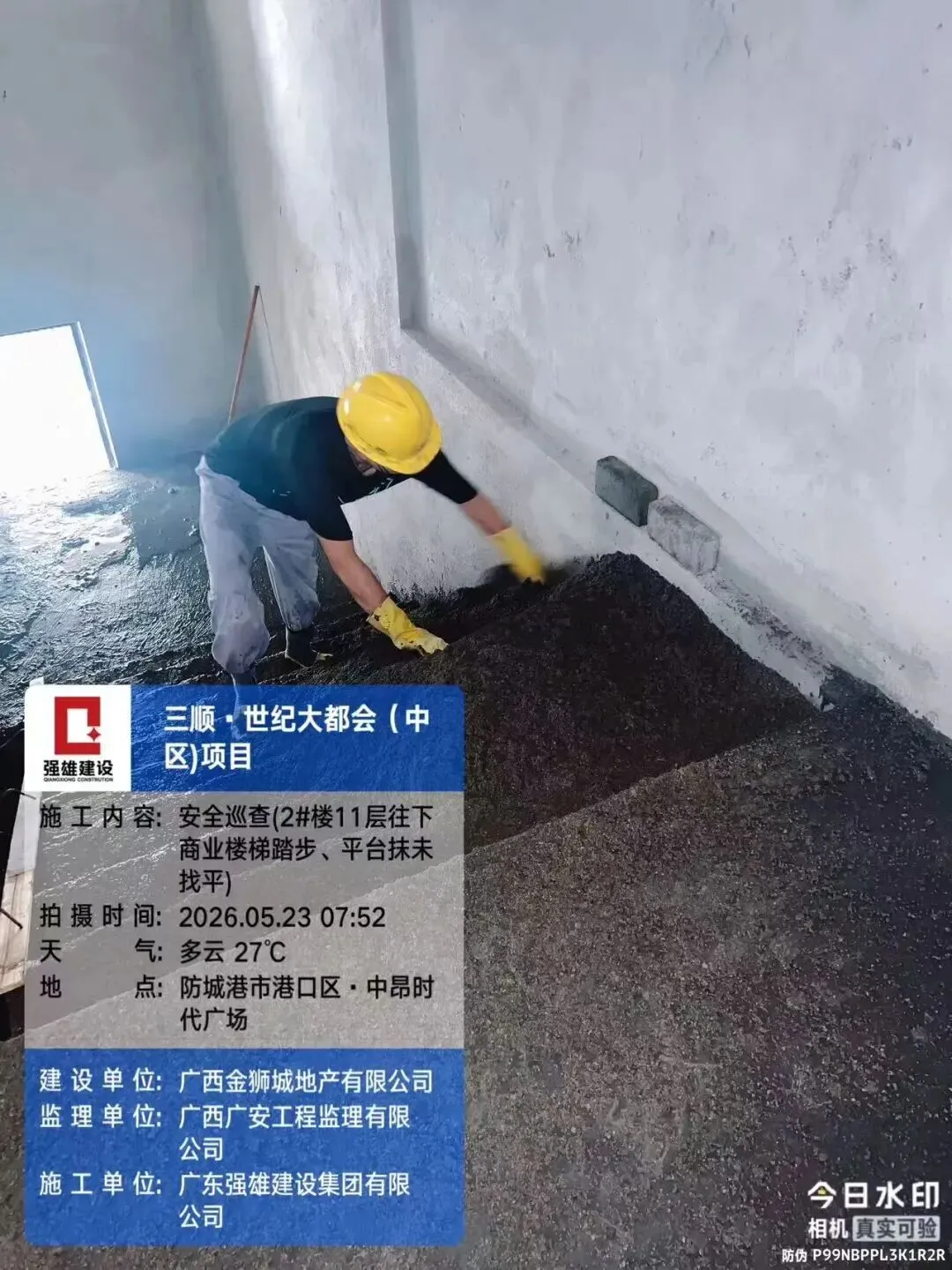

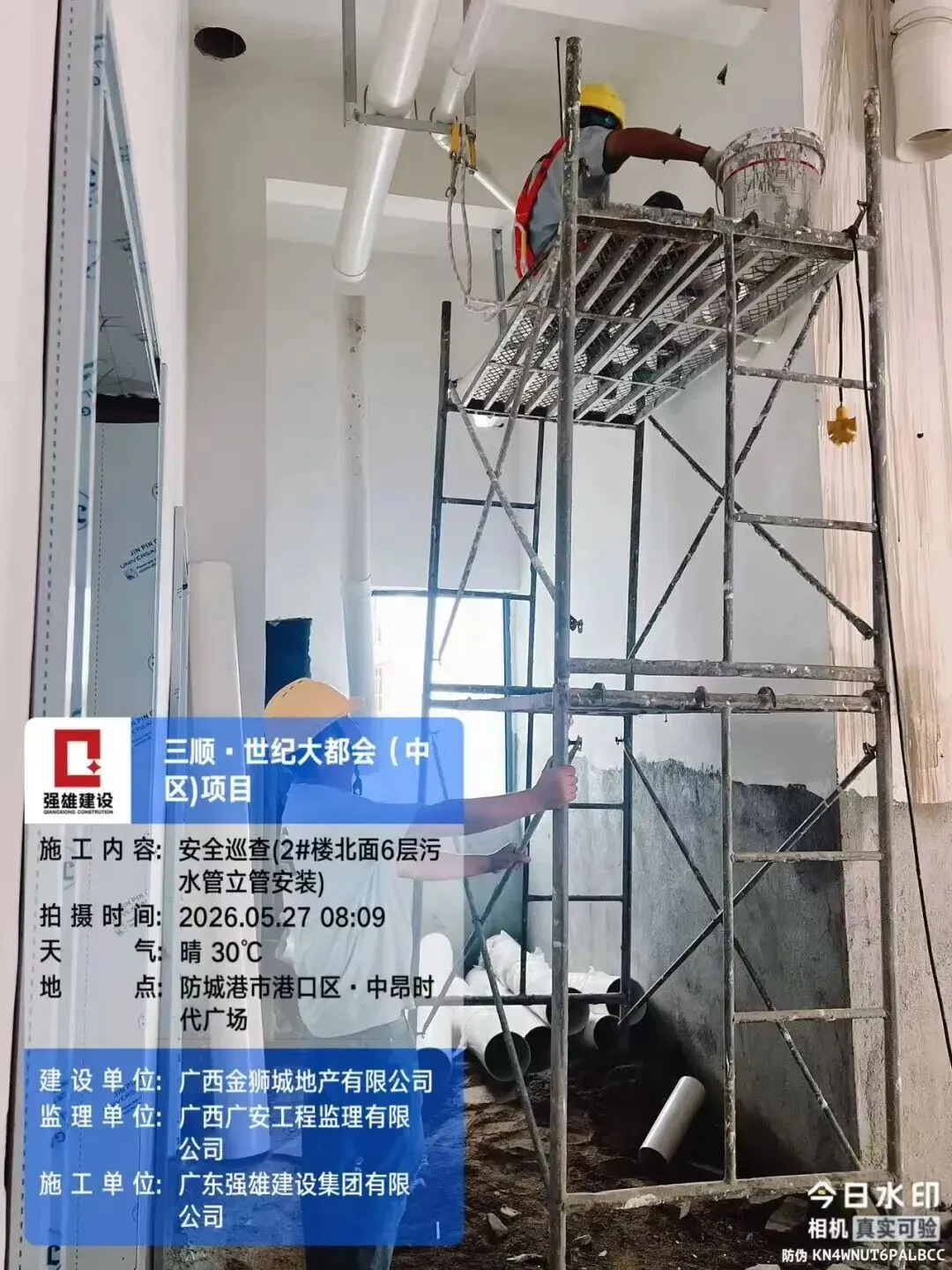

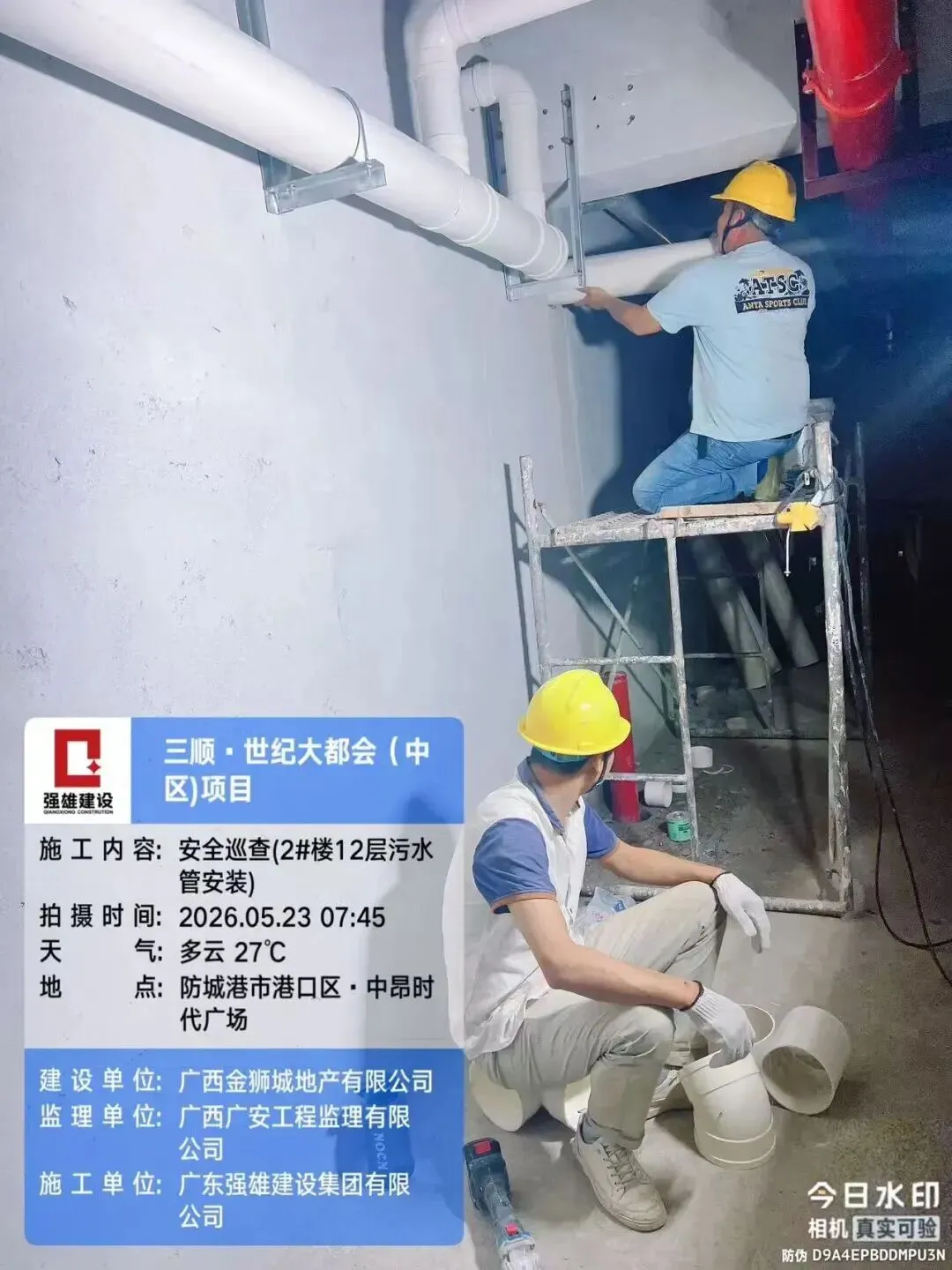

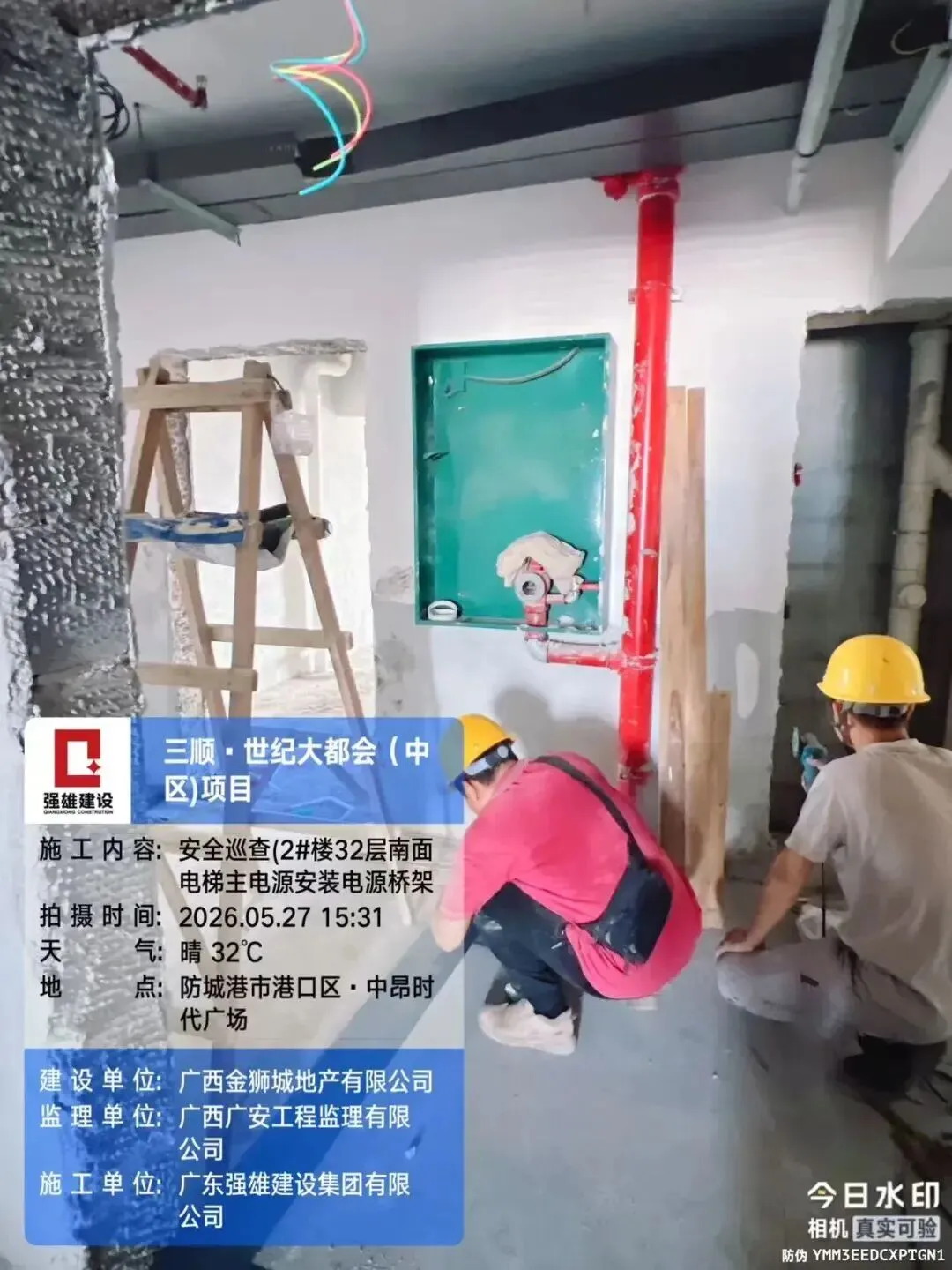

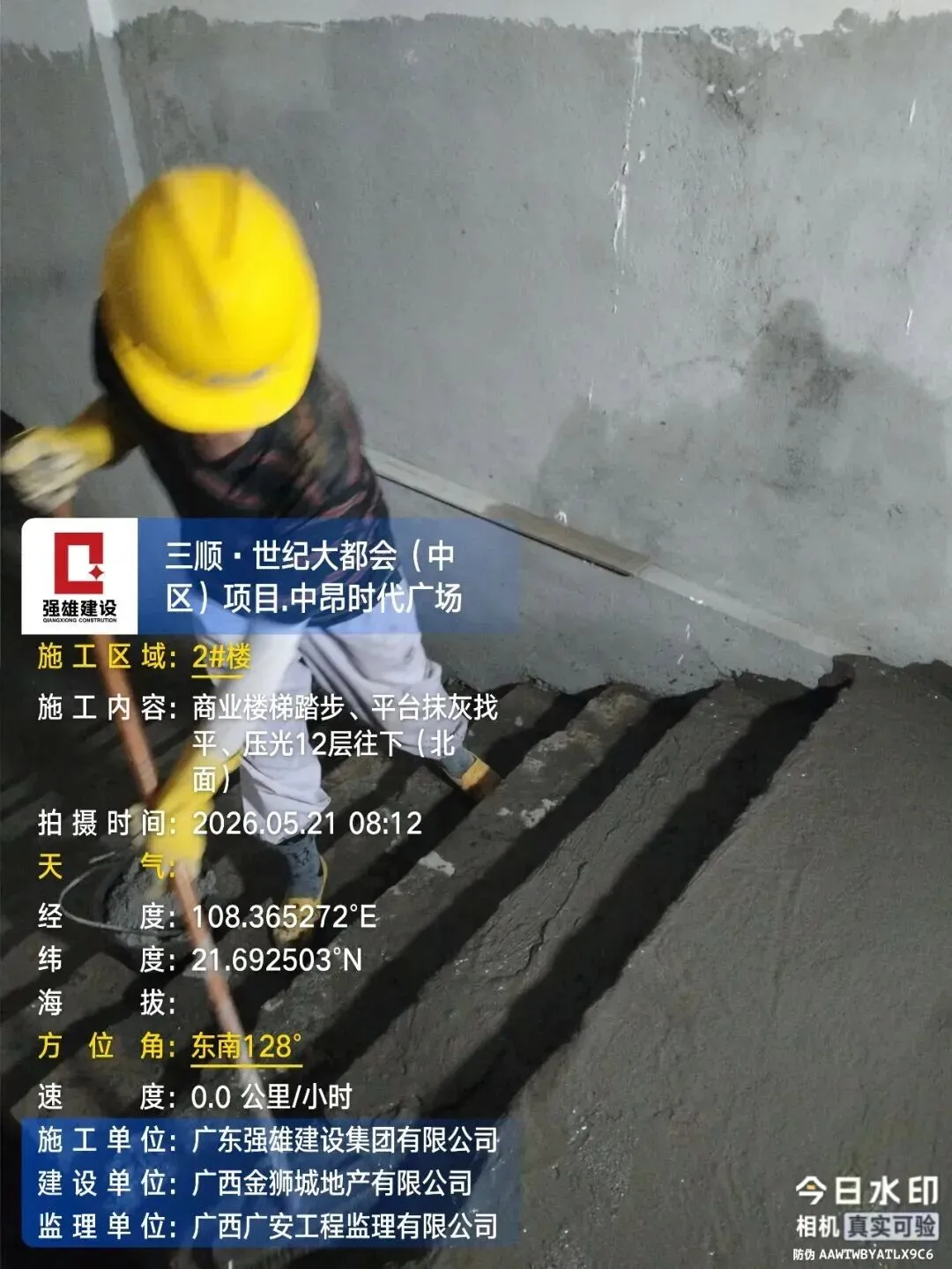

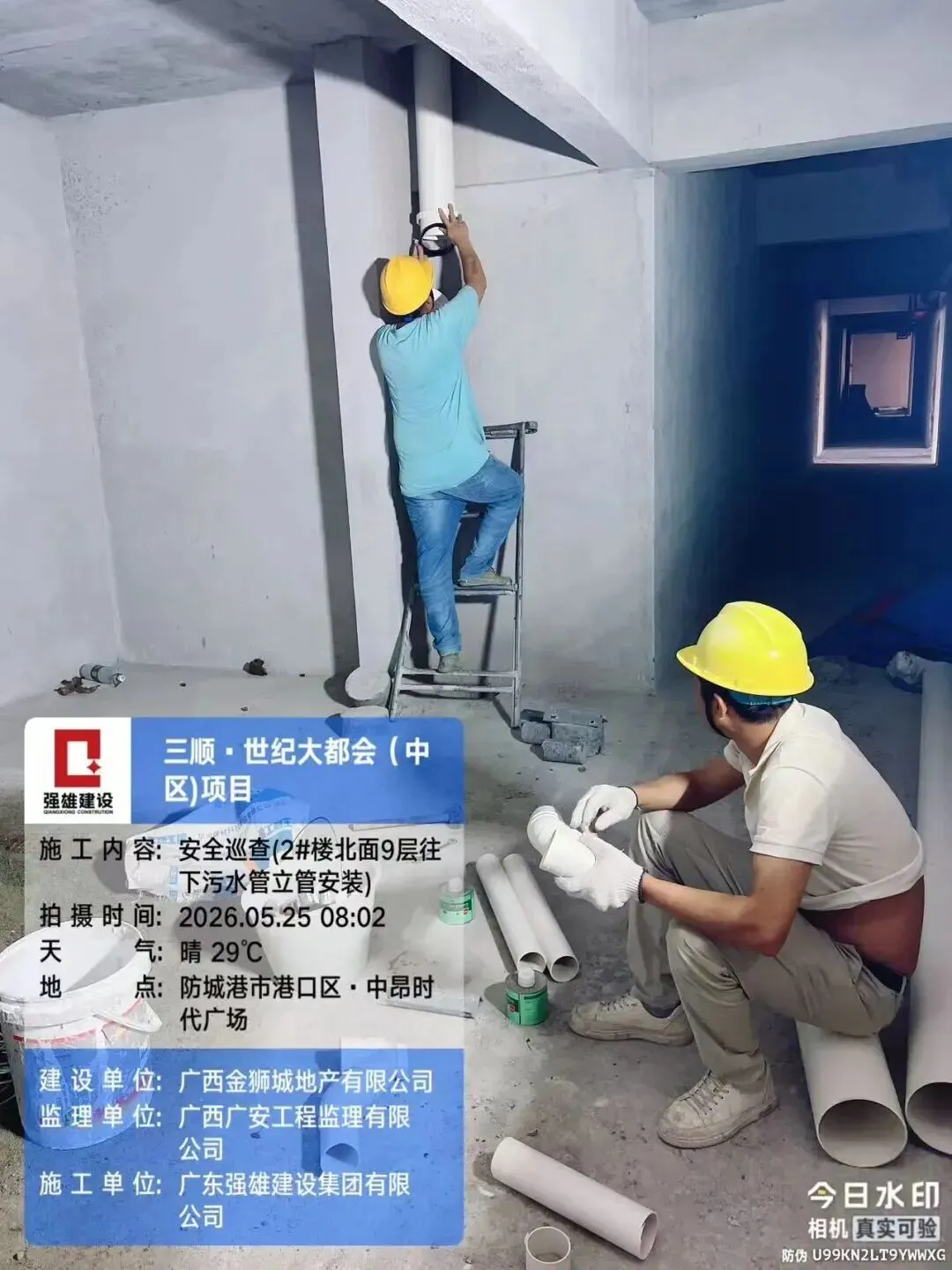

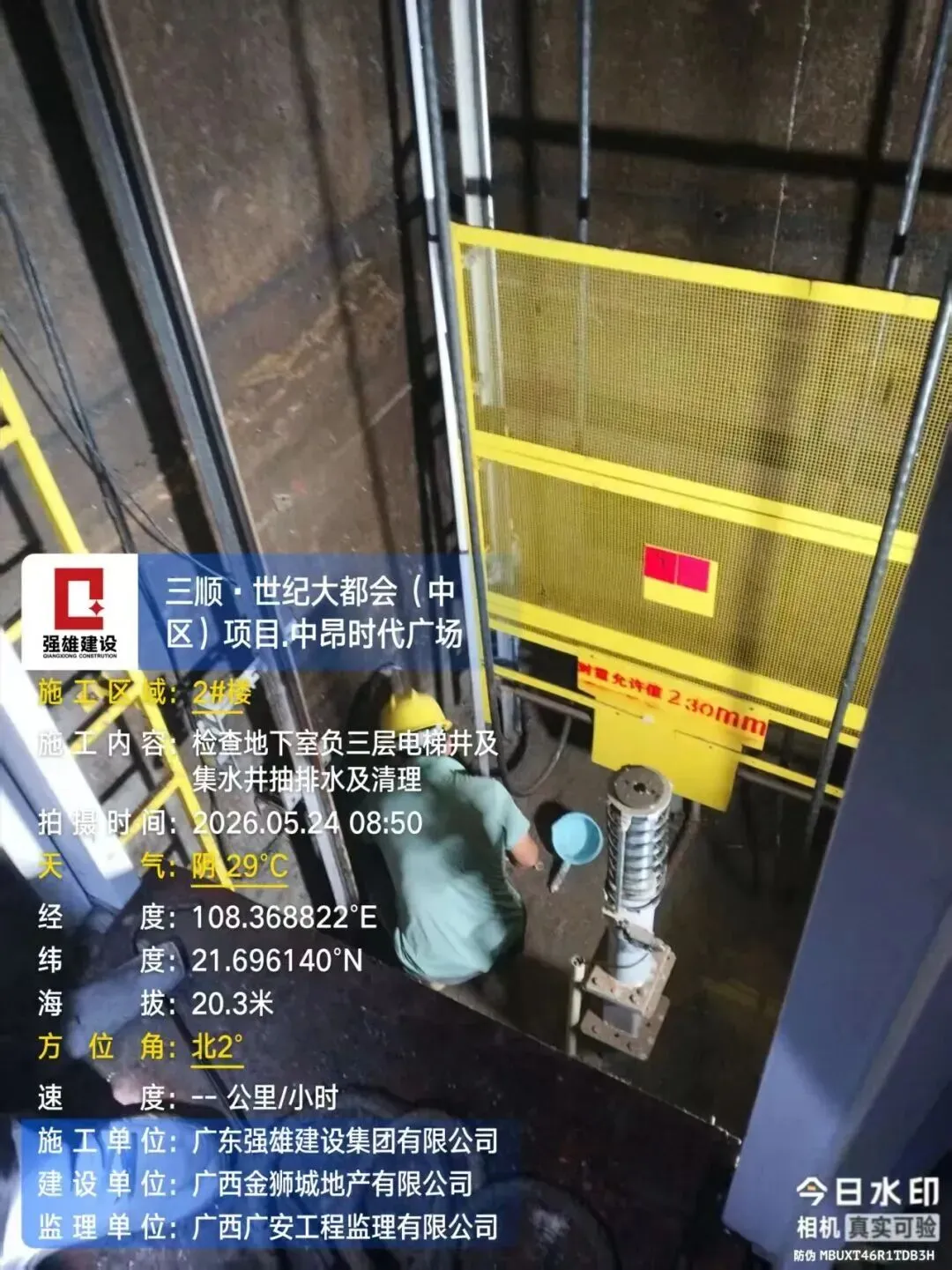

2#楼19 - 18层公区铺地砖,北侧开挖并安装延伸段雨水管井;20层、14层公区电梯前室及走廊铺地砖;检查地下室负三层电梯井与集水井抽排水并清理;12层以下南、北面商业楼梯踏步及平台抹灰找平压光,砌筑东北面挡土墙砖。同时,开展多项作业面安全巡查,如2#楼12层污水管、18层公共区域贴砖、32层南面电梯主电源桥架安装、北面9层以下污水立管安装等;另外,实施多项安全巡检,包括2#楼11层以下商业裙楼踏步与平台抹灰找平、12层污水汇集主管安装。

02、3#楼

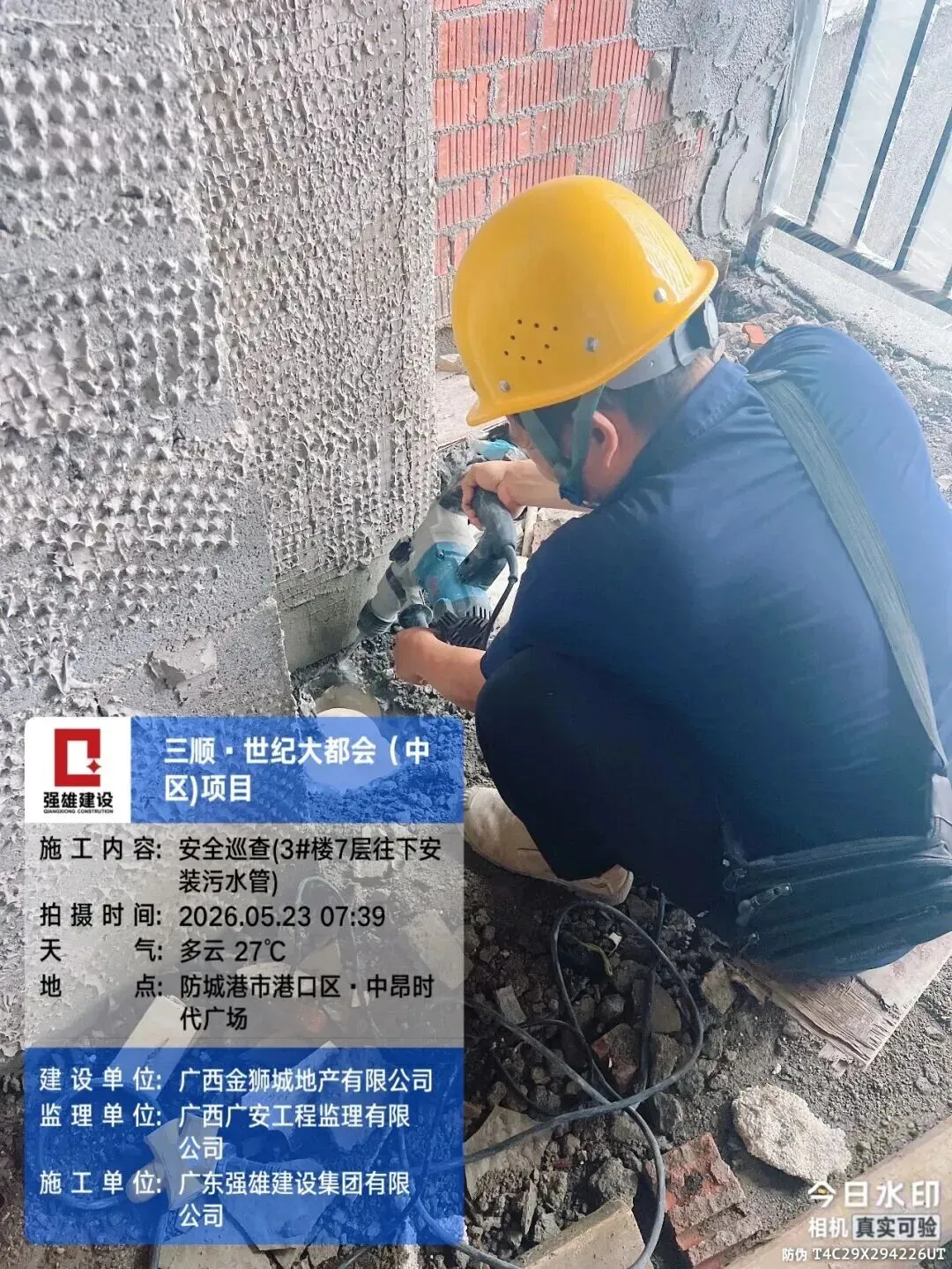

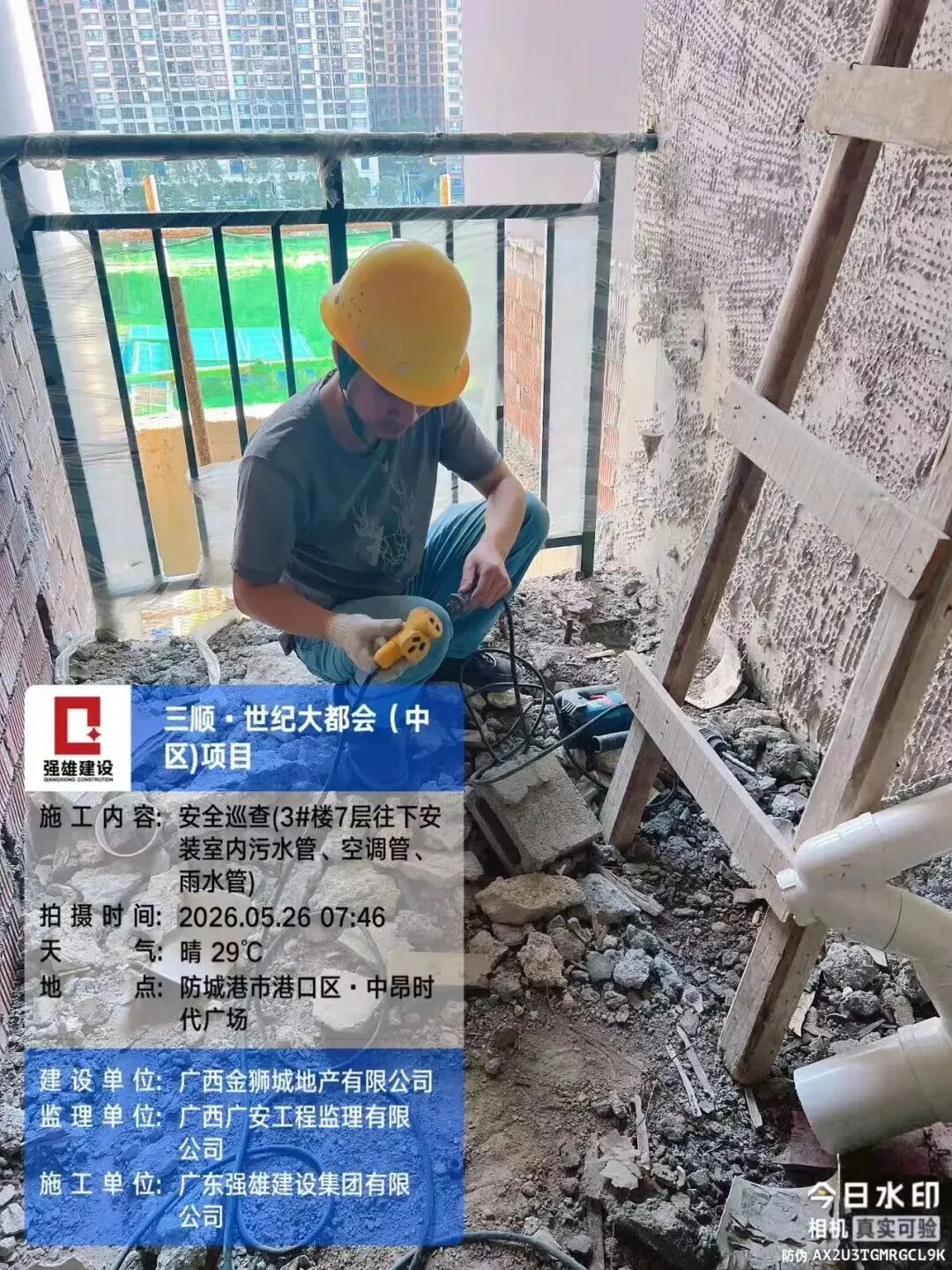

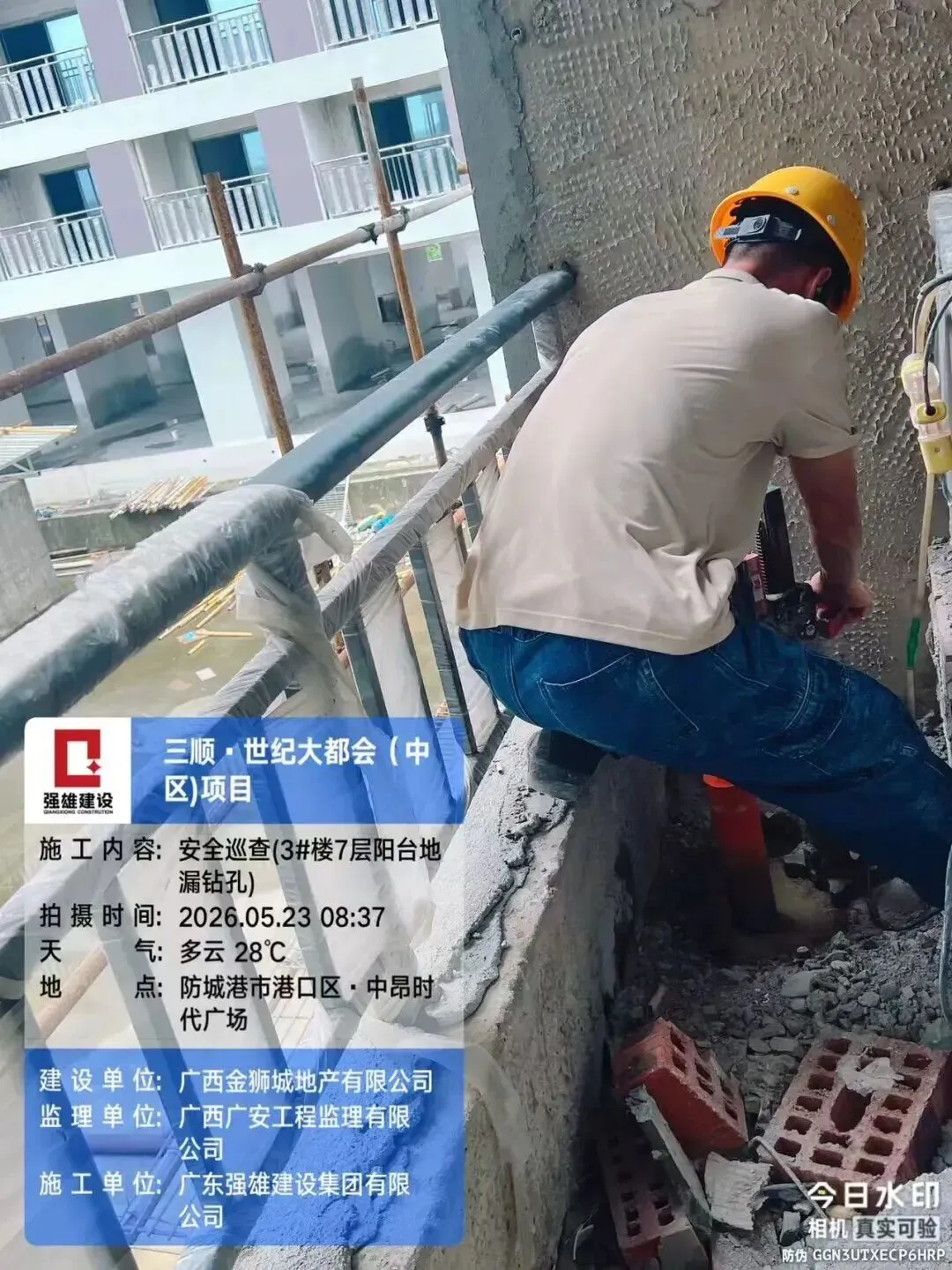

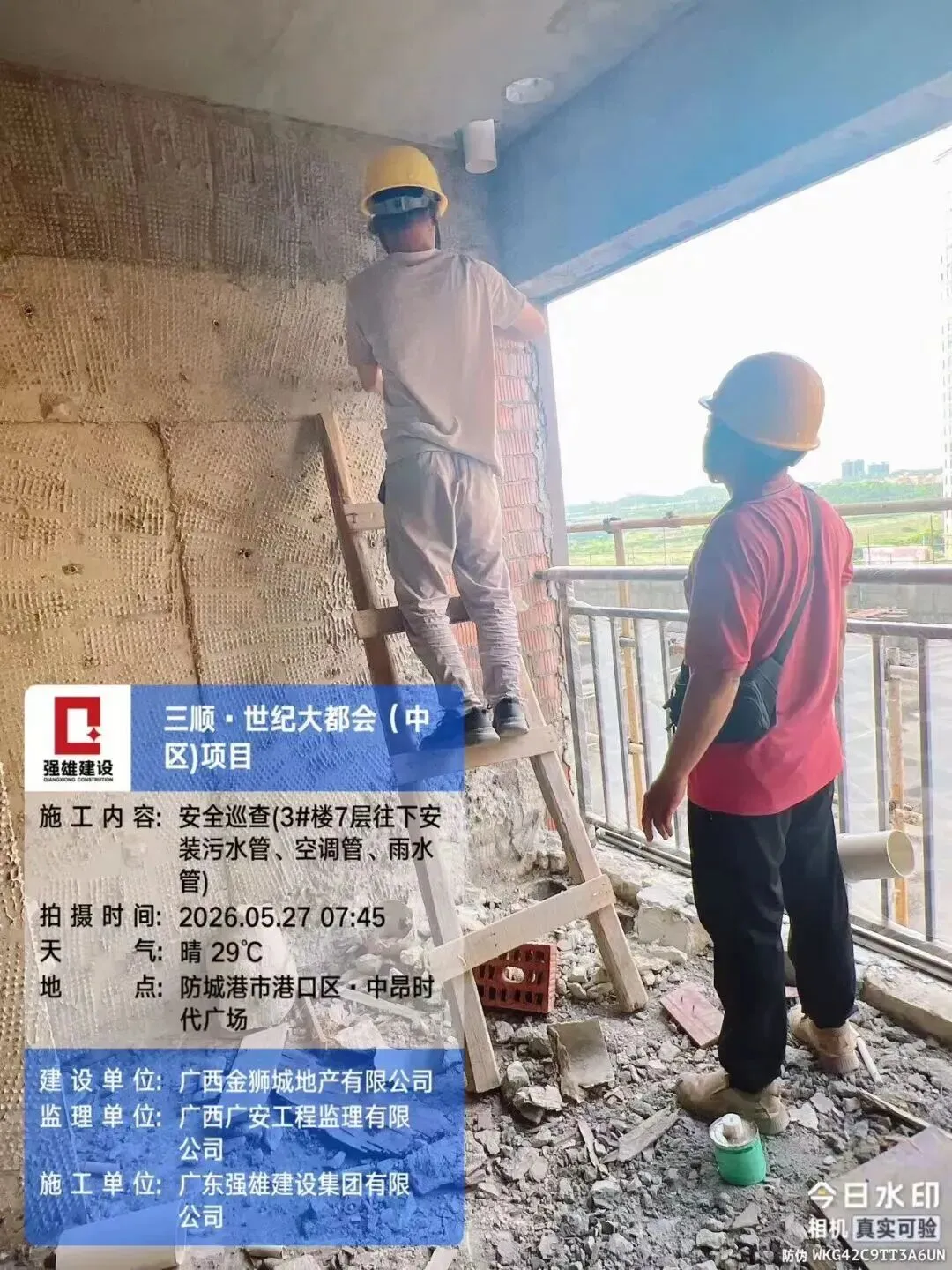

安全巡查:3#楼7层往下安装室内污水管、空调冷凝水管、外墙雨水立管;3#楼7层阳台地漏钻孔及管道安装。

03、2#-4#区域商业裙楼

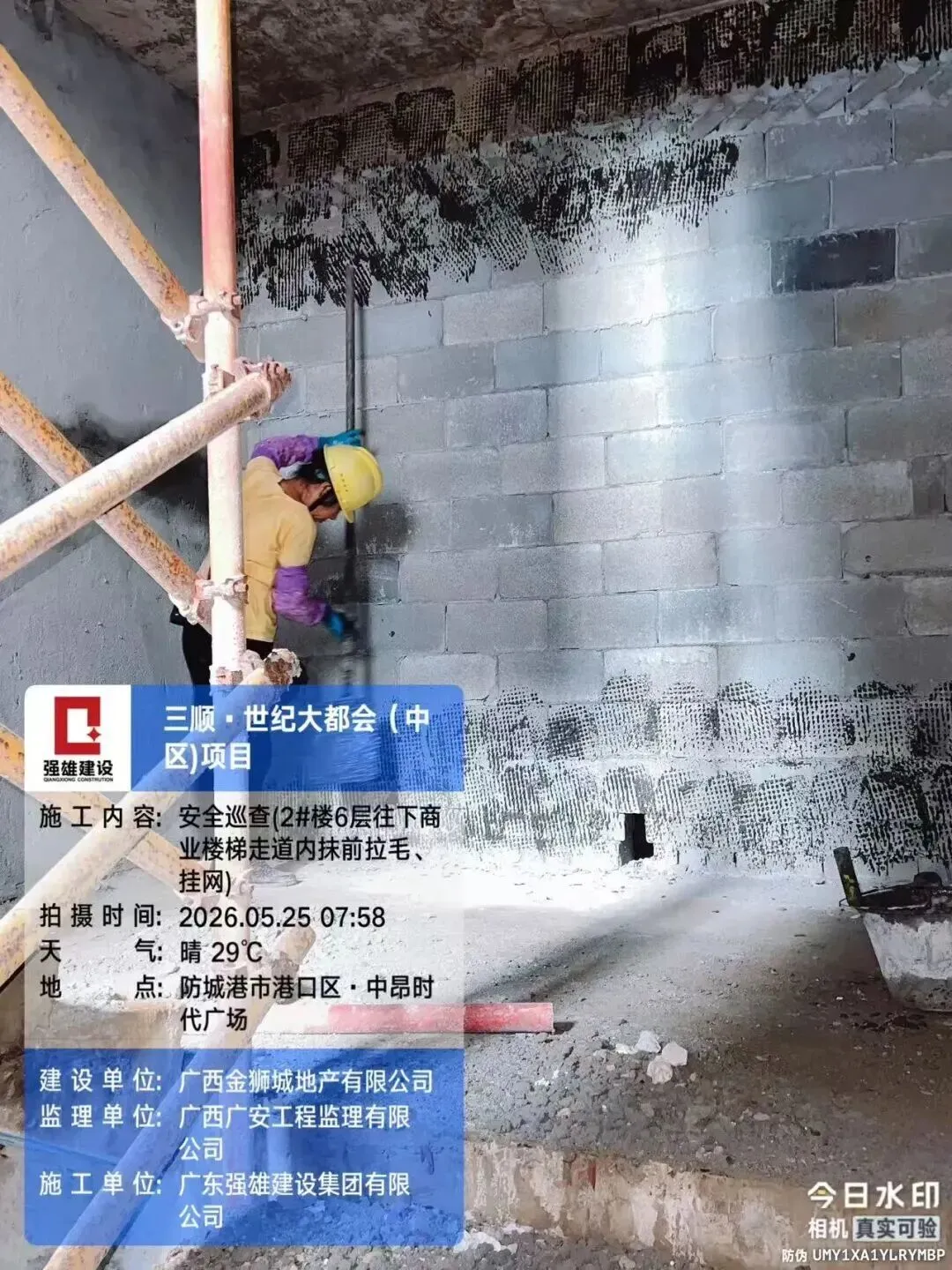

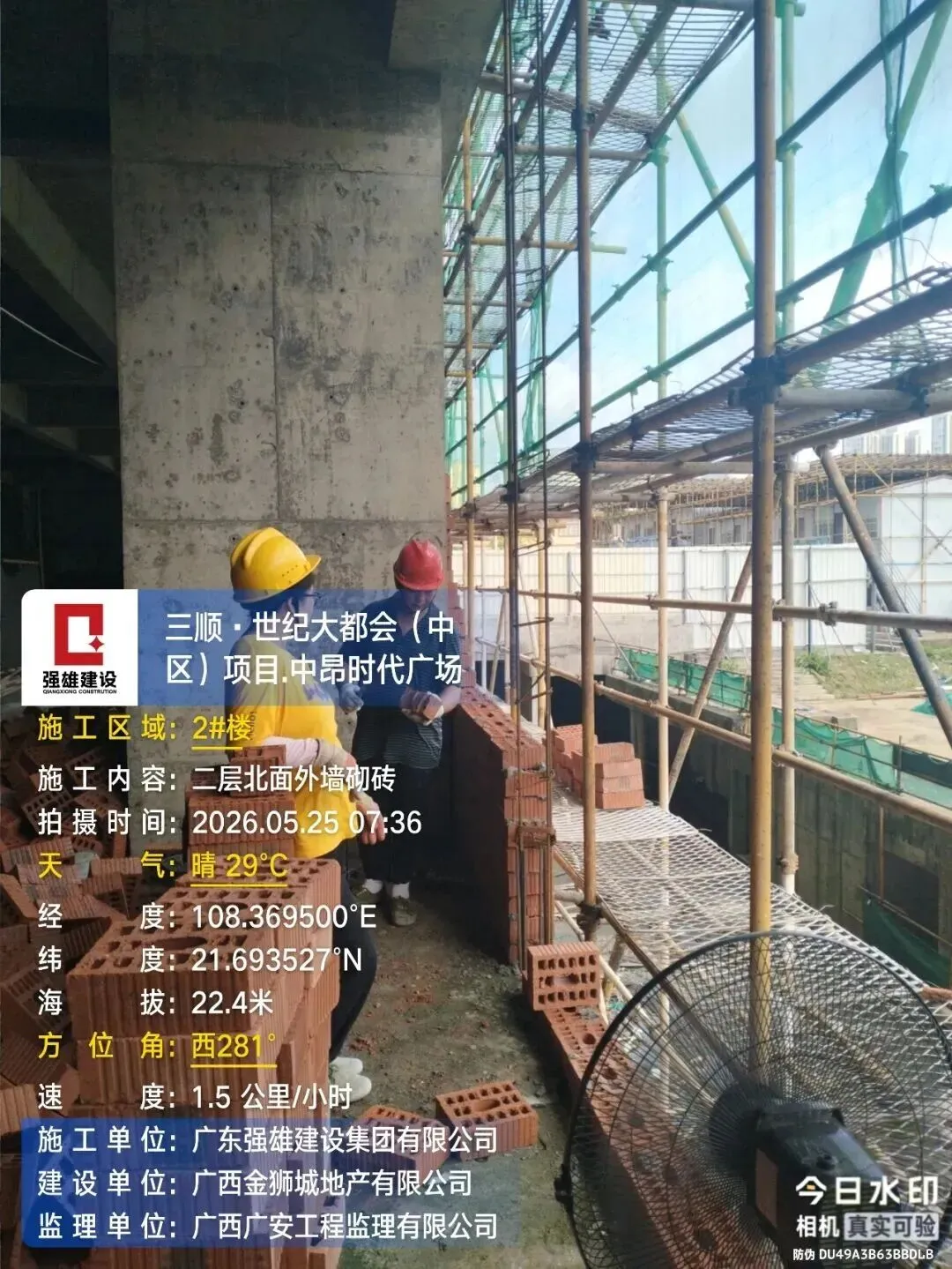

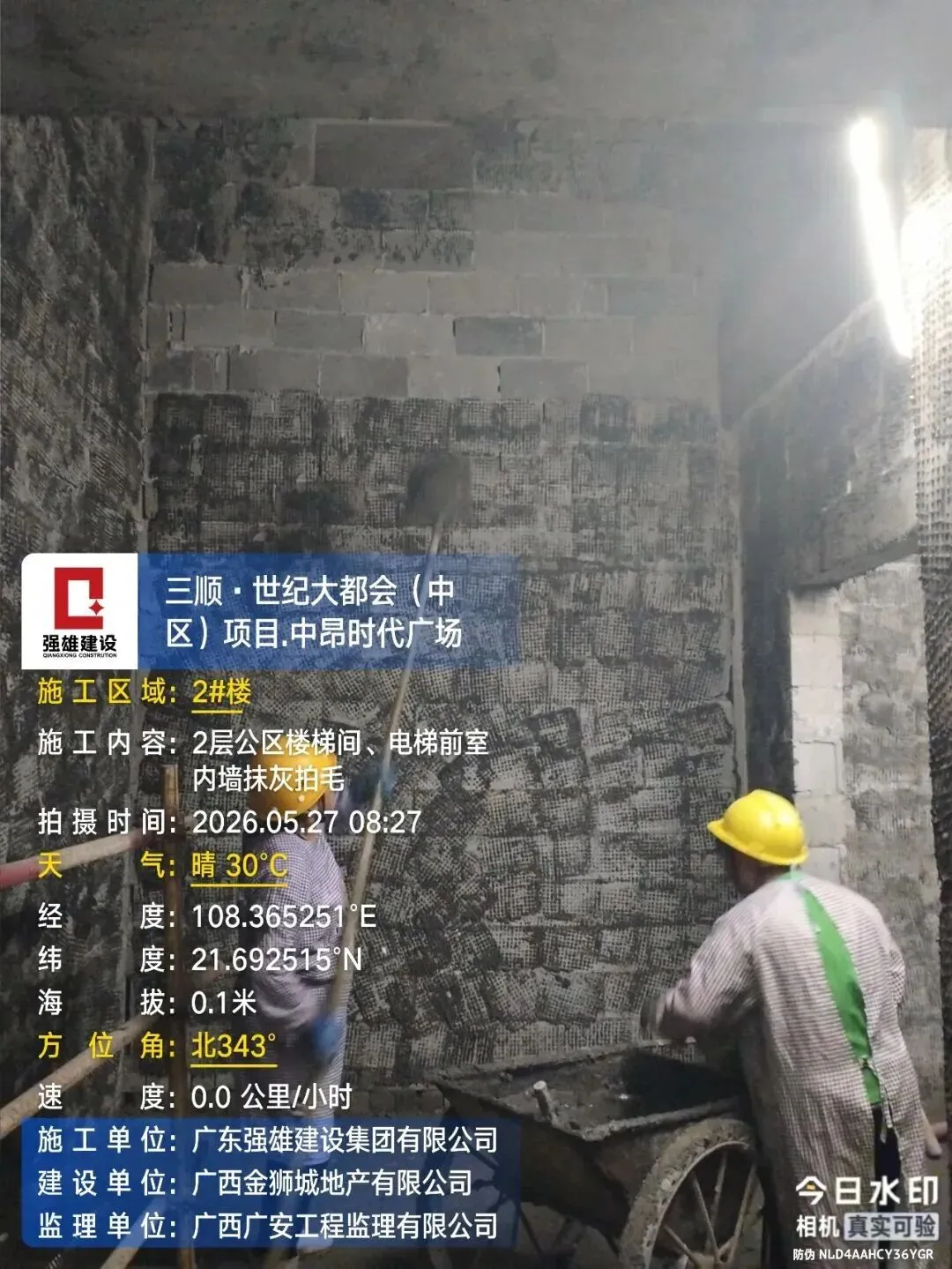

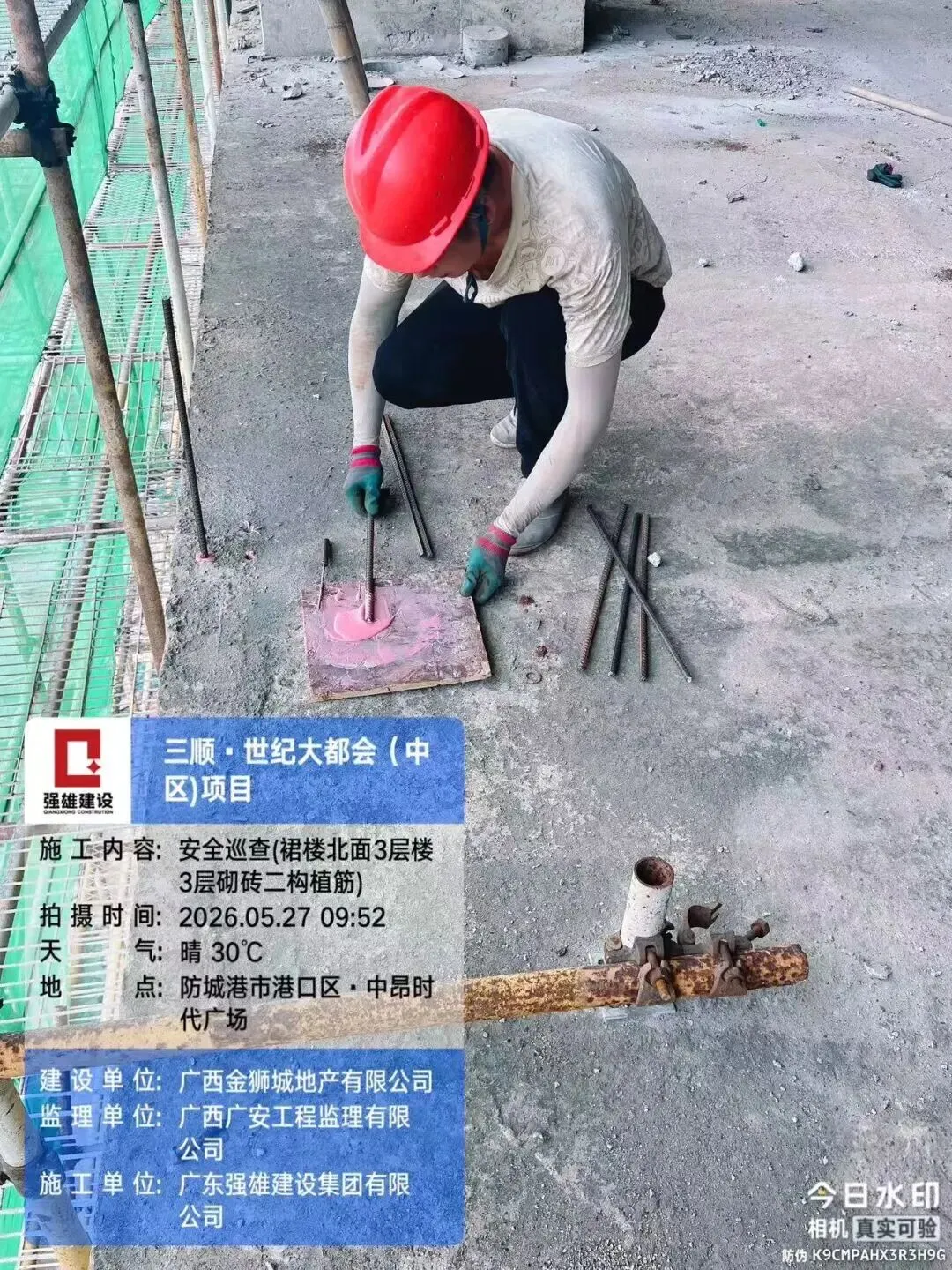

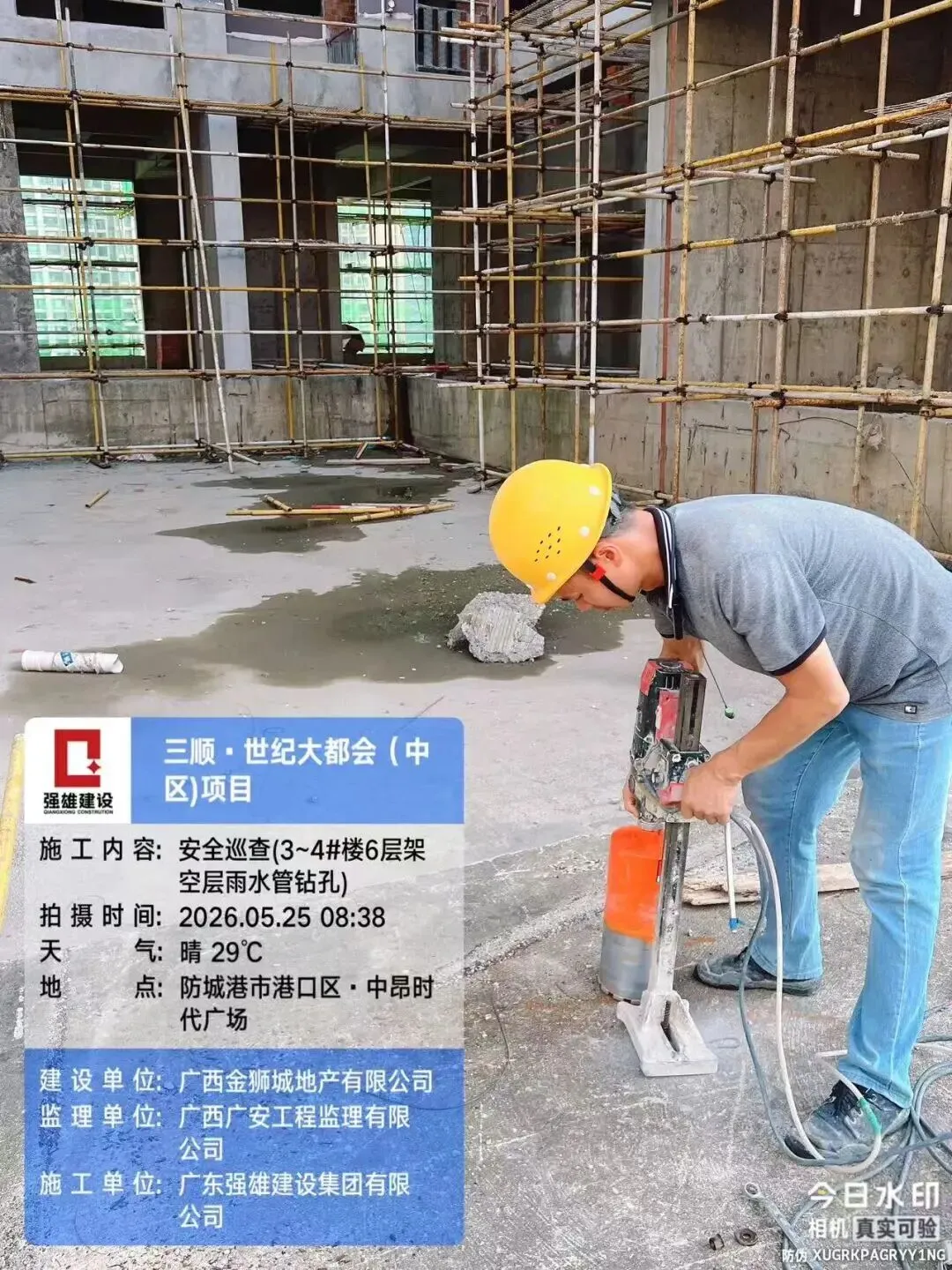

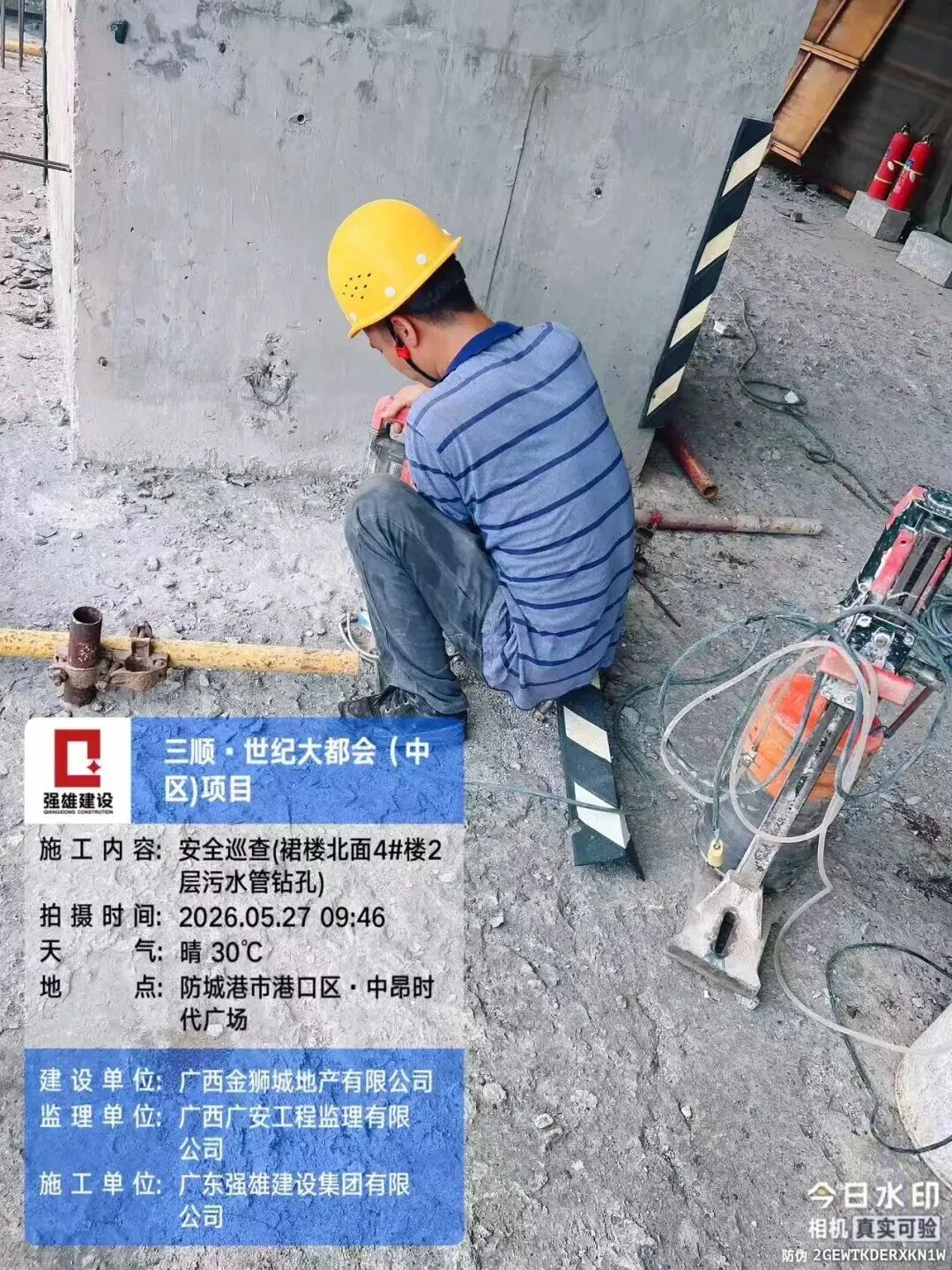

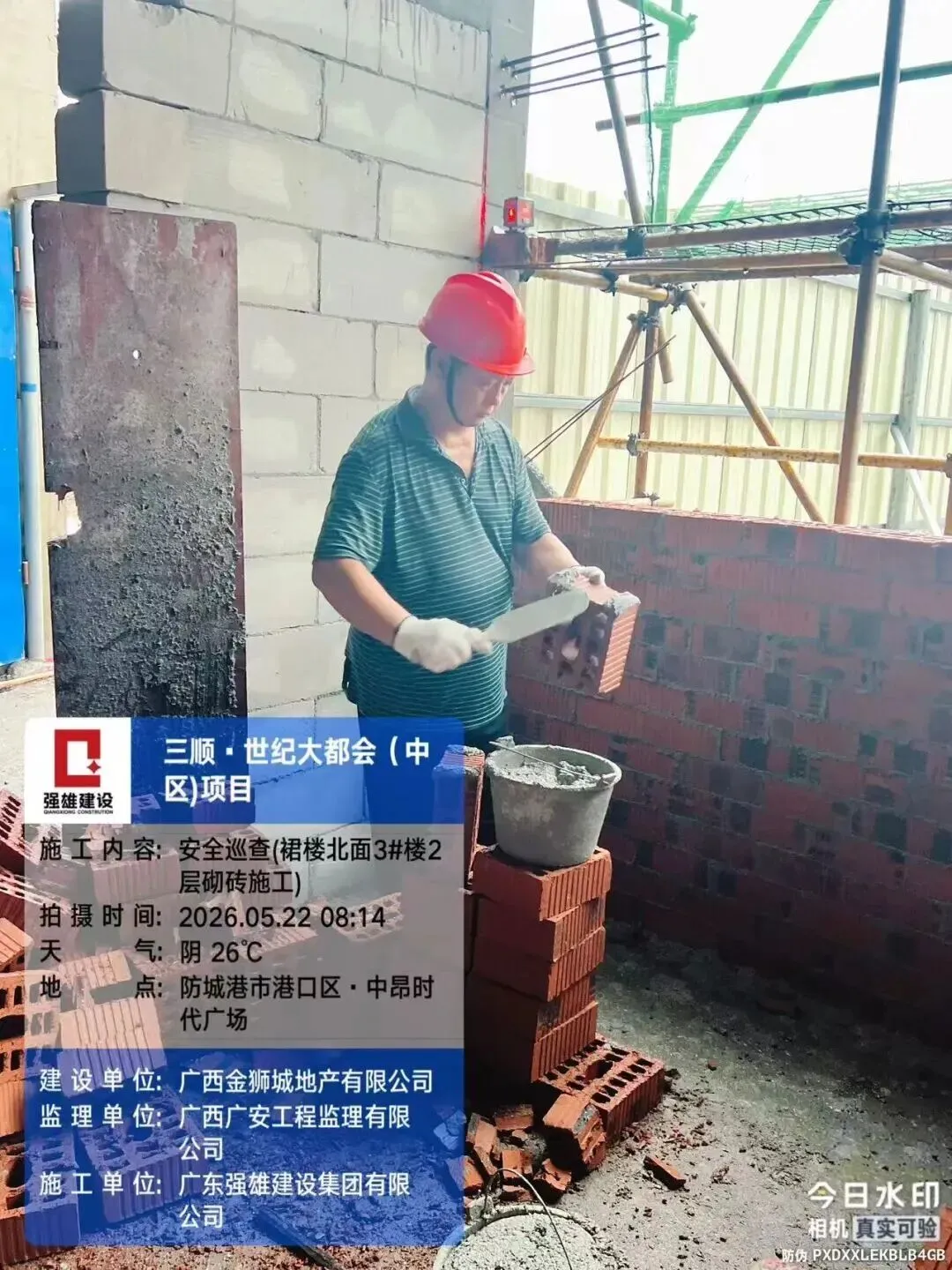

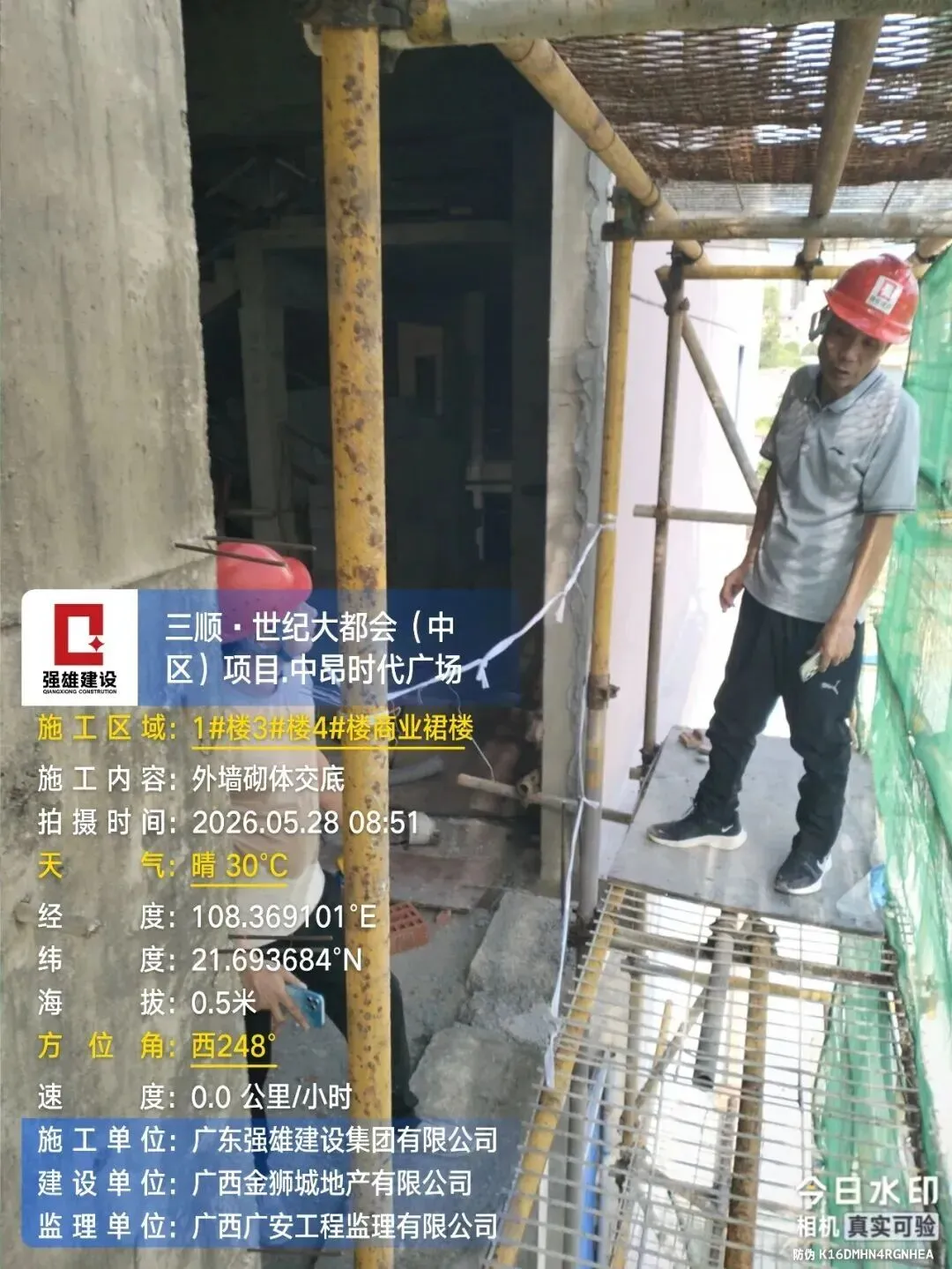

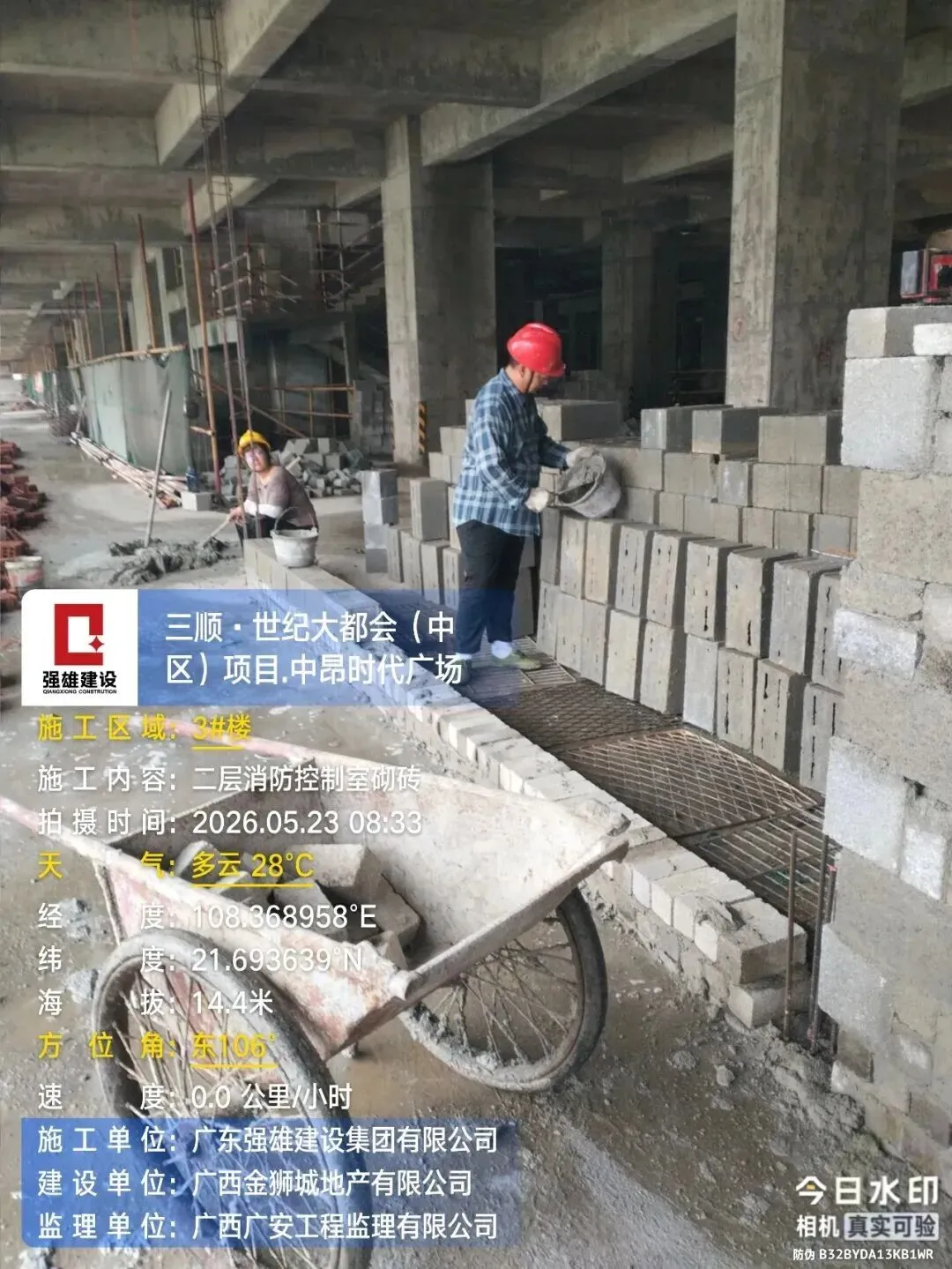

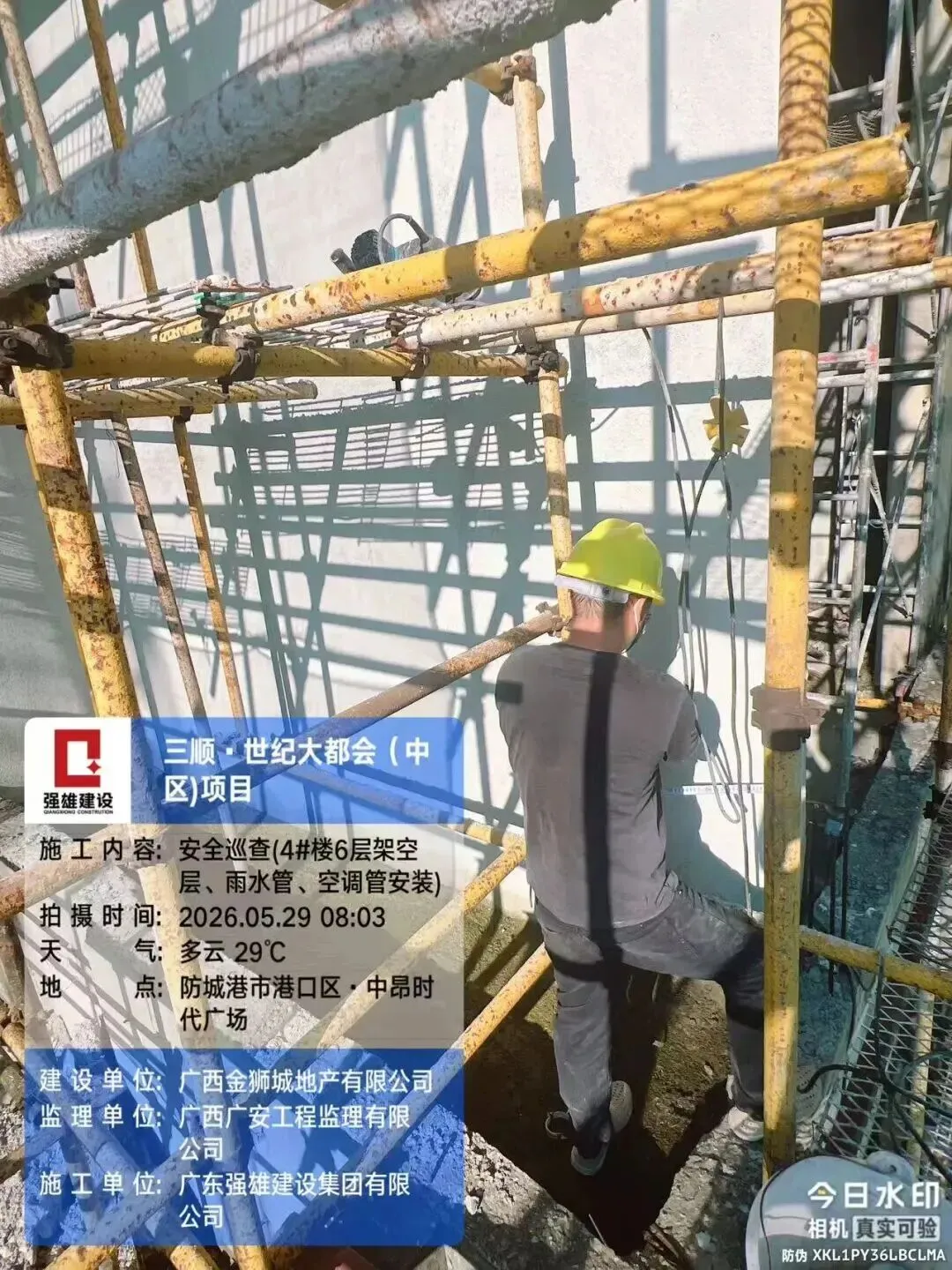

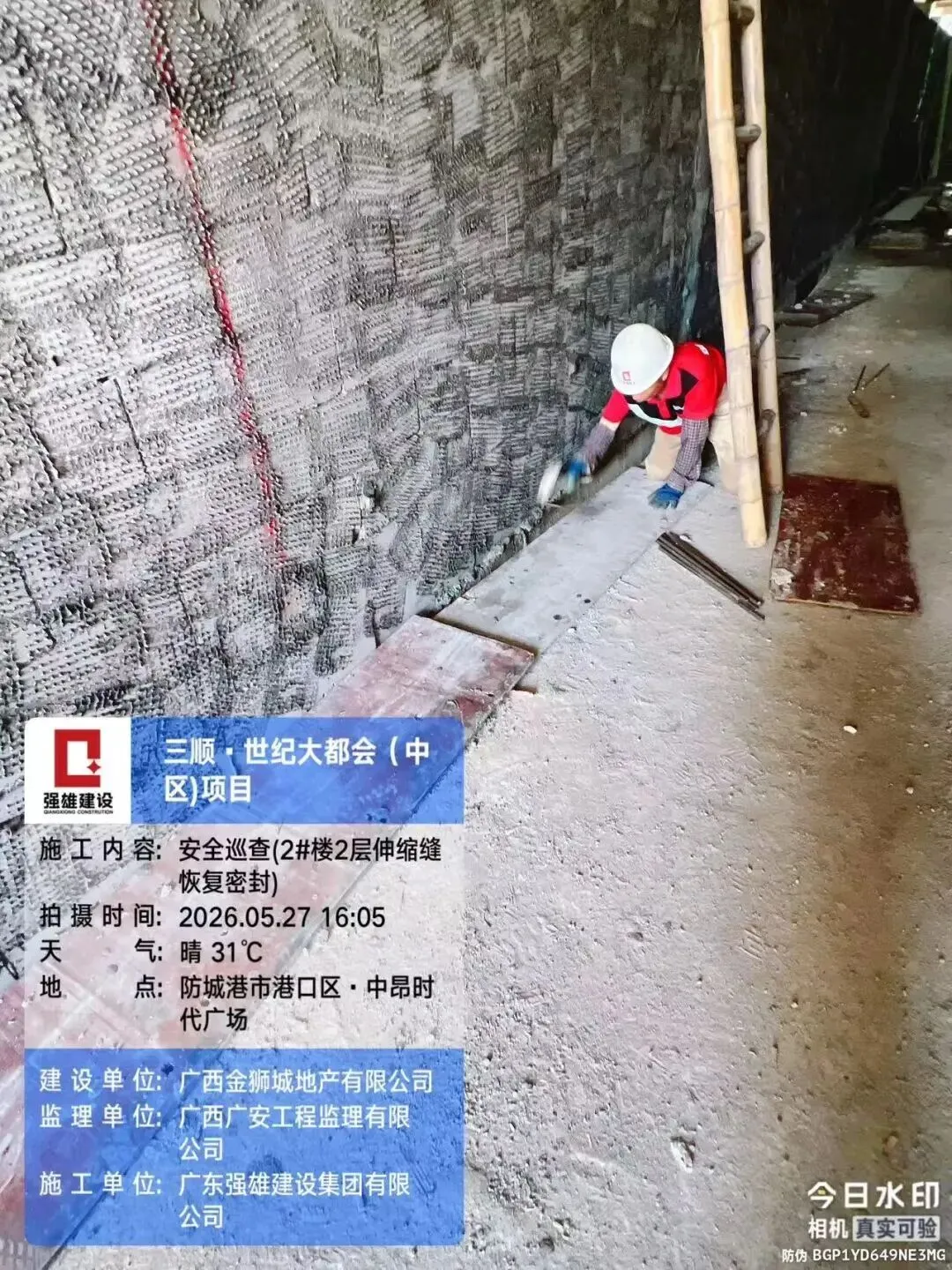

1#、3#、4#楼商业裙楼进行外墙砌体技术交底;2#楼1-6层楼梯及电梯间公区内墙抹灰交底,2层公区楼梯间、电梯前室内墙拍毛并抹灰;商业二层消防控制室砌砖施工,二层北侧外墙砌体二次结构支模、砌砖;4#楼6层安装雨污排水管道。同时进行安全巡查,包括2#楼2层伸缩缝安装、6层以下商业楼梯走道内抹灰前拉毛及挂网、北面6层污水立管安装,3-4#楼6层架空层雨水管开孔,4#楼6层架空层雨水管及空调管安装,裙楼北面3#楼2层砌砖、3层砌砖二次结构植筋,裙楼北面4#楼2层污水管开孔。

04、室外总平面

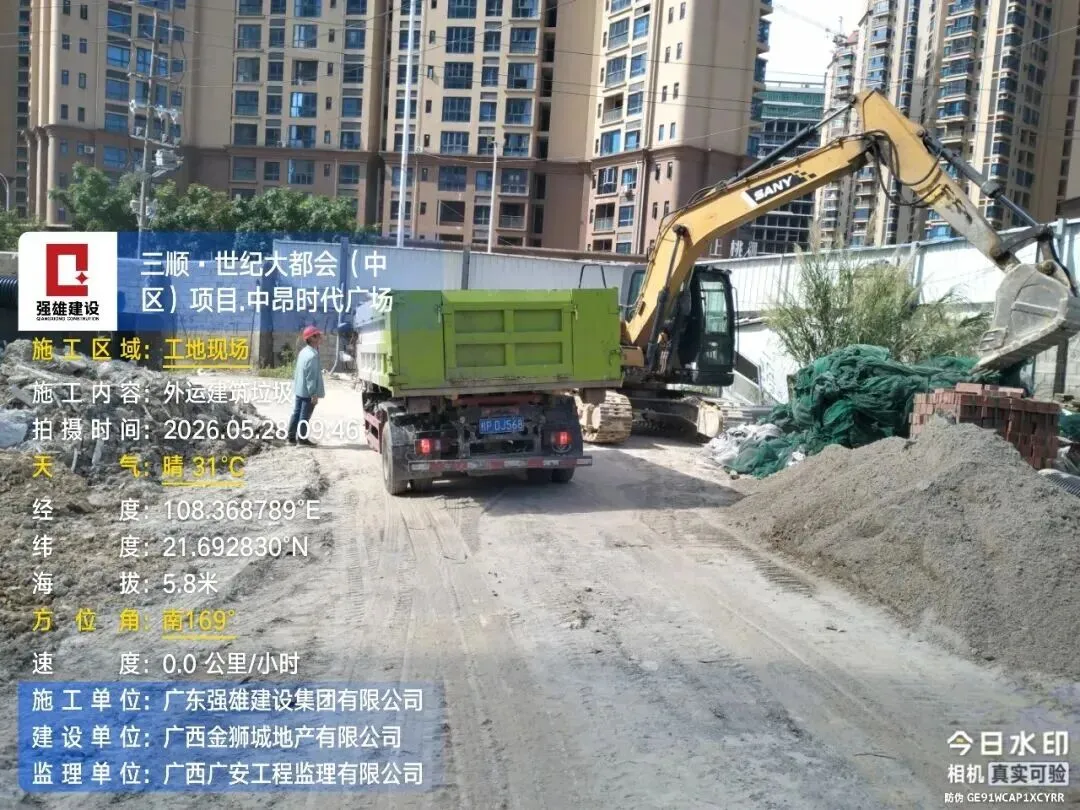

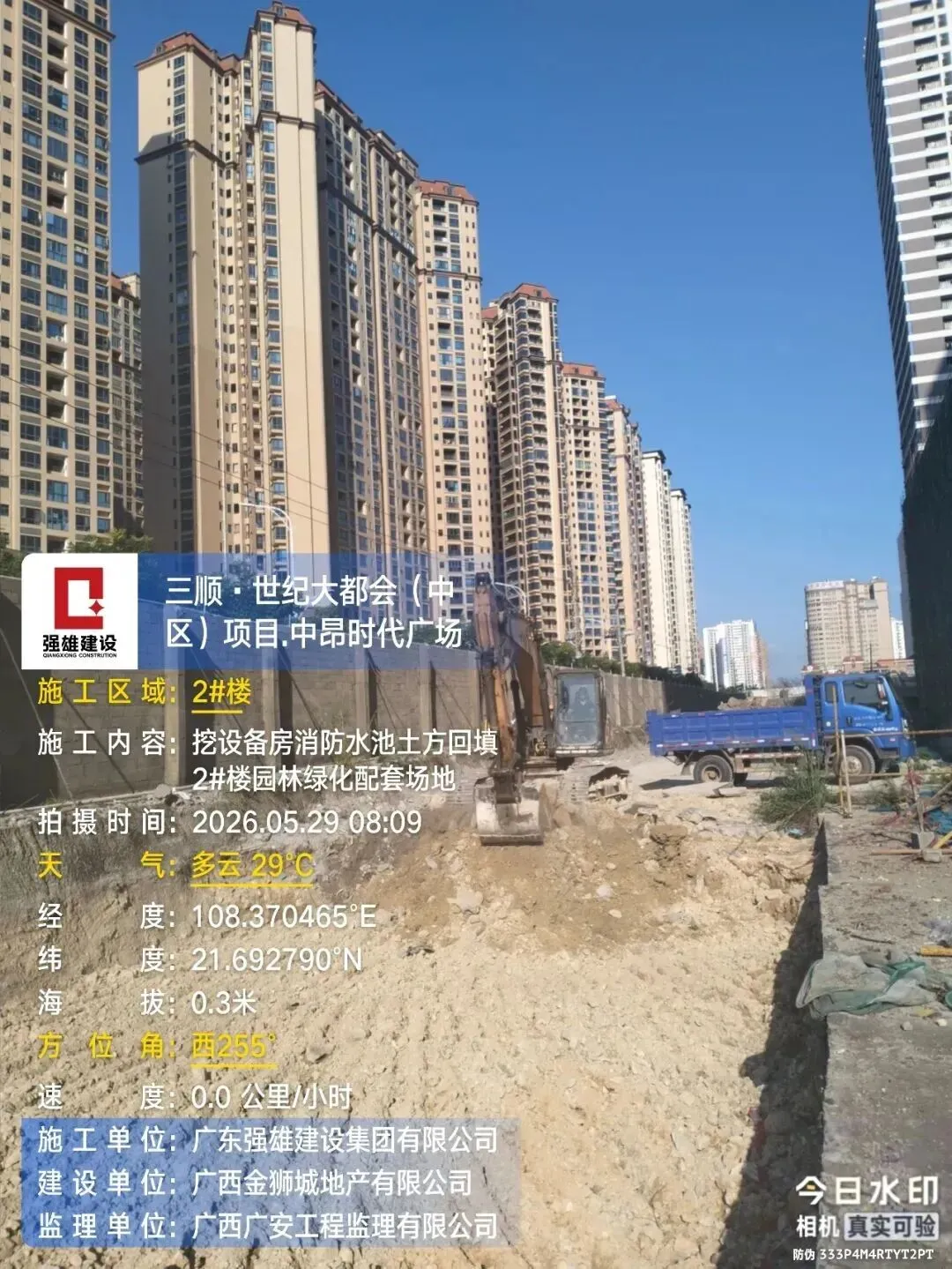

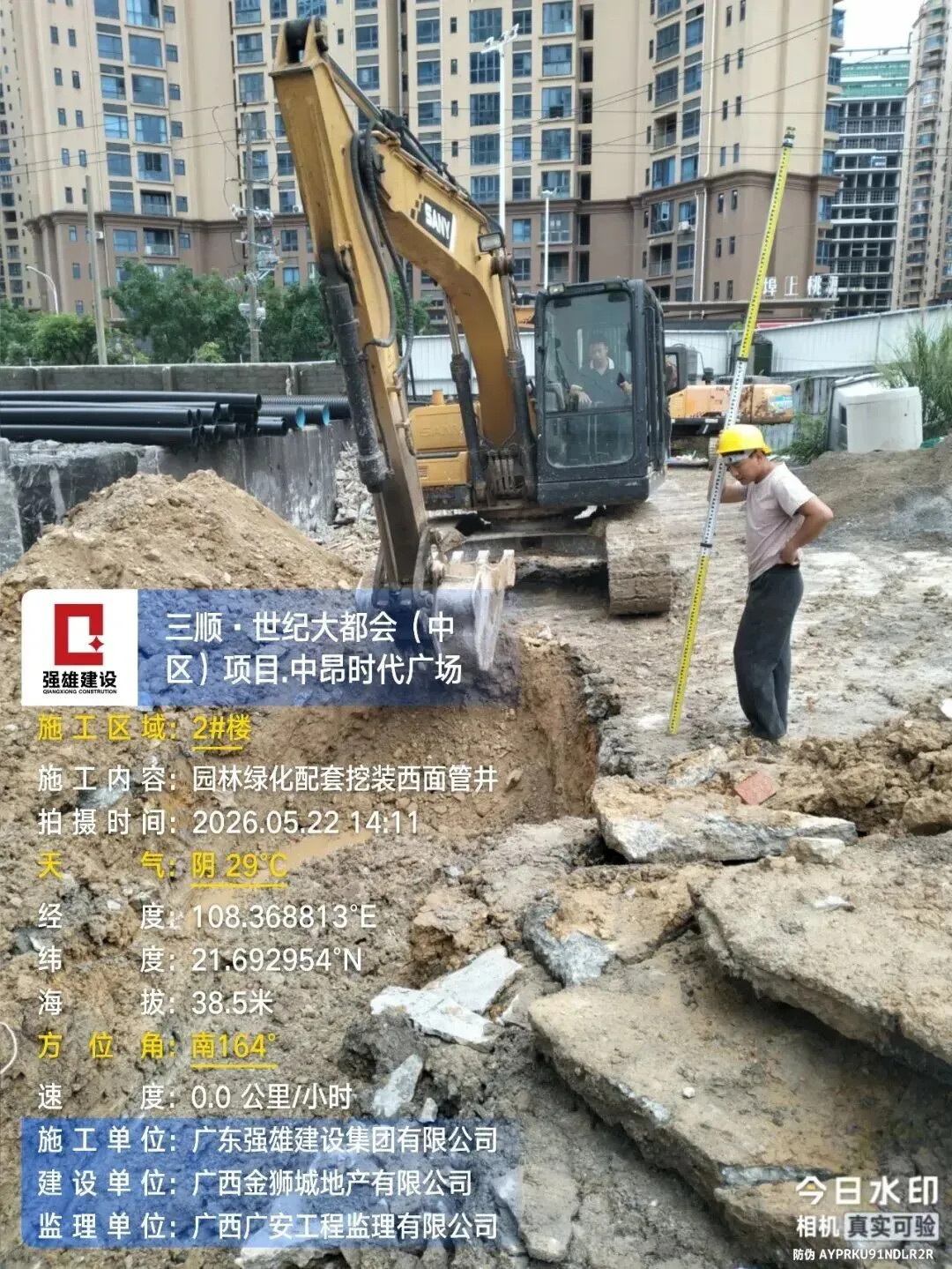

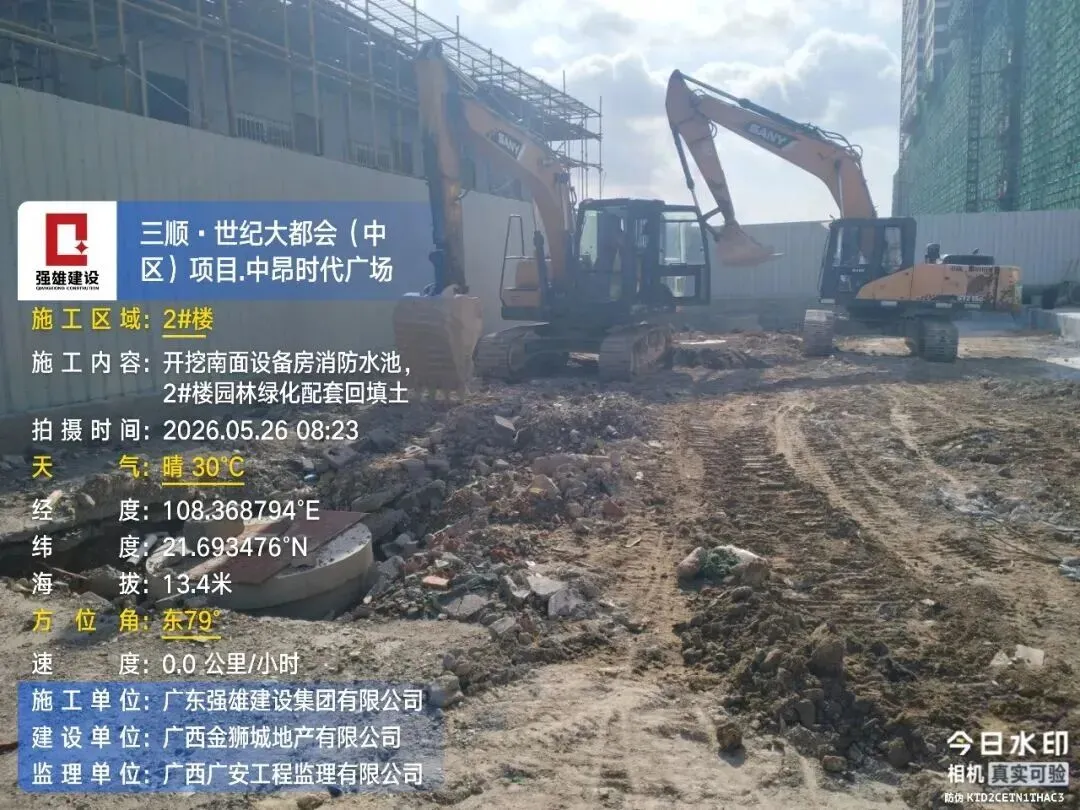

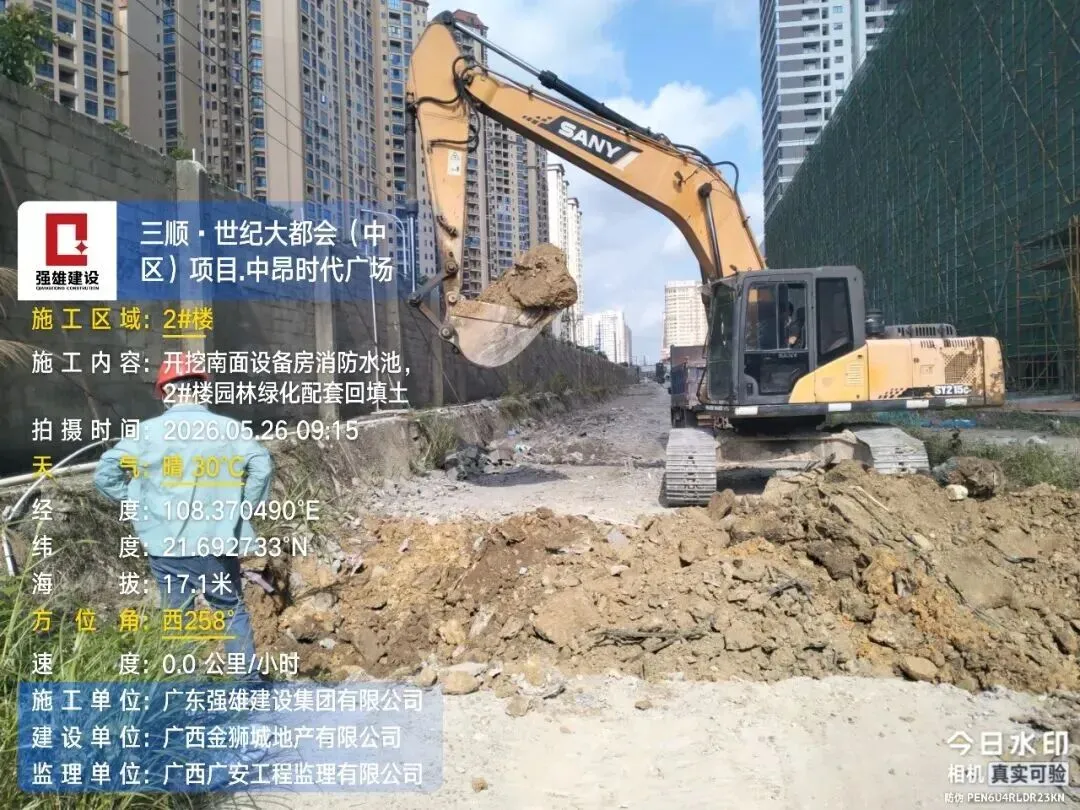

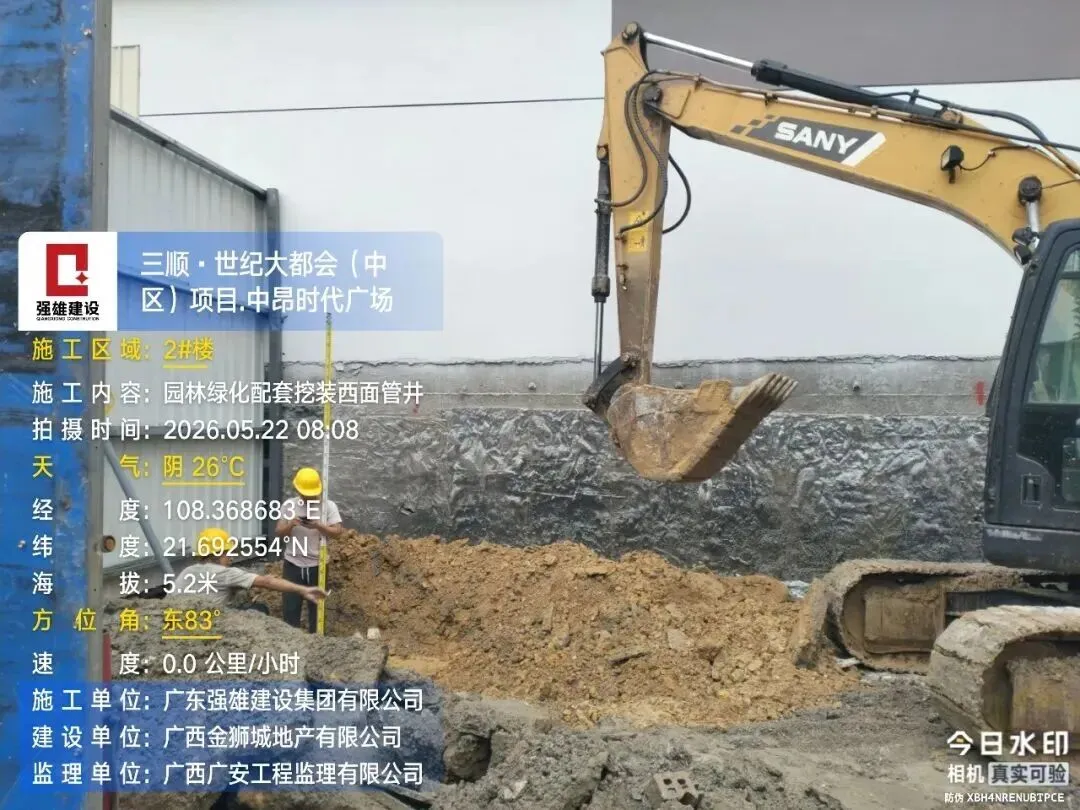

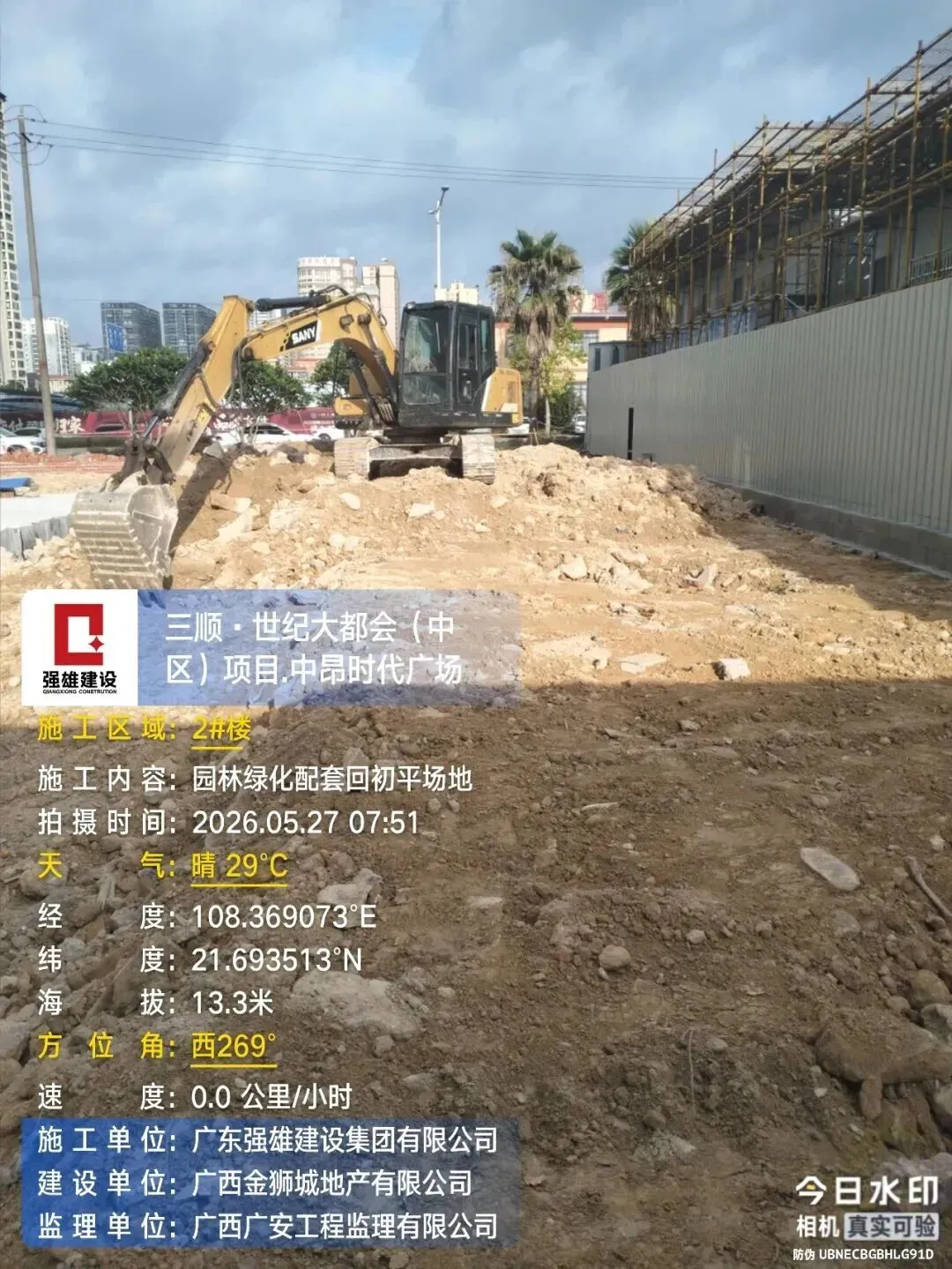

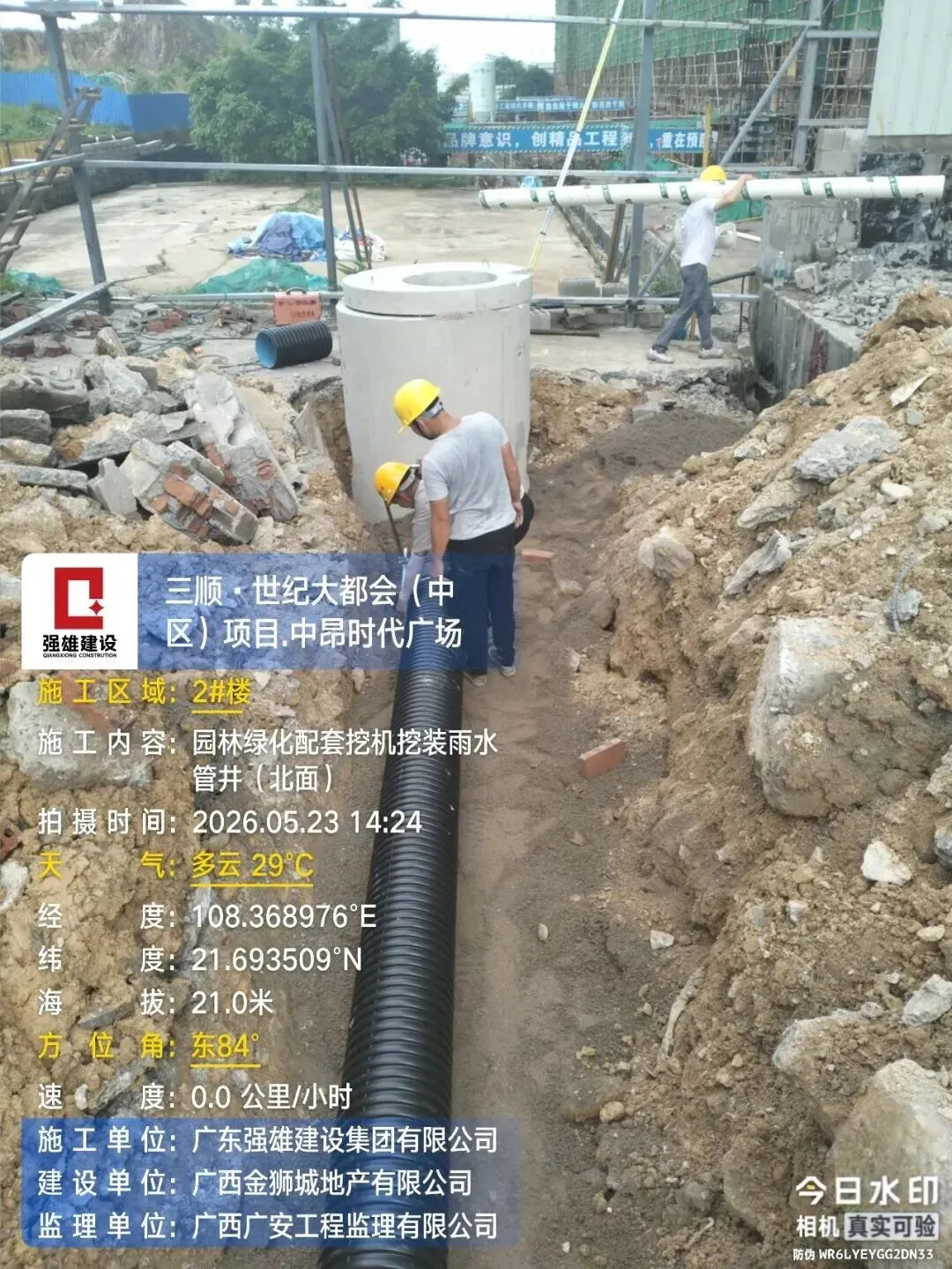

2#楼开挖南侧设备房消防水池,弃土场内调运回填、场地初平;开挖并安装西侧和北侧雨污管井。

05、其他

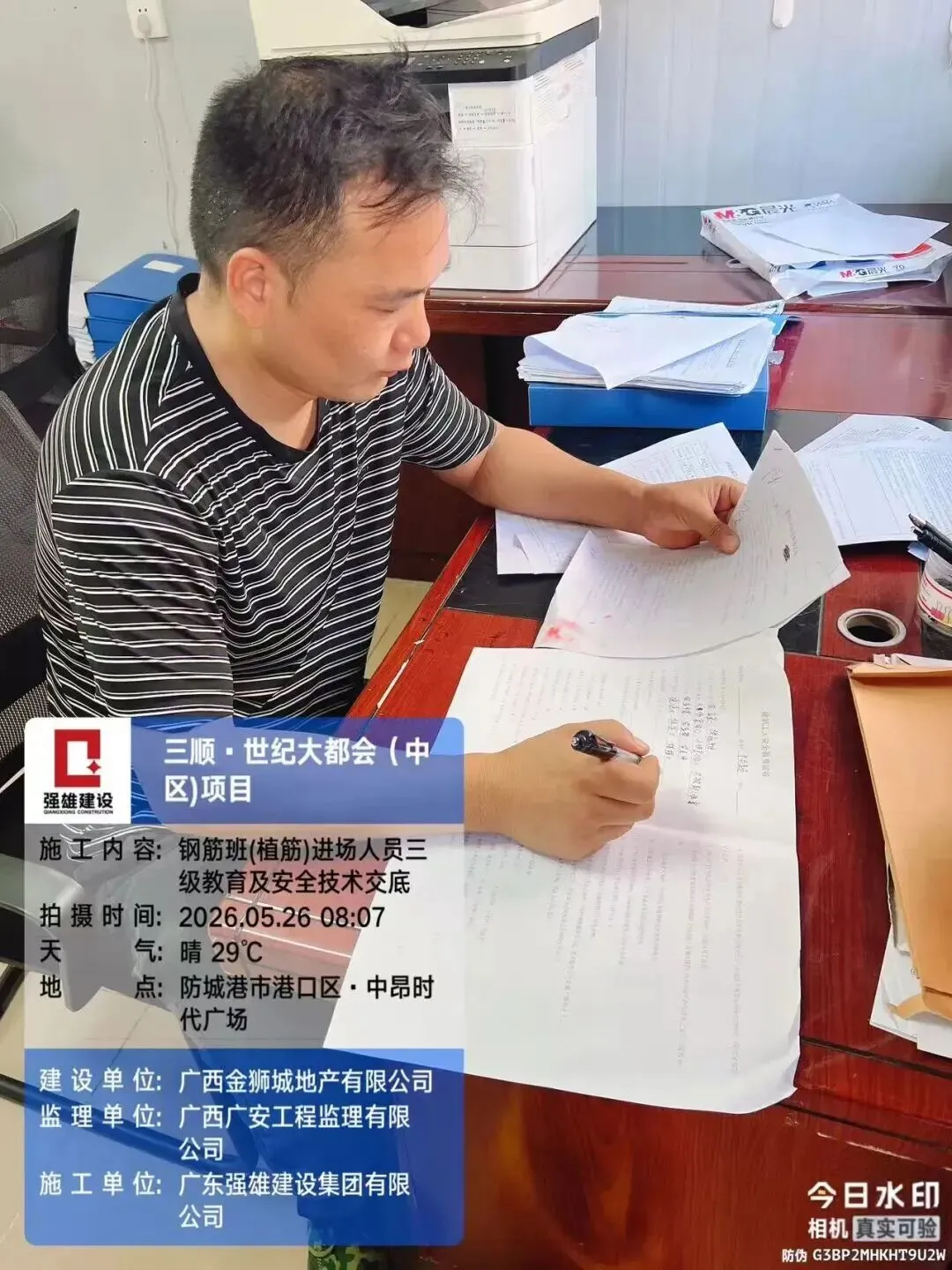

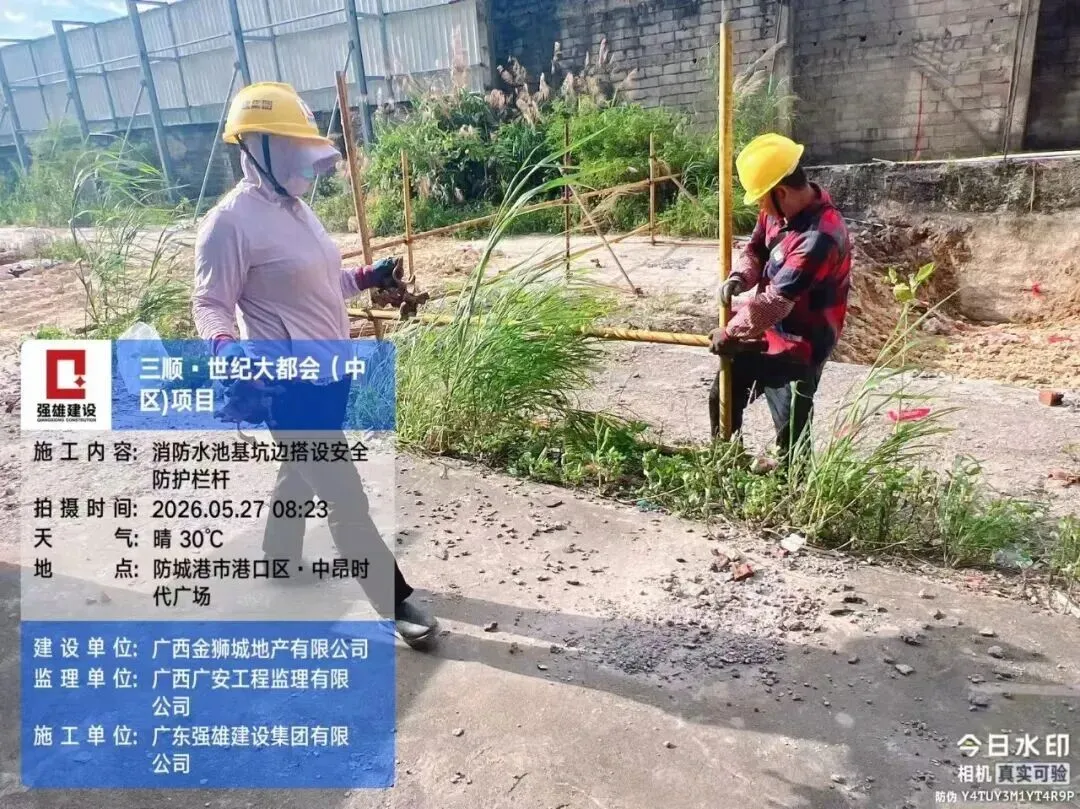

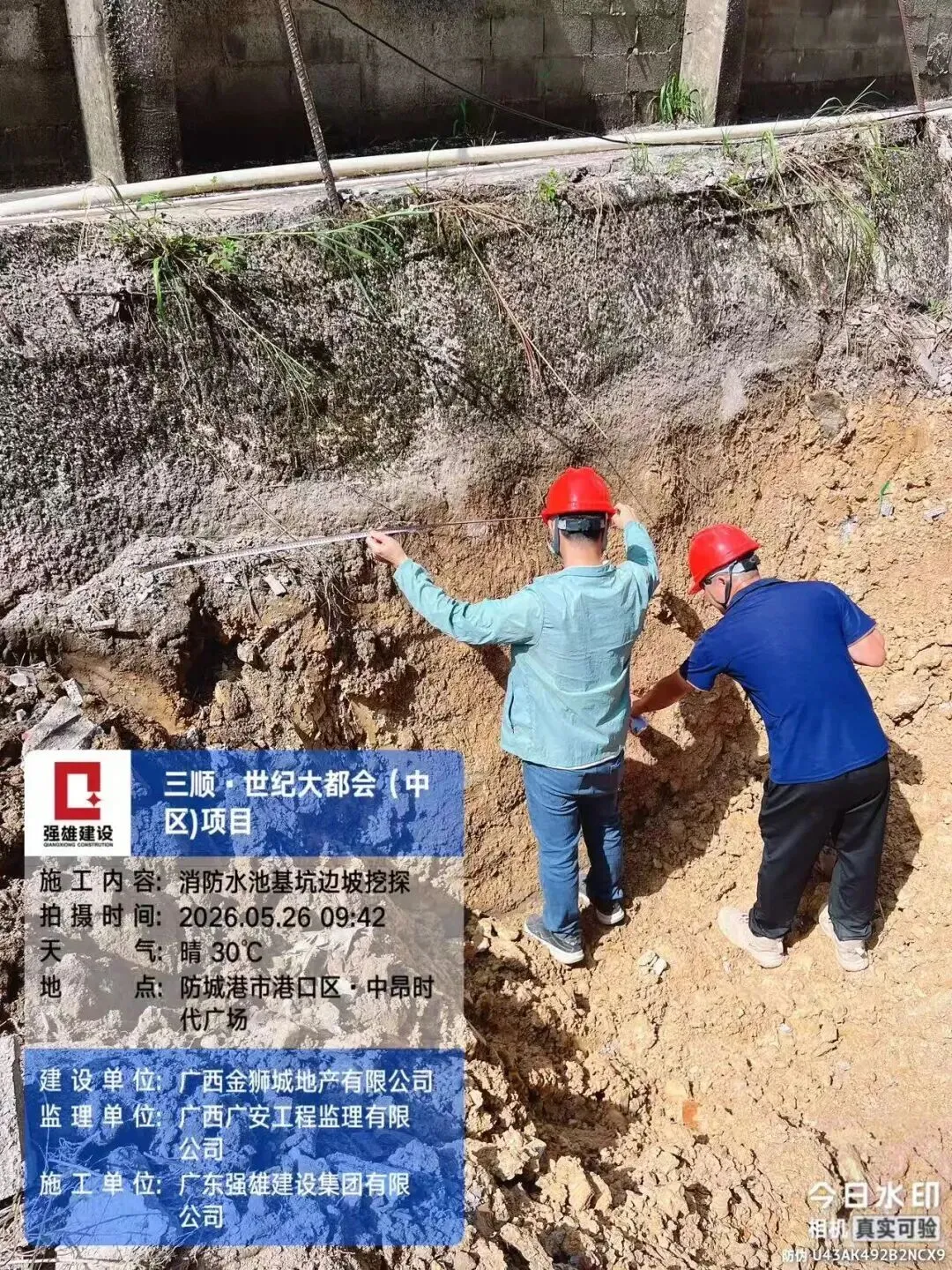

安全巡查:消防控制房砌砖、二次结构支模;钢筋班组(植筋)进场人员进行三级教育及安全技术交底;4#楼6层安装排污管道;施工现场外运建筑垃圾;在消防水池基坑周边搭设安全防护栏杆;项目红砖进场;开展消防水池基坑边坡探挖。

图文转自中昂时代广场公众号

团结、正义、诚信、敬业
广西汇力律师事务所
全区优秀律师事务所
地址:柳州市城中区高新三路9号
恒江源2栋写字楼18楼
电话:0772-2834918
邮箱:huililaw@163.com
