金狮城公司续建项目施工进度报告(5.11-5.20)

   日期:2026-05-20 21:11:02     来源:网络整理    作者:本站编辑    评论:0
金狮城公司续建项目施工进度报告(5.11-5.20)

由防城港市中级人民法院审理,广西汇力律师事务所担任管理人工作的广西金狮城地产有限公司破产案件中的原“三顺·世纪大都会(中区)”项目续建工作2026年5月11日—5月20日项目现场施工进展情况如下:

01

1号楼

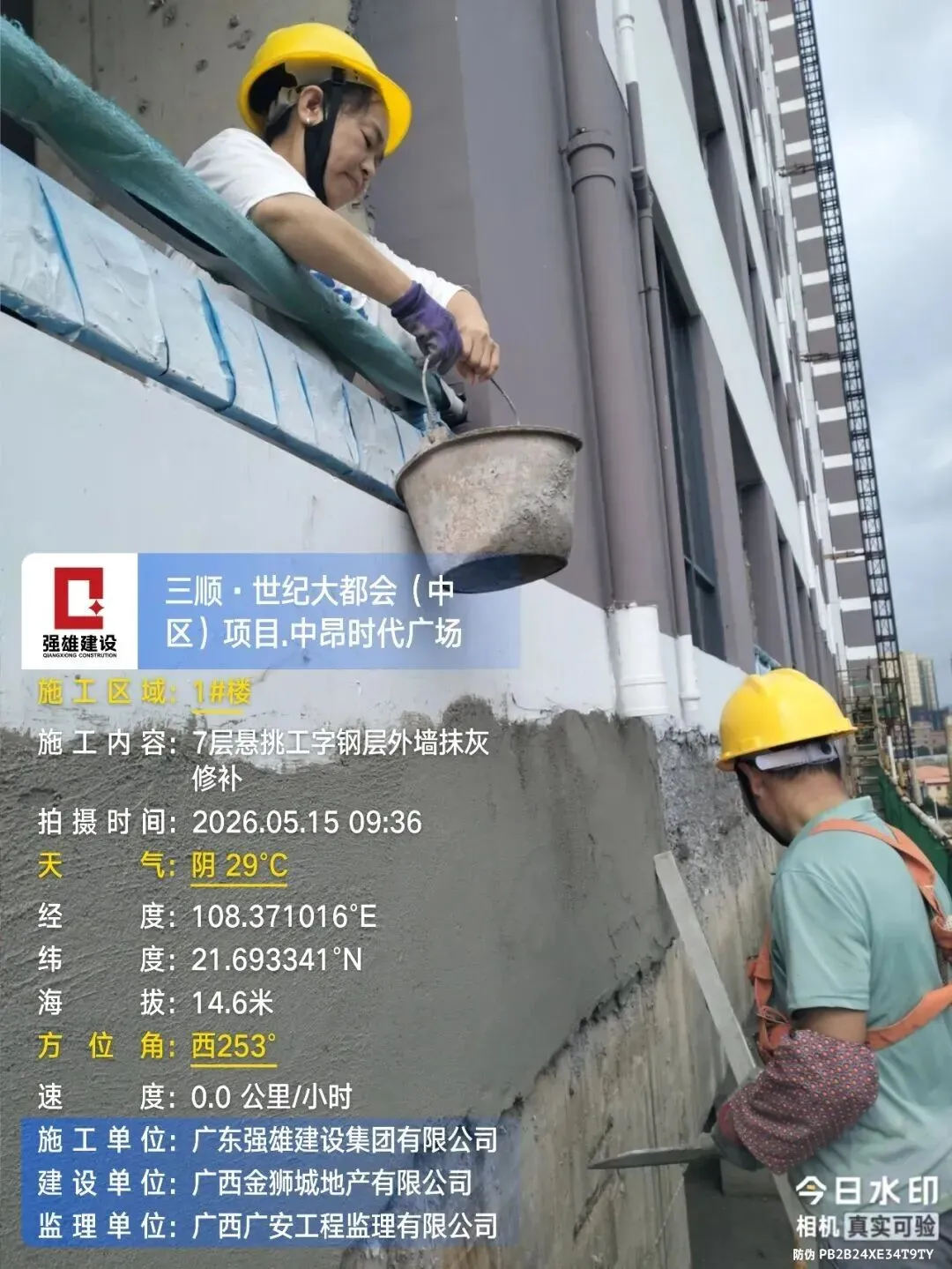

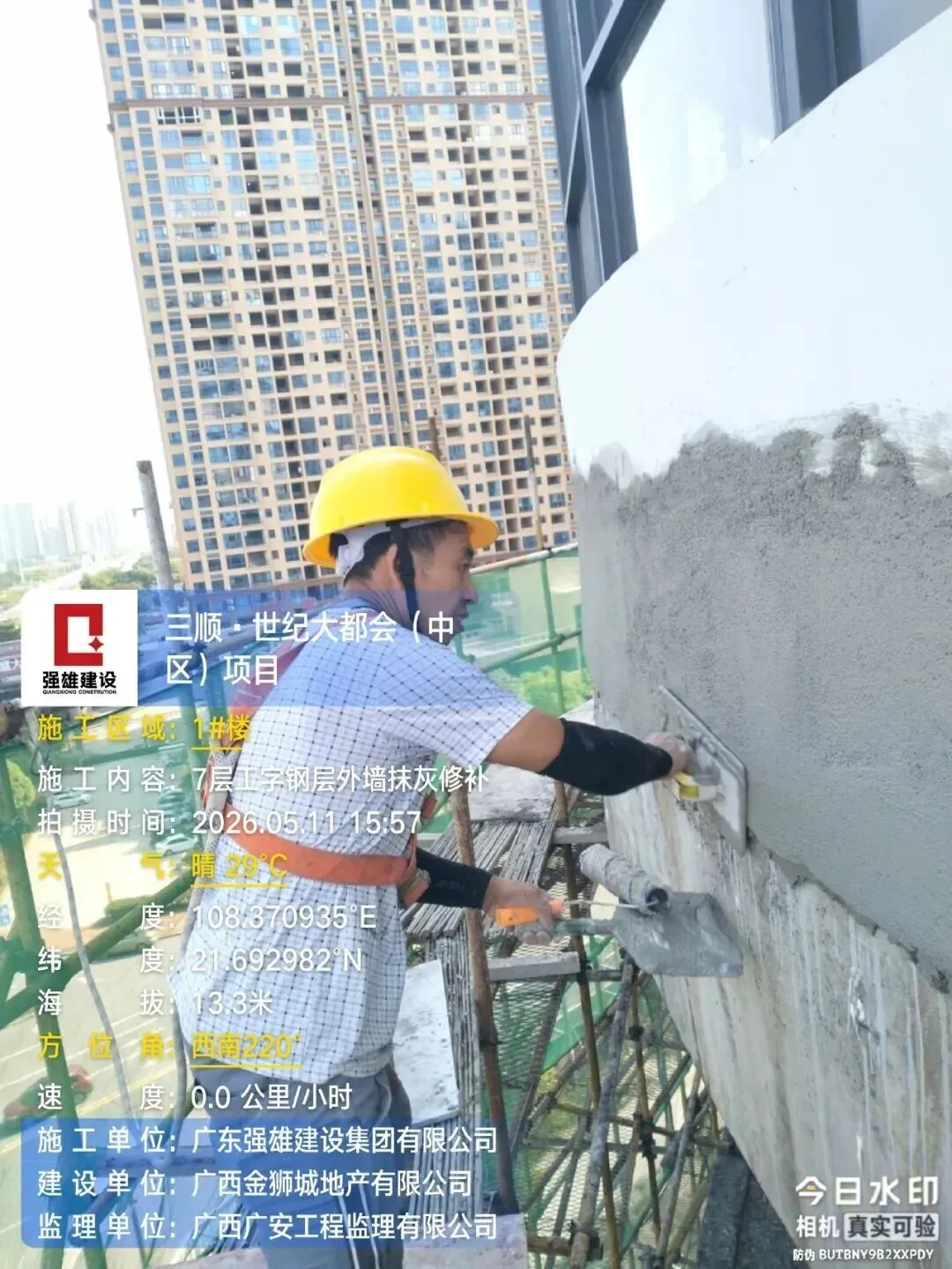

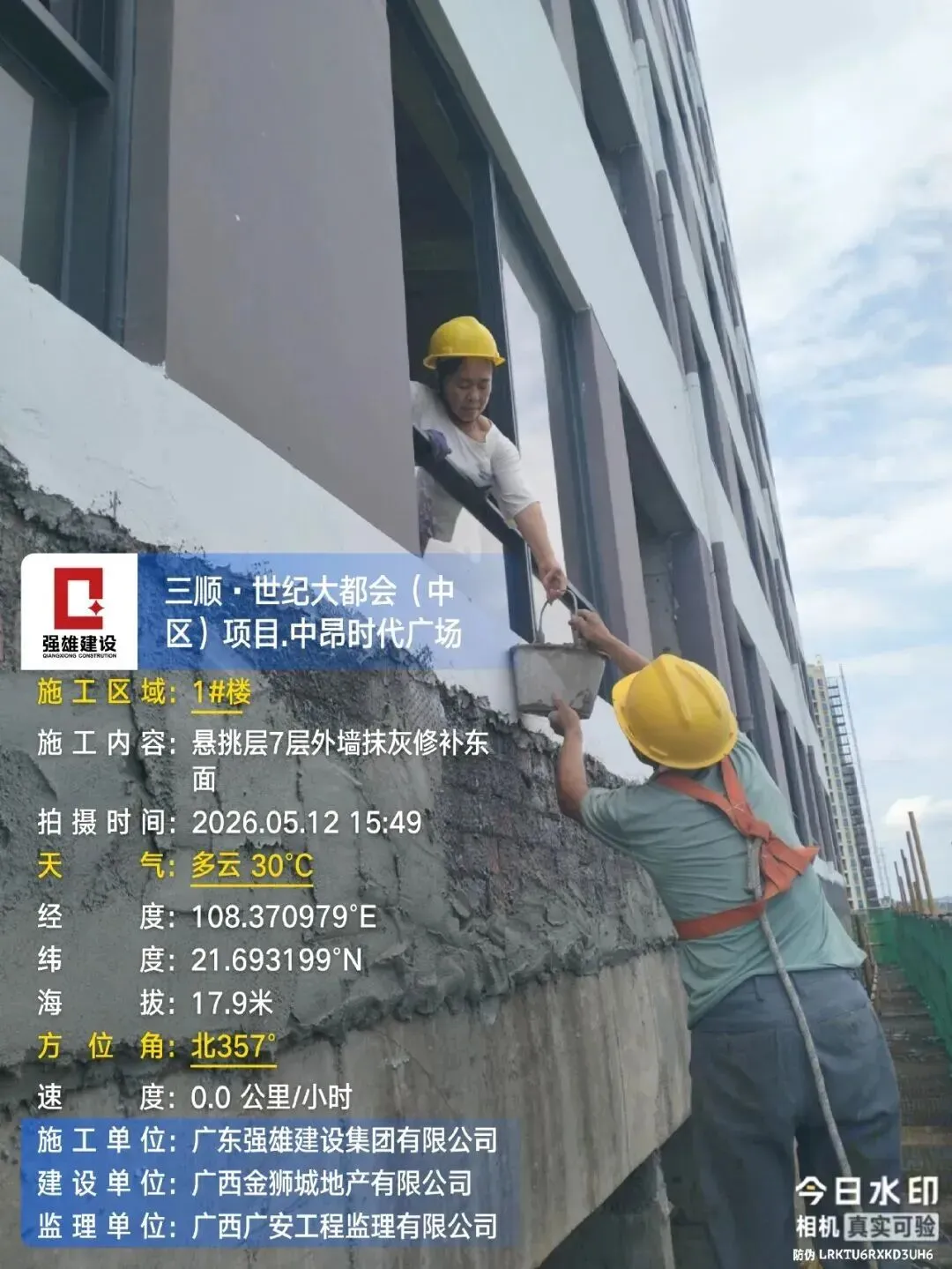

1#楼7层工字钢层及悬挑层东西面外墙抹灰修补。

02

2号楼

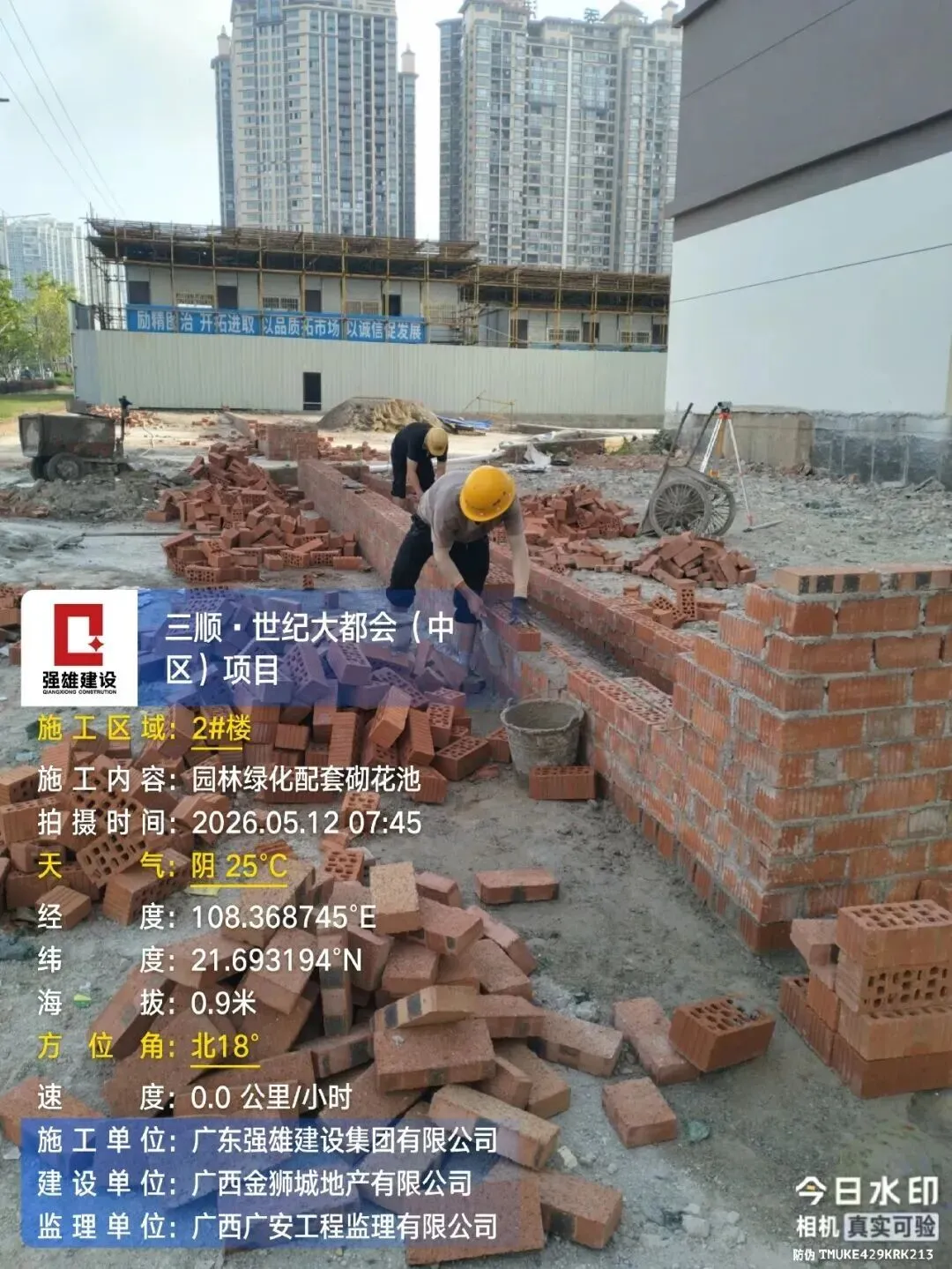

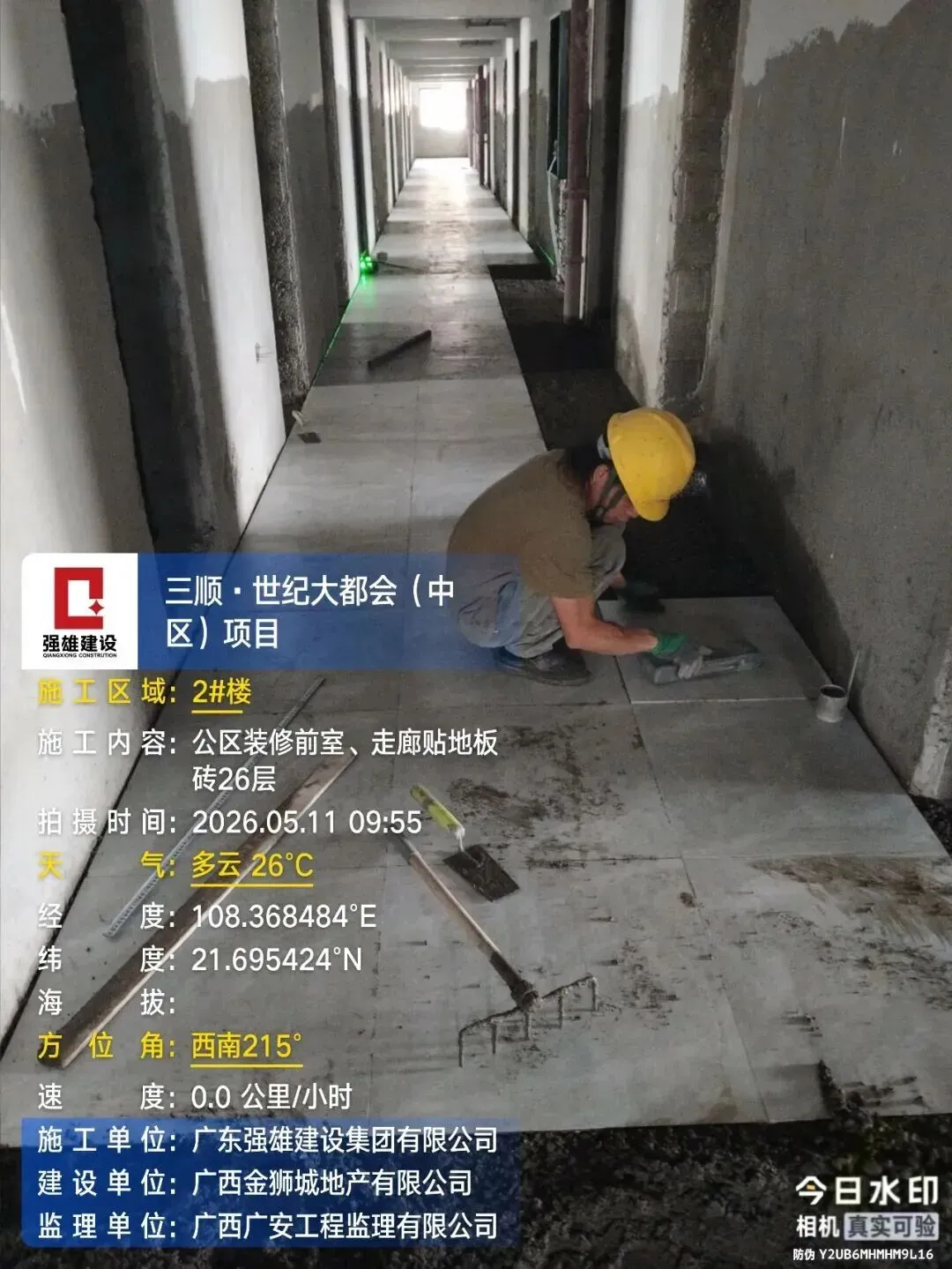

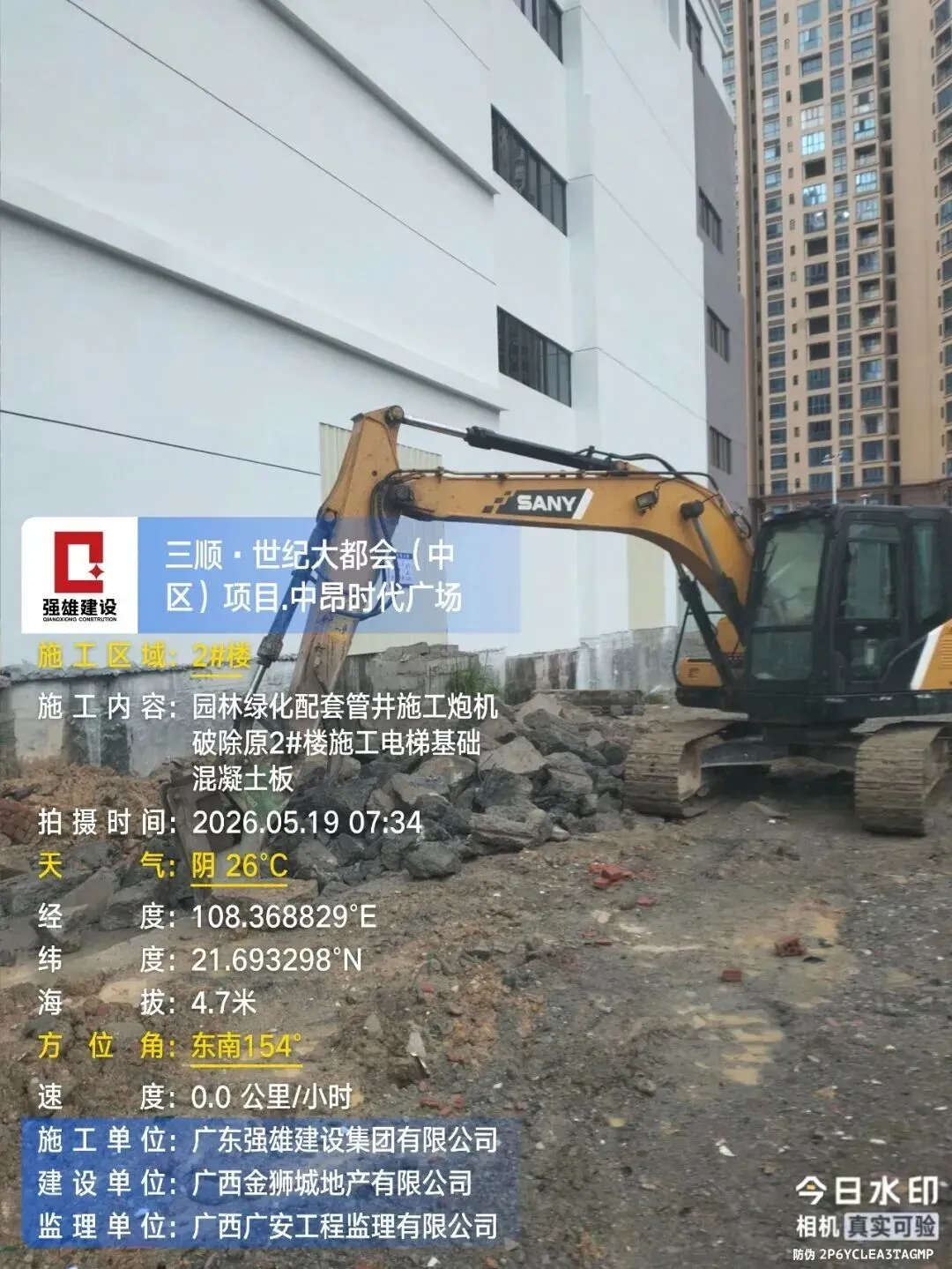

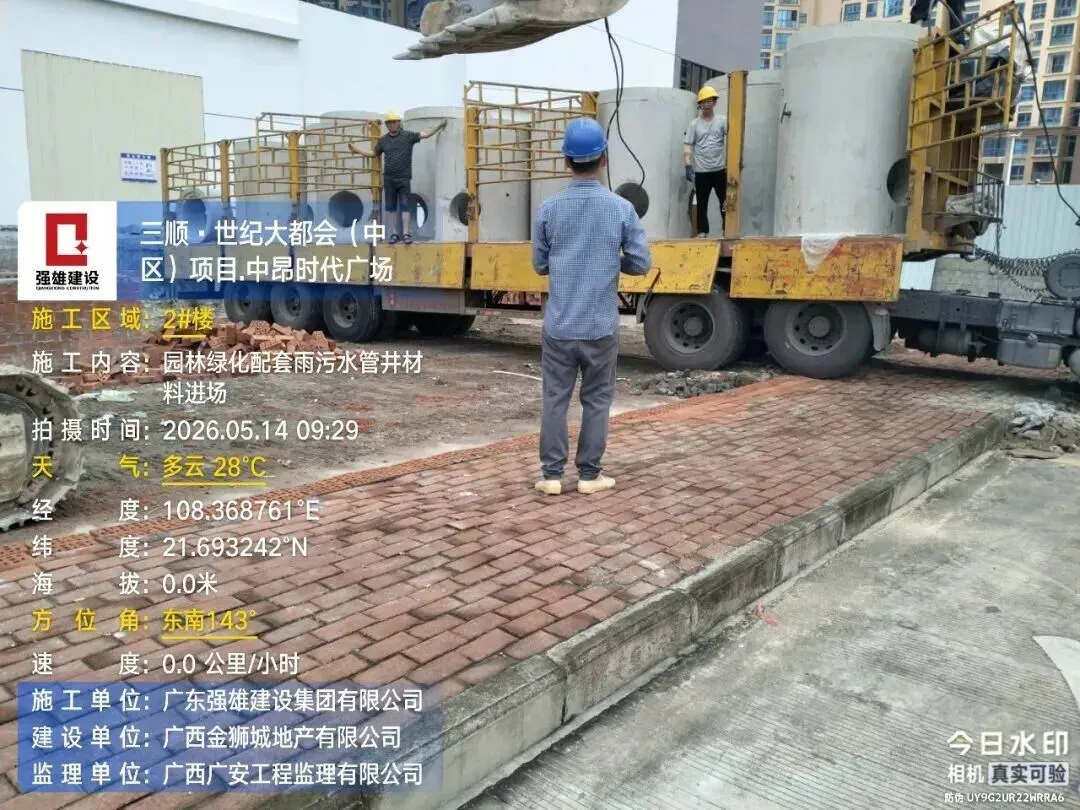

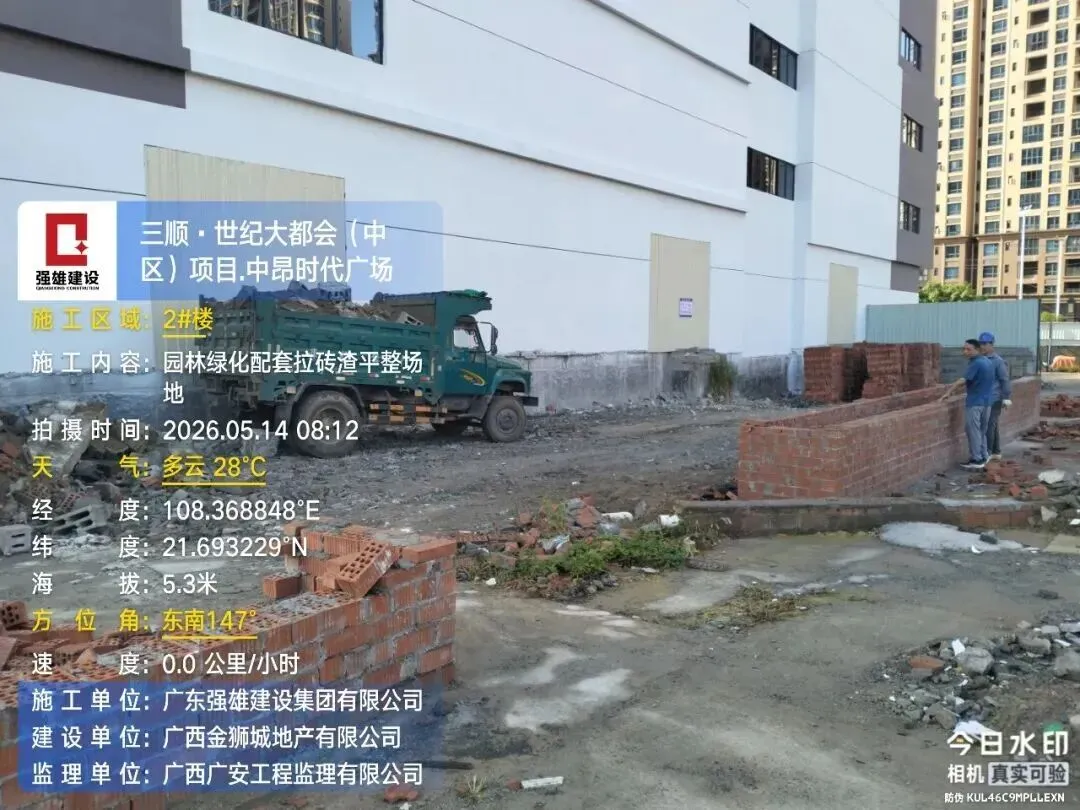

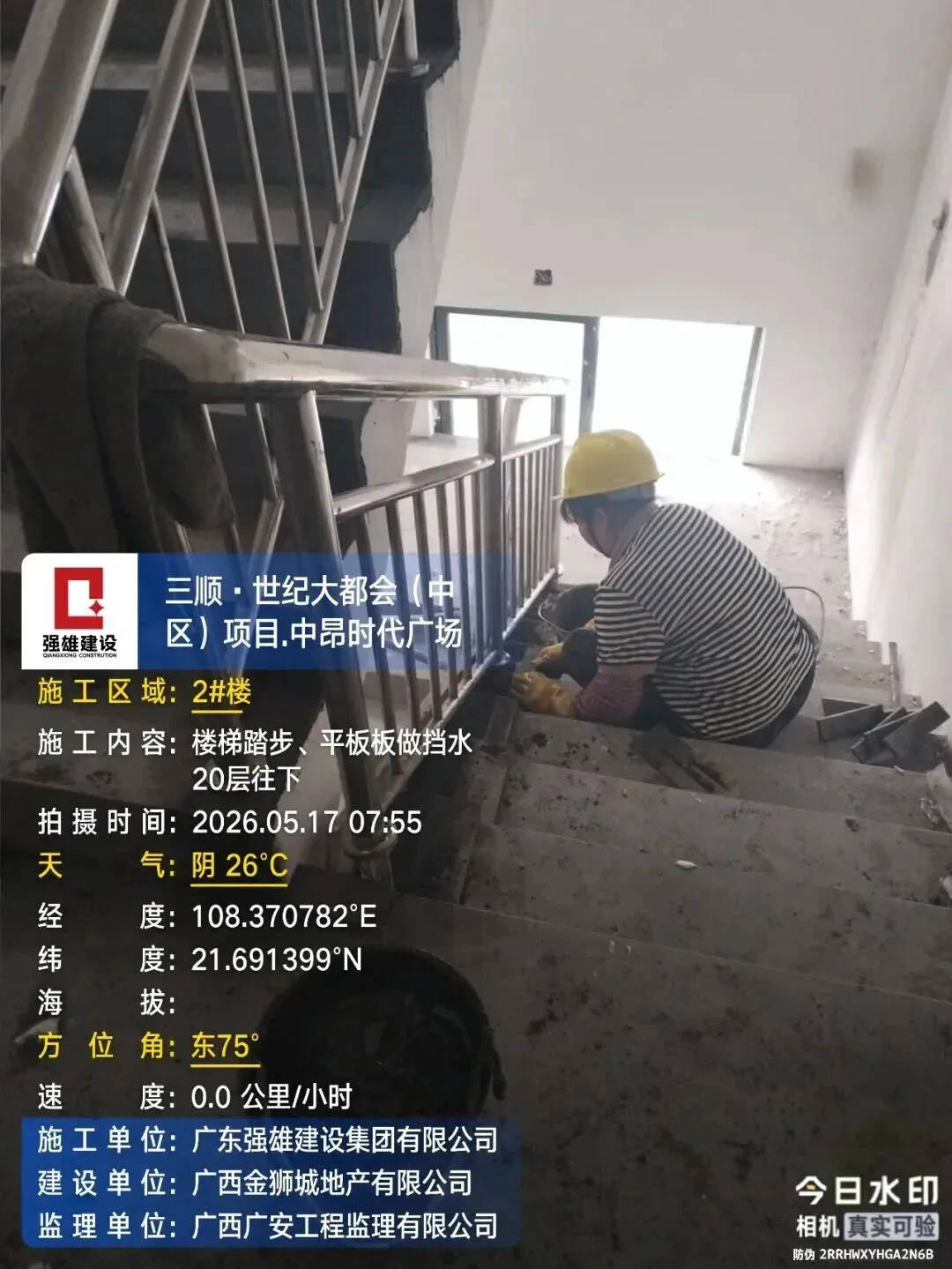

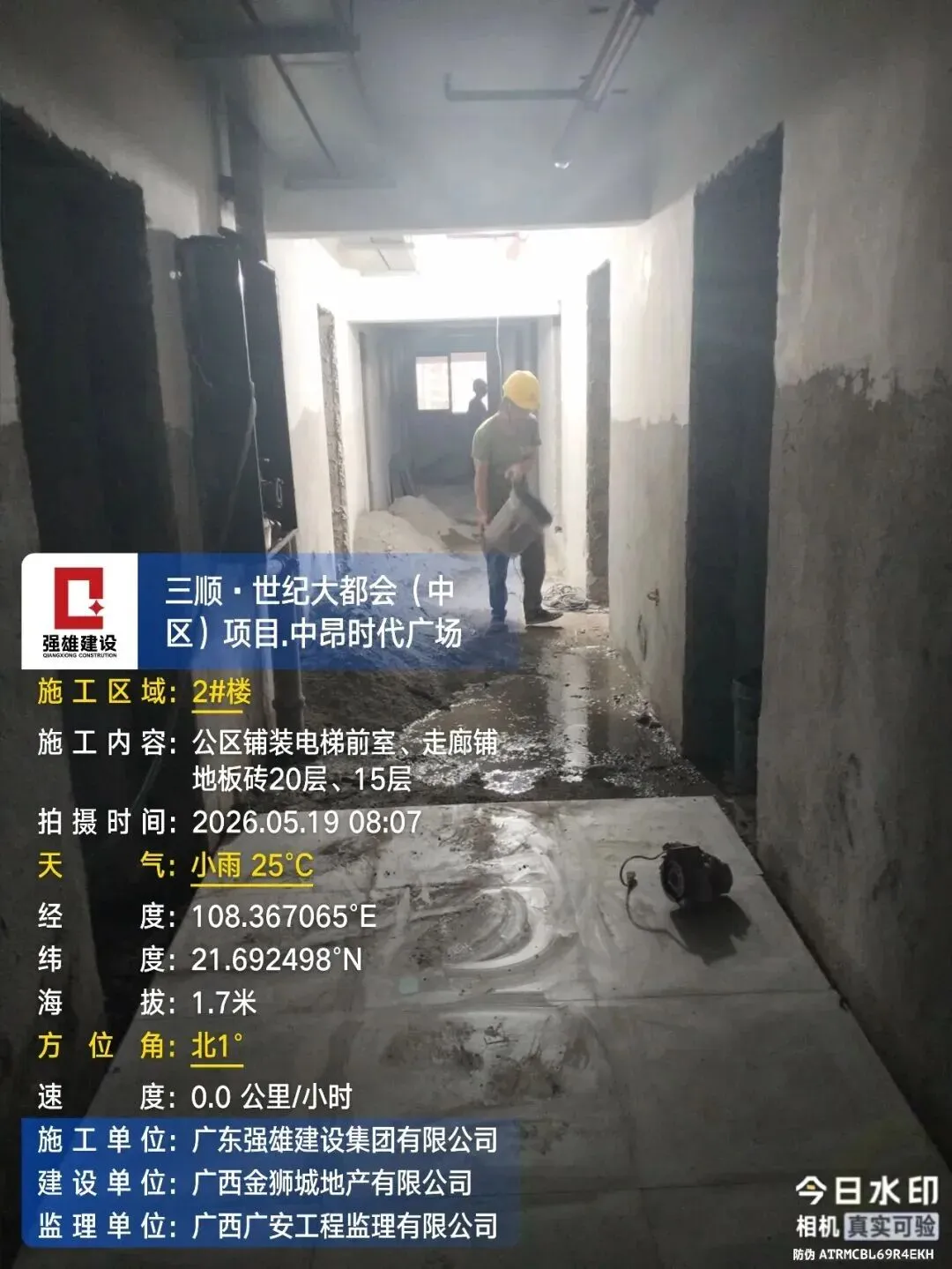

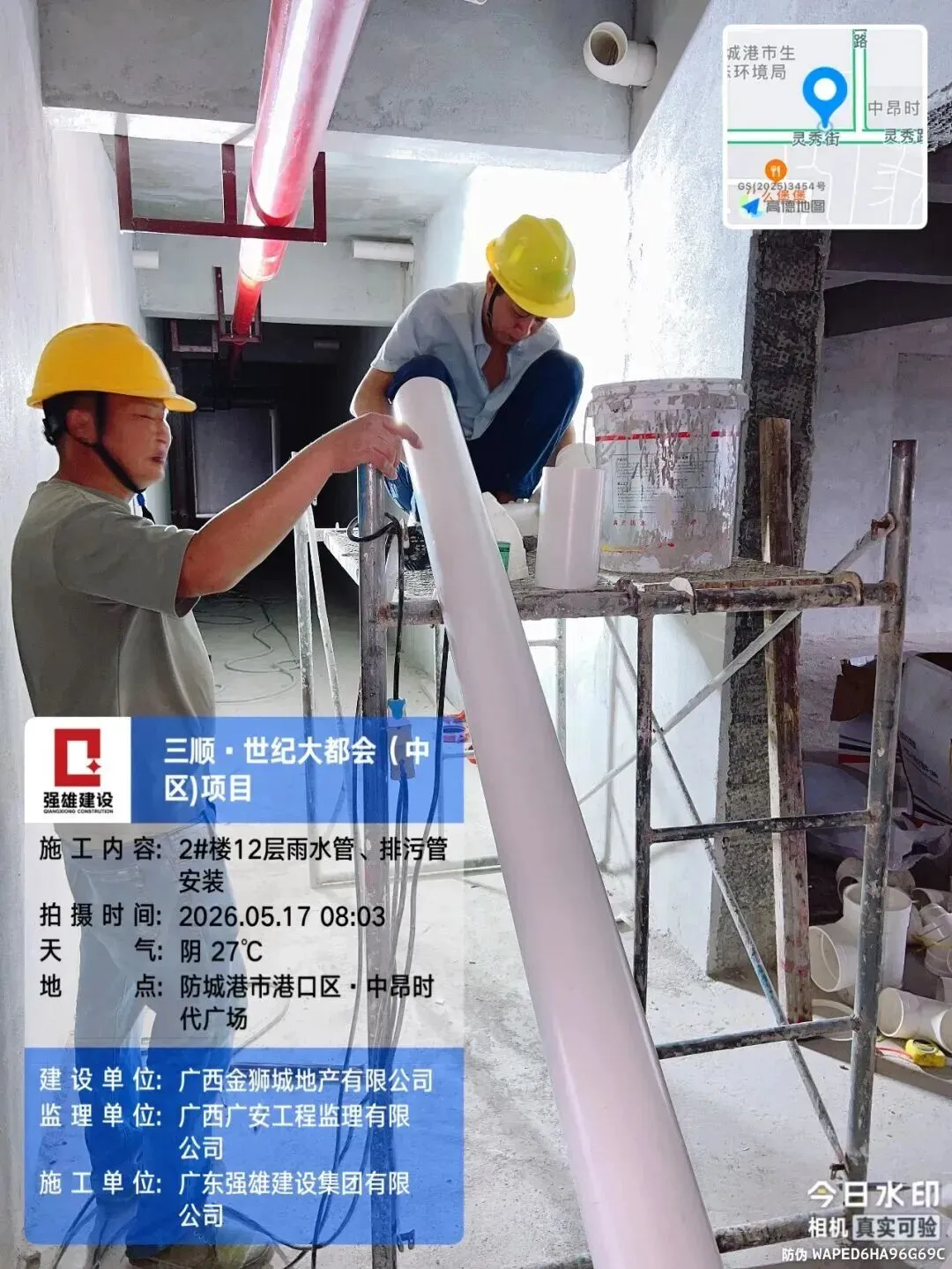

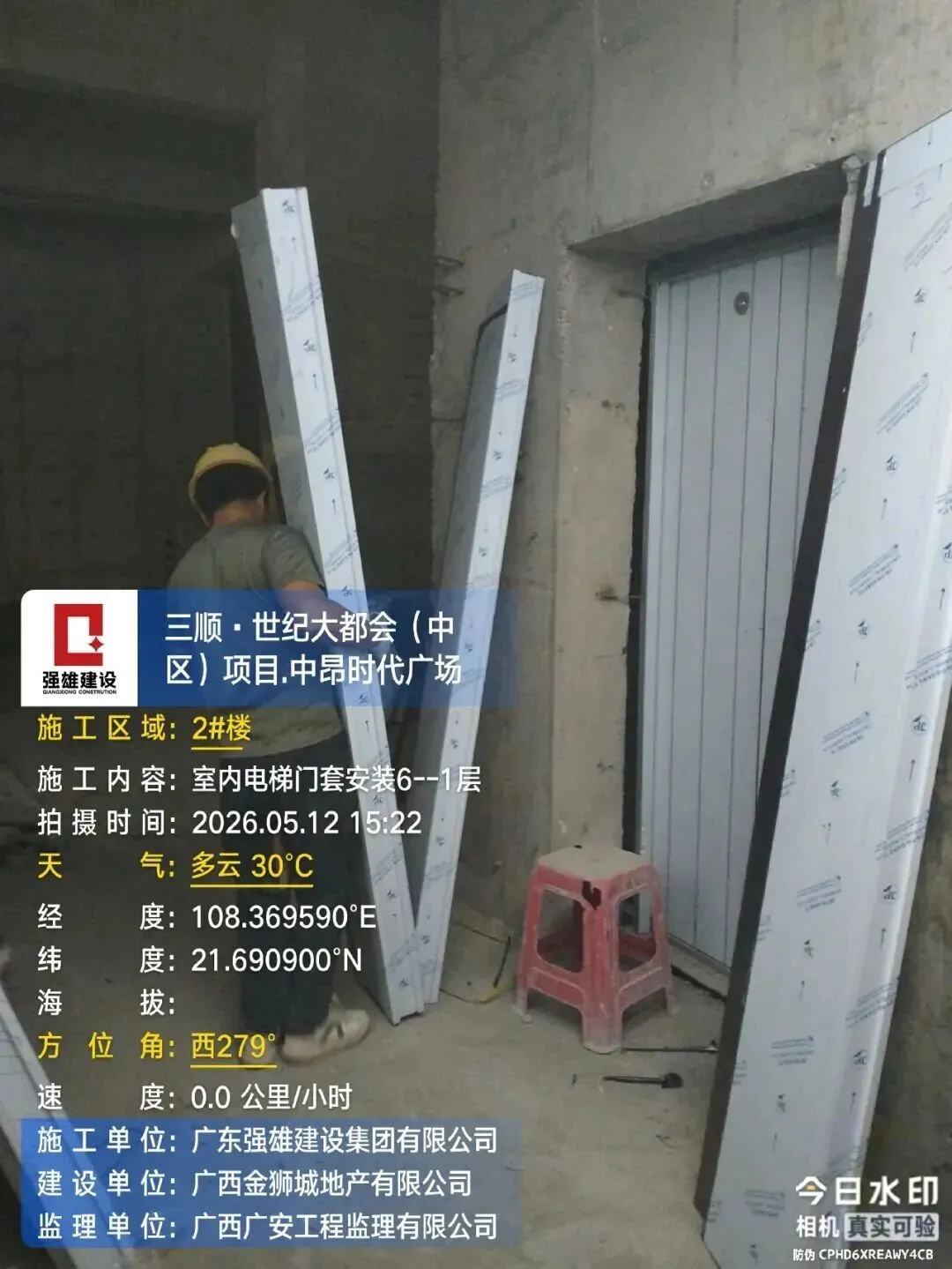

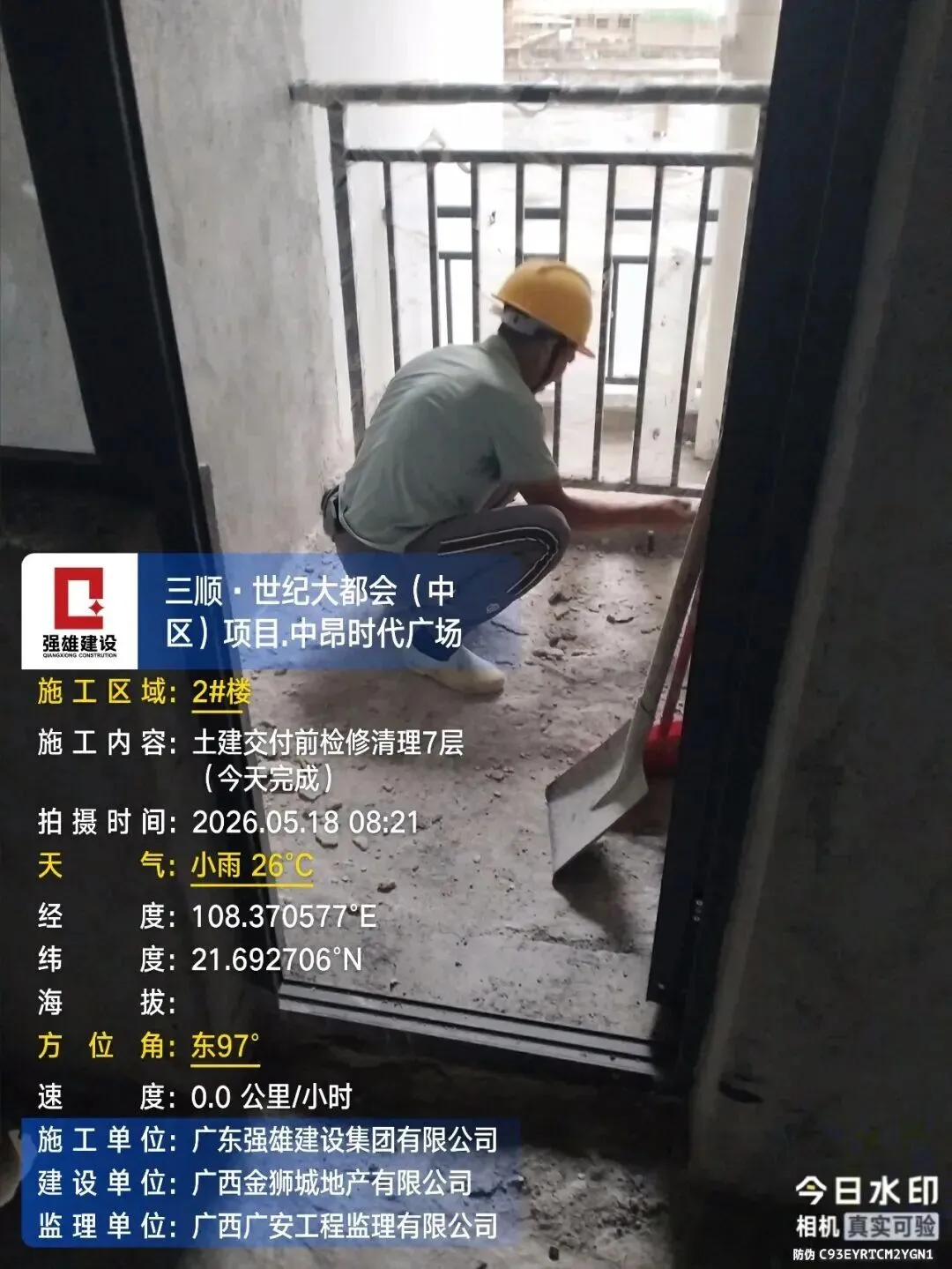

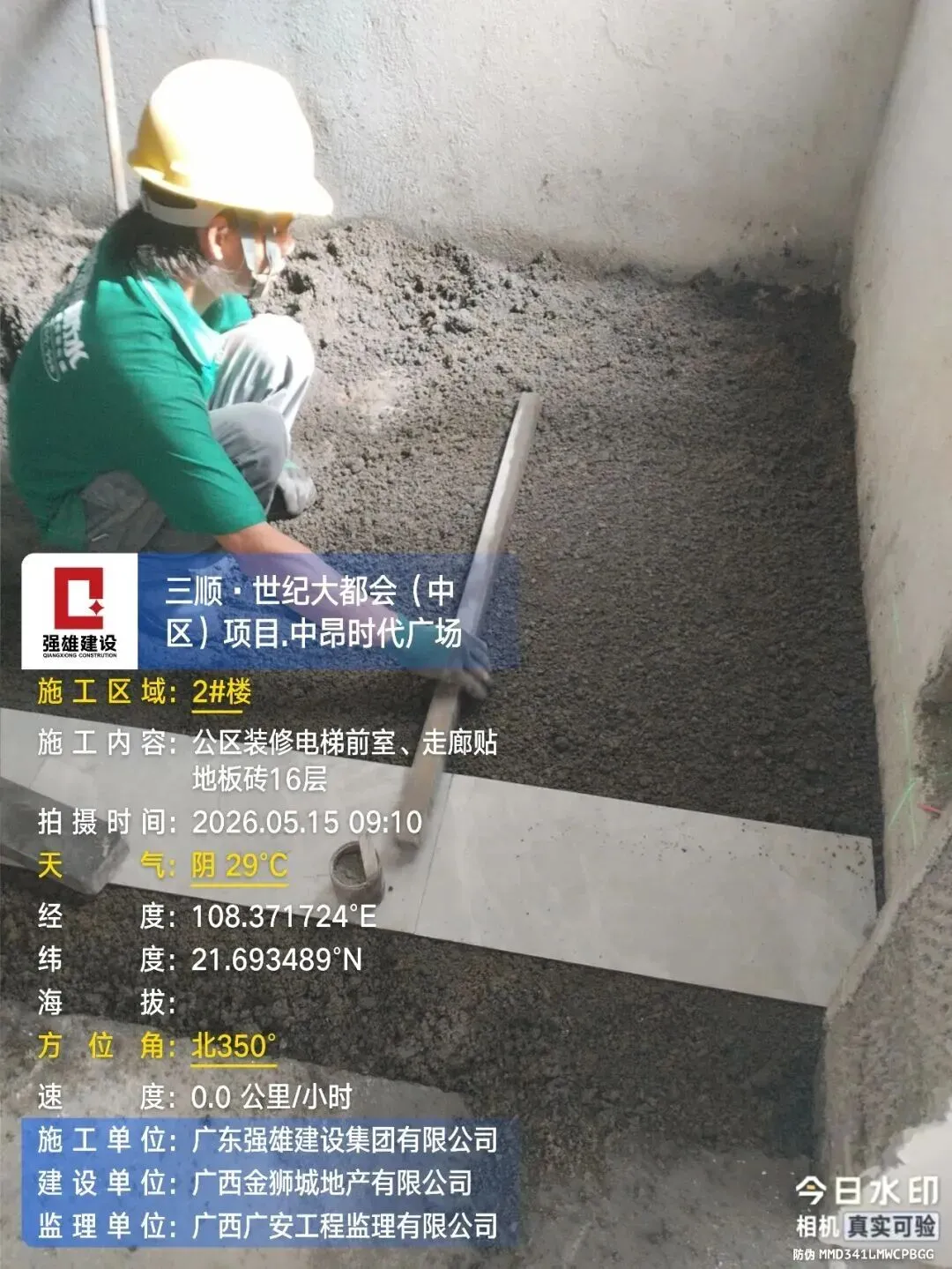

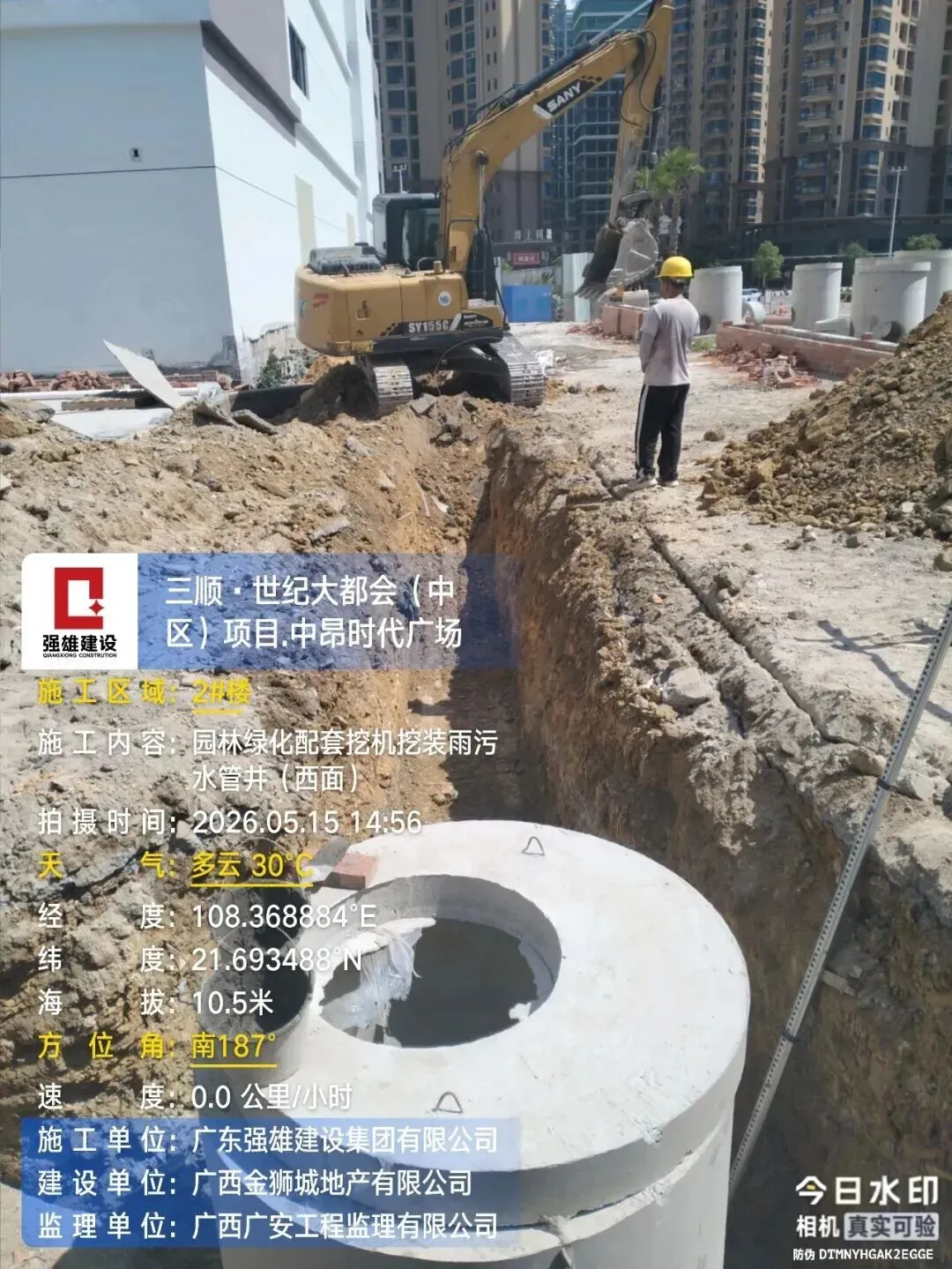

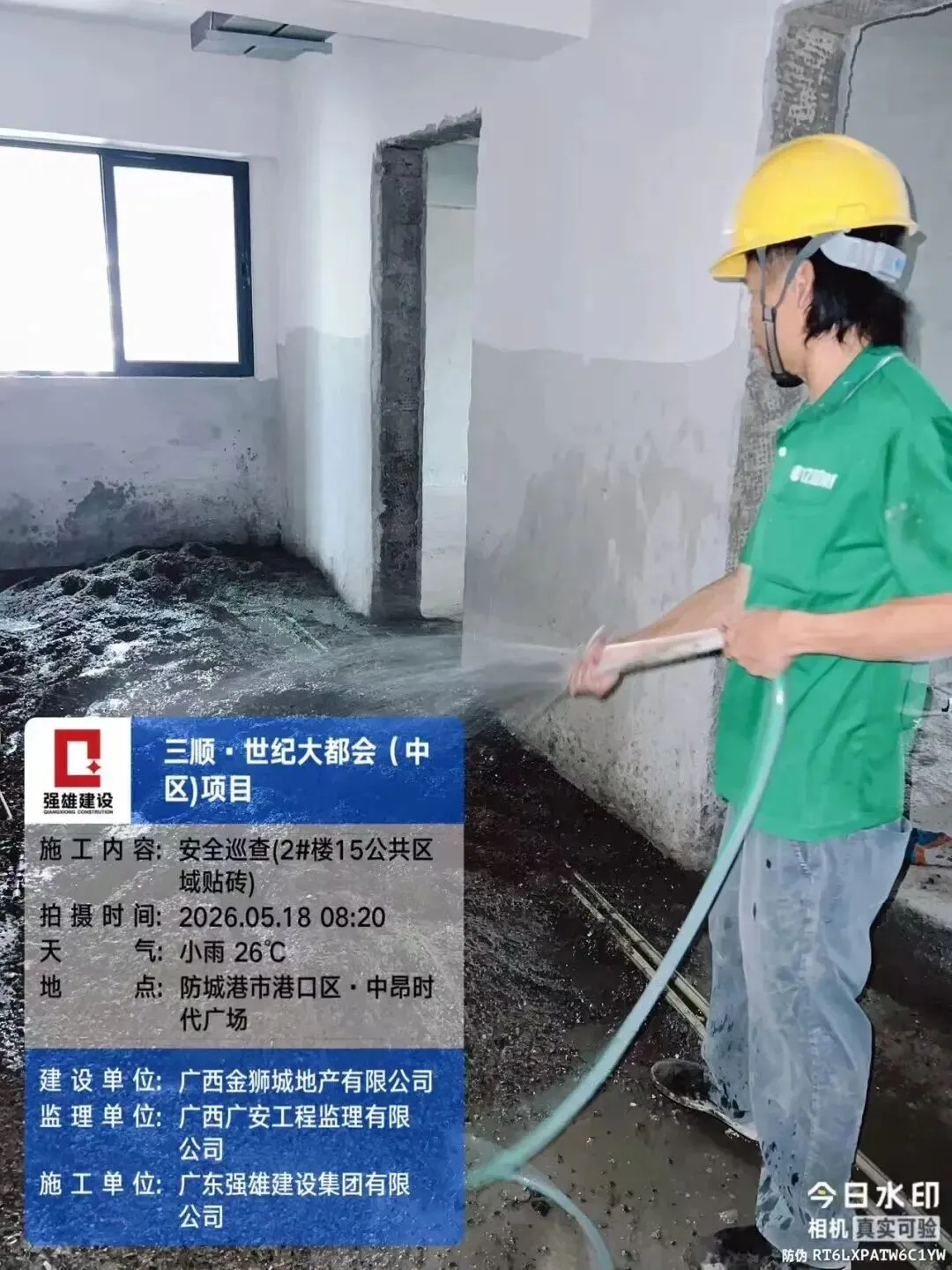

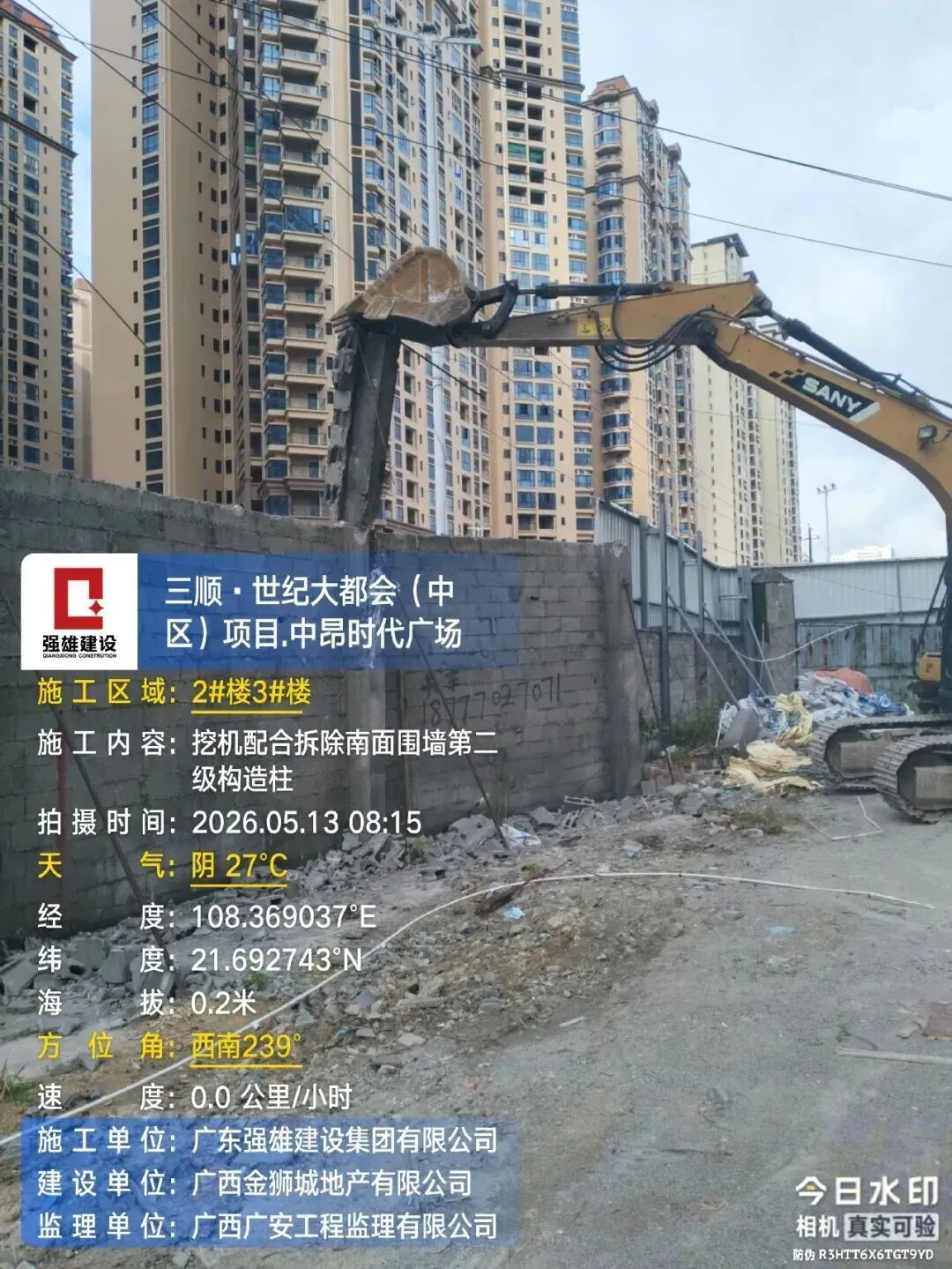

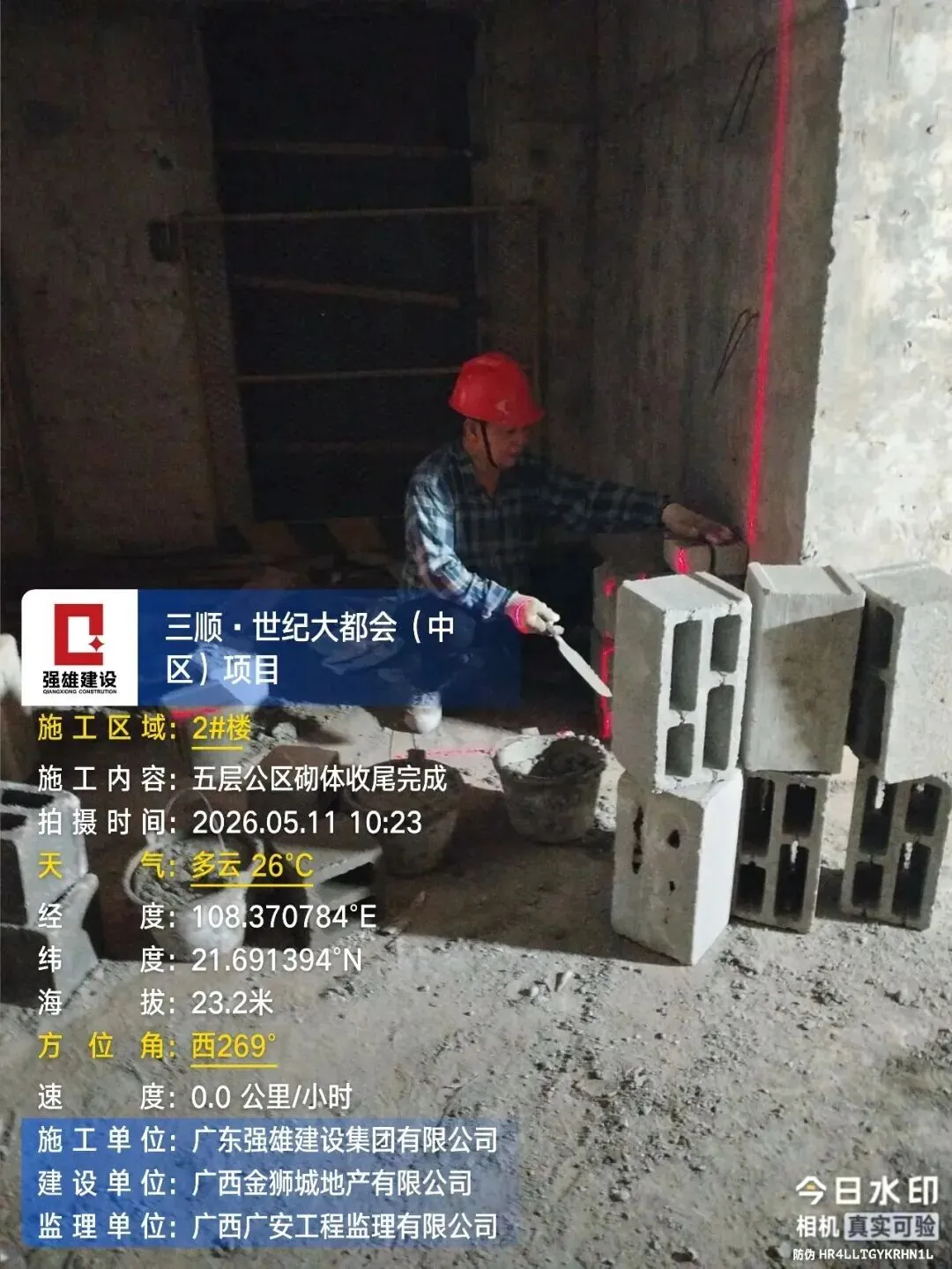

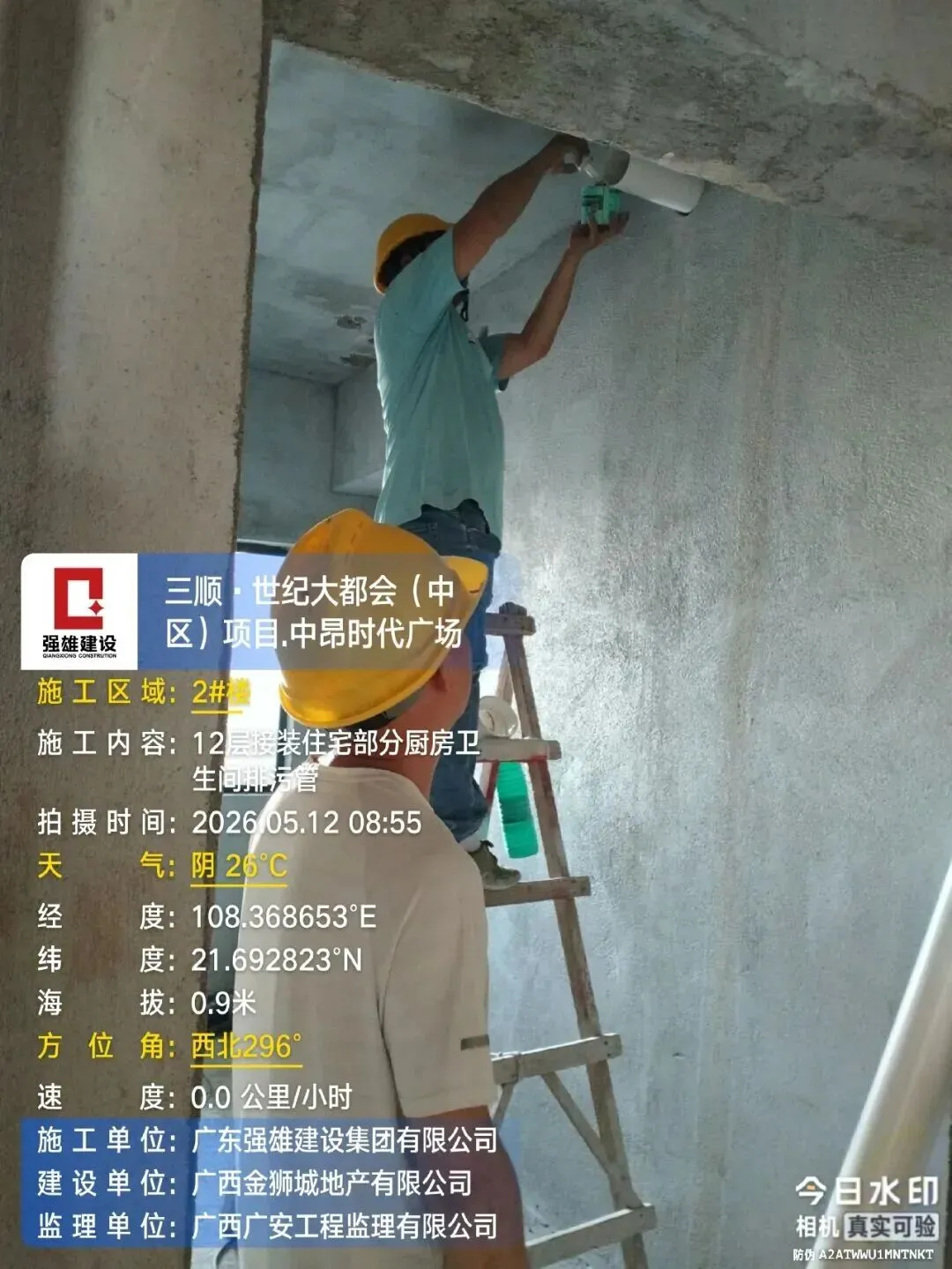

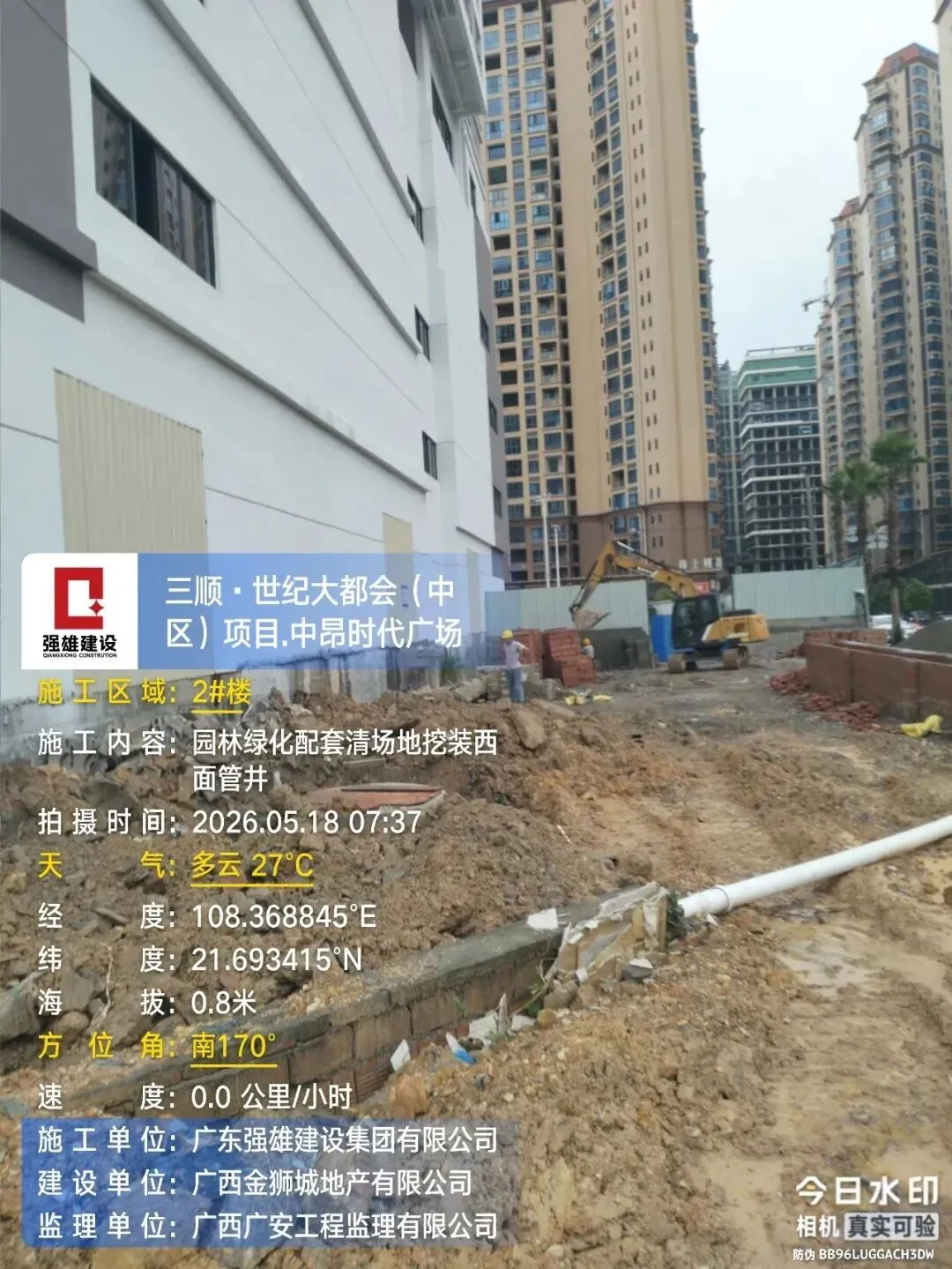

2#楼12层接装厨房卫生间排污管,二层砌筑伸缩缝防火墙,安装二层北面临时出入门;公区20层、15层电梯前室和走廊铺地板砖,16层贴地板砖,20层往下楼梯踏步和平板做挡水,6 - 1层安装室内电梯门套,7层完成土建交付前检修清理;挖机配合拆除南面围墙第二级构造柱,五层公区砌体收尾;园林绿化配套方面,炮机破除原2#楼施工电梯基础混凝土板,拉砖渣平整场地,砌花池,清场地并挖装西面管井,12层安装雨水管和排污管,26层和24层公区前室、走廊贴地板砖,雨污水管井材料进场。

03

2#-4#楼区域商业裙楼

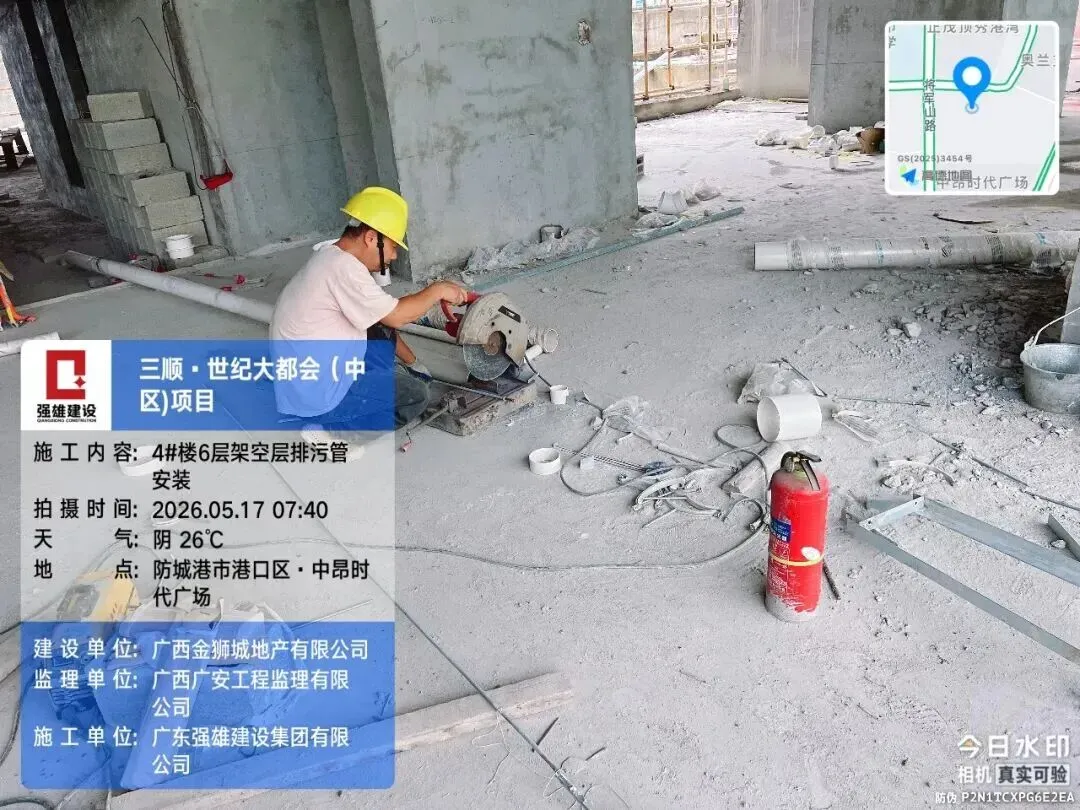

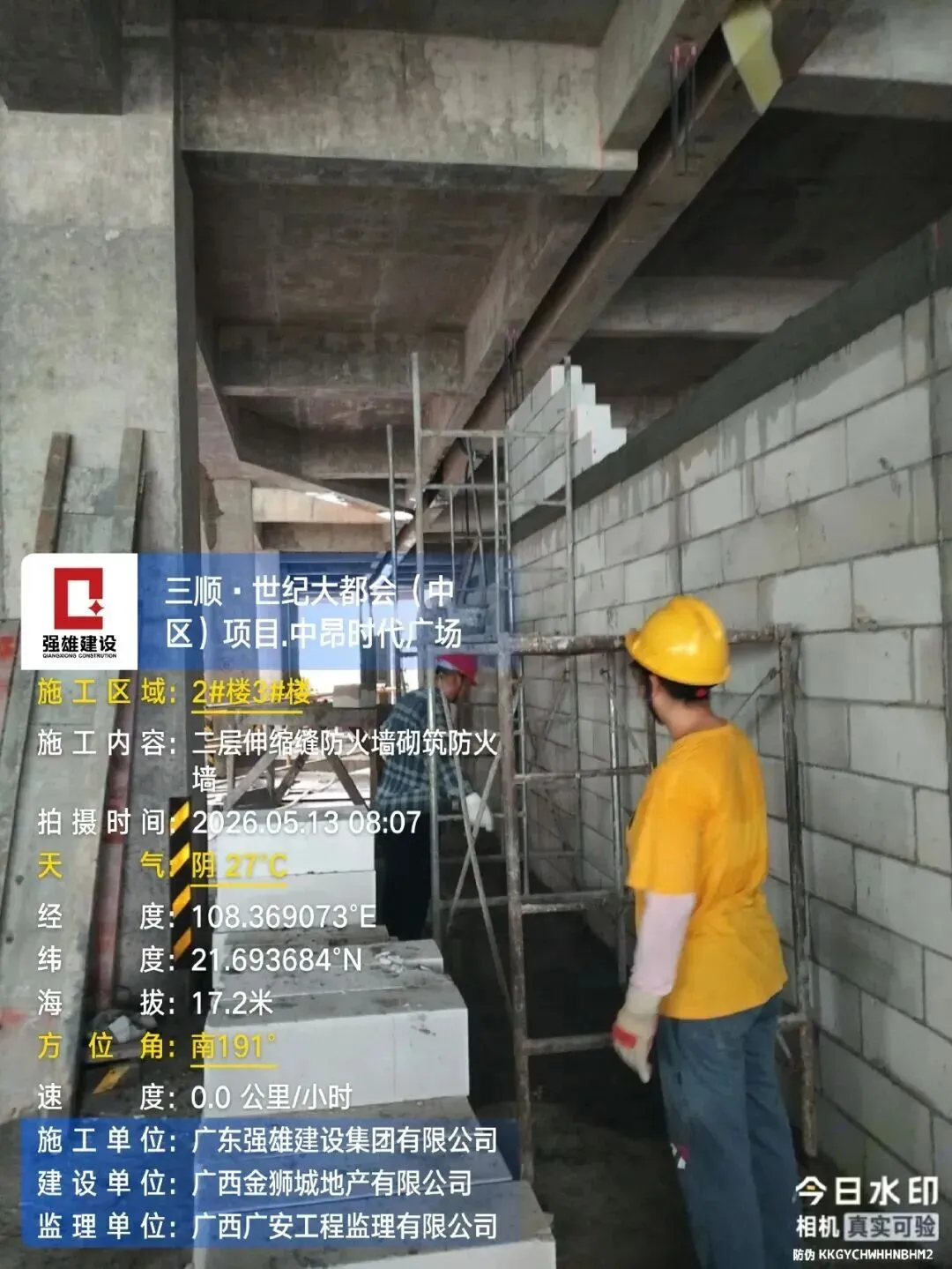

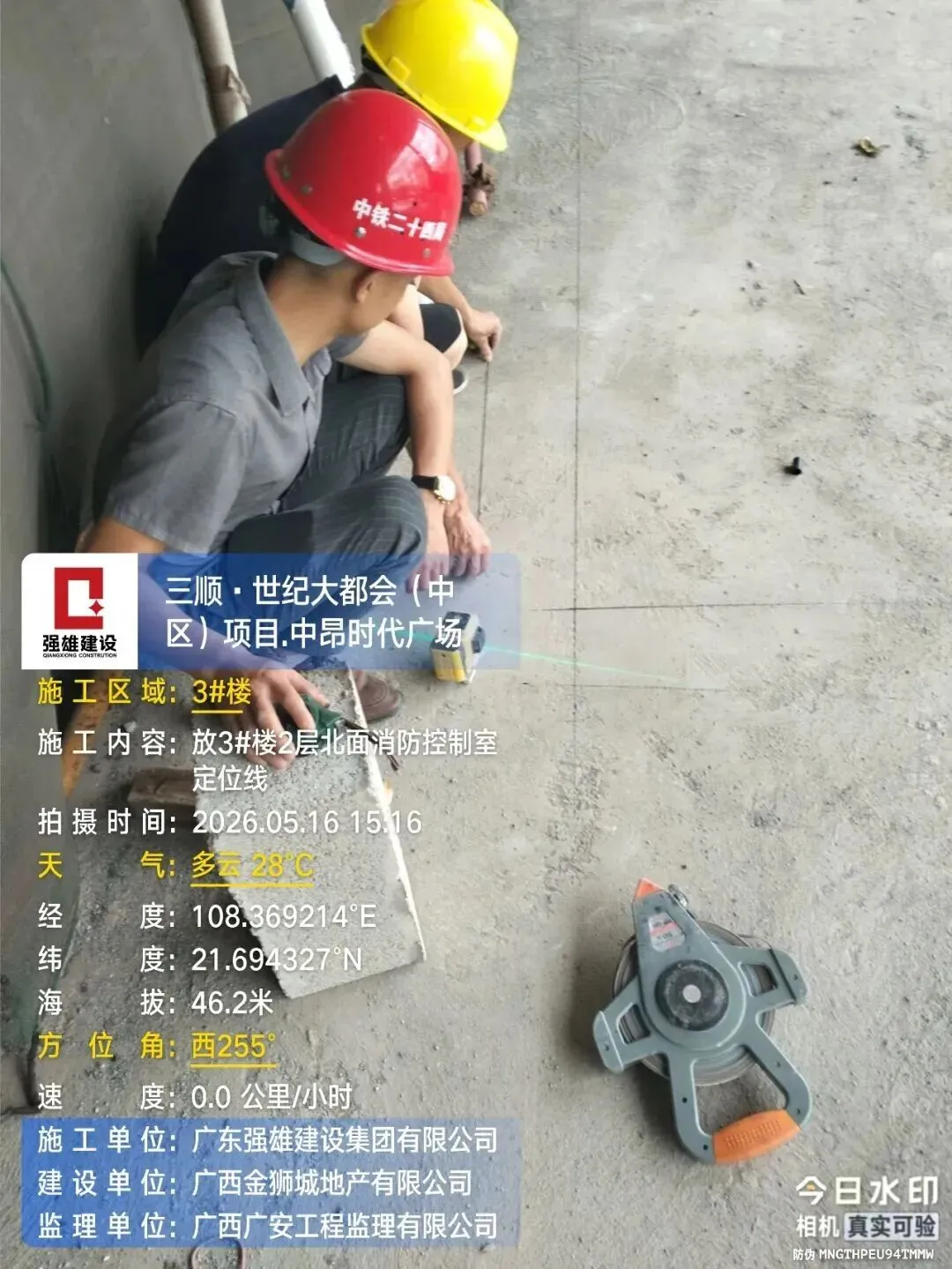

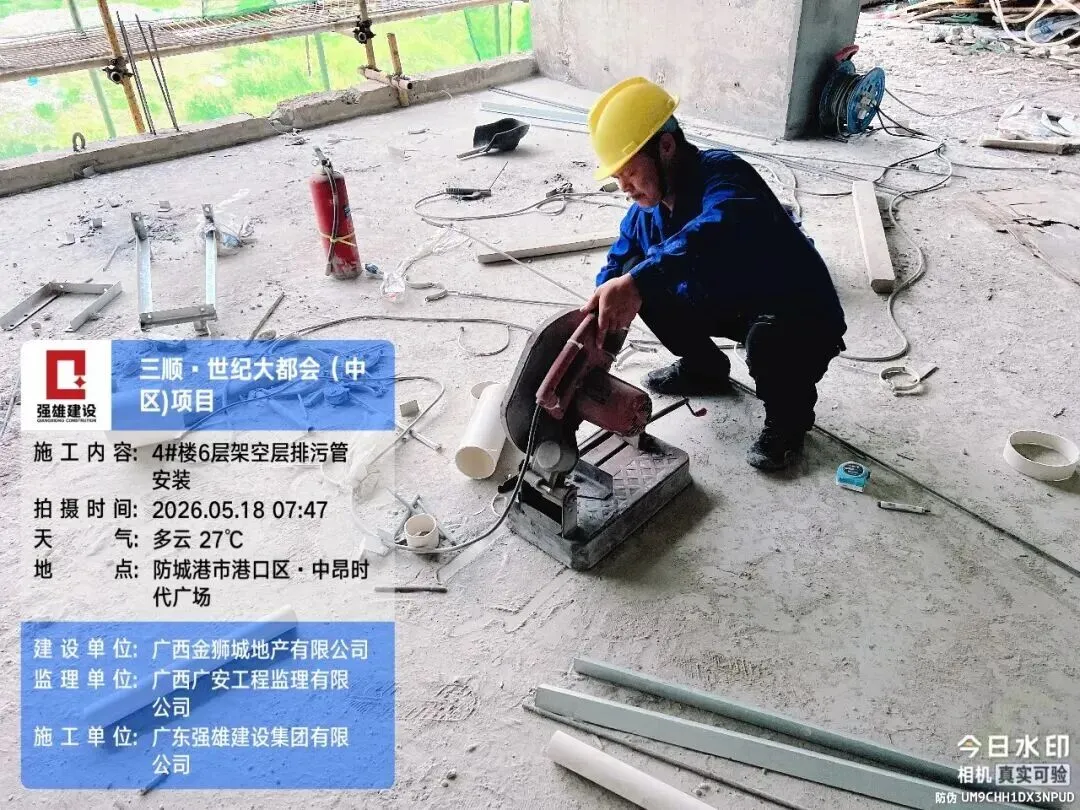

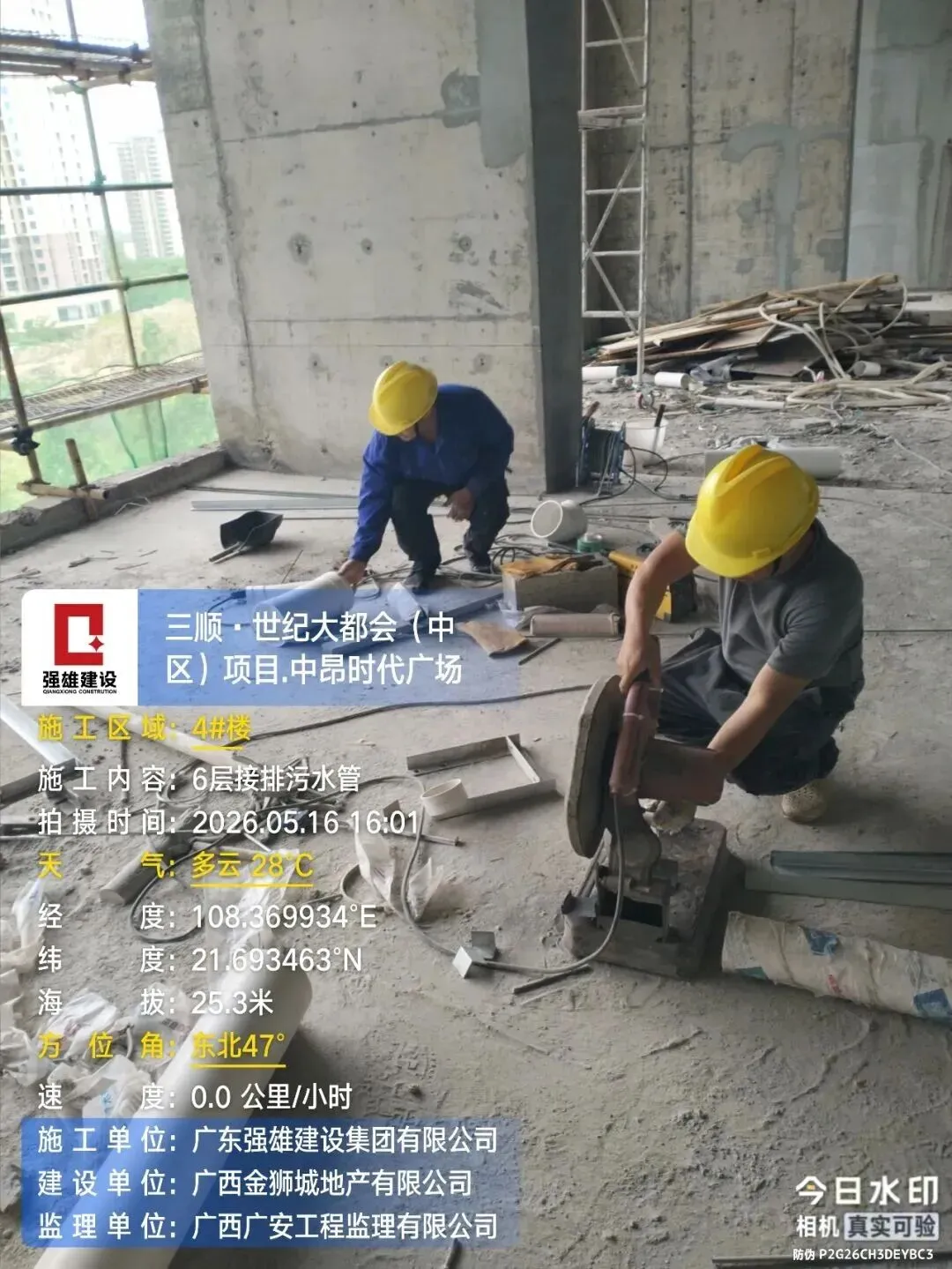

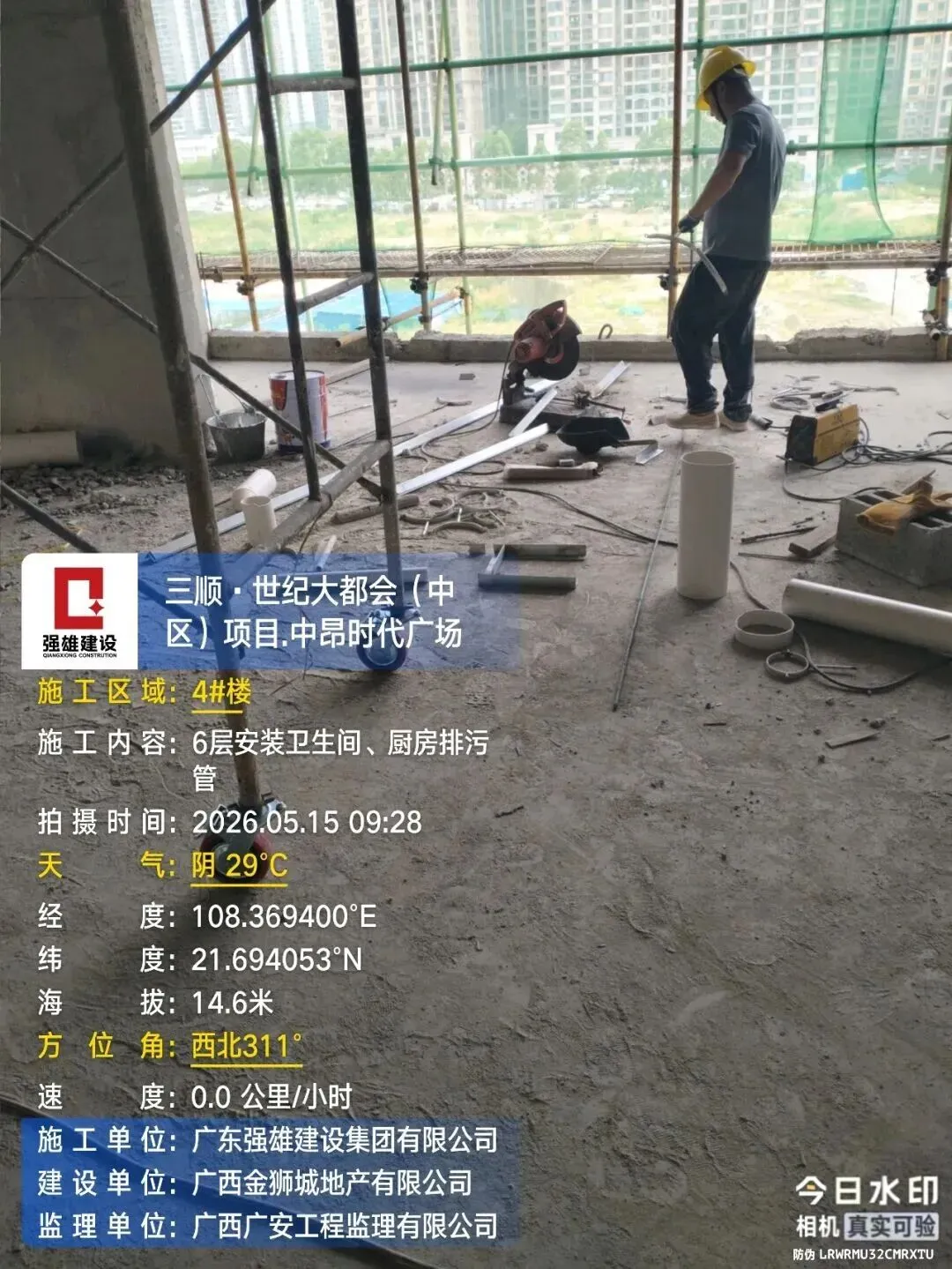

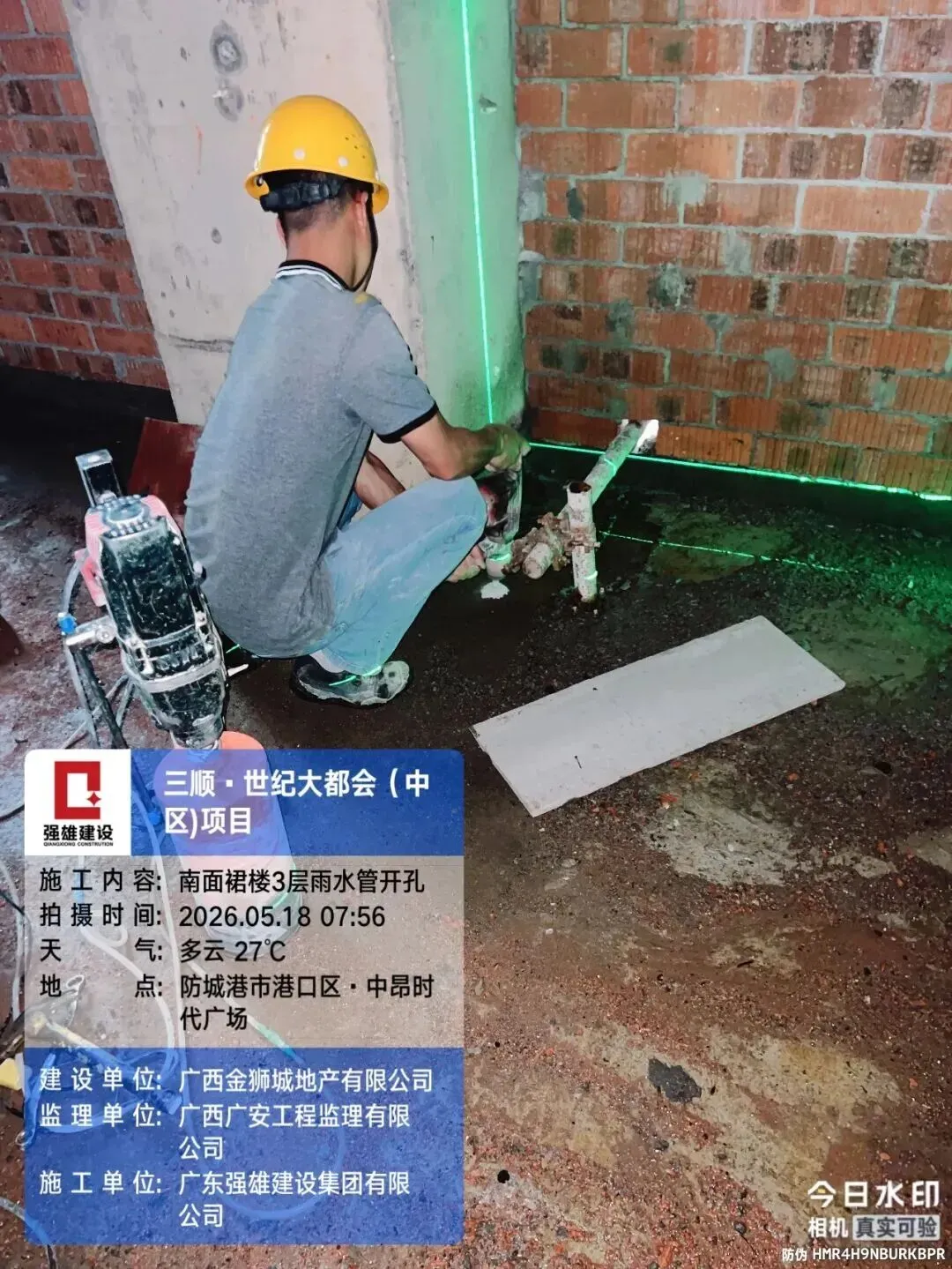

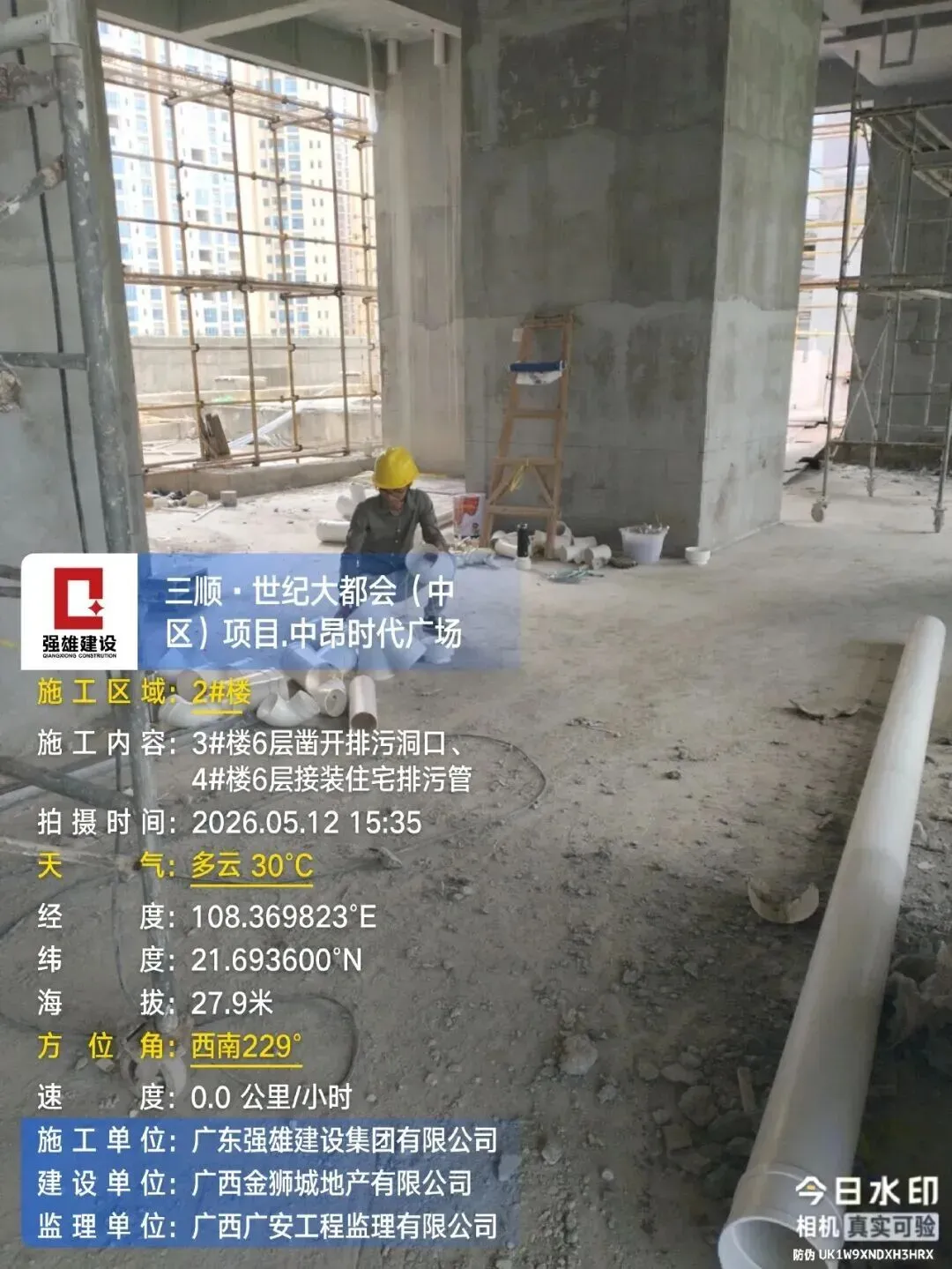

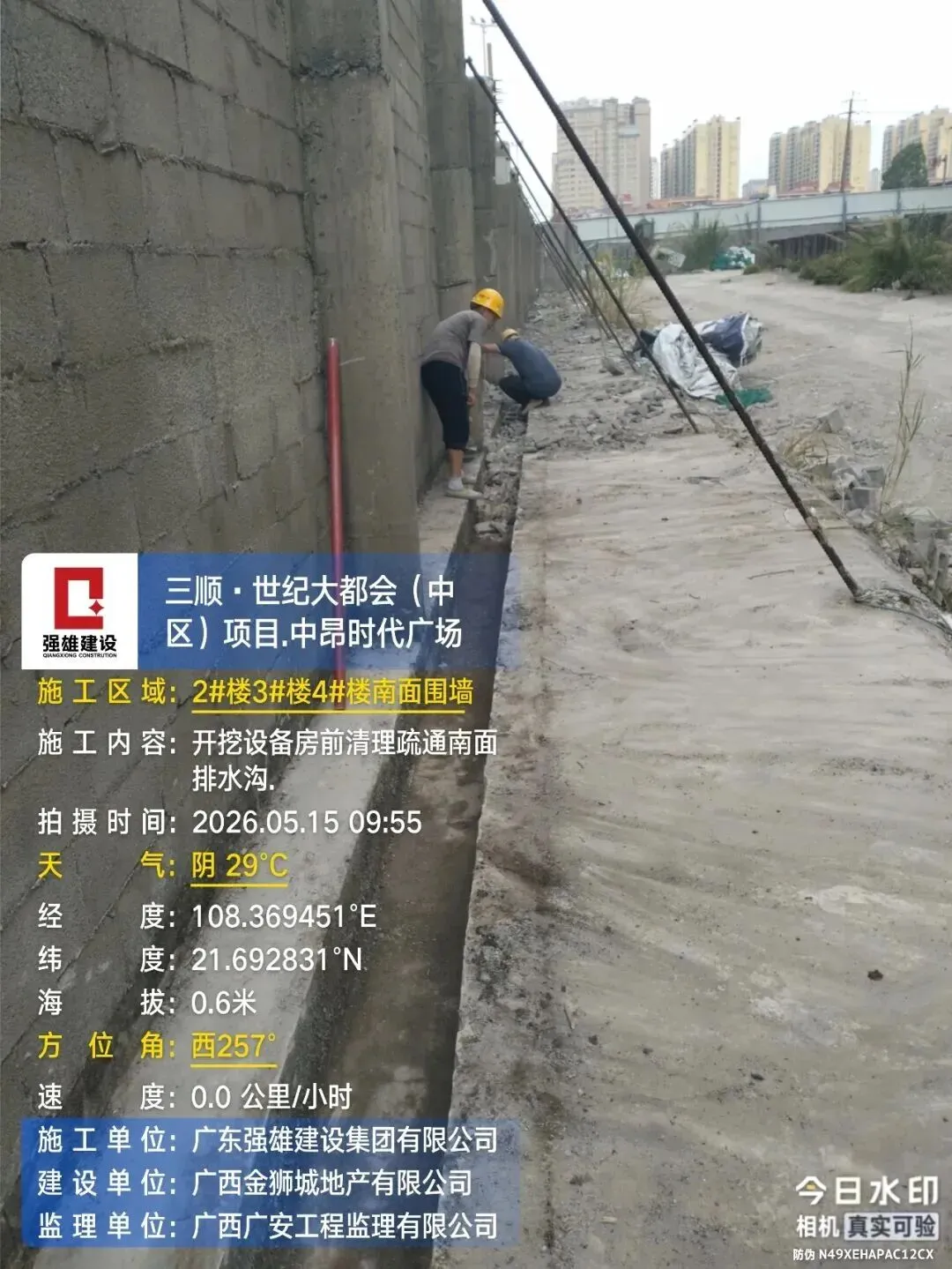

2#、3#、4#楼南面围墙,开挖设备房前疏通南面排水沟;放3#楼2层北面消防控制室定位线;凿开3#楼6层排污洞口;4#楼6层安装卫生间、厨房排污管并接排污水管,其架空层也安装排污管;南面裙楼3层雨水管开孔。

04

其他

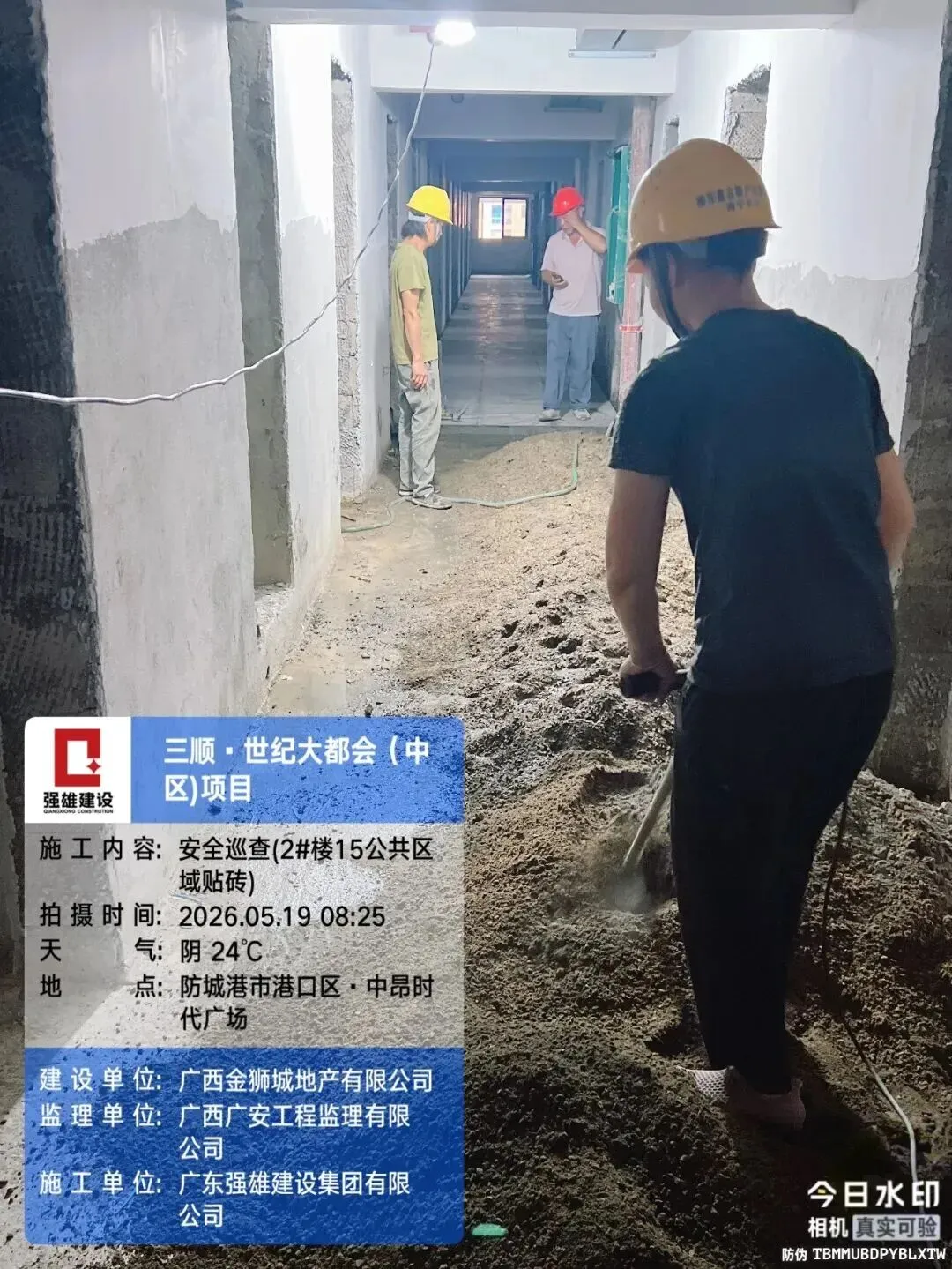

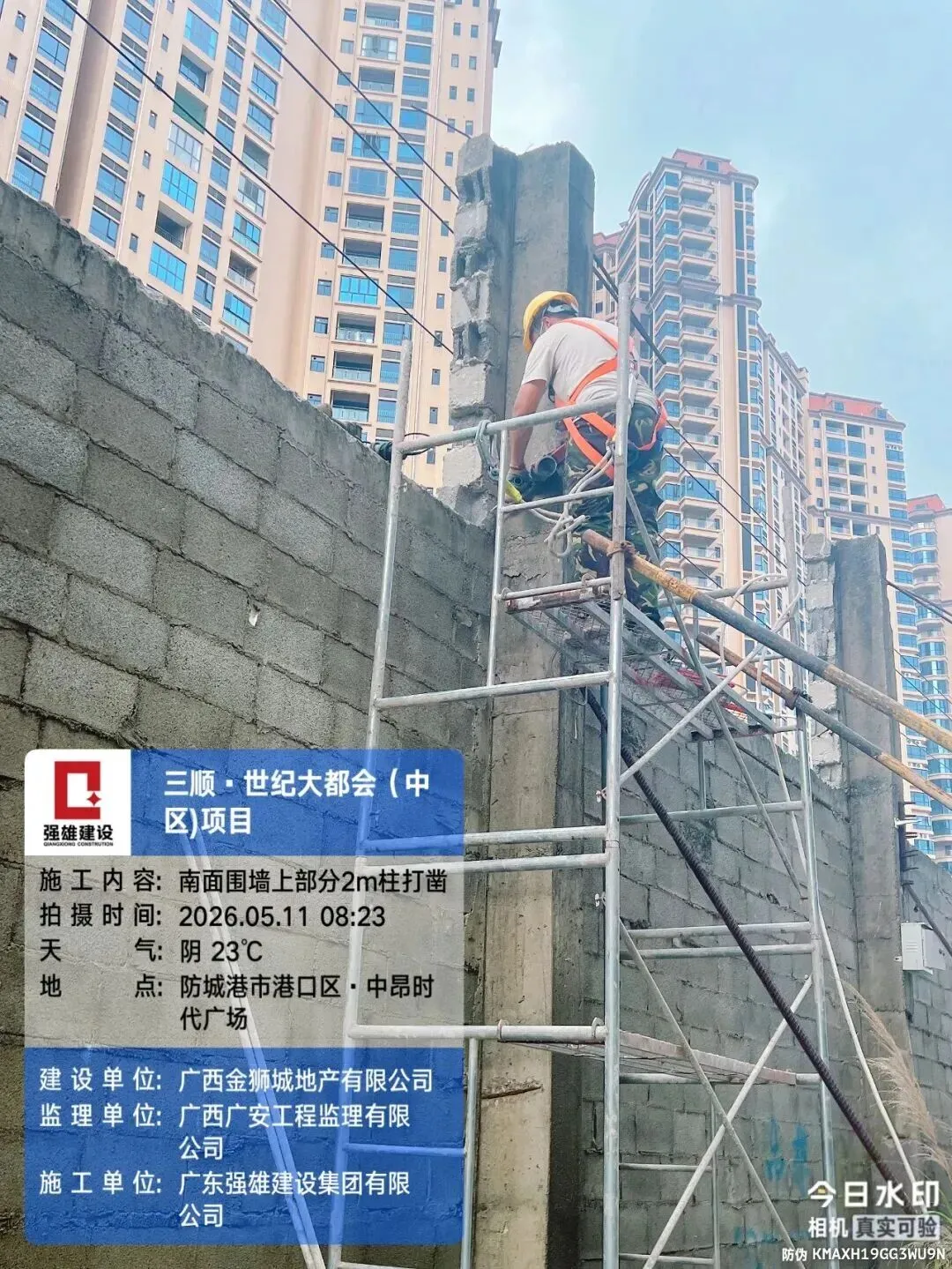

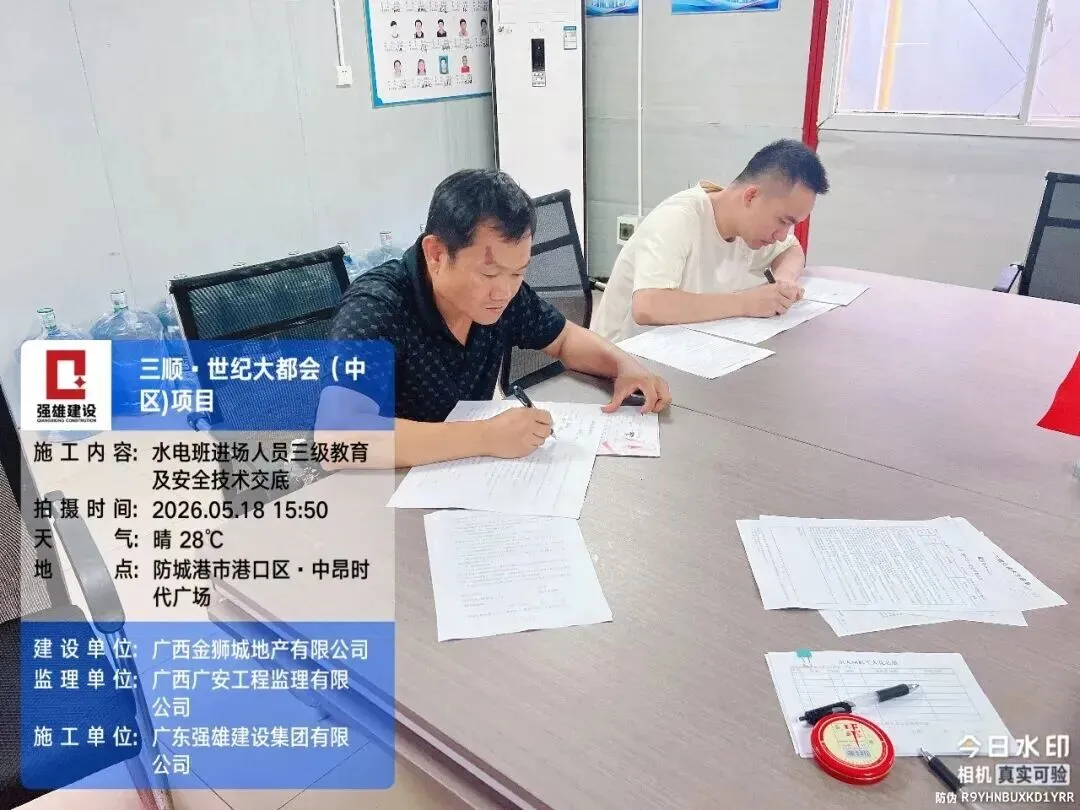

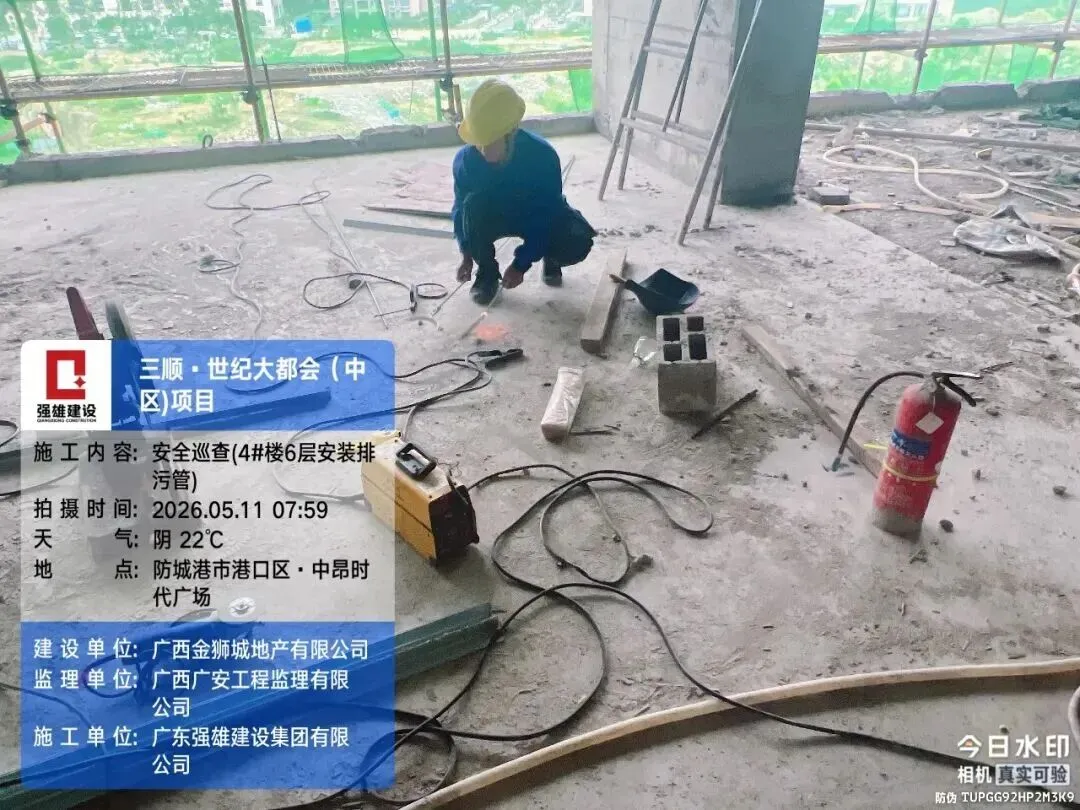

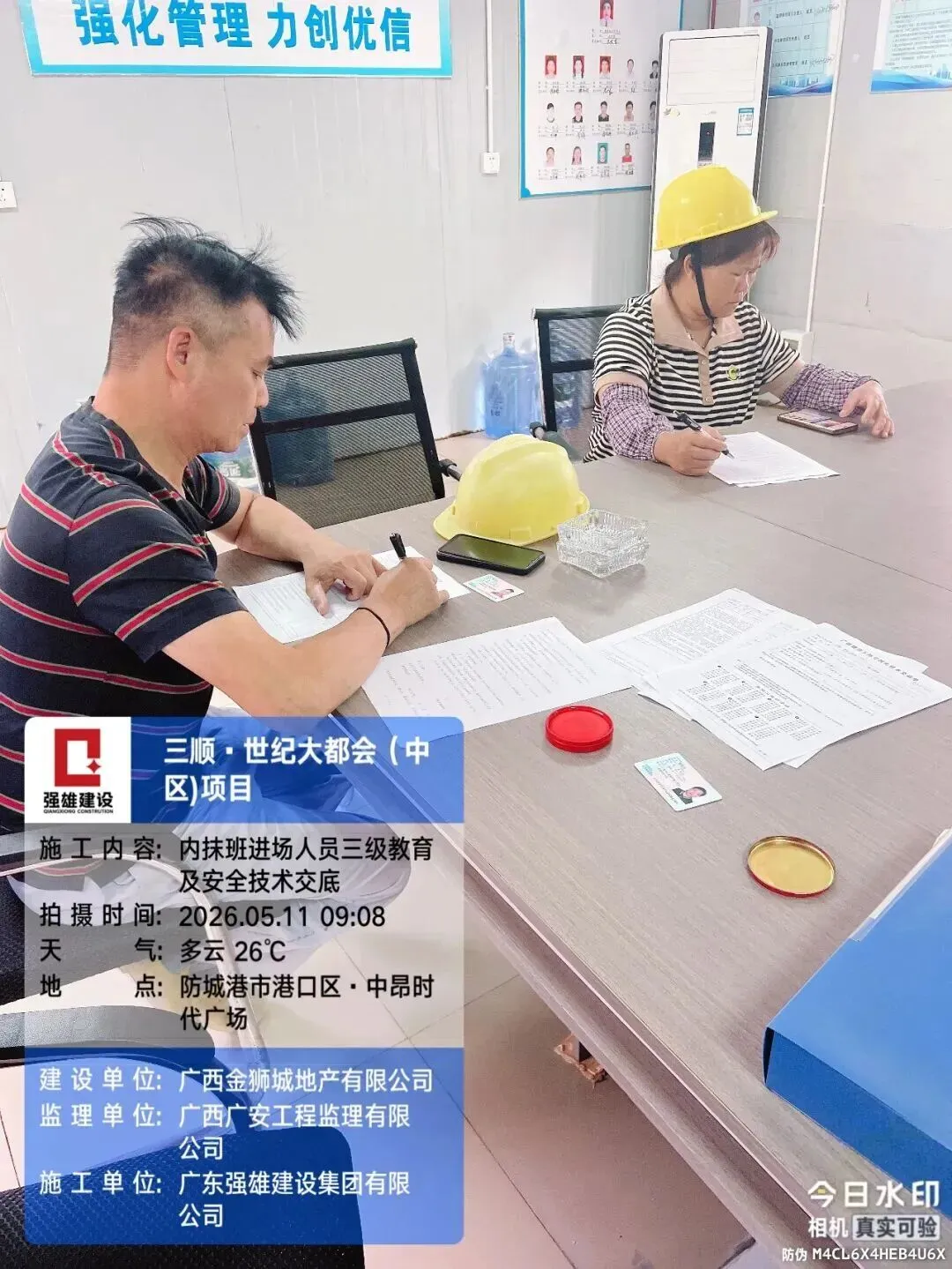

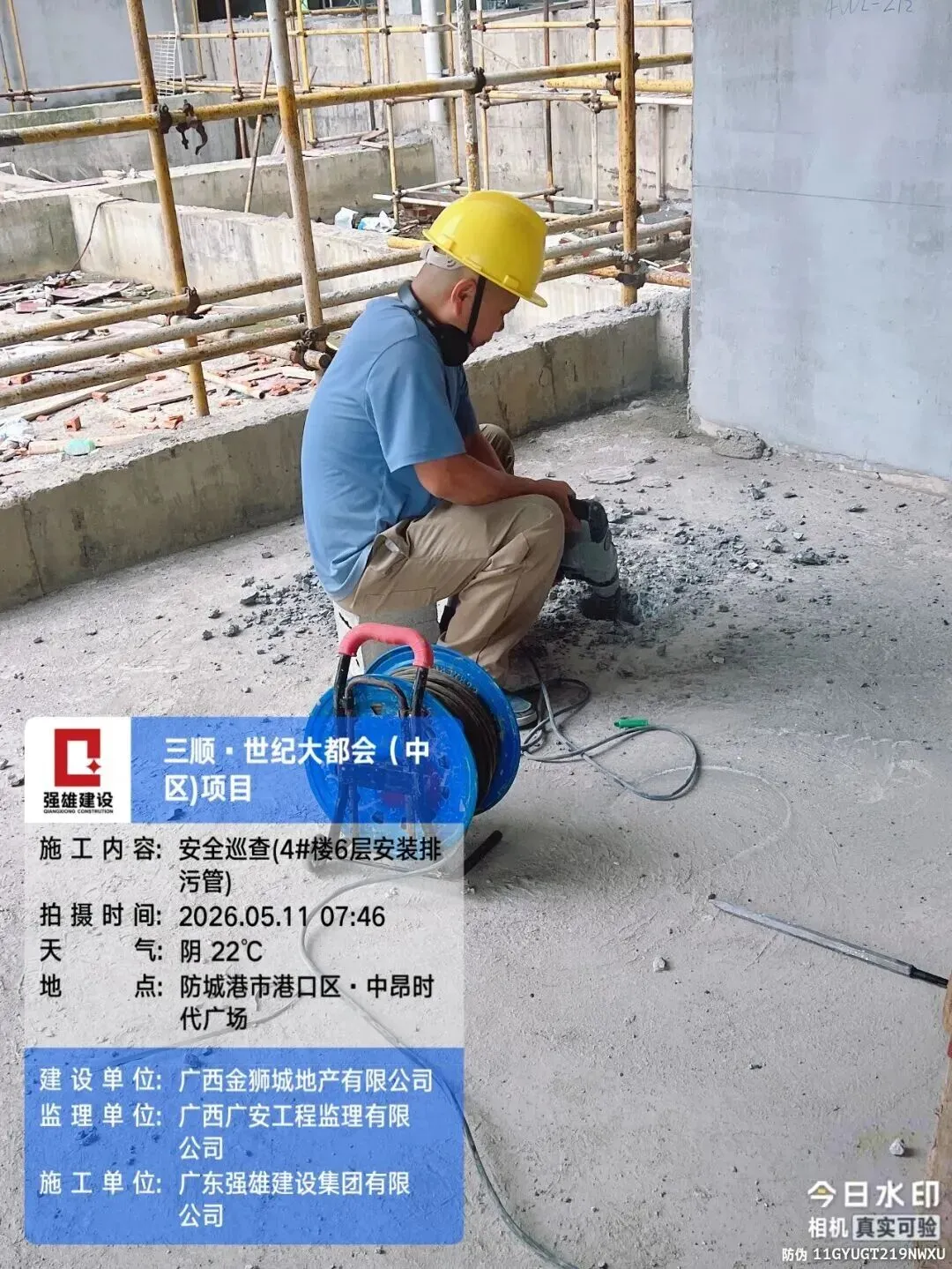

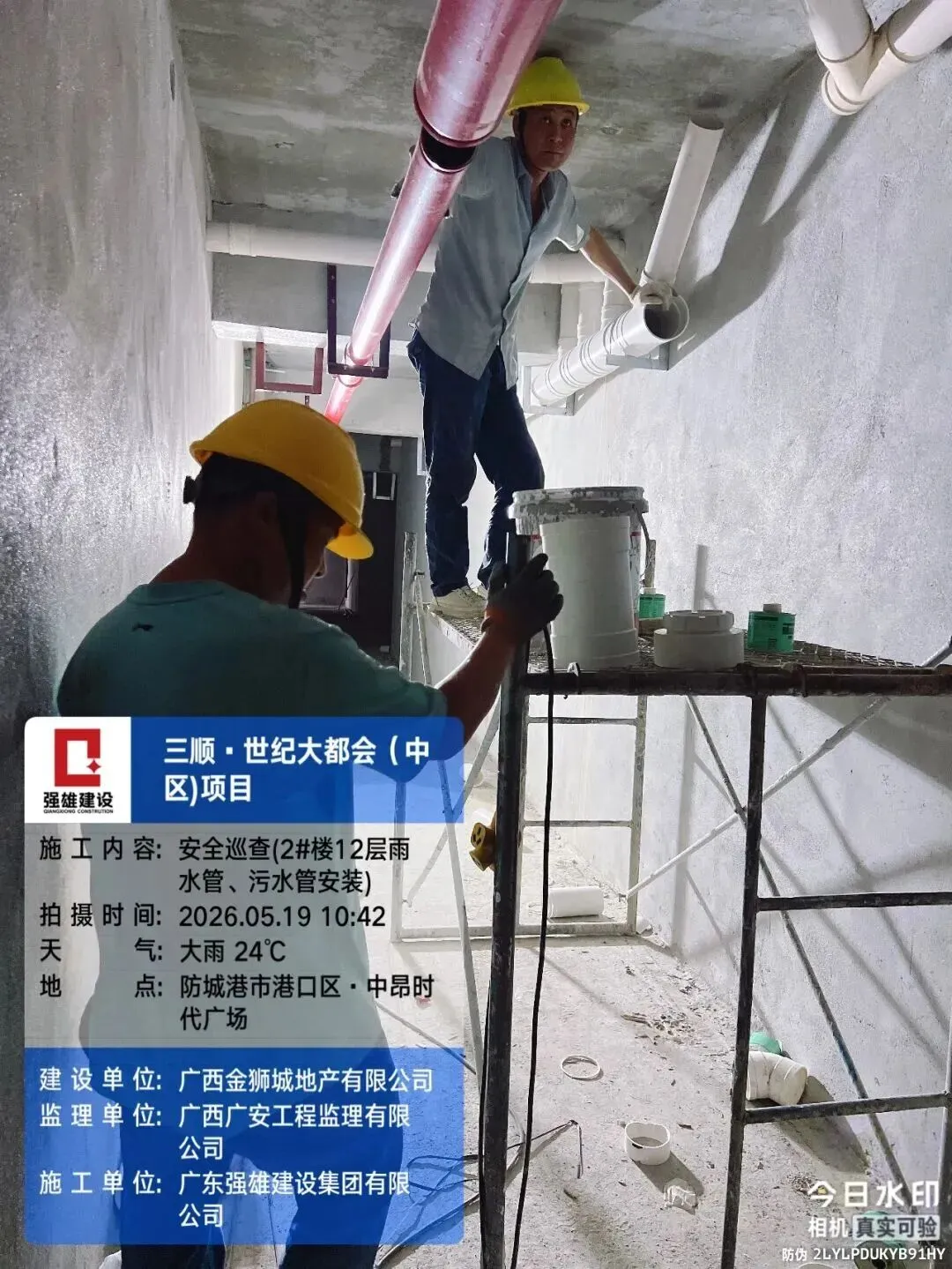

1#楼、3#楼施工电梯维保;进行多项安全巡查,包括2#楼12层雨水管与污水管安装、2#楼15层公共区域贴砖、4#楼6层排污管安装;开展南面围墙上部分2m柱打凿工作;对内抹班和水电班进场人员进行三级教育及安全技术交底;项目红砖进场。

图文转自中昂时代广场公众号

团结、正义、诚信、敬业

广西汇力律师事务所

全区优秀律师事务所

地址:柳州市城中区高新三路9号

恒江源2栋写字楼18楼

电话:0772-2834918

邮箱:huililaw@163.com

打赏

更多>同类资讯
0相关评论

推荐图文
推荐资讯
点击排行
网站首页  |  关于我们  |  联系方式  |  使用协议  |  版权隐私  |  网站地图  |  排名推广  |  广告服务  |  积分换礼  |  网站留言  |  RSS订阅  |  违规举报  |  皖ICP备20008326号-18
Powered By DESTOON
