一、施工顺序
洞身开挖→φ50热轧无缝钢管施工→周边注浆孔进行封堵→φ50热轧无缝钢管径向注浆施工
二、施工方法(径向注浆)

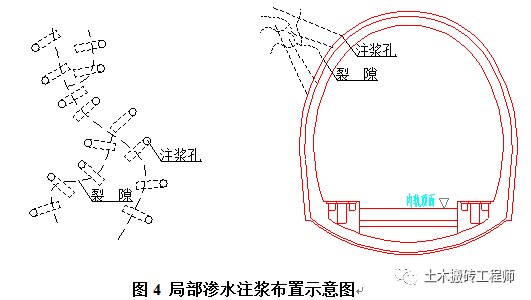

1、每环设φ50热轧无缝注浆管,径向注浆管长1m,孔径为50mm,壁厚5.0mm的热轧无缝钢管,孔深3m,环纵间距2.0m×2.0m,梅花型布置,注水泥浆。
2、在洞身周边按设计环向、纵向间距进行钻孔,钻孔应保证90%以上的钻孔出水。
3、采用快凝混凝土等锚固材料粘接钢管与钢管壁,利用喷混凝土作止浆墙。
4、准确把握注浆时机,以使围岩应力适度释放。注浆应在支护完成后即可开始边墙径向注浆施工。
5、采用普通水泥单液浆,水灰比1:1。注浆设备采用ZYB-70/80D注浆机,采用全孔一次性注浆,注浆指标采用定压控制。注浆压力控制在1.0~1.5Mpa。
6、注浆应采用高速搅拌机,搅拌时间3min,制浆后应通过滤网进入储浆桶后进行压浆,压浆过程中要对储浆桶中的浆液进行适当搅拌。浆液配料时制浆材料必须计量准确,其中水、水泥称量误差不应大于5%,外加剂称量误差不应大于1%。严格按照顺序加料,有外加剂的浆液中,外加剂未完全溶解,不得加入水泥,搅拌时不得将绳头,纸片等杂物带入搅拌机内,搅拌后的浆液必须经筛网过滤后方可进入注浆机。搅拌时间不得小于规定时间,以免浆液搅拌不均匀,掺有速凝剂的水泥浆必须在30分钟内用完,注浆过程中若发生串浆,则关闭孔口阀门或堵塞孔口,待其它孔注浆完毕后再打开阀门,若发生流水,则继续注浆。直至每延米隧道涌水量不大于2m3/24h,则判断注浆达到效果,否则应该进行补注浆。
7、孔口管应埋设牢固,并有良好的止浆措施。

三、质量要求及注意事项
1、现场作业人员在注浆过程中,要严格按试验室确定的配合比进行注浆,不得私自改变配合比,以免影响注浆质量。
2、配制好的浆液应在规定的时间内注完,随配随用,注浆量先大后小、注浆压力由小到大。
3、当注浆压力突然升高时应停机查明原因,当水泥浆进浆量很大、压力不变时,应调整浆液浓度及配合比。
4、注浆结束标准根据注浆压力和注浆量来控制,当达到设计终压并继续注浆10min以上,单孔进浆量小于20L/min,检查孔涌水量小于0.2L/min。所有注浆孔均符合单孔结束条件,无漏浆现象;注浆后段内用水量不大于5m3/m*d;进行压水试验,在1MPa压力下,进水量小于2L/m*min,可全段结束注浆。
5、注浆结束时,应继续压注清水将管路及浆塞芯管中的浆液冲洗干净后,再停机,泄下止浆塞,换上孔口注浆装置进行封孔注浆。
6、加强现场施工材料管理,严格执行进料检验制度,保证施工材料满足设计要求,不合格的材料不得进场使用,确保工程质量。
7、发现压力表有异常情况时,停止注浆,查找故障。
8、注浆前,应对钻孔注浆设备进行检查,确保注浆过程中设备运转正常,以免影响注浆质量。
截图发搬砖工程师领取资料

资料限时分享,大家先到先得,大家分享出去,可领取想要的资料,赶快行动起来吧!学习永无止境,加油!
工程人基地一建二建等考证学习交流组织(QQ群):

更多资源请关注公众号:土木搬砖工程师
分享更多土木建筑工程行业知识和行业经验和考证经验
关注后请回复:工程识图,免费获取工程识图视频课程资料
回复CAD,可获取相应CAD安装包和安装教程
回复工程造价,获取工程造价相关知识课程视频
回复考证,可加入各工程证书考试交流群,白嫖考证视频学习课件
回复2023一建、二建等教材,可获取电子版教材
回复购买教材,可免费送各大机构电子视频课件资料
回复:图纸,获取工程施工图纸
回复:工程资料员,获取资料员学习资料课程
回复:施工方案,获取施工方案
回复:一建、二建、监理工程师考试等,获取考证学习视频课程
需要工程类小软件、建筑、土木工程类相关资料的小伙伴可添加
个人微信号:TuMuMeta
欢迎大家来访
