隧道涌水量计算方法与报告编写实践研究
摘要: 隧道涌水量预测是岩溶及富水地区隧道工程勘察设计的核心难题,其准确性直接关系到施工安全、工程投资及环境保护。本文基于笔者多年从事公路隧道勘察设计的实践经验,结合《公路岩溶隧道设计与施工技术规范》(JTG/T 3373-2024)、《矿区水文地质工程地质勘查规范》(GB/T 12719-2021)等现行技术标准,系统梳理了隧道涌水量计算的主流方法体系、适用条件与参数获取途径。文章重点探讨了在勘察报告编制中,如何将复杂的涌水量计算过程与成果,以逻辑清晰、重点突出、便于设计应用的方式进行系统表达。文中结合西南某岩溶隧道、华北某深埋越岭隧道等具体案例,详细阐述了从水文地质概念模型建立、方法选择、参数确定到成果校核与风险评价的全过程实践,并对报告编写中的常见问题与对策进行了总结。本研究旨在为隧道工程水文地质勘察与报告编制提供一套兼具理论指导性与实践操作性的技术参考。
关键词: 隧道工程;涌水量预测;计算方法;水文地质勘察;报告编制;工程实践
1. 引言
在隧道工程的建设与运营中,地下水问题始终是困扰工程师的核心挑战之一。突如其来的涌水突泥不仅可能造成惨重的生命财产损失,还会引发地表水漏失、地面塌陷等一系列环境地质问题。因此,在勘察设计阶段对隧道涌水量进行科学预测与评价,其重要性不言而喻。然而,由于岩溶及裂隙水发育的随机性、隐蔽性和高度非均质性,使得涌水量预测成为一个公认的复杂水文地质问题。
笔者在多年的公路、铁路隧道勘察设计工作中深切体会到,一套合理的涌水量计算方法与一份严谨的评价报告,是连接地质勘察与工程设计的桥梁。当前,尽管相关技术规范(如JTG/T 3373-2024、GB/T 12719-2021)对涌水量预测提出了原则性要求和多种方法,但在实际应用中,如何根据具体的水文地质条件选择恰当的方法,如何获取可靠的计算参数,以及如何将计算过程与结论在勘察报告中清晰、有力地呈现给设计方,仍存在诸多困惑与实践难点。
本文不追求面面俱到的理论综述,而是立足于工程实践,结合亲身参与的典型案例,系统总结隧道涌水量计算的方法逻辑与报告编写要点,希望能为同行提供一些切实可行的参考。
2. 隧道涌水量计算方法体系与实践选择
隧道涌水量计算并非简单的公式套用,而是一个基于水文地质概念模型的分析过程。根据规范要求及工程实践,笔者通常遵循“模型概化→方法选择→参数获取→计算校核”的技术路线。
2.1 水文地质概念模型概化
这是所有计算工作的基石。概化的核心在于识别含水介质类型、边界条件和补给来源。根据JTG/T 3373-2024,岩溶水垂直分带(垂直渗流带、季节变动带、水平径流带、深部缓流带)是模型概化的首要依据。
·案例一:西南某岩溶隧道。 该隧道穿越一大型岩溶洼地,洼地内落水洞、漏斗密布,隧道洞身位于季节变动带附近。水文地质调查显示,地下水以管道流为主,与地表洼地积水联系密切,降雨后响应迅速。因此,我们将该段概化为“以管道流为主、受大气降水集中灌入补给”的模型,边界以地表分水岭和相对隔水断层为界。
·案例二:华北某深埋越岭隧道。 隧道穿越厚层石灰岩,埋深大,地表岩溶形态不发育。钻孔揭示地下水位较为统一,岩体以溶蚀裂隙含水为主。该段被概化为“裂隙介质、具有统一潜水水面、侧向径流补给”的模型。
2.2 主要计算方法体系及其应用
根据《公路岩溶隧道设计与施工技术规范》(JTG/T 3373-2024)、《贵州岩溶场地岩土工程勘察技术规程》(DB52/T 1336-2018)及《矿区水文地质工程地质勘探规范》(GB/T 12719-2021)等规范,并结合笔者实践经验,涌水量预测应遵循“模型概化→方法选择→参数获取→计算校核”的技术路线。以下对几种核心方法的原理、公式、适用条件、参数获取及注意事项进行详细阐述。
2.2.1 洼地入渗法
·方法原理:该方法基于“集中灌入式”补给理念。当隧道位于垂直渗流带,且其顶部存在直接相连的消水洼地、落水洞或岩溶漏斗时,认为暴雨期间汇集于这些洼地的地表水,通过岩溶管道或密集裂隙集中、快速地灌入地下,并最终涌入下方的隧道。

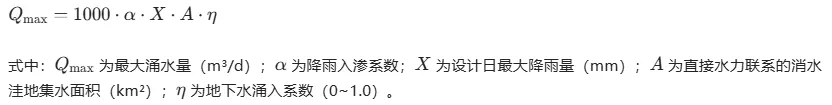

·核心公式(依据JTG/T 3373-2024附录A.1.1):

·适用条件:隧道位于垂直渗流带或季节变动带;隧顶地表存在大量岩溶洼地、漏斗,且与隧道有直接水力联系;地下水以管道流为主,补给方式为集中灌入式。
·参数获取与注意事项:
1.集水面积A:需综合地表分水岭、地质构造及估算的“可能影响半径”精细圈定,切忌简单等距划定。
2.降雨入渗系数α:首选通过当地地下河或泉流域的长期观测资料反算;次选参考规范经验值表。
3.地下水涌入系数η:最敏感且不确定的参数。依赖工程经验与地质类比(如宜万铁路经验取0.2~0.6,极强岩溶区可取0.6~1.0)。必须进行敏感性分析。
4.日最大降雨量X:按工程重要性选取设计暴雨频率(如P=2%),从当地气象资料进行频率分析获取。
2.2.2 简易水均衡法
·方法原理:基于水量平衡原理,认为隧道涌水量来源于其集水范围内地下水的补给量(主要为大气降水入渗)。
·核心公式:

1.地下径流模数法(JTG/T 3373-2024附录A.2.2):

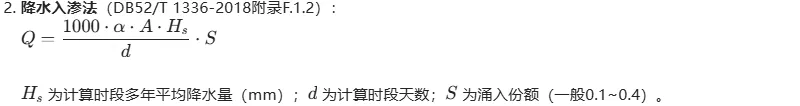

2.降水入渗法(DB52/T 1336-2018附录F.1.2):

·适用条件:隧道位于水平径流带或深部缓流带;岩溶弱~中等发育,含水介质以裂隙水为主;具有相对统一的地下水位和清晰的水文地质单元边界;地下径流模数法要求有水文地质条件相似的比拟流域。
·参数获取与注意事项:
1.地下径流模数M:关键在寻找条件相似的比拟区(泉或地下河出口),并论证其相似性。
2.集水面积A:强调整个水文地质单元的边界,需查明隔水边界。
3.入渗系数α与份额S:α获取同前;S值依赖地区经验或反算。此法多反映“正常涌水量”,对暴雨峰值反应不足。
2.2.3 地下水动力学法
·方法原理:将隧道视为线状排水构筑物,应用地下水稳定流或非稳定流理论(如裘布依、古德曼公式),计算隧道开挖引起地下水位下降所形成的稳定涌水量。
·核心公式(示例):
1.古德曼经验公式(预测最大涌水量,JTG/T 3373-2024附录A.3.2):

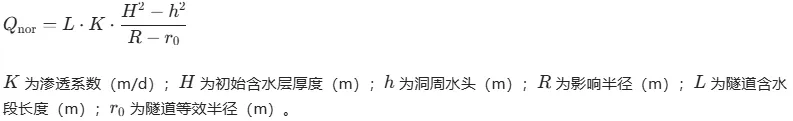

2.裘布依潜水完整井公式(变形应用):

·适用条件:隧道位于深部缓流带或裂隙状岩溶含水层;具有统一的地下水位,含水层厚度稳定;含水介质近似为均质、各向同性的孔隙或裂隙介质。不适用于管道流主导的强岩溶区。
·参数获取与注意事项:
1.渗透系数K:最可靠的路径是分层(段)抽水试验。压水、注水试验成果需换算,主要反映局部特性。岩溶区K值变异性大,应分段统计。
2.含水层厚度H与初始水头:通过钻孔编录和长期水位观测确定。
3.影响半径R:可通过抽水试验计算或经验公式估算。
4.公式选择:必须严格核对公式适用前提(潜水/承压水、完整井/非完整井),选择不当会导致数量级误差。
2.2.4 水文地质比拟法
·方法原理:基于相似性原理,认为水文地质条件相近的工程,其单位涌水量特征也相似。
·核心公式(JTG/T 3373-2024附录A.4.1):

·适用条件:新建隧道附近存在水文地质条件极为相似的已建隧道、矿山巷道;且既有工程有长期、可靠的实测涌水量资料。
·参数获取与注意事项:
1.相似性论证:这是方法成败的唯一关键。必须从地层、构造、水文、工程特征等方面逐条对比论证。
2.既有工程资料Q':必须收集长期观测资料,了解其正常与最大涌水量及对应条件。
3.参数修正:公式仅修正尺寸和长度,更深层的水文地质差异难以修正。此法适用条件苛刻,不可滥用。
2.2.5 动态观测法与数值模拟法
·动态观测法(DB52/T 1336-2018 11.7.6):并非独立计算方法,而是获取关键参数(如α、η)和验证模型的核心手段。通过建立降雨-地下水位(或泉流量)动态响应关系,定量分析补给过程。规范要求观测不少于一个水文年。
·数值模拟法(GB/T 12719-2021推荐):利用有限元或有限差分法建立三维地下水渗流模型。适用于水文地质条件极端复杂、需模拟施工分期降水或长期环境影响的项目。注意事项:对基础数据要求极高,工作量大、成本高,通常用于重大工程专题研究。
2.3 参数获取与校核
“输入垃圾,输出垃圾”,参数的质量直接决定计算结果的可靠性。笔者坚持以下原则:
·渗透系数(K):以现场分层抽水试验成果为最主要依据,注水、压水试验作为补充。用于涌水量计算时,参考相关规范精神,倾向于采用试验成果的大值平均值或根据用途综合确定。
·水文地质边界与集水面积(A):通过地质测绘、物探和钻探综合判定。在岩溶区,需特别注意导水断层和地下暗河的导流作用。
·动态观测数据:规范(JTG/T 3373-2024第4.3.8条)要求观测不少于一个水文年。这是获取降雨入渗系数、地下水动态变化规律、验证模型的关键。
2.4 计算成果的校核与推荐
根据规范,应采用两种以上方法进行计算和对比。在案例一中,我们同时采用了洼地入渗法和水文地质比拟法;在案例二中,采用了地下水动力学法和数值模拟法。对比分析时,重点审视:
1.不同方法结果的数量级是否一致?若差异巨大,需回头检查模型概化和参数取值。
2.哪种方法的前提条件与本工程实际情况最吻合?
3.计算结果与地质判断是否相符?
最终,在报告中不会简单给出一个数值,而是提供一个范围值或推荐值,并明确其对应的工况(如正常涌水量、最大涌水量)。例如,在案例一的报告中,我们写道:“推荐该段隧道施工期最大涌水量按8000~12000 m³/d进行排水设计,此值基于洼地入渗法(取η=0.6)计算结果,并参考了比拟法成果,对应设计暴雨频率P=2%。正常涌水量建议按1500~2500 m³/d考虑。”
3. 涌水量评价在勘察报告中的编写实践
一份优秀的勘察报告,应让设计工程师即使不看计算过程,也能清晰理解涌水量的来龙去脉、可靠程度及应对策略。笔者在报告编制中,着力构建以下逻辑框架:
3.1 文字报告的核心章节组织
在“水文地质条件与评价”或“专项评价”章节中,设专节论述涌水量预测。
1.水文地质概念模型论述:首先用文字和示意图清晰说明隧道区含水层的空间结构、补径排关系、与隧道的空间位置关系。这是所有计算和评价的逻辑起点。
2.预测方法与过程:分地段说明各段采用的预测方法及其适用性论证。列出主要计算公式,说明各参数的来源(如“渗透系数K取ZK12孔第三段石灰岩抽水试验成果的大值平均值,为2.5 m/d”),并附上主要的试验成果图表(如抽水试验综合成果图)。
3.预测结果与对比分析:以表格形式清晰列出各段、各种方法的计算结果。例如:
隧道分段 | 桩号范围 | 水文地质特征 | 预测方法 | 正常涌水量 (m³/d) | 最大涌水量 (m³/d) | 备注 |
DK15+200 ~ +500 | 穿越F1断层影响带 | 裂隙水,连通性好 | 地下水动力学法 | 300 | 1200 | 公式A.3.4 |
数值模拟法 | 280 | 1100 | ||||
推荐值 | 综合推荐 | 300 | 1200 | 用于施工排水设计 | ||
DK20+100 ~ +800 | 位于大型岩溶洼地下方 | 管道水,降雨直接补给 | 洼地入渗法 | - | 10000 | η=0.6 |
水文地质比拟法 | - | 9500 | 比拟暗河S1 | |||
推荐值 | 综合推荐 | 1500 | 10000 | 最大涌水量对应P=2%暴雨 |
4.涌水突泥风险评价:结合JTG/T 3373-2024表3.0.2-3和表3.0.3-4,对涌水量进行分级,评价涌水突泥的可能性、规模及危害。例如:“DK20+100~+800段预测最大涌水量>10000 m³/d,水压可能超过0.5MPa,岩溶水发育程度为‘极发育’,涌水突泥风险极高,可能诱发地表塌陷。”
5.对工程的影响与建议:这是报告的落脚点。应明确指出:
o对设计的影响:如“建议对DK20+100~+800段采用限排型衬砌,并按500kPa水压进行结构校核”(参考规范6.2.8条);“排水系统设计排泄能力应不小于12000 m³/d”(参考规范7.3.2条)。
o对施工的建议:如“施工前应在该段实施超前全断面帷幕注浆”;“必须建立强降雨期间洞内、外联动监测与预警机制”(参考规范9.3.10条)。
o对环境的影响:预测涌水可能造成的地表水漏失、泉点干涸范围,提出监测或补偿建议。
3.2 关键图件的表达
“一图胜千言”,相关图件是文字报告不可或缺的支撑。
1.综合水文地质图:图上应清晰表示:岩溶水垂直分带界线、地表水体、重要泉点、暗河、水文地质观测点、抽水试验孔、断层、岩层界线以及分段涌水量预测结果与风险分区。可以用不同颜色或图案填充区分“涌水低风险区”、“涌水高风险区”等。
2.水文地质剖面图:展示隧道与含水层、隔水层、溶洞、暗河、断层等在垂向上的关系,直观说明涌水来源和通道。
3.涌水量计算分析图:对于关键段落,可附上计算简图,标明公式、参数取值和计算过程。
4.长期观测曲线图:附上代表性的降雨量-地下水位-泉流量动态曲线,作为论证补给关系和参数取值的依据。
3.3 常见问题与对策
在报告审查和施工反馈中,笔者常遇到以下问题:
·问题1:参数取值过于依赖经验,缺乏本地数据支撑。
o对策:在勘察大纲中即明确关键参数(如α、η)的获取方案,安排专项试验或观测。在报告中如实说明参数来源,若引用经验值,必须注明出处并论证其在本区的适用性。
·问题2:计算结果与施工揭露量差异大。
o对策:首先,在报告中必须明确预测的不确定性,说明可能偏大或偏小的原因(如JTG/T 3373-2024条文说明所述)。其次,强化施工补充勘察和超前地质预报(第10章)的动态设计理念,在报告中建议将预测值作为设计依据,但施工中必须根据预报和监测数据动态调整。我们案例一的隧道,施工中通过超前钻探发现了未预见的大型管道,及时调整了注浆和排水方案,最终安全通过。
·问题3:报告结论模糊,设计无所适从。
o对策:结论必须具体、可操作。避免“可能存在较大涌水”之类的模糊表述。应直接给出“推荐设计涌水量值为XX,建议采取YY工程措施”。同时,按照《公路工程地质勘察报告编制规程》要求,结论与建议应分条列出,逻辑清晰。
4. 结论
隧道涌水量计算与评价是一项融合了地质学、水文地质学与工程学的综合技术工作。通过本文的梳理与实践案例分享,笔者认为,要做好这项工作,必须坚持三个核心:
1.模型是灵魂:一切计算必须建立在正确的水文地质概念模型基础上,模型错了,后续计算再精细也是徒劳。
2.数据是根基:优先获取本地、现场的实测参数,严谨的抽水试验和长期动态观测是提高预测可靠性的不二法门。
3.报告是桥梁:勘察报告不仅是数据的堆砌,更是地质思维与工程需求的沟通载体。报告应以清晰的逻辑、直观的图表和明确的结论,将涌水风险与应对策略准确传递给设计者和施工者。
参考文献[1] 中华人民共和国交通运输部. 公路岩溶隧道设计与施工技术规范: JTG/T 3373-2024[S]. 北京: 人民交通出版社股份有限公司, 2024. [2] 国家市场监督管理总局, 国家标准化管理委员会. 矿区水文地质工程地质勘查规范: GB/T 12719-2021[S]. 北京: 中国标准出版社, 2021. [3] 中华人民共和国交通运输部. 公路隧道设计规范 第一册 土建工程: JTG 3370.1-2018[S]. 北京: 人民交通出版社股份有限公司, 2018. [4] 中国工程建设标准化协会公路分会. 公路工程地质勘察报告编制规程: T/CECS G H24—2018[S]. 北京: 人民交通出版社股份有限公司, 2018. [5] 贵州省市场监督管理局. 贵州岩溶场地岩土工程勘察技术规程: DB52/T 1336-2018[S]. 贵阳, 2018. [6] 铁道部第一勘测设计院. 铁路工程地质手册(第2版)[M]. 北京: 中国铁道出版社, 1999.
