亲爱的新法 EB-5 投资人:

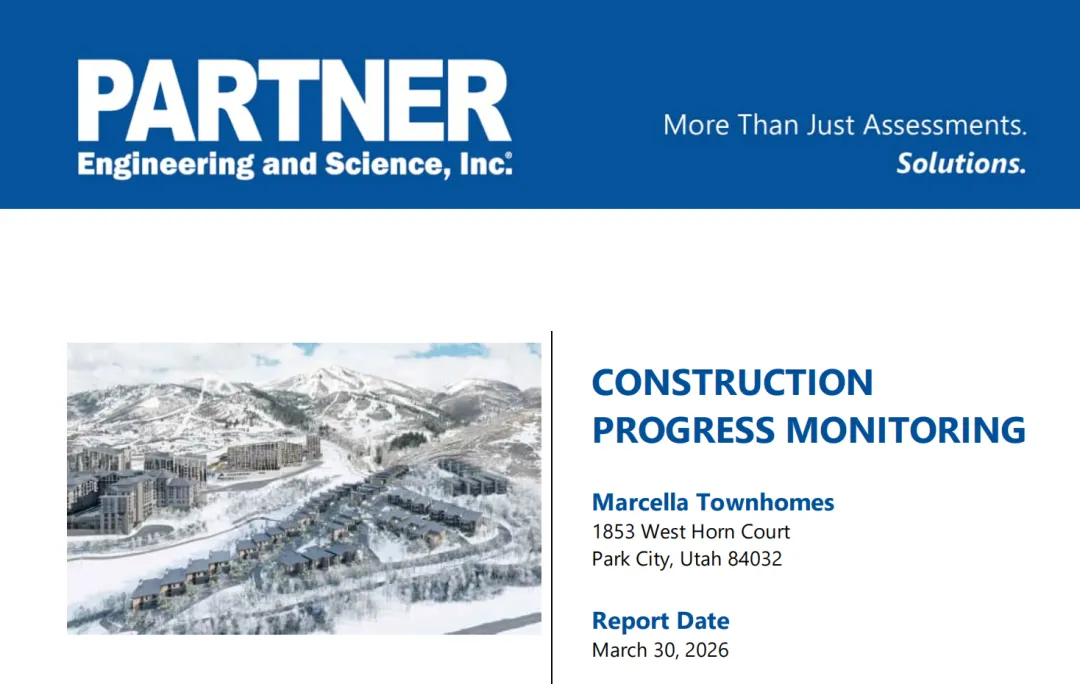

大家好。为让各位投资人清晰掌握项目真实进展,本文基于 2026 年 3 月 30 日第三方专业机构 Partner Assessment Corp. 正式出具的《Marcella Townhomes 首期建设进度监测报告》,完整、透明、权威地向您汇报项目最新情况。
这是一份什么报告?
这是项目第一份官方、独立、第三方施工与资金合规审核报告,也是 EB-5 项目中最关键的 “安全体检报告”。它的核心作用是:核查工程进度是否真实、施工质量是否合格、预算是否可控、资金使用是否规范,并对第一笔工程款支付申请给出专业放款意见,直接关系项目能否顺利推进、您的投资资金是否安全可控。
以下为全文正式汇报。

Marcella Townhomes 位于美国犹他州帕克城(Park City),紧邻全球知名滑雪胜地Deer Valley Resort,2034年冬奥会举办地辐射,地处滑雪步道与缆车核心辐射区,是集高端度假、滑雪服务、长期持有增值于一体的低密度联排别墅社区。也是我们 EB-5 鹿鸣谷项目核心优质资产。
作为 EB-5 资金重点支持的不动产项目,它具备清晰的投资逻辑:
区位稀缺性:帕克城滑雪度假核心区,常年客流稳定、度假租赁需求强劲; 产品定位高端:联排别墅 + 滑雪配套中心 The Landing + 山间会所 Mountain Lodge; 开发团队稳健:开发商 Reef Capital Partners 拥有成熟开发经验,三家专业总承包商联合施工; 监管体系严格:资金全程监管、施工第三方监控、进度与付款逐笔审核,最大限度保障 EB-5 资金安全; 就业创造明确:大规模土方、土建、机电、市政工程持续推进,稳定满足 EB-5 就业创造要求。
项目于2024 年 7 月 1 日正式开工,预计 2028 年 3 月 23 日整体竣工;总工期约 45 个月。
由资深开发商 Reef Capital Partners 开发,三家专业总承包商联合建设,资金监管严格,施工全程由第三方机构监督,为 EB-5 投资人的资金安全与项目成功提供坚实保障。
第三方机构于2026 年 3 月 3 日完成现场勘查,结合图纸、施工记录、工程量清单、现场照片全面核验,得出权威结论:项目整体推进有序、现场管理规范、施工质量符合图纸与行业标准、安全与环保措施到位,无重大质量缺陷。
截至2026 年 2 月 28 日,经第三方现场勘查、工程量核验、图纸比对后确认:
项目整体完工超预期!
已完成工程价值:$62,889,804
这意味着,在不到两年的时间里,项目已完成超过四分之一的工程量,多楼栋同步施工、现场高效推进、进度符合预期,为后续竣工与就业创造打下坚实基础.
各楼栋建设实景进展:Cluster 1(1-5 单元)40%:1、2 单元一层结构施工,3 单元二层结构施工,4 单元屋面安装,5 单元机电与暖通施工; Cluster 2(6-9 单元)35%:二层结构施工,全域辐射地暖铺设; Cluster 3(10-13 单元)29%:基础墙体浇筑完成,地下管线回填; Cluster 4(14-16 单元)22%:基础墙体浇筑作业。
- Cluster 1:40%;结构封顶、屋面施工、机电与暖通同步安装,是进度最快、最成熟的楼栋。

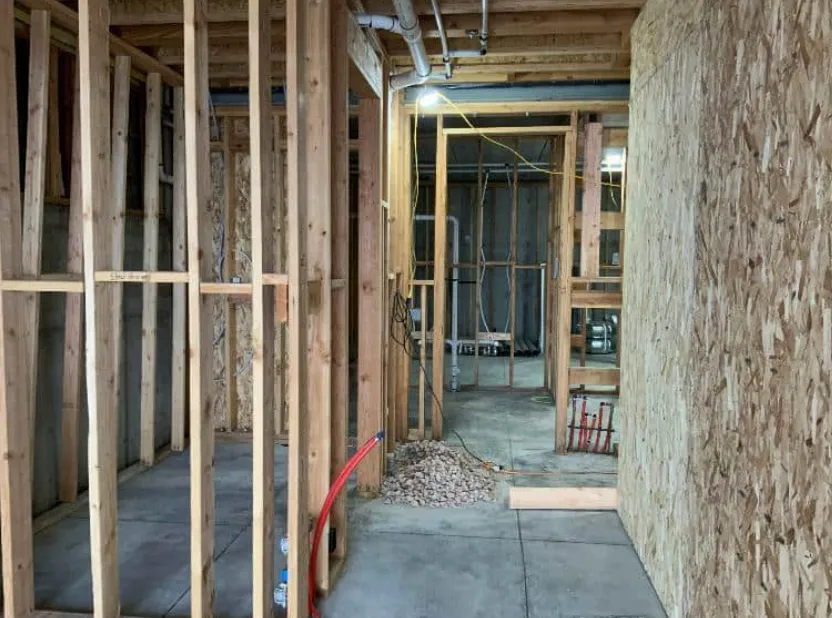

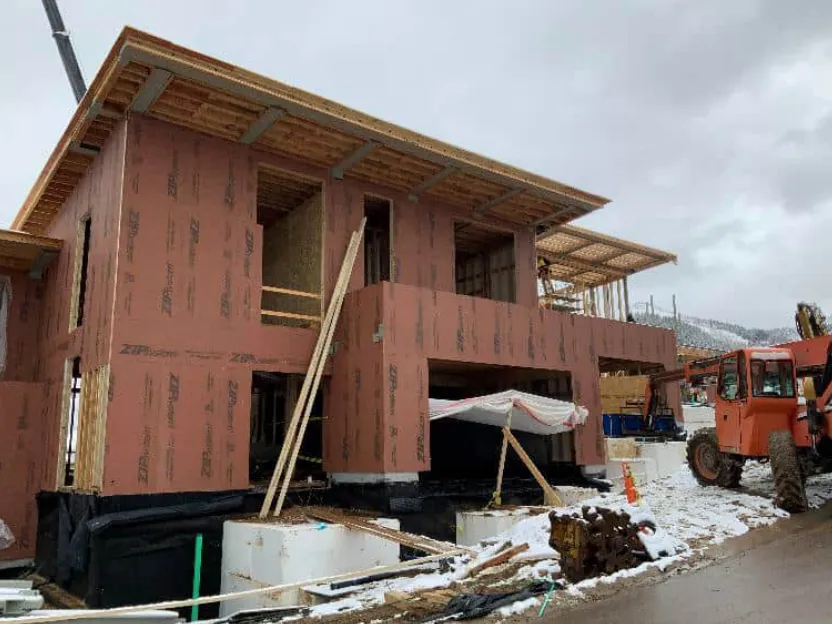

Cluster 1/Unit 5 framing complete

Cluster 1/Unit 5 installing MEP

Cluster 1/Unit 4 installing roof
- Cluster 2:35%;主体结构快速推进,全屋辐射地暖系统已开始铺设。

Cluster 2/All units installing radiant heat

Cluster 2/All units installing radiant heat
- Cluster 3–6:15%–29%;基础施工基本完成,进入地下管网、结构墙体施工阶段。

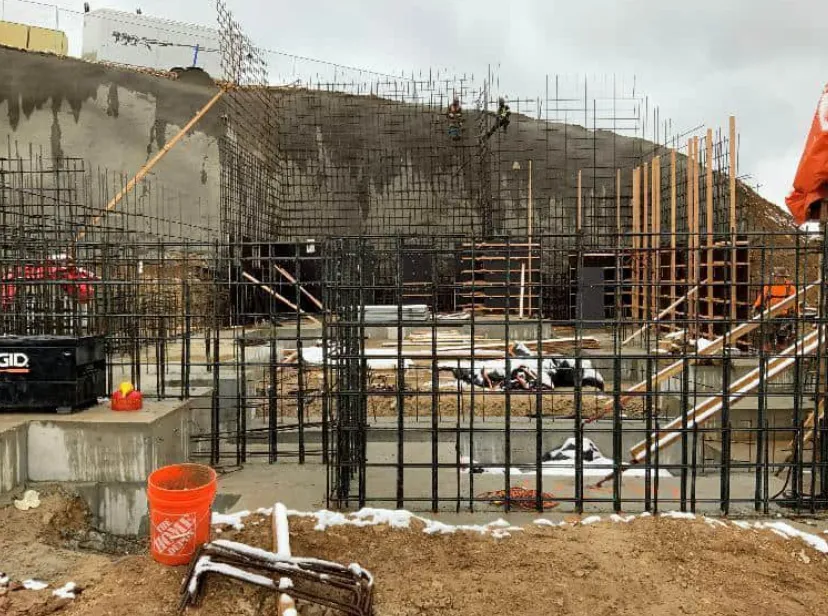

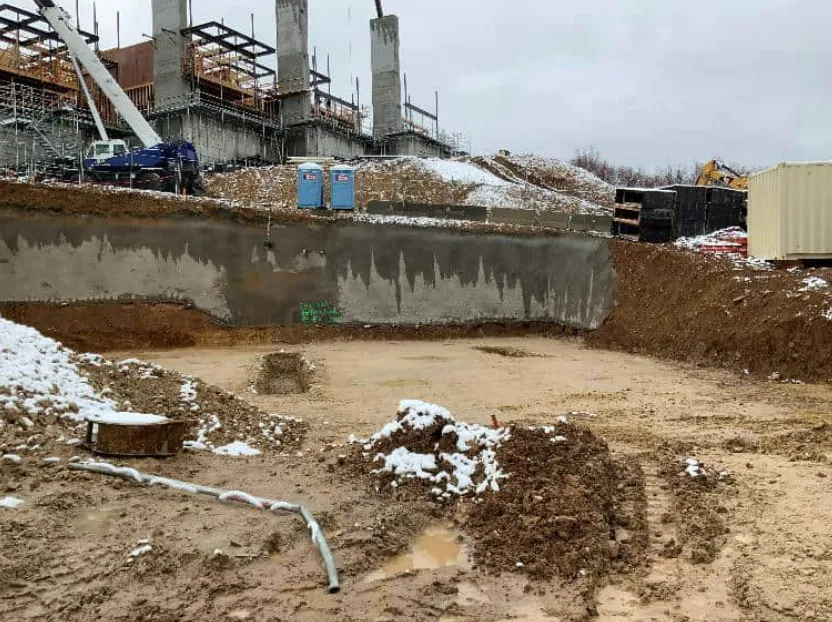

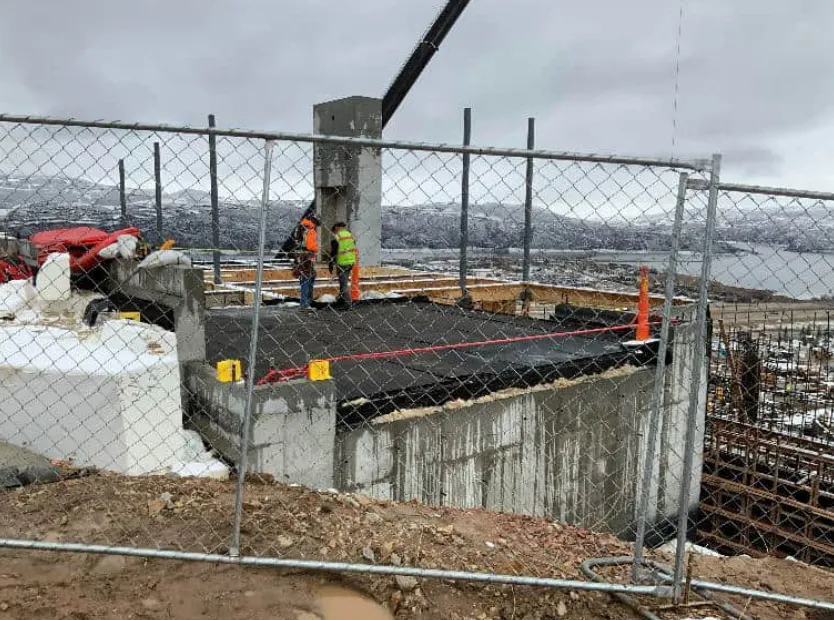

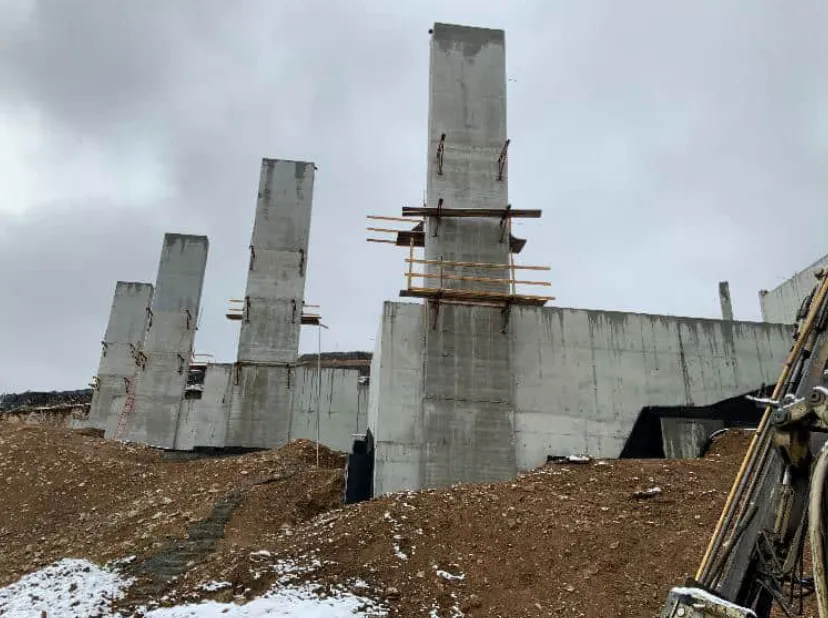

Cluster 3/All unit foundation walls poured

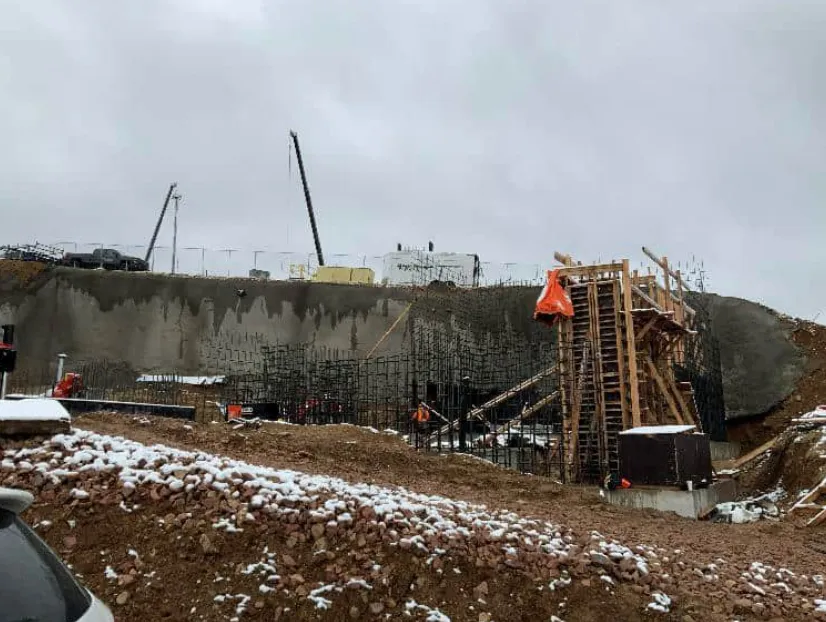

Cluster 4/All unit pouring foundation walls

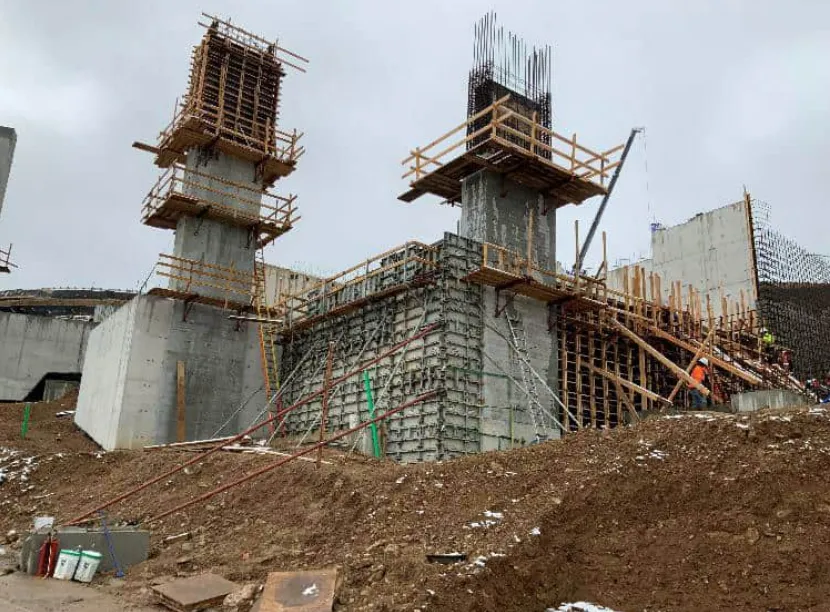

Cluster 5/All unit forming foundation walls

Cluster 5/forming foundation walls

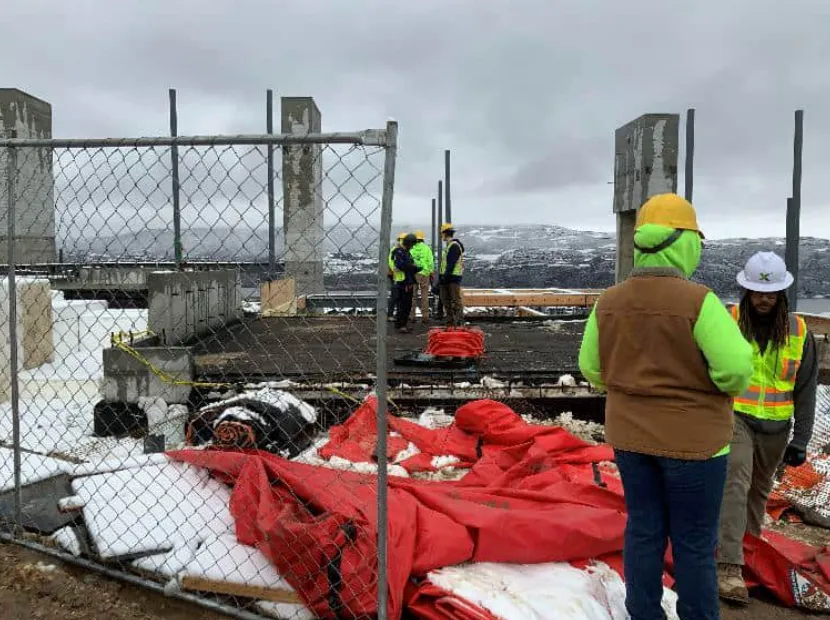

- Cluster 7:20%;局部进度略有调整,开发商已启动计划优化,不影响整体节点。

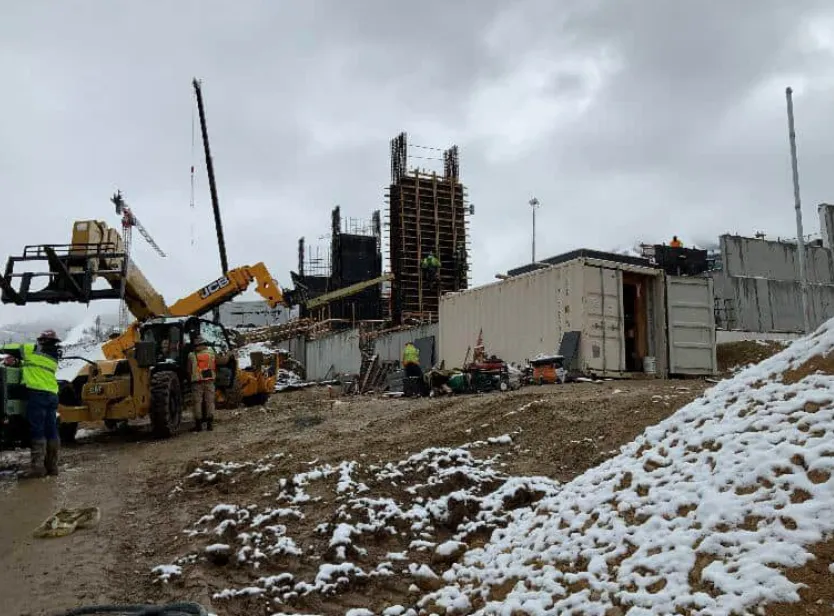

Cluster 7 prepped for footing excavation
- Cluster 8 / The Landing:1%;处于早期启动阶段,与整体开发节奏保持一致。

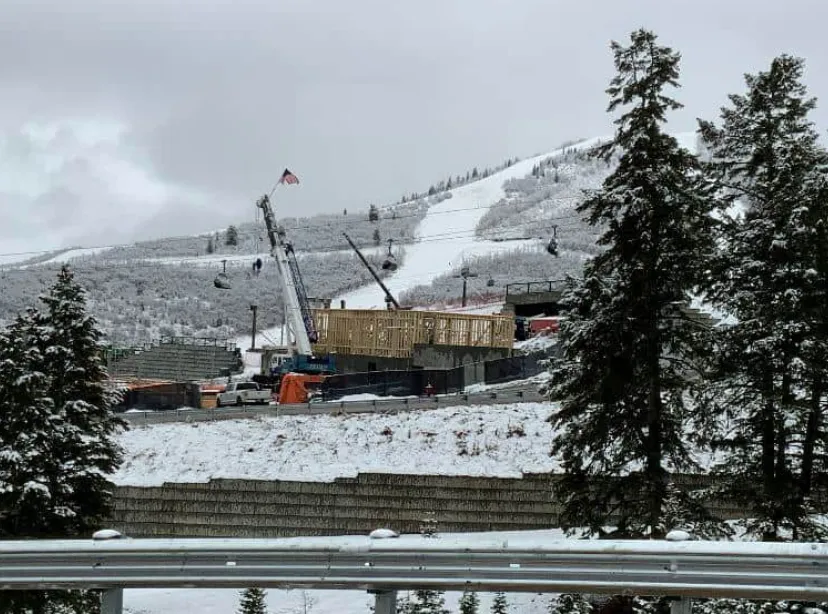

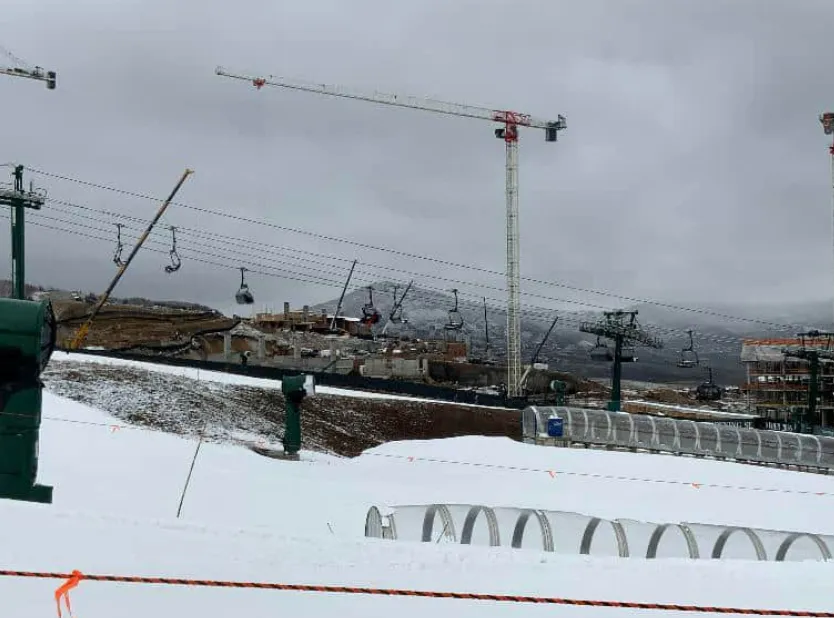

Project site view
- Mountain Lodge 山间会所:33%;主体结构成型,度假公区品质初显。

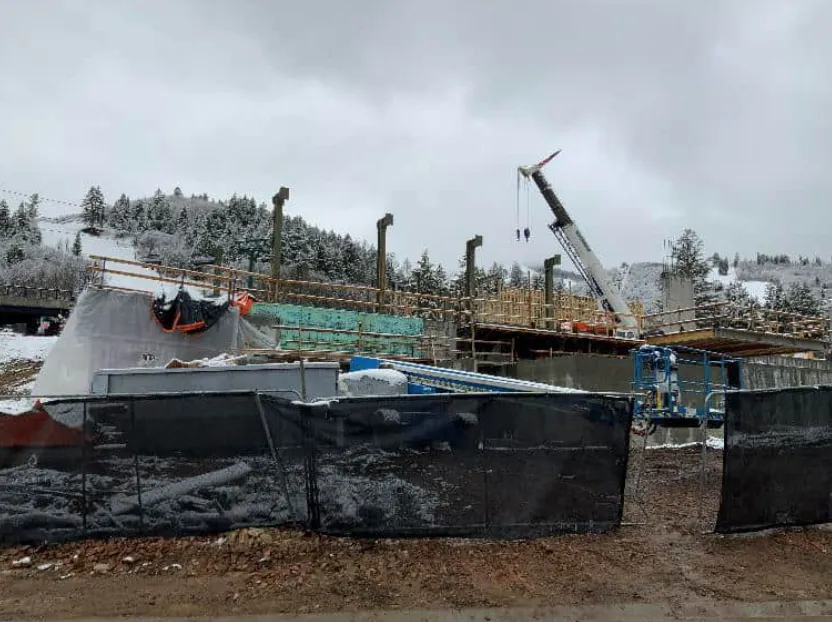

The Landing/Ski Amenity Building pouring retaining walls

Mountain Lodge

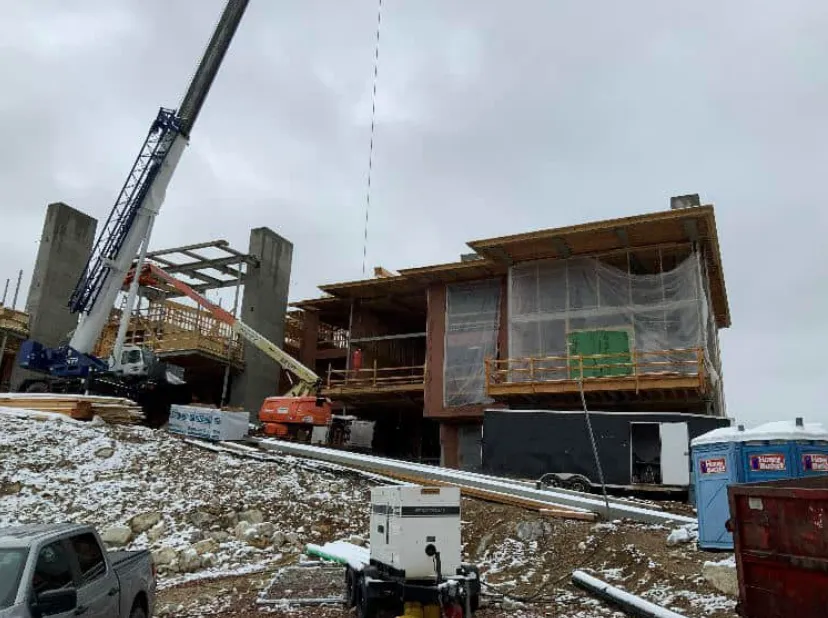

Mountain Lodge/Building A framing 1st Floor
第三方现场评价:施工质量符合设计规范,场地整洁有序,安全措施、监控系统、水土保持措施齐全,无质量缺陷、无安全隐患、无违规施工。

对 EB-5 投资而言,预算可控、付款真实、资金不挪用、成本不暴增是资金安全的核心。本次第三方报告给出明确结论:
1. 总预算严格受控
项目当前所有支出均在预算内,未出现超支、未出现重大变更、未出现资金紧张。
2. 首期提款审核通过,第三方对本期工程款申请进行全链条核验:
已完工程量真实; 合同、发票、付款申请一一对应; 分包商留置权弃权文件(Lien Waiver)齐全; 无虚假报量、无不实申报、无违规请款。最终正式建议批准首期提款,意味着项目进度 100% 真实、资金使用 100% 合规。
3. 资金监管机制严密
执行5% 保留金制度,防止施工不合格风险; 所有款项按实际进度支付,不提前、不超额; 资金支付穿透审核,确保流向分包商、材料商、劳务班组; 报告中提及的提及的流程性细节偏差,开发商已承诺在下一期全面修正,不影响资金安全、不影响施工、不影响 EB-5 监管要求。
项目已依法取得:
场地平整许可 道路与市政许可 挡土墙与基础设施许可 多栋单体建筑施工许可
全套建筑、结构、机电、消防图纸齐全并完成签章,完全符合美国当地建筑规范与监管要求。
剩余程序性文件正在有序补齐,均不影响当前施工,也不影响 EB-5 项目合规性。第三方对项目进行全面风险评估后结论明确:所有风险均为局部性、流程性、可整改,无重大风险,不影响项目整体推进与投资安全。
开发商已针对进度优化、备用金管理、文件完善等事项制定对应措施,持续保持项目高质量建设。

作为您 EB-5 投资支持的优质不动产项目,自投资生效以来,项目始终按照监管要求、开发计划、施工标准、资金纪律稳步落地,用真实的施工进度、透明的资金使用、严谨的合规管理、专业的开发执行,回应每一位 EB-5 投资人的信任。
项目正按照计划稳步走向竣工、运营、价值实现,我们将持续以最高透明度,向每一位 EB-5 投资人汇报最新进展。
感谢您的信任与支持,我们共同见证项目稳健交付,共赢移民与投资目标。
当前H-1B已全面进入“薪资加权”时代,刚毕业的留学生因起薪普遍处于低薪资等级,抽签中签概率大幅下降;F签也迎来重大调整,不仅居留期限被缩短至最多4年,还限制研究生阶段换专业、缩短毕业后停留时间,留美灵活性大幅降低。
EB-5目前的审批周期稳定,若能在孩子初中、高中阶段完成身份规划,能享受完整的本土学生的优势。更重要的是,是给孩子一个更广阔的成长平台:在多元文化环境中成长,拥有更自由的发展选择,这才是能撬动留美未来最硬核的投资杠杆。


?? EB-5申请四步走,轻松解锁身份优势!
✅ 选对新法 EB-5启动申请;
✅ 凭借新法“双递交”推进I-526E绿卡申请及I-485美国境内身份调整,即可长期合法停留,同步申请工卡+回美纸(Combo卡)
✅ 工卡+回美纸获批实现工作、出行双自由!
✅ 最终获得永久绿卡,给未来筑牢身份保障!
? 扫码预约贝特曼咨询专业团队,一对一拆解你的专属身份规划方案!









免责声明:本公众号除发布原创市场投研报告、投资项目动态外,亦分享优质经济文化类文章。部分图文资料源自网络,版权归原作者所有。如需转载,请联系我们并注明出处。如存在侵权,请及时与我们联系,将第一时间处理。本公众号对转载内容及观点保持中立,不就其准确性、可靠性或完整性作出任何明示或暗示的保证。
