输电线路架线施工时,
为了避免对导线自身及下方“花花草草”造成影响,
会要求采用张力架线方式:
即架空线不落地,
采用张力牵引的方式进行放紧线。
如果下方的“花花草草”很重要,
比如高铁、重要公路、带电线路等,
则会采用“搭架织网”的方式将重要设施“罩”起来,
为了保证放线过程中万无一失。
这里的“搭架织网”指的就是跨越架。
传统的跨越架一般是在被保护设施的两侧
搭设竹竿、木杆或金属结构的跨越架,
在跨越架顶端之间铺设绝缘封顶网,
以保护被跨的设施。
在封顶网上方展放绝缘引绳,
然后带张力牵引导引绳、牵引绳,
以达到展放导、地线的目的。

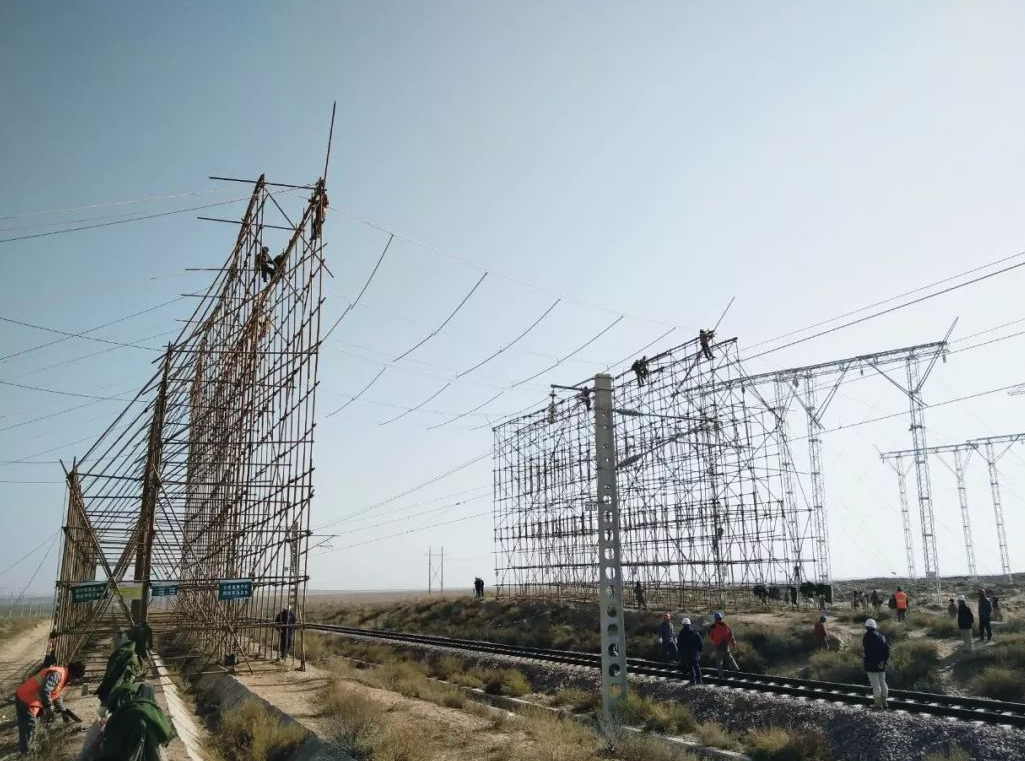

▲ 跨铁路的木跨越架

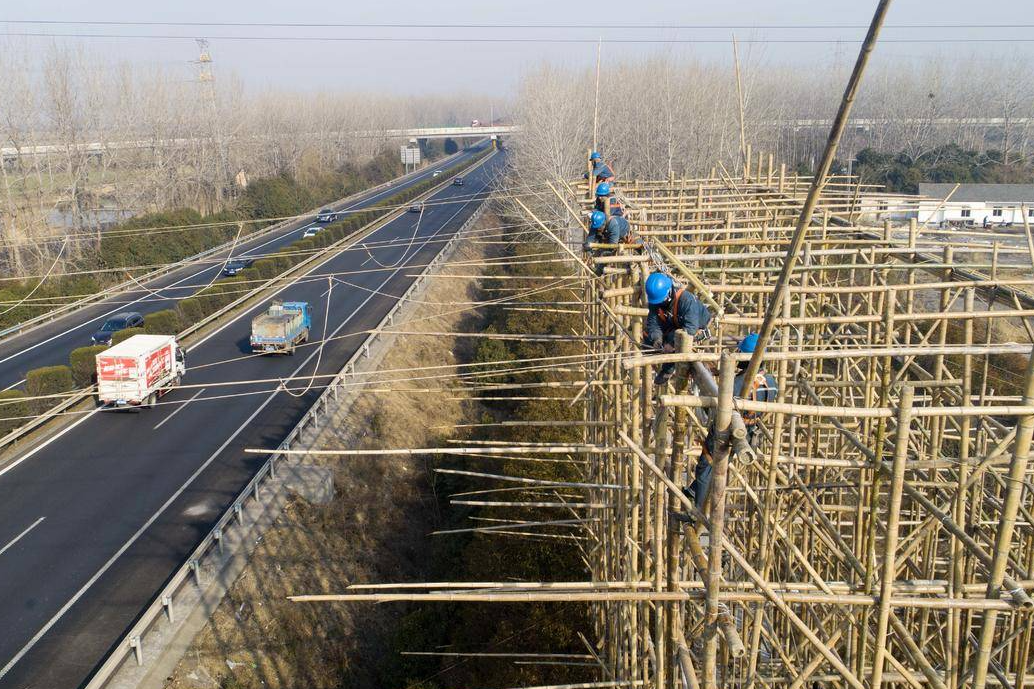

▲ 跨铁路的竹跨越架

▲ 钢管式跨越架
传统跨越架原理简单,
但实施过程中有如下缺点:
1、对跨越架施工要求高,
跨越架应满足导引绳、牵引绳或
导地线跑线时产生的冲击力,
设计难度大,
且跨越架构件多、成本高。
2、占地面积大,地方协调难度大,施工准备时间长,
工效低,跨越架采购及运输成本高。
3、需要大量起重工具、起吊困难,
恶劣地形时尤其如此。
4、跨越架位置受地形限制较多,
在某些特殊条件下无法实现或投入极大。
为了解决上述问题,
近年来一种无跨越架不停电跨越架线施工工艺
得到广泛应用。
这种无跨越架的跨越架线施工原理也比较简单,
即既然我们已经在待跨越线路两侧新建了铁塔,
那何不利用两侧铁塔作为承载体,
在这两基铁塔中间织网,
以达到保护下方设施的目的?
即该施工工艺的完整 定义 为:
在跨越档两端铁塔上设置

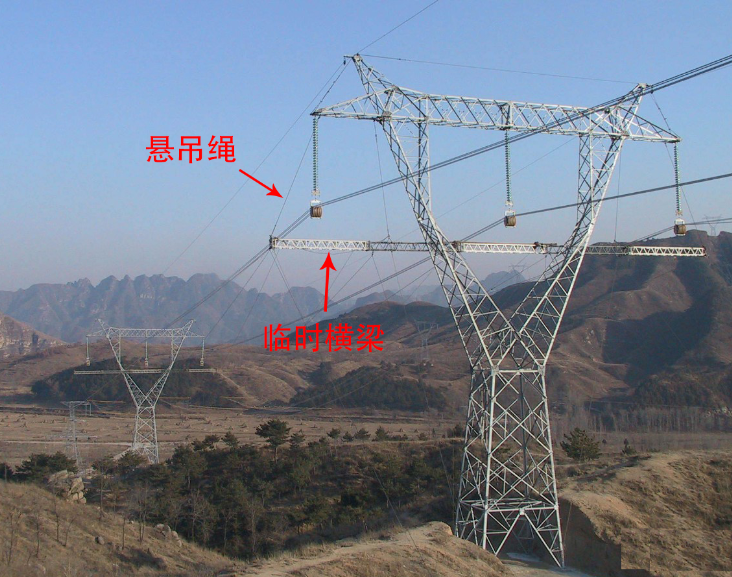

临时横梁 或 软索 作为支承装置,
在支承装置间安装 承载索 及 封网 装置
以保护被跨的运行电力线,
在封网装置的上方通过张力
展放多级导引绳、牵引绳、导线和地线,
待跨越档附件安装完成后
将跨越系统构件全部拆除的施工方法。

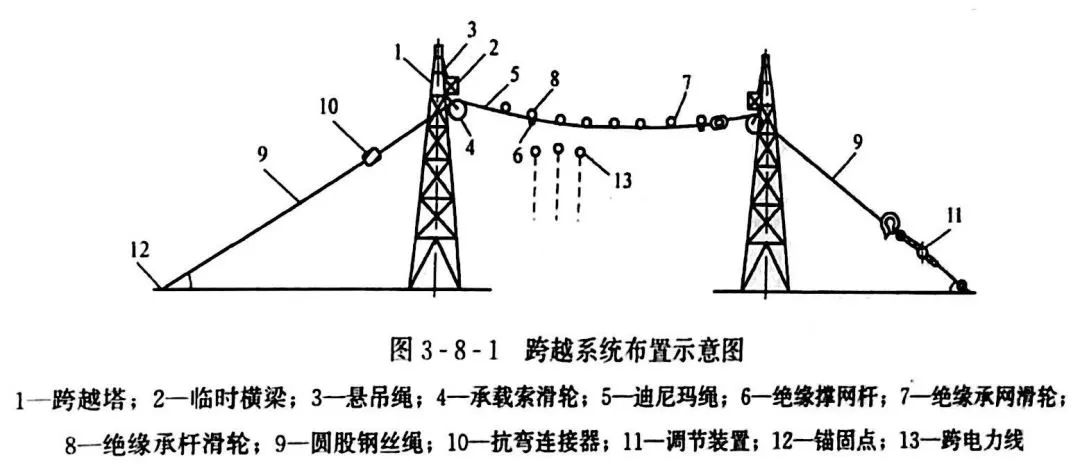

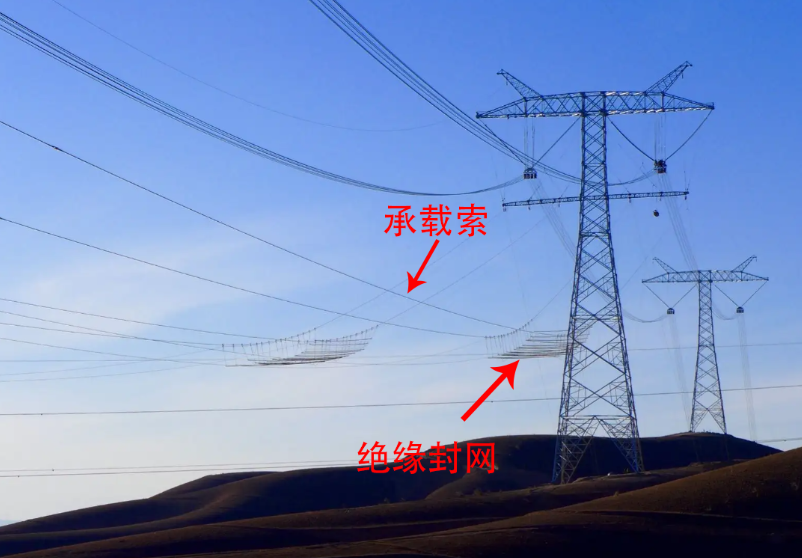

▲ 跨越系统布置示意图


一、施工准备
① 承载索张力及规格计算
② 临时横梁强度计算
③ 封网尺寸计算
具体计算公式和方法详见书本:
(点击图片可购买)
二、安装支承装置
支承装置可采用
临时通长横梁、临时分段式横梁及软索柔性支承三种形式。
支承装置应安装在靠近导线放线滑车的下方,
其距离根据现场条件经计算确定。

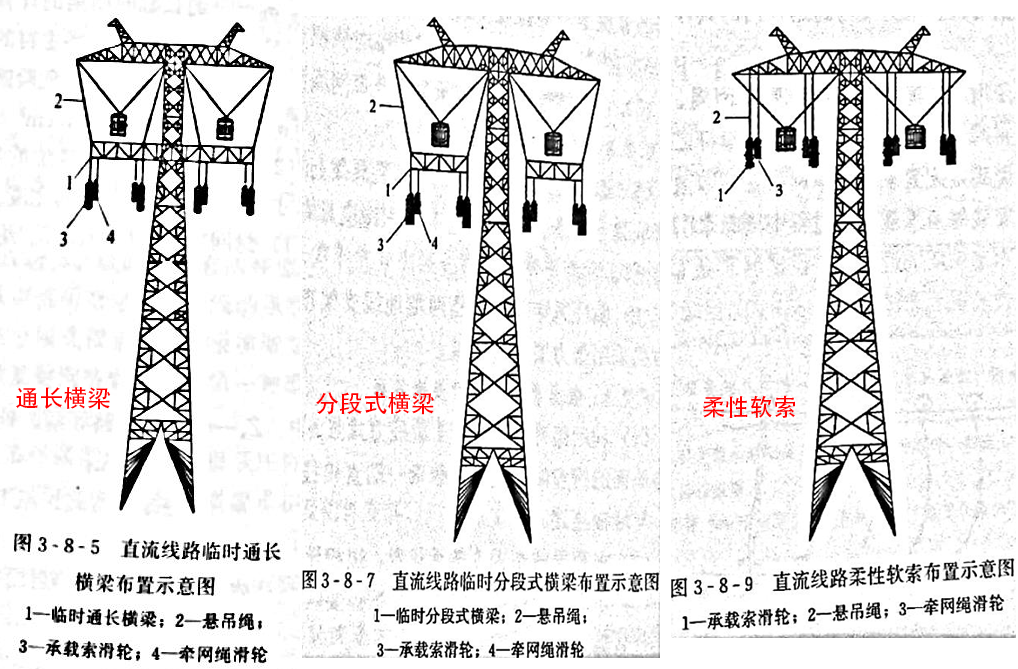

▲支承装置的三种形式
三、展放循环绳
两侧的支承装置安装完毕后,
即开始“连通织网”工作。
类似张力放线以小带大的方式,
先选择合适的飞行器在跨越档上方展放初级引绳。
再通过初级引绳用专用微型牵引机、张力机展放循环绳。

四、张力展放承载索及牵网绳
循环绳贯通后则开始展放承载索,
承载索是整个承载装置的骨架。
① 利用循环绳以1牵1的方式张力展放承载索(迪尼玛绳),
承载索前后端通过抗弯连接器与地面的钢丝绳连接。
(即承载索中间绝缘段采用迪尼玛绳,
两端非绝缘段采用圆股钢丝绳)
承载索一端直接挂于地锚上,
另一端通过调节装置 (手扳葫芦或链条葫芦)与地锚连接。

② 每相导线布置 2条承载索,
边相导线与同侧地线共用2条承载索。
③承载索全部牵放完毕,
根据需要收紧其另一端调节装置,
承载索弧垂符合施工设计要求。
五、安装封网装置
骨架搭建完成后,
即开始下一步的“织网”工作。
织网工作在地面进行,
通过牵网绳将绝缘网牵引到需要位置。
这些设备和施工过程靠文字很难理解,
看看下面的图片和小视频就懂了。

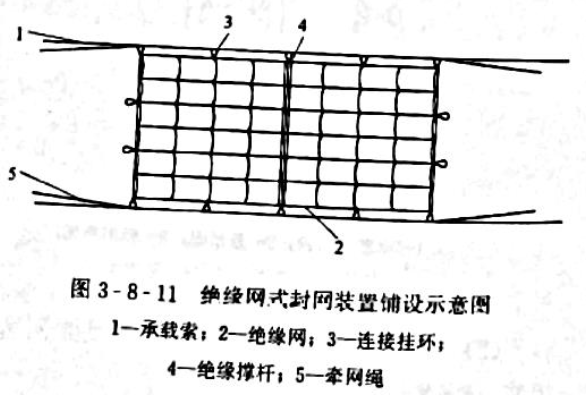

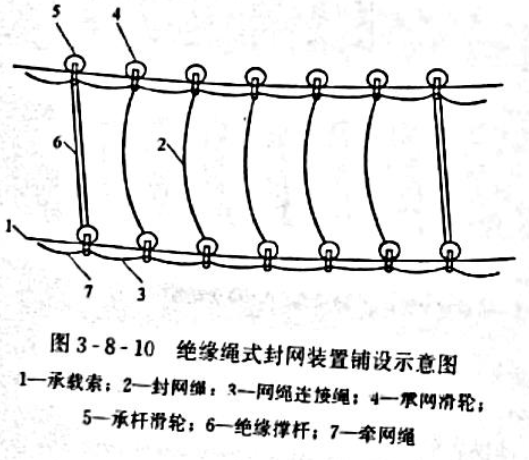

▲绝缘绳式封网

▲绝缘绳式封网牵引过程
六、张力展放导引绳、牵引绳及导地线
上述工作完毕后即可开展正式的张力放线工作
七、挂线紧线及附件安装
放线完成后,
在跨越塔所在耐张段完成挂线、紧线及附件安装。
即在所有工序全部完成后,
才可进行拆除跨越系统工作。
八、撤除跨越系统
撤除作业按安装的逆程序进行。
撤除承载索应通过循环绳,
撤除循环绳应利用已架设导线,
避免绳索落于被跨电力线上。
至此整个架线施工完成。
