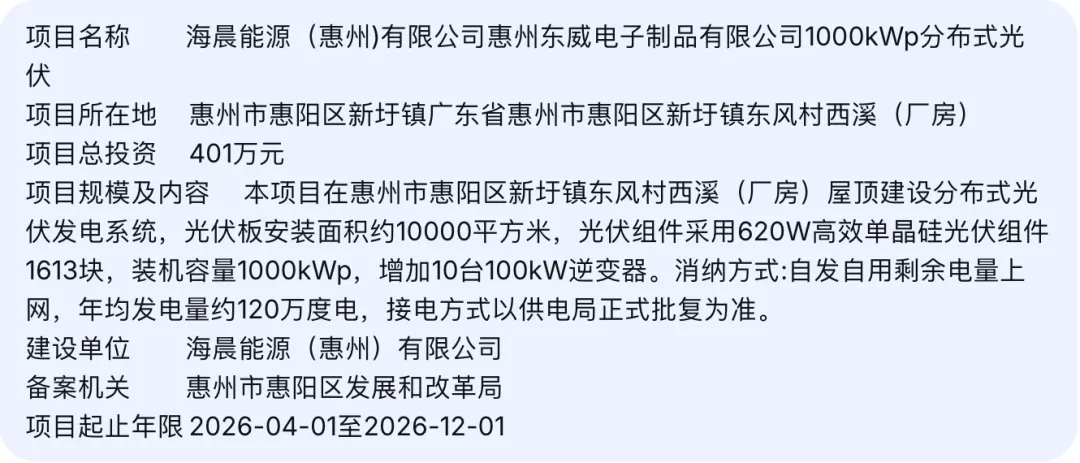

海晨能源(惠州)有限公司惠州东威电子制品有限公司1000kWp分布式光伏,投资401万,屋顶面积10000平,1613块620W组件,年发电量120万度,自发自用余电上网……

光伏项目我做过不少,我们先验算数据对不对。
1613块×620W=1000kWp,对得上。10000㎡÷1000kWp=10㎡/kW,合理。120万度÷1000kWp=1200小时,符合惠州光照条件。401万÷1000kWp=4.01元/W,市场价没问题。
下面我就用这个项目为例,完整演示怎么写这份可行性研究报告。
第一步:资料深度吃透
1、项目名称:“海晨能源(惠州)有限公司惠州东威电子制品有限公司1000kWp分布式光伏”
- 这是典型的“合同能源管理”模式——海晨能源是投资方,东威电子是屋顶业主
- 可研里要明确双方的合作关系:屋顶租赁还是电费打折?
2、项目所在地:惠州市惠阳区新圩镇东风村西溪(厂房)
- 惠州光照条件好,年有效日照约1200-1300小时,发电量有保障
- 新圩镇是工业重镇,周边企业多,未来如果有扩展需求,消纳能力好
3、总投资401万元,装机1000kWp
- 单瓦造价4.01元,在当前市场属于合理水平
- 需要进一步拆解:组件多少钱、逆变器多少钱、施工安装多少钱、并网费用多少
4、屋顶面积10000㎡
- 这个面积装1000kWp,利用率不错
- 需要核实:屋顶是什么类型(混凝土还是彩钢瓦)?承重够不够?有没有遮挡?
5、组件:620W高效单晶硅,1613块
- 620W是大功率组件,效率高、安装快
- 需要确认:组件品牌、质保期、衰减率
6、逆变器:10台100kW
- 组串式逆变器,分布式光伏的主流选择
- 需要确认:逆变器品牌、转换效率、防护等级
7、消纳方式:自发自用,余电上网
- 这是分布式光伏最经济的模式
- 关键数据缺口:东威电子的用电负荷有多大?自用比例能达到多少?
8、年均发电量120万度
- 按1000kWp×1200小时测算,符合惠州实际
- 但这是理论值,实际要考虑系统效率(通常80%-85%),可研里要说明
9、接电方式以供电局批复为准
- 这句话说明并网方案还没定
- 需要确认:接入电压等级(380V还是10kV)?接入点在哪?需不需要增容?

第二步:把资料缺口分成两类:
(资料虽然完整,但需要写有深度一点的可研还不够)
A类:需要业主补充的关键信息
1. 屋顶产权证明、租赁协议或能源管理合同
2. 东威电子的用电负荷曲线(年用电量、峰谷平分布、变压器容量)
3. 屋顶结构图纸、承重检测报告
4. 接入点位置、距离、是否需要增容
5. 预计自用比例(或电费折扣方案)
B类:可以自己查的资料
1. 惠州市及惠阳区分布式光伏补贴政策
2. 当地燃煤基准电价、工商业电价
3. 电网公司对分布式光伏的并网要求
4. 同类项目的投资回报数据
第三步:按2023版可行性研究报告《参考大纲》搭框架
(本光伏项目属于企业投资,我按10个部分对应填空)
一、概述
(一)项目概况
- 项目名称、建设地点、建设内容、装机容量、投资规模、建设工期
- 关键指标汇总表:装机1000kWp、年发电量120万度、投资401万元
(二)项目单位概况
- 海晨能源(惠州)有限公司基本情况、主营业务、光伏项目经验
- 屋顶业主惠州东威电子制品有限公司基本情况、用电情况
(三)编制依据
- 国家及广东省分布式光伏发电相关政策
- 《分布式光伏发电项目管理暂行办法》
- 惠州市光伏发电项目备案管理要求等
(四)主要结论和建议
- 先留白,最后写
二、项目建设背景和必要性
(一)项目建设背景
- 国家“双碳”战略背景
- 广东省及惠州市分布式光伏发展政策
- 东威电子屋顶资源利用需求
(二)规划政策符合性
- 符合国家能源局分布式光伏发电政策导向
- 符合惠州市可再生能源发展规划
(三)项目建设必要性
- 从企业角度:降低用电成本、稳定用能保障
- 从社会角度:节能减排、助力碳中和
- 从资源角度:盘活闲置屋顶,提高土地利用效率
三、项目需求分析与产出方案
(一)需求分析
- 这是关键章节:分析东威电子的用电需求
- 年用电量、负荷曲线、峰谷分布
- 变压器容量及剩余容量
- 自用比例测算(通常工商业分布式自用比例可达80%-90%)
(二)建设内容和规模
- 10000㎡屋顶光伏系统
- 1613块620W组件,总容量1000kWp
- 10台100kW逆变器
(三)项目产出方案
- 年均发电量120万度
- 发电量估算依据:惠州光照资源、系统效率(取85%)
- 分月发电量预测
四、项目选址与要素保障
(一)项目选址
- 惠阳区新圩镇东风村西溪厂房
- 屋顶情况:类型(混凝土/彩钢瓦)、朝向、坡度、遮挡情况
- 周边环境:无高层建筑遮挡,光照条件好
(二)项目建设条件
- 屋顶承重条件(需提供检测报告)
- 交通运输条件:设备运输通道
- 公用工程:接入点位置、距离
(三)要素保障分析
- 土地要素:利用既有屋顶,不新增用地
- 资源环境要素:太阳能资源丰富,无环境制约因素
五、项目建设方案
(一)技术方案
- 光伏组件选型:620W高效单晶硅,转化效率≥22%
- 逆变器选型:100kW组串式逆变器,转换效率≥98.5%
- 系统设计:组串设计、容配比优化
(二)设备方案
- 主要设备清单:组件1613块、逆变器10台、并网柜、电缆、支架等
- 设备选型合理性分析:品牌、质保、可靠性
(三)工程方案
- 总平面布置:组件排布方案(根据屋顶形状优化)
- 安装方案:支架形式、防水处理、施工组织
- 电气方案:直流侧、交流侧接线方案
- 并网方案:接入点、接入电压等级、并网柜配置
(四)数字化方案
- 光伏监控系统:发电量监测、设备运行监测、故障报警
- 远程运维平台
(五)建设管理方案
- 建设周期:2026.4-2026.12,约8个月
- 施工进度安排:设备采购(2个月)、安装施工(4个月)、并网调试(2个月)
- 招标方案
六、项目运营方案
(一)运营模式选择
- 合同能源管理模式:海晨能源投资、运维,东威电子用电付费
- 电费结算方式:电价折扣(如按电网电价的9折)或固定电价
(二)运营组织方案
- 运维团队配置:远程监控+定期巡检
- 运维内容:组件清洗、设备检查、故障处理、发电量分析
(三)安全保障方案
- 屋顶作业安全、电气安全、防雷接地、消防设施
(四)绩效管理方案
- 关键指标:发电量达成率、设备可用率、故障响应时间
七、项目投融资与财务方案
(一)投资估算
- 总投资401万元构成:
- 光伏组件:约160万元(按1元/W估算)
- 逆变器:约20万元(按0.2元/W估算)
- 支架、电缆、并网柜:约60万元
- 安装施工:约100万元
- 设计、审批、管理:约30万元
- 预备费:约31万元
(二)融资方案
- 资金来源:企业自筹+银行贷款(需明确比例)
- 若申请绿色信贷,可享受利率优惠
(三)盈利能力分析
- 收入预测:
- 自用部分:120万度×自用比例×工商业电价(约0.8元/度)×折扣率
- 上网部分:120万度×上网比例×燃煤基准价(约0.45元/度)
- 假设自用比例85%,年收入约:102万度×0.72元+18万度×0.45元≈81.5万元
- 成本预测:运维成本(约0.05元/W/年,即5万元/年)、保险、管理费
- 盈利能力:
- 年净利润约50-60万元
- 投资回收期约6-8年
- 项目生命周期25年,全周期收益可观
(四)偿债能力分析
- 如有贷款,测算利息保障倍数、还款能力
(五)财务可持续性分析
- 现金流预测、运营资金保障
八、项目影响效果分析
(一)经济影响分析
- 为东威电子节省电费支出
- 带动当地光伏产业链发展
(二)社会影响分析
- 促进绿色能源应用
- 增加就业(施工期、运维期)
(三)生态环境影响分析
- 施工期:噪声、粉尘,临时性影响
- 运营期:无废气废水排放,无生态破坏
- 光伏板反射光影响轻微
(四)资源和能源利用效果分析
- 利用可再生太阳能,替代化石能源
- 年节约标准煤约360吨(按1度电=0.3kg标煤)
(五)碳达峰碳中和分析
- 这是2023版大纲新增重点
- 年减碳量:约900吨CO₂(按1度电≈0.75kgCO₂)
- 25年生命周期累计减碳约2.25万吨
- 符合国家“双碳”战略导向
九、项目风险管控方案
(一)风险识别与评价
- 屋顶租赁风险:屋顶业主变更、租赁纠纷
- 发电量风险:光照不足、组件衰减、设备故障
- 并网风险:接入批复延迟、电网限电
- 电价风险:电价政策变化、自用比例下降
- 安全风险:屋顶作业安全、电气火灾
(二)风险管控方案
- 屋顶租赁风险:签订长期租赁/能源管理合同,明确双方权利义务
- 发电量风险:选用优质设备、建立运维体系、投保发电量保险
- 并网风险:提前对接电网公司,完成接入方案设计
- 电价风险:锁定电费折扣方案,分散风险
- 安全风险:施工安全管理、定期安全检查、购买工程险和财产险
(三)风险应急预案
- 设备故障应急预案、安全事故应急预案
十、研究结论与建议
(一)主要研究结论
- 项目符合国家能源政策和“双碳”战略导向
- 技术方案成熟可靠,经济效益良好
- 减排效益显著,社会效益突出
- 综合判断:项目可行
(二)问题与建议
- 建议尽快完成屋顶承重检测,确保结构安全
- 建议提前对接电网公司,落实接入方案
- 建议与东威电子签订正式能源管理合同,锁定合作期限和结算方式
- 建议申请绿色信贷或绿色债券,降低融资成本

第四步:补充资料清单
(把缺口整理成清单,一次性发给业主)
1. 屋顶资料:屋顶结构图纸、承重检测报告、屋顶照片
2. 用电资料:东威电子近一年的电费账单、负荷曲线、变压器容量及剩余容量
3. 合作文件:屋顶租赁协议或能源管理合同(已签或草案)
4. 并网信息:意向接入点位置、距离、接入电压等级、是否需要增容
5. 财务信息:资金来源说明、自有资金比例、拟申请贷款额度
6. 特殊要求:东威电子对施工时间、停电安排有无特殊要求
写分布式光伏项目,关键是算清楚两本账:一本是发电量的账,一本是收益的账。发电量要结合当地光照和系统效率,收益要结合自用比例和电价政策。这两本账算明白了,可研报告就站得住。

(长按识别二维码添加)
张工:13166406955 (微信同号)
如果你也在写光伏项目可研,欢迎留言交流!
