邓尤东:项目建设管理模式的演变与发展研究报告(五)

   日期:2026-03-24 21:10:29     来源:网络整理    作者:本站编辑    评论:0
邓尤东:项目建设管理模式的演变与发展研究报告(五)

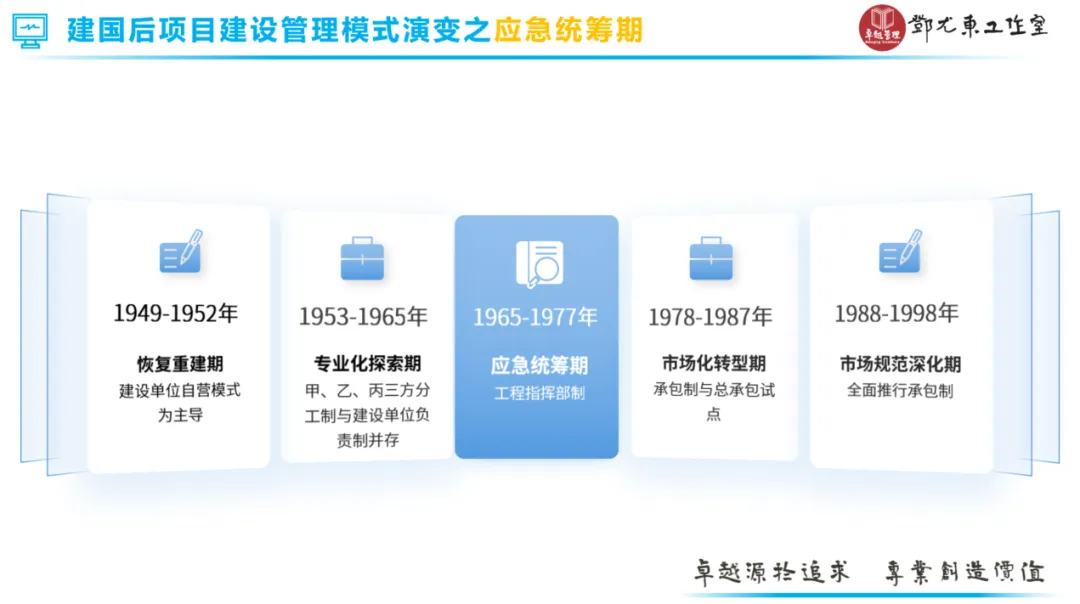

建国后项目建设管理模式演变之应急统筹期

建国以来,工程建设管理模式演变始终围绕“资源配置方式从计划到市场、管理主体从行政到企业、责任机制从模糊到清晰”三大主线,1949-1977年以“行政动员+计划调配”为核心,解决“有无”问题;1978-1998年以“市场契约+专业分工”为核心,解决“效率与质量”问题,历经“恢复重建—专业化探索—应急统筹—市场化转型—市场规范深化”五个阶段,最终形成“承包制为基础、监理制为保障、企业为主体”的市场化管理框架,为新世纪建筑业改革奠定基础。

1965-1977年:应急统筹期——工程指挥部制

1. 阶段背景

1964年中苏关系恶化、美国对华封锁,中共中央启动“三线建设”,在中西部13省建国防工业与战略基地,核心目标“备战、备荒、为人民”(《三线建设史料选编》)。项目具“紧急性、保密性、跨区域”特征,原“三方分工制”流程繁琐、协调成本高,“工程指挥部制”成为唯一主流模式,本质是“政治动员为核心的临时统筹机制”。

2. 核心项目管理模式:工程指挥部制

模式定义:指挥部是“跨部门、临时性机构”,由地方党委或军队牵头,成员含建设单位、施工企业、设计单位、政府、军队代表,受中央或省级党委领导,行使“指挥、调配、决策”权,对下无标准化承包合同,属“指令性委托施工”,项目竣工后解散。

上图:轻松一点 ▪ 惊喜无限

3. 代表工程及成效

攀枝花钢铁基地(1965-1970年):指挥部调动10万建设者(3万工程兵、7万地方工人),“三边模式”推进,1970年7月1日,攀钢一号高炉正式出铁,改变“工业集中东部”布局;

葛洲坝水利枢纽(1970-1977年,初期):军事化管理,高峰期10万人施工,“文革”导致设计施工沟通中断,1973年关键方案调整23项,部分坝体混凝土强度不达标,1978年后换专业团队重启;

“两弹一星一艇”工程(1964-1970年):专项指挥部整合全国资源,按“政治工期”提前完成,成功研制出原子弹、导弹、人造卫星和核潜艇,奠定了我国的大国地位,提升了国家的国际影响力和战略威慑力。

4. 模式优缺点

优点:跨部门整合效率高,攀枝花基地3年在峡谷建成;中西部工业占比从1964年32%提至1977年41%;

缺点:临时机构缺乏专业能力,1975年三线项目45%存结构隐患;在项目建设过程中,缺乏有效的成本控制机制,投资超支率20%-30%;经验无法沉淀,后续项目重复“试错”。

上图:轻松一点 ▪ 惊喜无限

1965至1977年的工程指挥部制,是我国项目建设管理史上一个特殊的章节。它诞生于备战备荒的特殊年代,服务于国家安全的战略需求,以超常规的手段完成了超常规的任务。那些在崇山峻岭中凿出的铁路,在荒山峡谷中建起的工厂,不仅是一笔物质遗产,更是一笔精神遗产。无论管理模式如何演变,那种“集中力量办大事”的组织能力、那种“敢教日月换新天”的奋斗精神,始终是中国项目建设道路的独特优势。

文中部分内容来源网络,如有侵权,请联系删除。

想了解更多内容,敬请关注微信公众号,后续将持续分享!
