匠心工艺 | 新窗安装无小事,尚海整装规范施工保质量

   日期:2023-08-23 08:45:25     来源:网络整理    作者:本站编辑    评论:0

一些客户在装修的时候,往往忽略了对原房屋窗户质量检查,殊不知,不是所有的原房屋窗户的质量都是过关的!不过关的原房屋窗户有可能会变成日后的大麻烦——

△施工不到位导致窗户渗水

A:家里老窗户使用年限长了,窗框、窗扇的固定可能会有松动,起风的时候呼呼作响,光听声音都能感受到外头“妖风”,隔音不佳不说,还可能有脱落危险;

B:长时间的日晒雨淋,原窗户的密封胶很容易老化,一旦遇到大雨,雨水会从窗缝一直渗漏进来,导致墙体发霉,您家里的装修就白搞了!

对上面说的这些问题,在装修前一定要有足够的重视,因为窗户安装的质量好不好,直接关系到日后家居生活的幸福指数!

△尚海整装完工实景案例

那么,在装修时,安装窗户都有哪些步骤,又有需要格外注意的点呢?

今天,让我们走近尚海整装的新装窗工艺,让规范的装修,成就理想家。

01.旧窗拆除

在安装新的窗户之前,为方便后续施工,在拆除旧的窗扇及窗框后,首先会将立框边上的发泡胶清理干净,并对窗台原始基面进行清洁处理,这样安装新窗户才能更加妥帖。

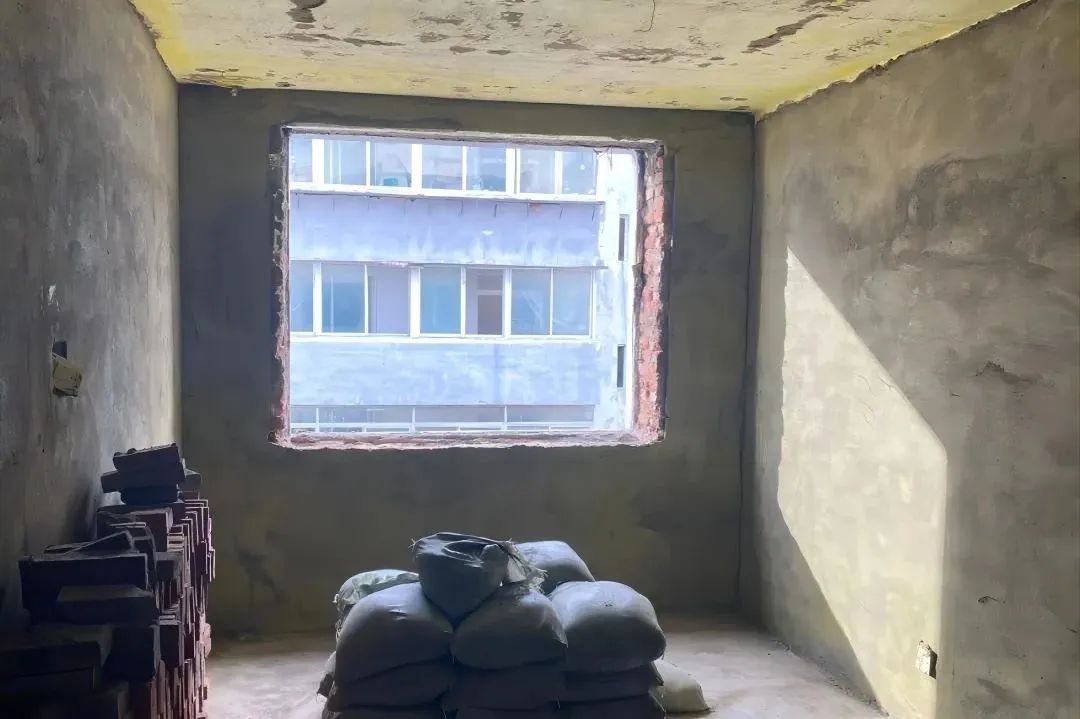

△旧窗拆除后

02.窗体测量

其实,窗户也属于定制品,每家的窗户大小可能都不一样。因此,在拆除旧的窗户、安装新窗户之前,需要进行测量和设计,以确保窗户尺寸和位置正确。

△量房时窗体测量

其次,需要与供应商沟通确认窗户的造型、款式及风格等,让供应商根据确认的内容去进行定制加工,最终的安装效果符合客户需求,避免后期无谓返工。

03.新窗安装

进行拆除和测量之后,就到了最关键的一步——安装,而窗框安装就是整体窗户安装的第一步。

首先将窗框校至与墙体水平、垂直,然后采用膨胀螺栓对窗框左右两边与上框进行固定,确保窗框安装稳固,不晃动。

窗框左右两边的膨胀螺栓固定间距一般为15公分左右,上框固定间距则为40公分左右。

尚海整装为避免后期窗台漏水,对窗框下口的安装进行了严格规定,不但要求窗框下口与窗台之间须预留三公分左右的空档,还要求只允许使用木制垫块进行临时支撑,严禁使用发泡剂进行封填处理。

△尚海整装门店封窗工艺展示

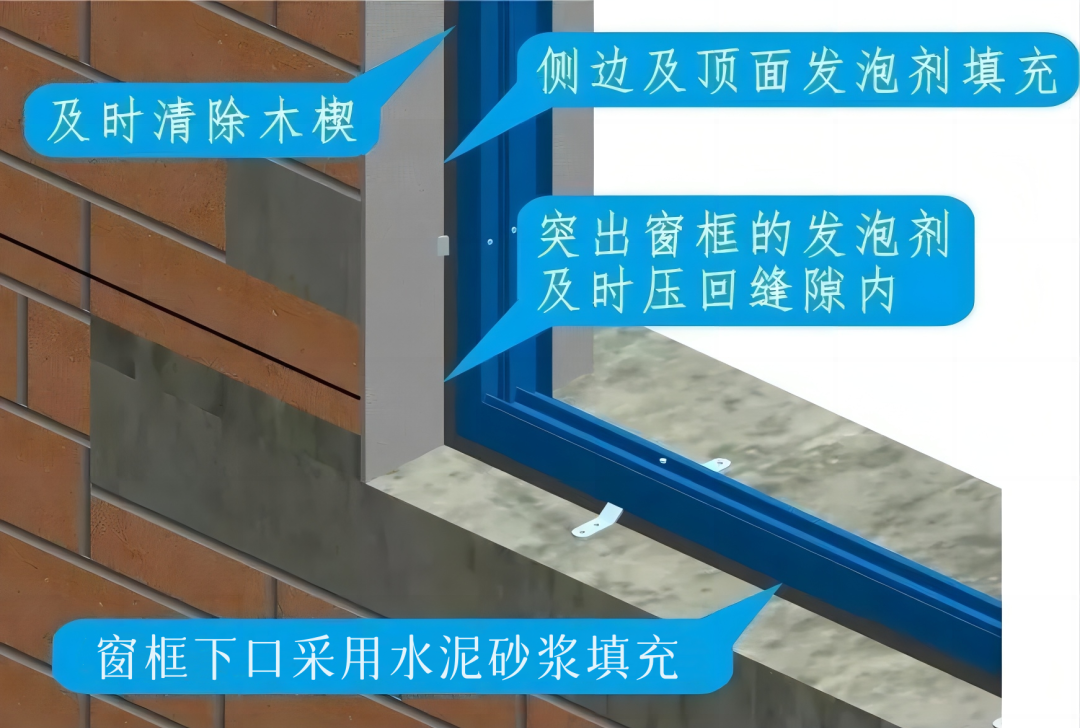

为了保证整体窗框与墙体连接处,具有良好的密封性能,在整体新封窗安装固定完成后,首先对窗框的左右及上框与墙体间的内部缝隙进行发泡胶填充处理,然后再在临边处使用结构胶密封。

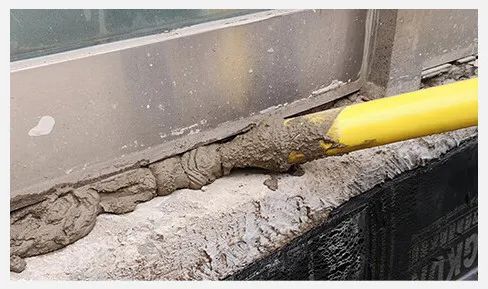

窗框下口预留的三公分缝隙处,则一律采用水泥砂浆进行灌浆填实处理。

室外部分,外窗台应做好散水坡度。如需贴砖,尚海整装要求砖体必须伸入窗框下口,并呈向外倾斜状态,有效避免外窗台雨水倒灌。

△尚海整装完工实景案例

整体新封窗应保证窗体在滴水线以内安装,避免楼上滴水至窗台造成雨水飞溅或倒灌入室内。

△尚海整装

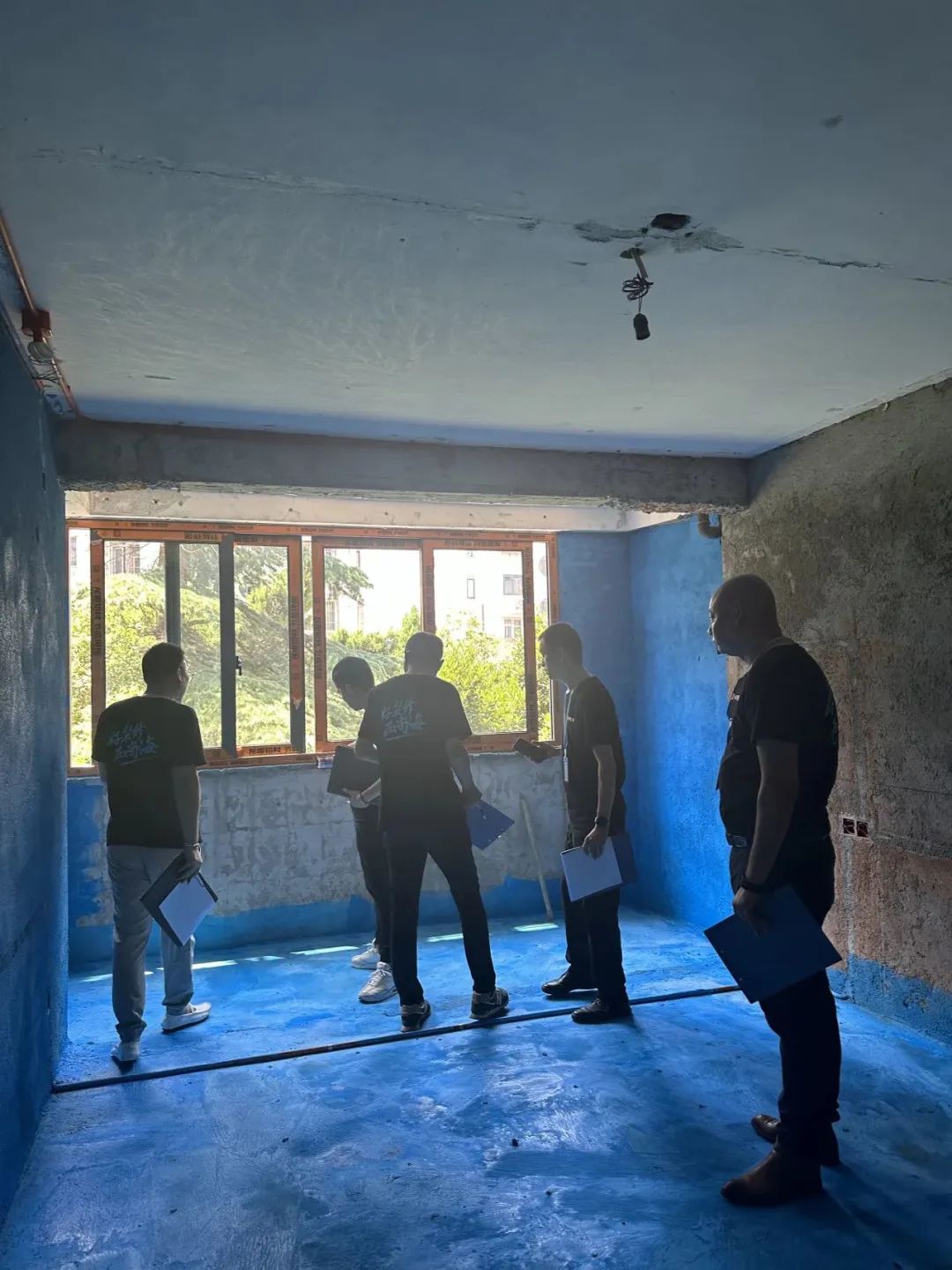

工地巡检

在工程验收时,施工负责人及监理等人也会着重对新窗安装这一施工进行排查,检查窗户的施工规范性及其密封性,确保工艺细则都落实到位。

从细节出发,考量每一项施工工艺,将标准施工规范贯彻于每一个施工工地。尚海整装更多工艺,都在门店有实景展示,方便业主了解更多施工细节,欢迎有装修需求的业主参观打样!
