建国后项目建设管理模式演变之专业化探索期
建国以来,工程建设管理模式演变始终围绕“资源配置方式从计划到市场、管理主体从行政到企业、责任机制从模糊到清晰”三大主线,1949-1977年以“行政动员+计划调配”为核心,解决“有无”问题;1978-1998年以“市场契约+专业分工”为核心,解决“效率与质量”问题,历经“恢复重建—专业化探索—应急统筹—市场化转型—市场规范深化”五个阶段,最终形成“承包制为基础、监理制为保障、企业为主体”的市场化管理框架,为新世纪建筑业改革奠定基础。

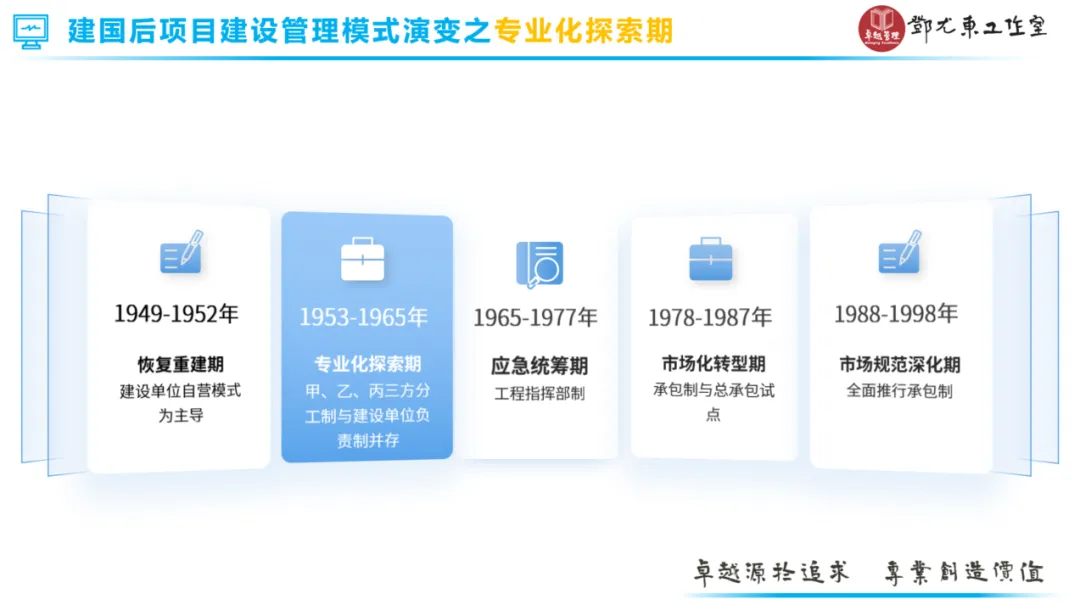

1953-1965年:专业化探索期
甲、乙、丙三方分工制与建设单位负责制并存
1. 阶段背景
1953年“一五”计划启动,核心目标是“建立社会主义工业化初步基础”,重点推进156个苏联援建项目(钢铁、汽车、电力等,《“一五”计划文献汇编》)。此前“自营制”专业能力不足、效率低,无法满足“质量标准化、进度可控化”需求,因此借鉴苏联“专业化分工”,建立独立设计单位(丙方)、专业施工企业(乙方),形成“分工与统筹并存”格局。
2. 核心项目管理模式:双模式并行
建设单位负责制(主流)模式定义:建设单位自行负责建设项目全过程的具体管理,设计、制造、施工任务由政府主管部门下达,项目实施中的技术、经济问题由政府有关部门直接协调和解决。
甲、乙、丙三方分工制(仅在156个苏联援建项目应用)模式定义:甲方(建设单位);乙方(专业施工企业),如建筑工程部第一工程局(后中建一局),按图施工;丙方(独立设计单位):如重工业部黑色冶金设计院黑色金属矿山设计院,按苏联标准设计。

上图:轻松一点 ▪ 惊喜无限
3. 代表工程及成效
长春第一汽车制造厂(1953-1956年):甲方统筹,丙方(苏联设计院)提供全套设计,乙方组织1.5万名工人施工,1956年7月投产,产出首辆解放牌卡车,结束“不能自主生产汽车”历史(《第一汽车制造厂志(1950—1986)》);
鞍钢无缝钢管厂(1953-1956年):甲方引设备,丙方优化设计,乙方“分段流水施工”,1956年9月投产,年产30万吨无缝钢管;
佛子岭水库(1952-1954年):甲方统筹,丙方(水利部北京勘测设计院)创新“连拱坝体”设计,乙方首次用“坝体分缝浇筑技术”,防洪标准从“十年一遇”提至“百年一遇”(《中国水利工程建设史》)。
4. 模式优缺点
优点:专业化分工提升效率,1953-1957年“一五”固定资产交付使用率83.6%(《中国固定资产投资统计资料》),156个重点项目质量合格率100%(《“一五”时期重点项目建设总结》);
缺点:体制僵化,鞍钢某车间布局调整审批3个月;三方分属不同部门,协作低效,沈阳重型机器厂因设计图纸延迟拖期2个月。
上图:轻松一点 ▪ 惊喜无限
专业化探索期的甲、乙、丙三方分工制与建设单位负责制并存,是我国项目建设管理从“自营自建”走向“专业分工”的过渡阶段,它既保留了计划经济体制下的行政指令特征,又孕育了市场化、专业化管理的萌芽。正是在项目管理实践中不断试错、在探索中逐步完善,才铸就了新中国项目管理制度创新的中国特色道路优势。
