金狮城公司续建项目施工进度报告(3.1-3.10)

前言/PREFACE

由防城港市中级人民法院审理,广西汇力律师事务所担任管理人工作的广西金狮城地产有限公司破产案件中的原“三顺·世纪大都会(中区)”项目续建工作2026年3月1日—3月10日项目现场施工进展情况如下:

PART 01

1号楼

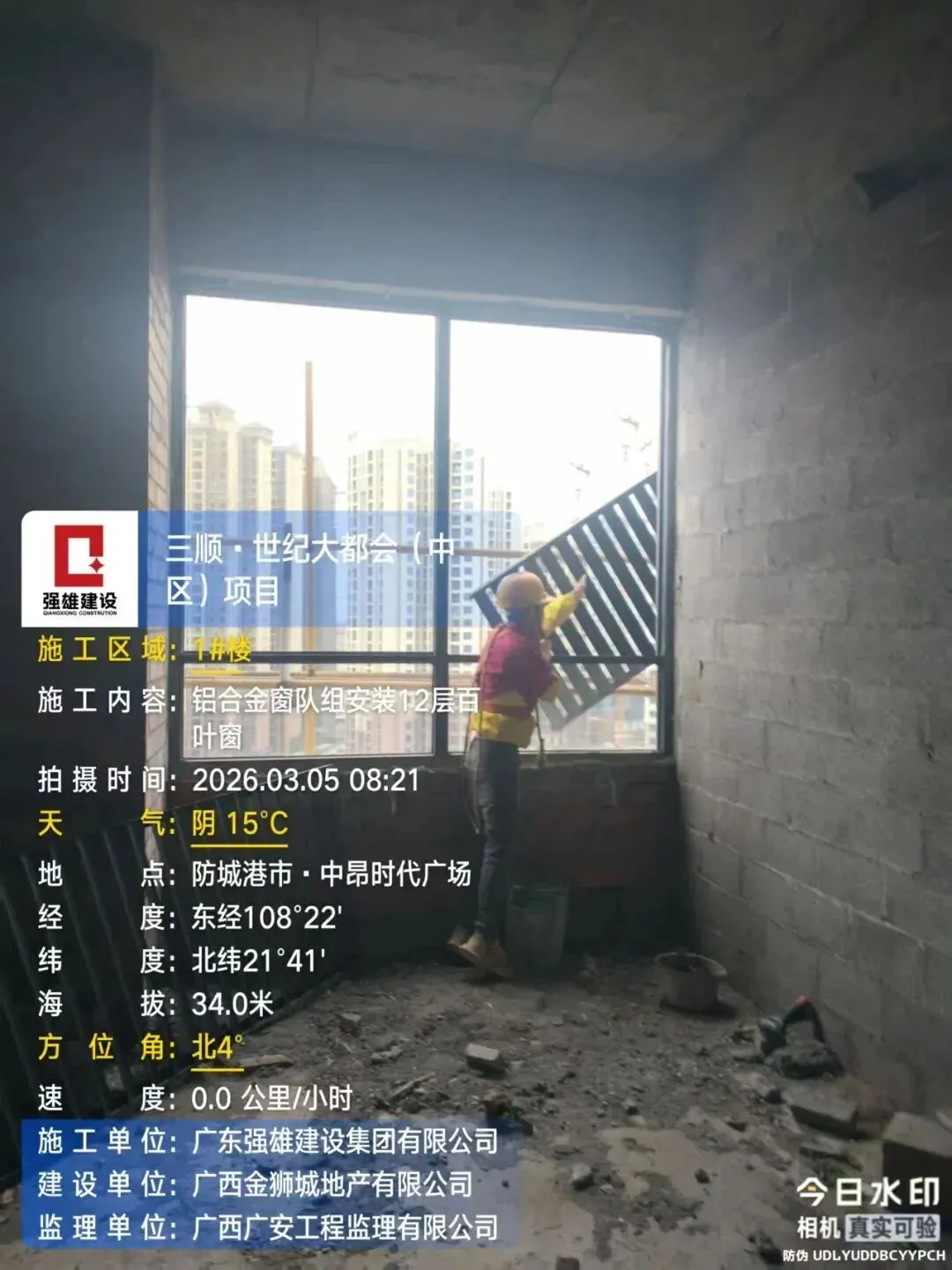

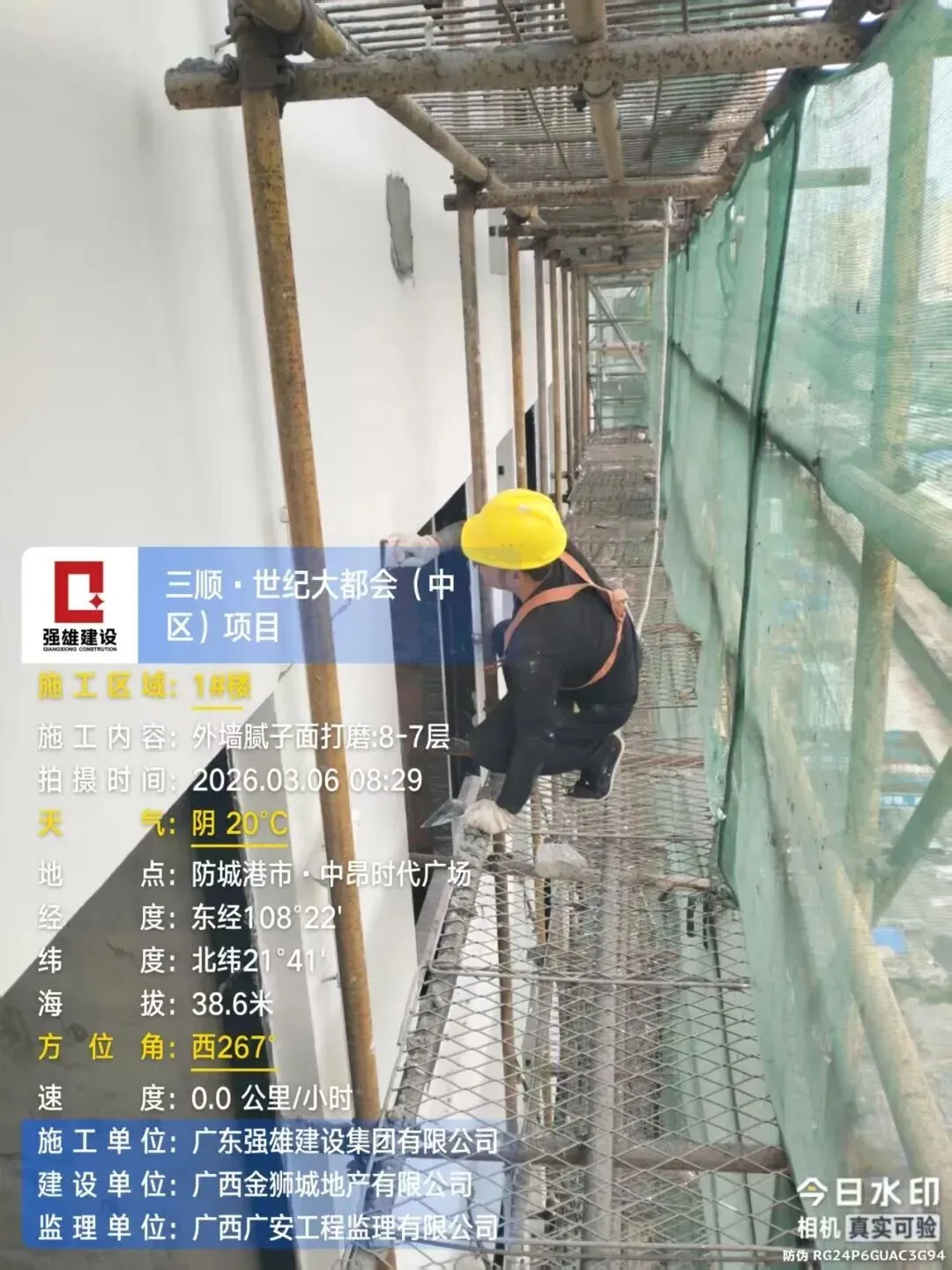

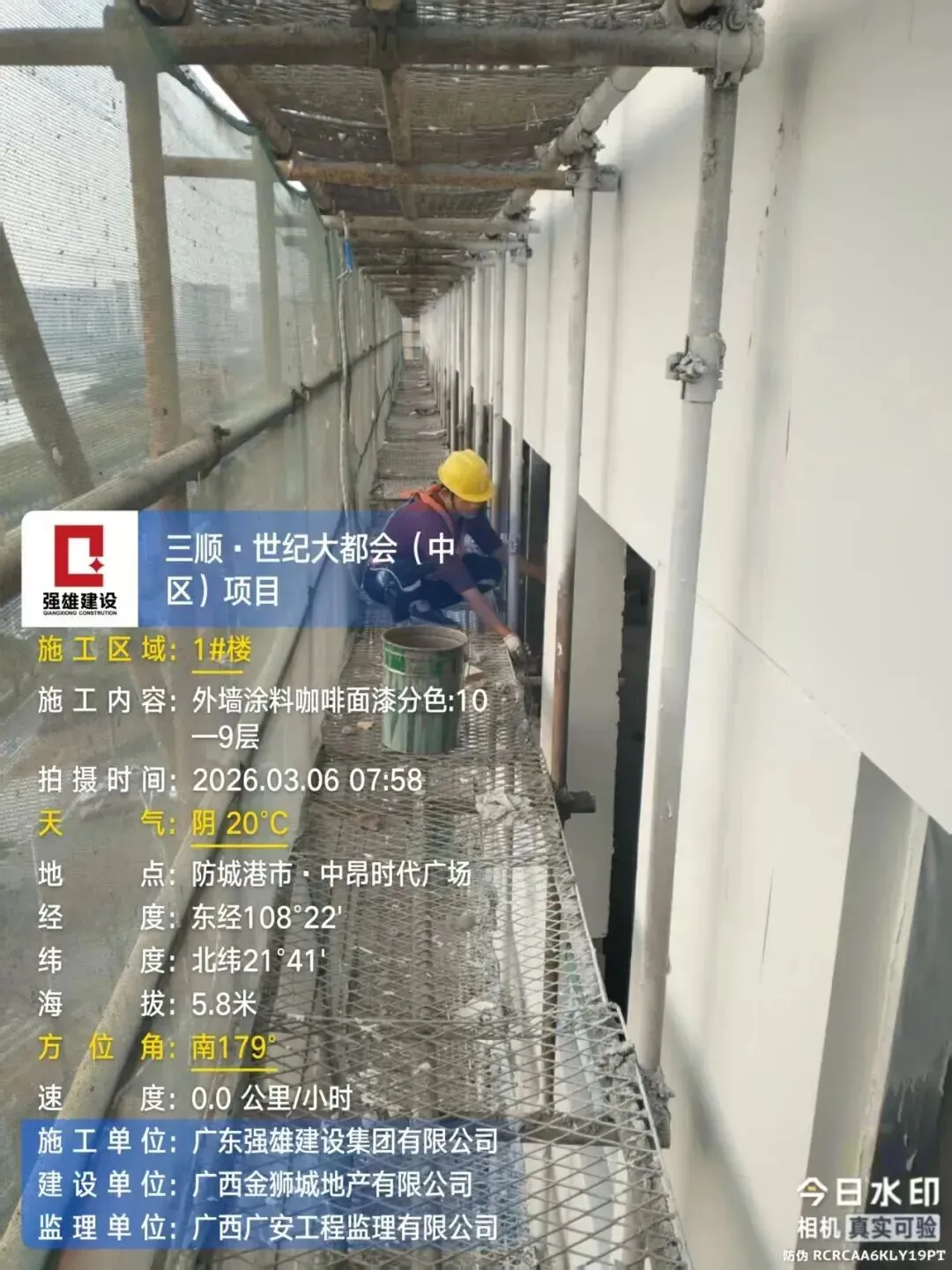

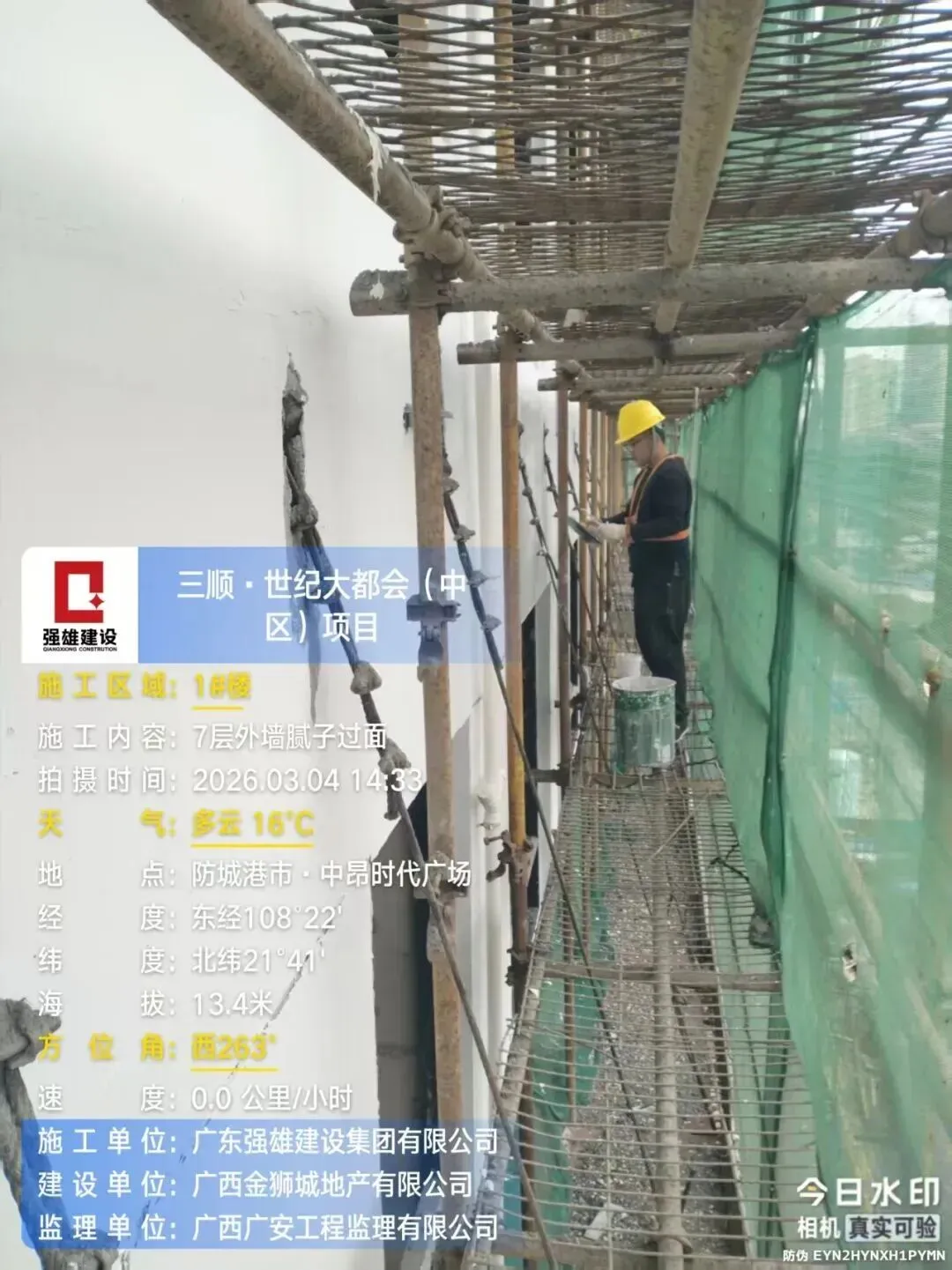

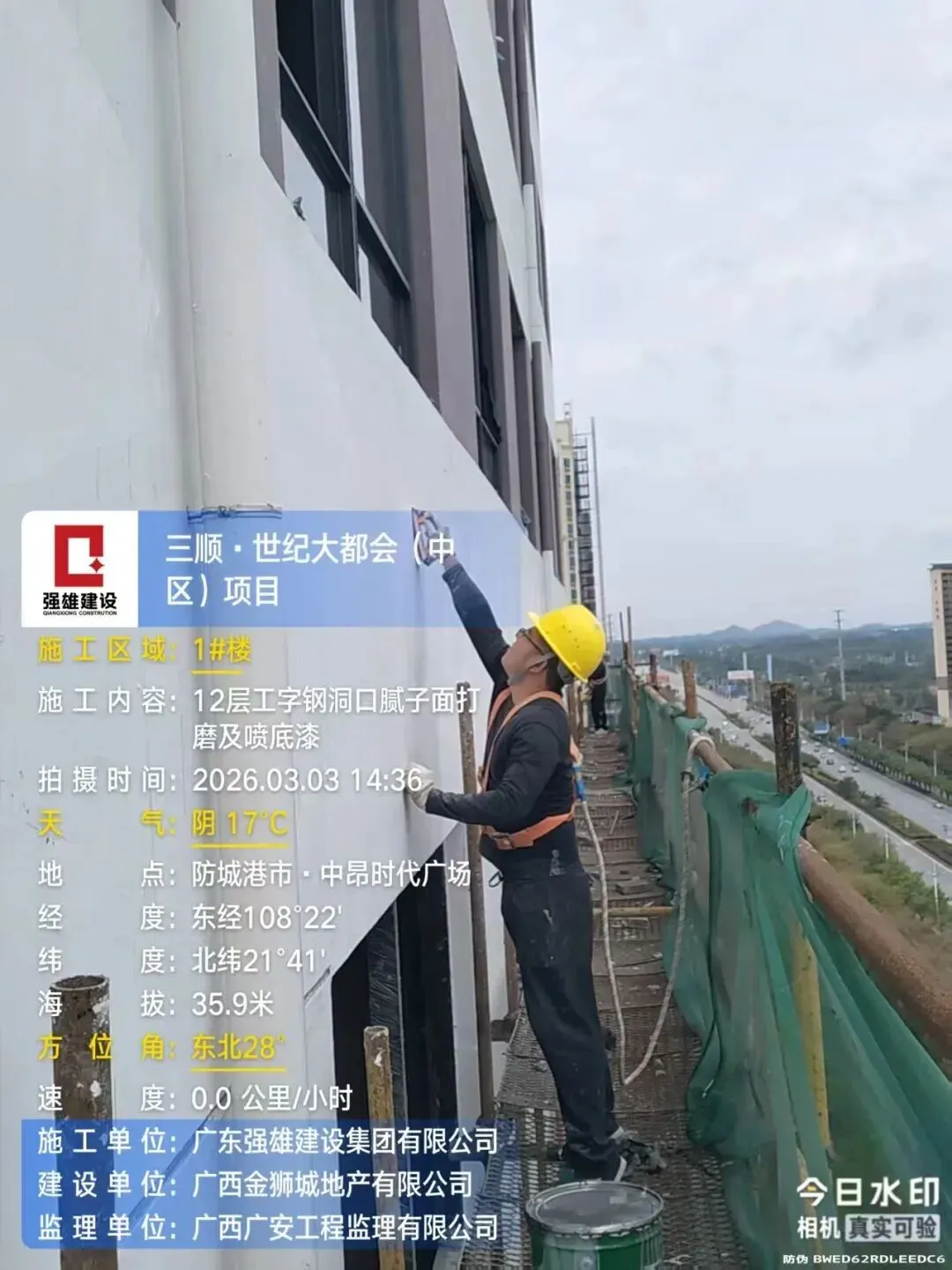

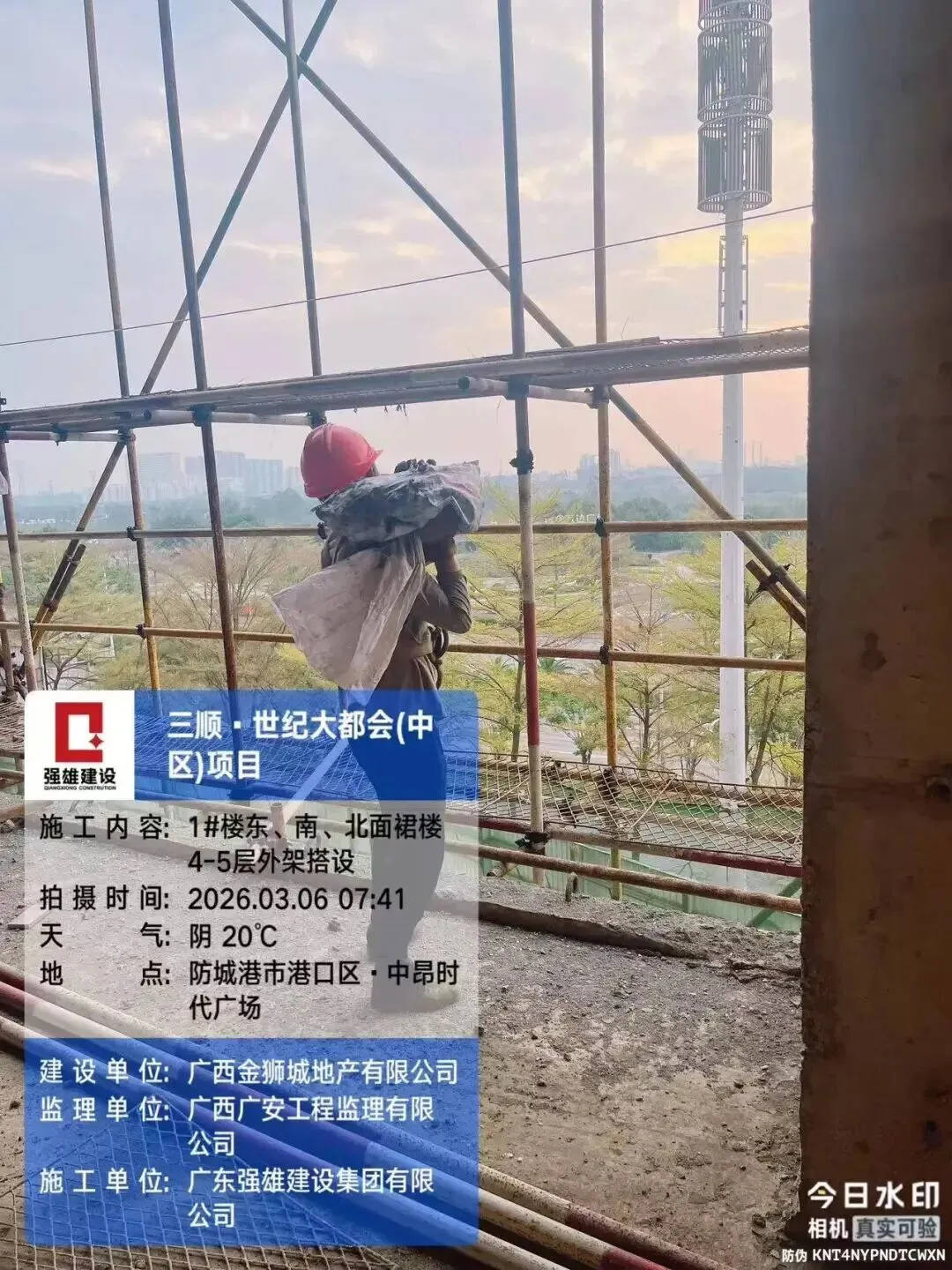

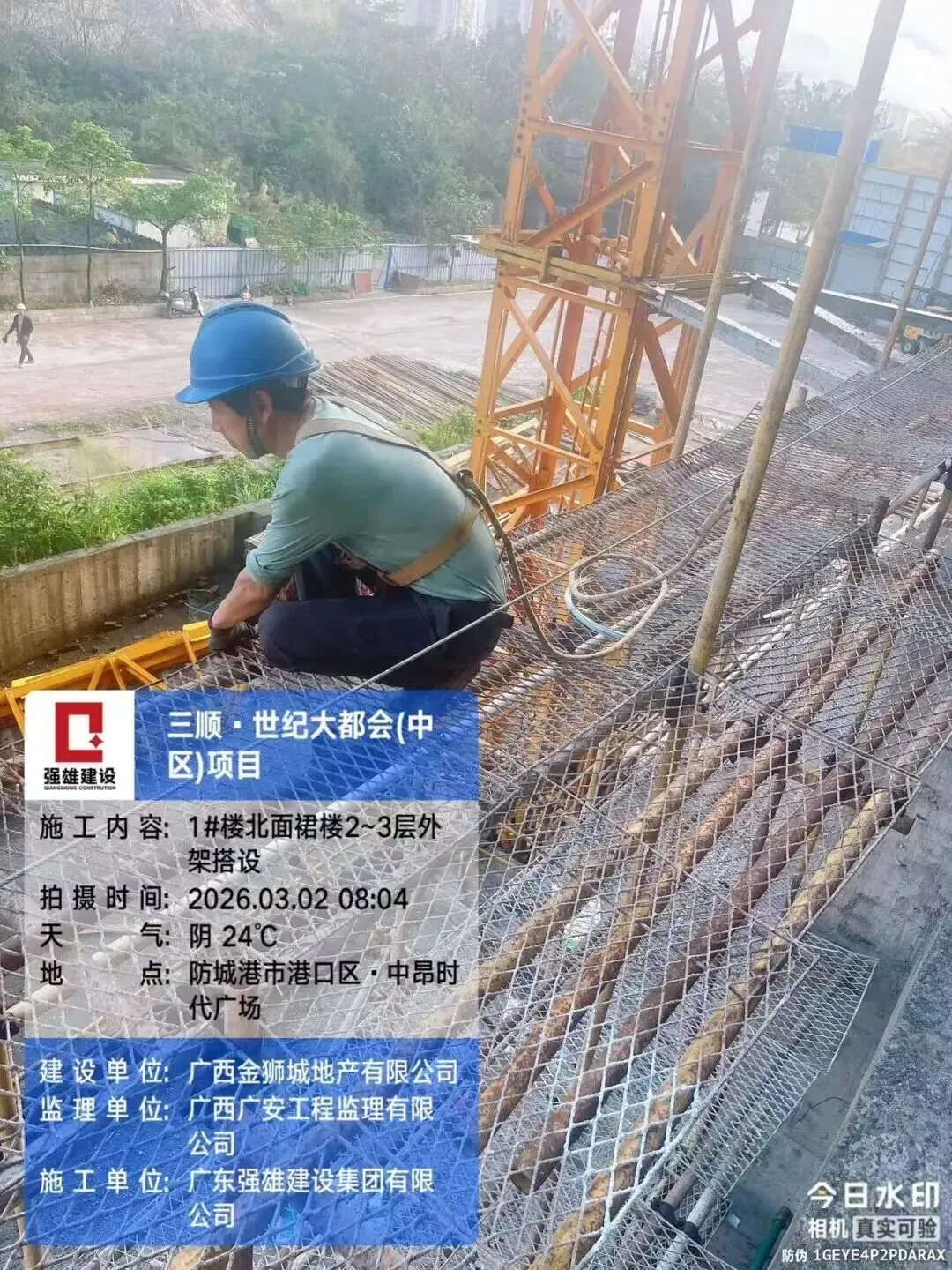

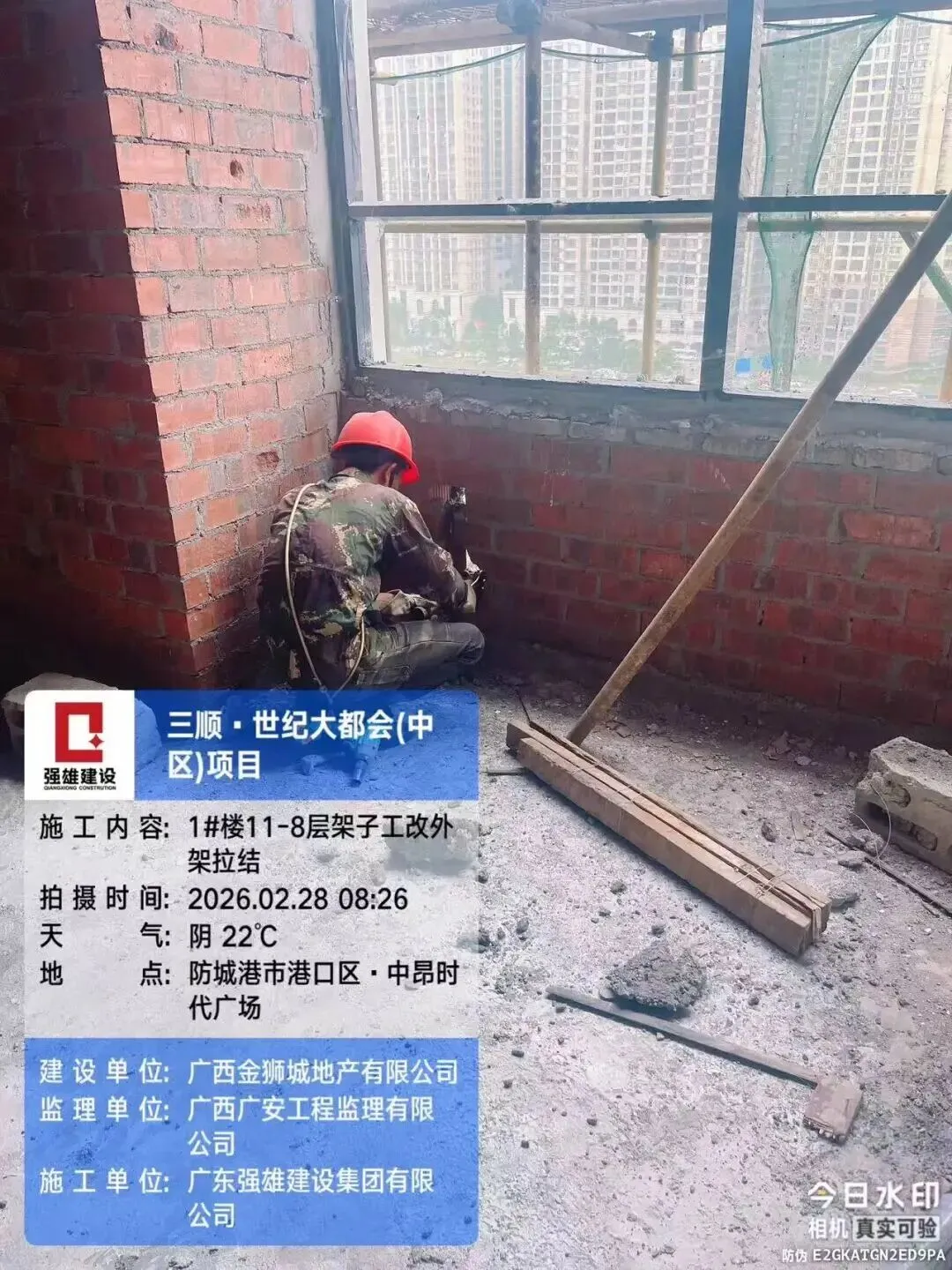

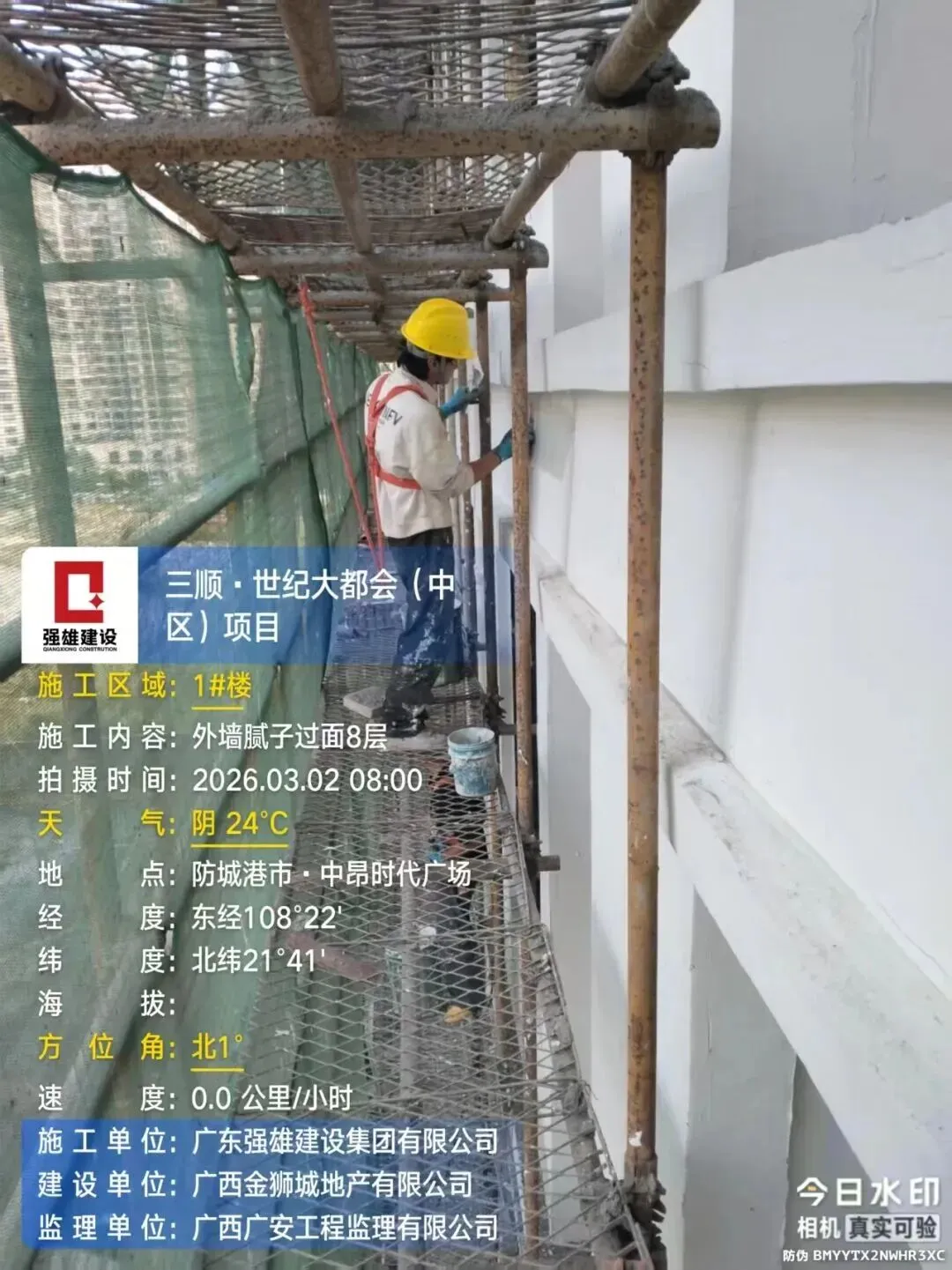

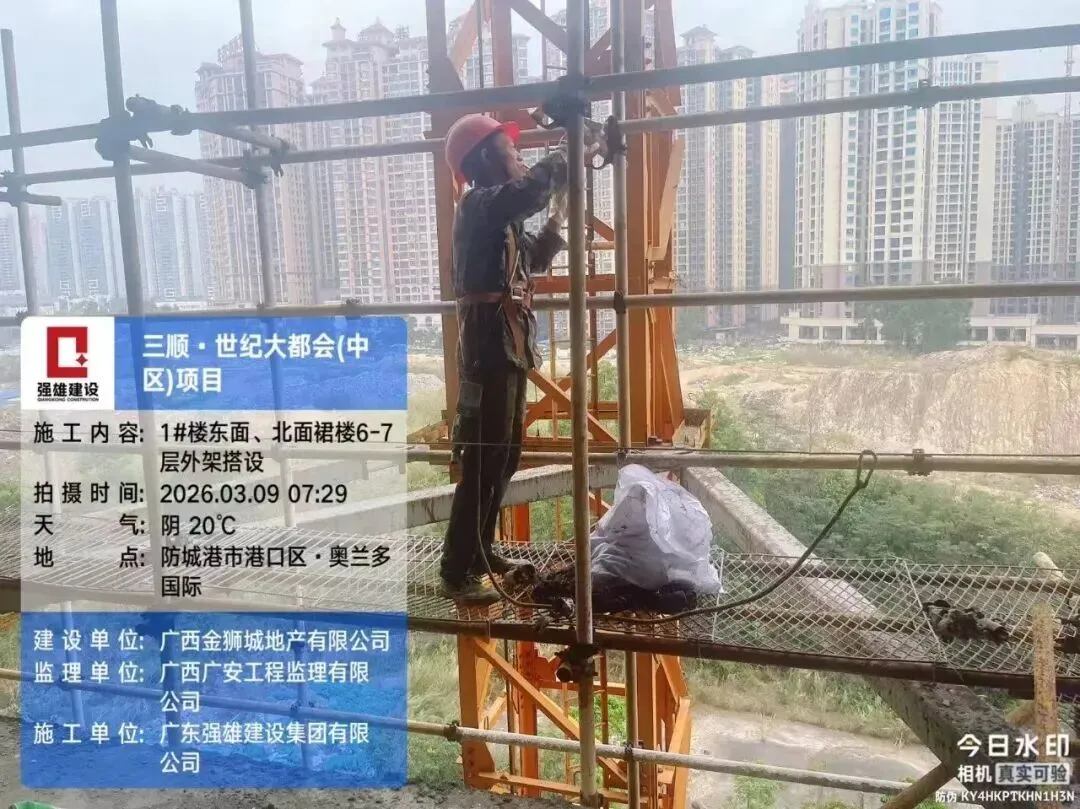

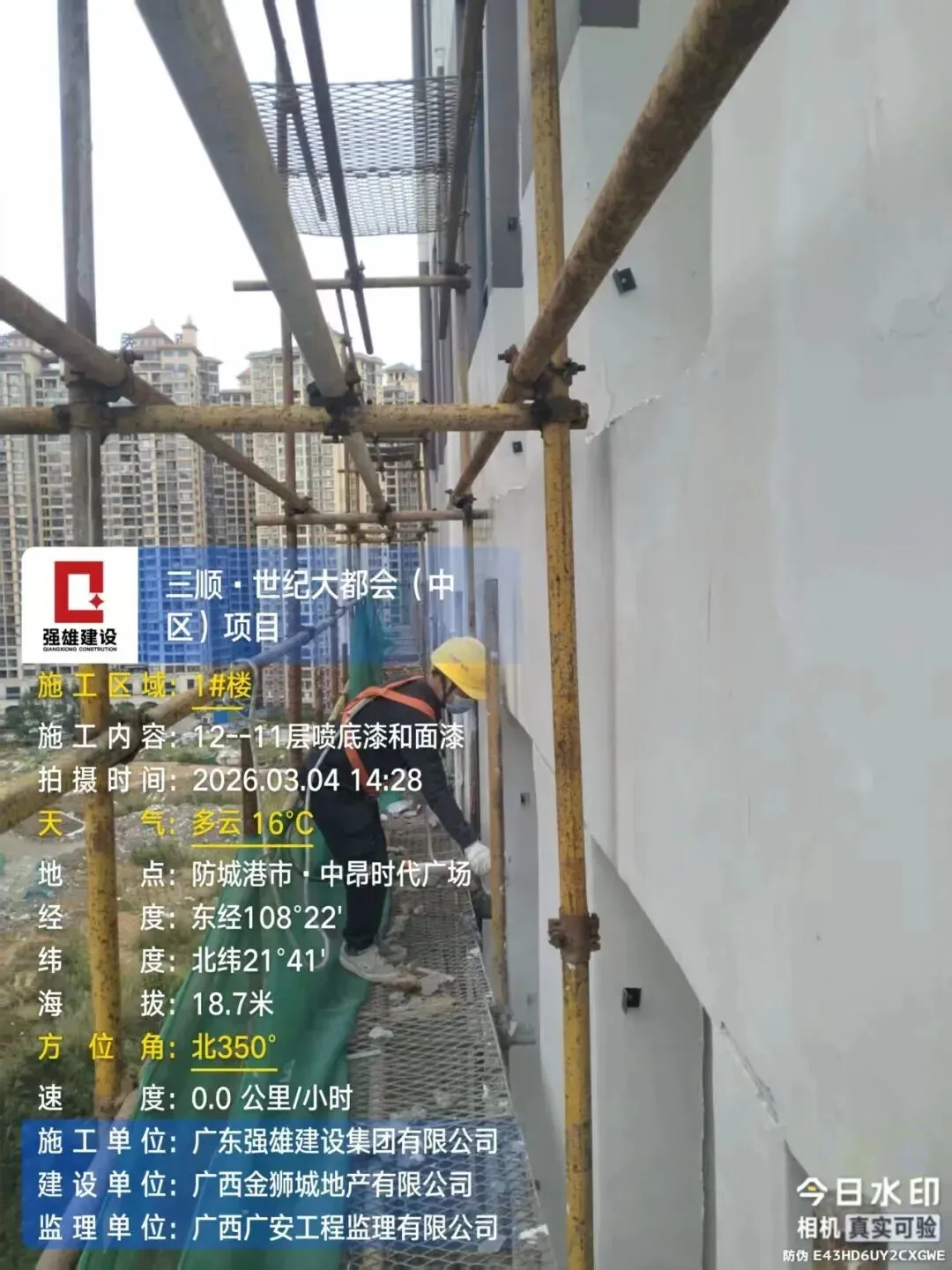

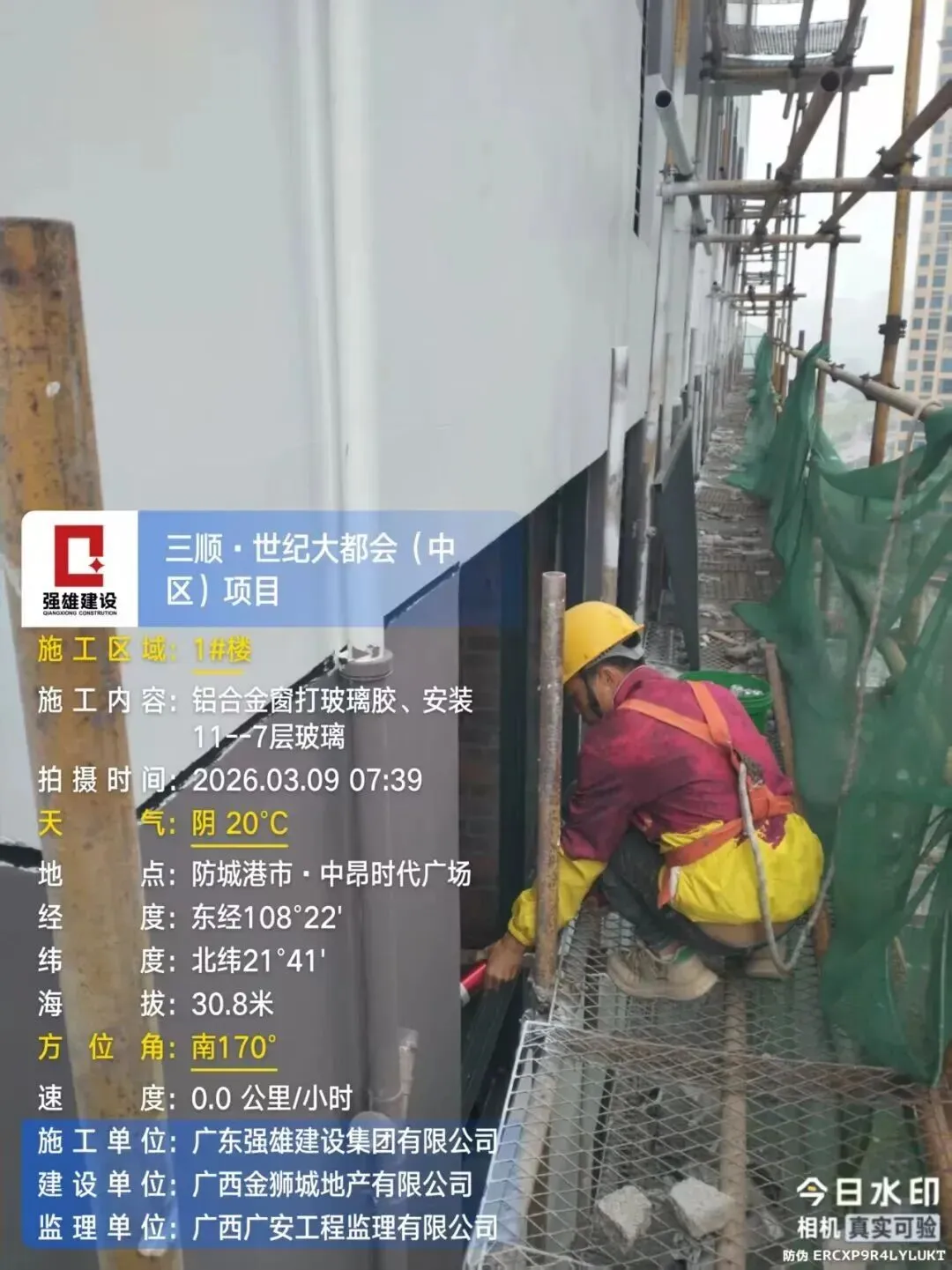

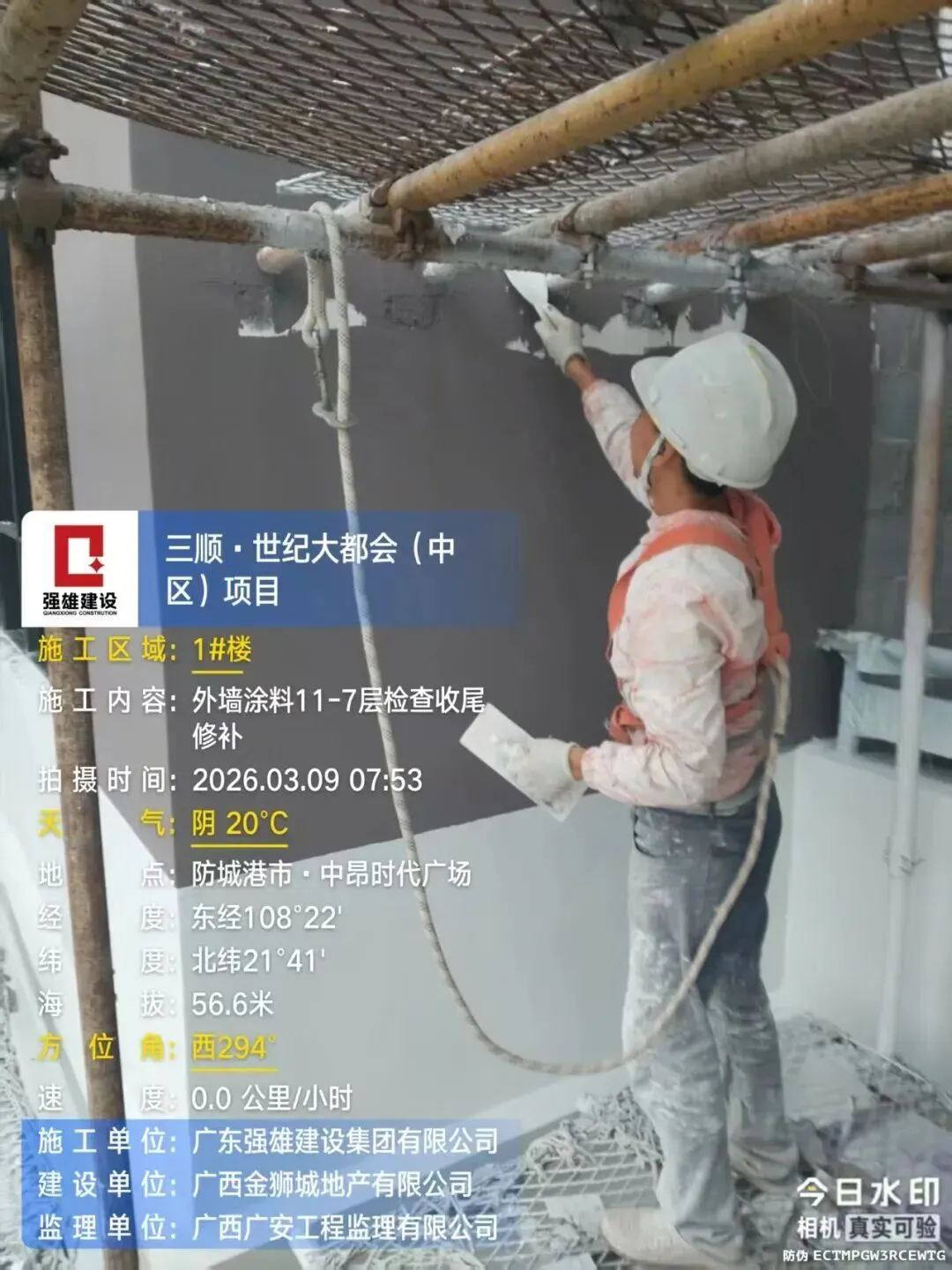

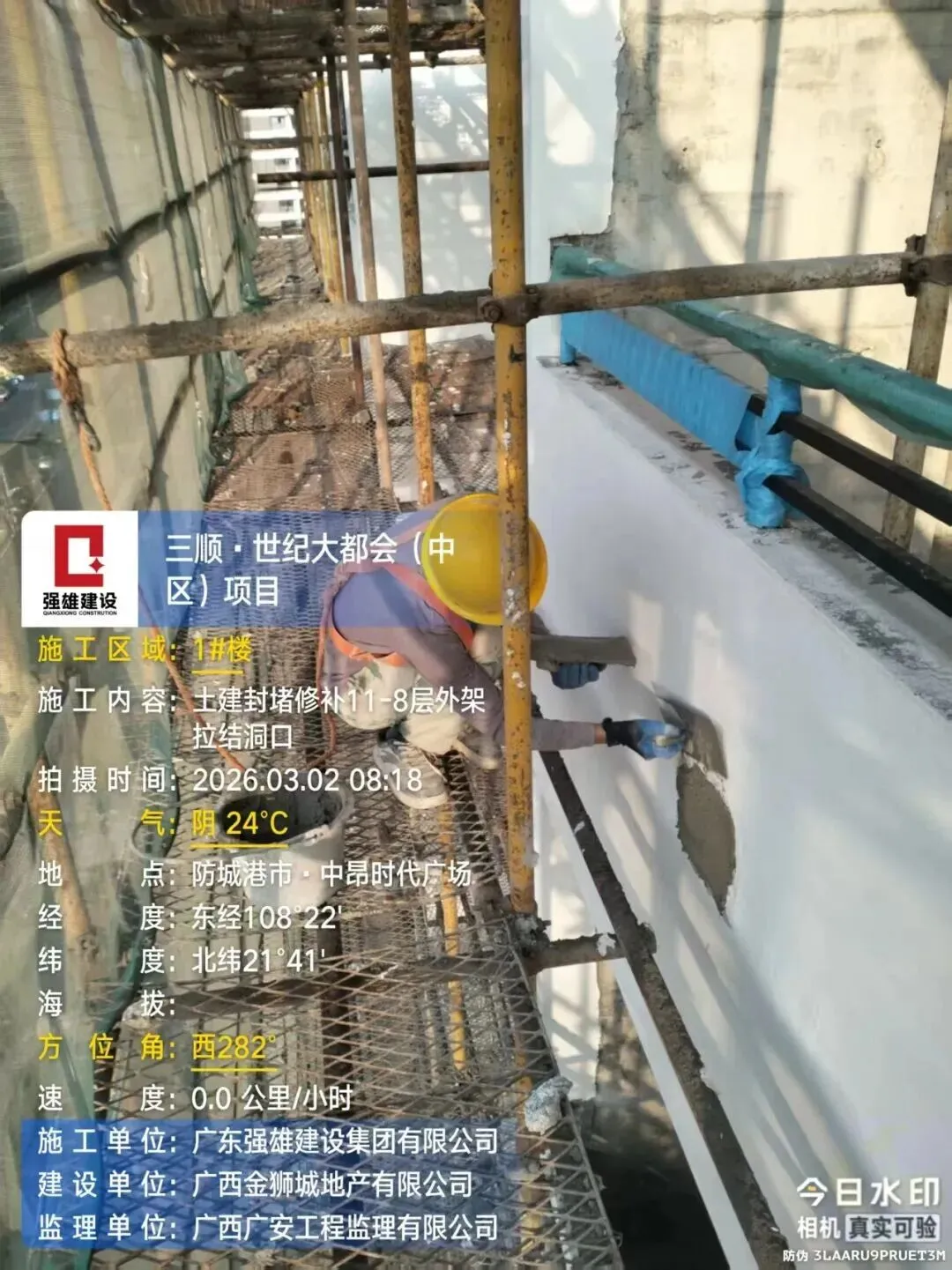

1#楼,7层外墙二遍腻子施工;11-8层外架拉结杆改造;12-11层喷底漆和面漆;12层工字钢洞口封堵后刮腻子、打磨及喷底漆;铝合金窗上玻璃、结构胶;11-7层固定玻璃安装、12层铝合金空调百叶窗扇安装;11-8层外架拉结洞口封堵修补;8层外墙腻子过面、打磨;10-9层外墙涂料咖啡面漆分色;北面裙楼(1#楼区域)东、南、北面裙楼4-6层外架搭设。

PART 01

2号楼

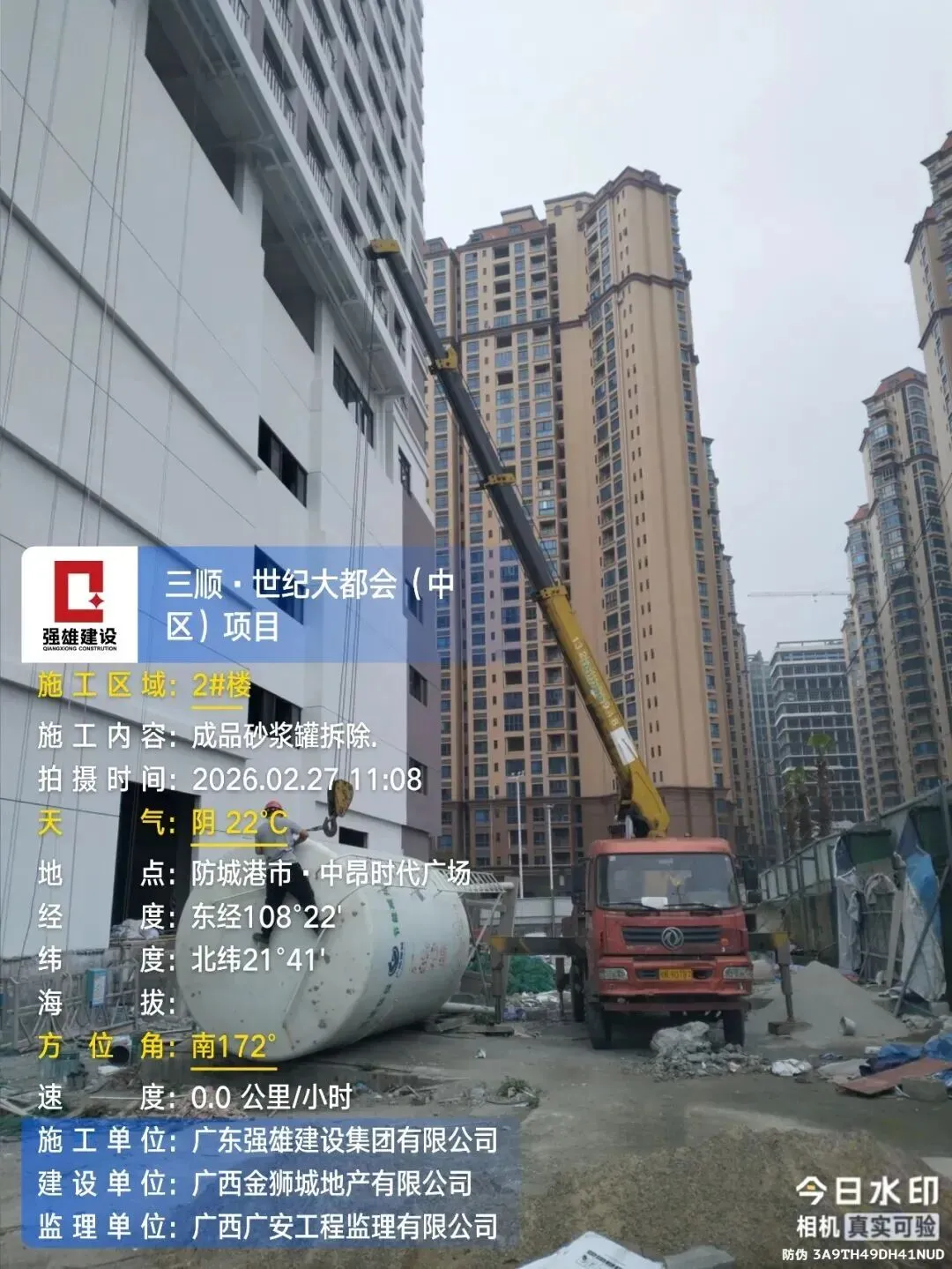

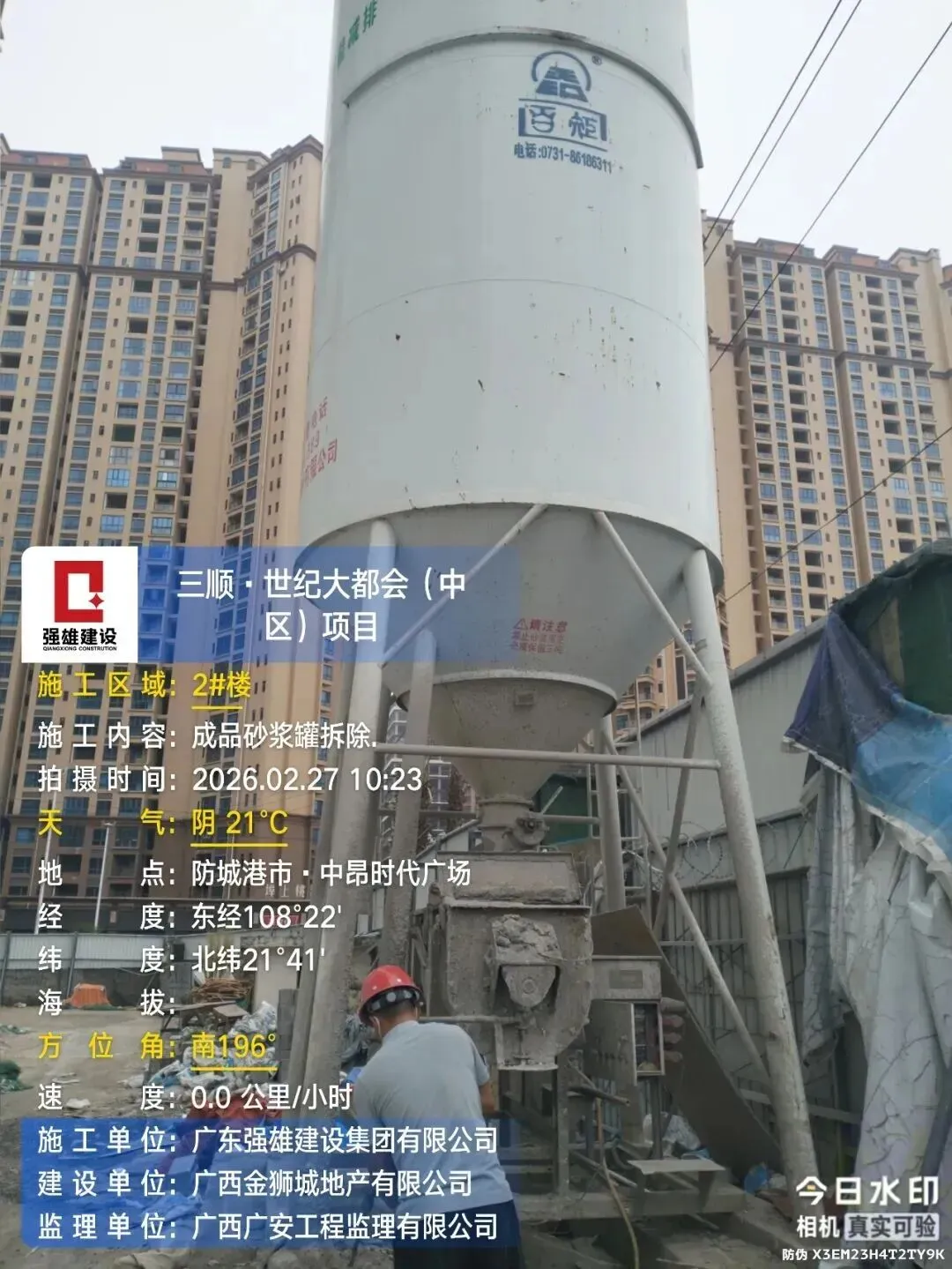

2#楼成品砂浆罐拆除完成。

PART 03

其他

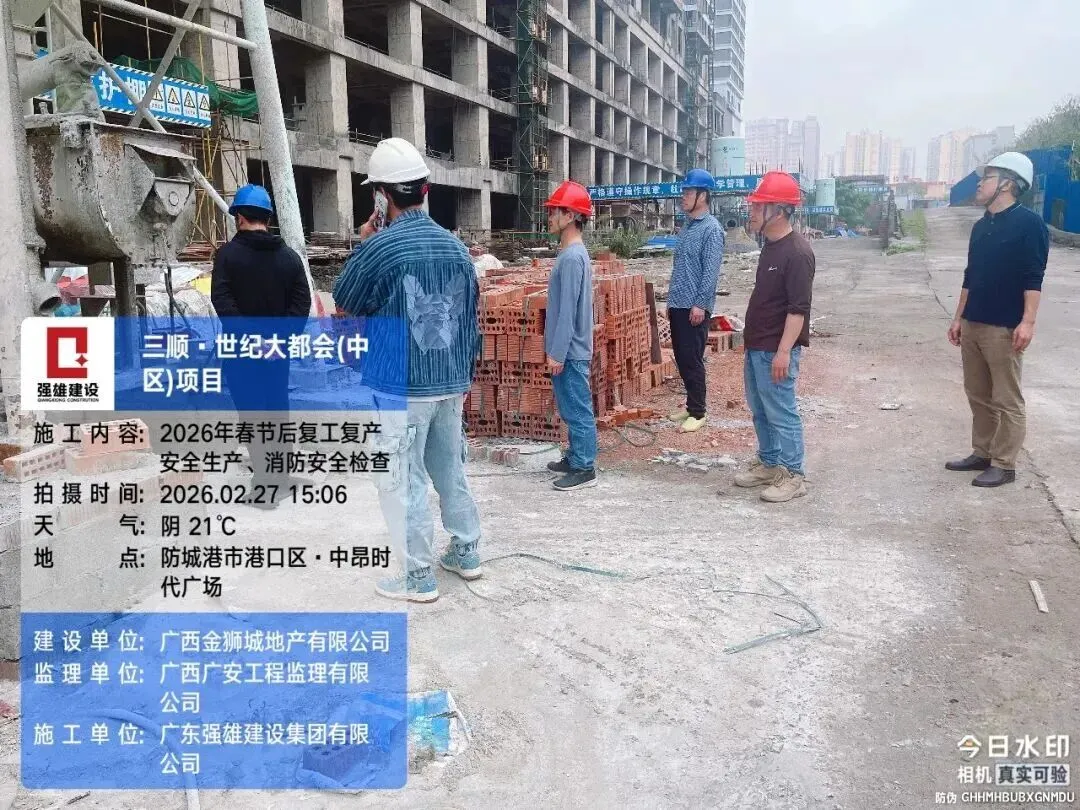

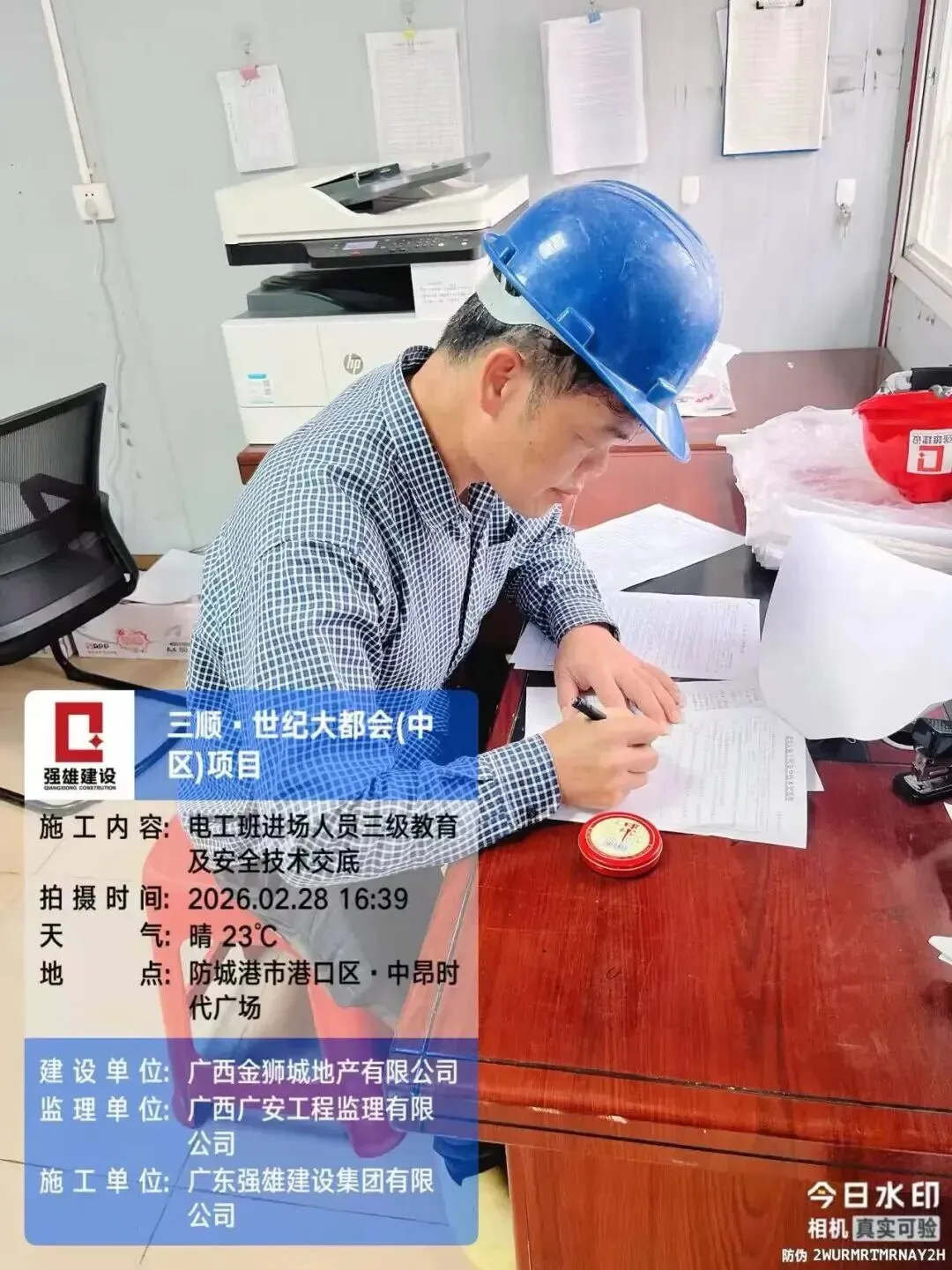

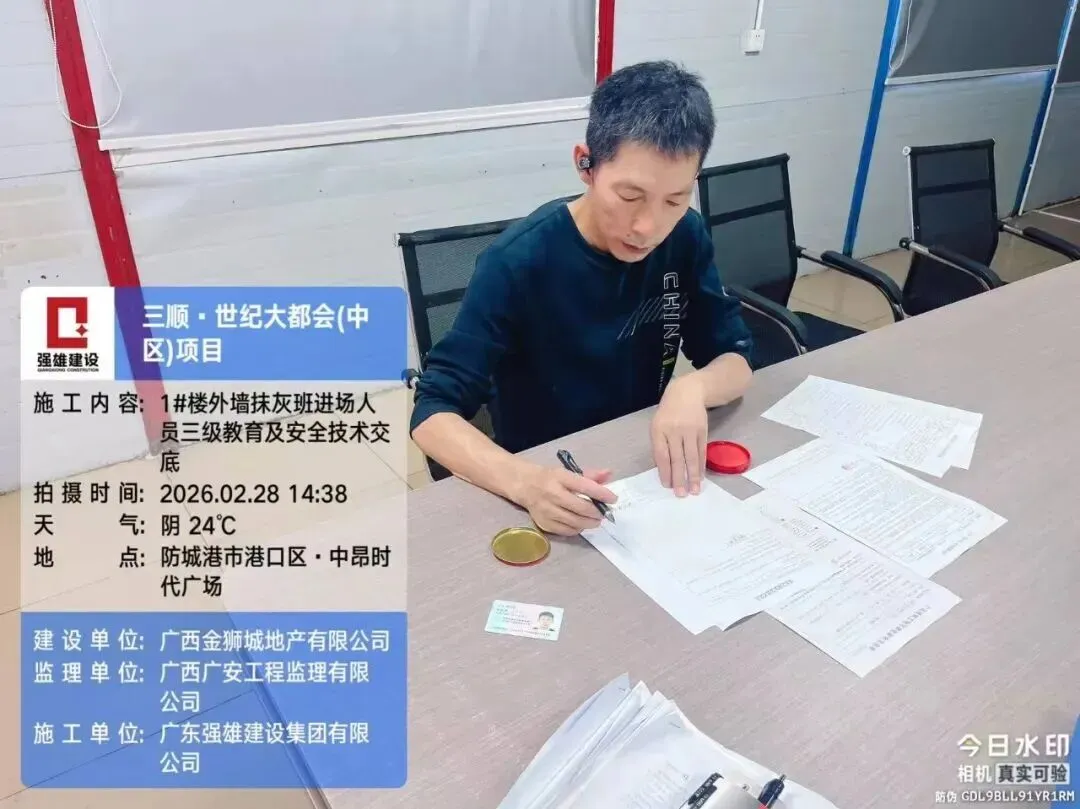

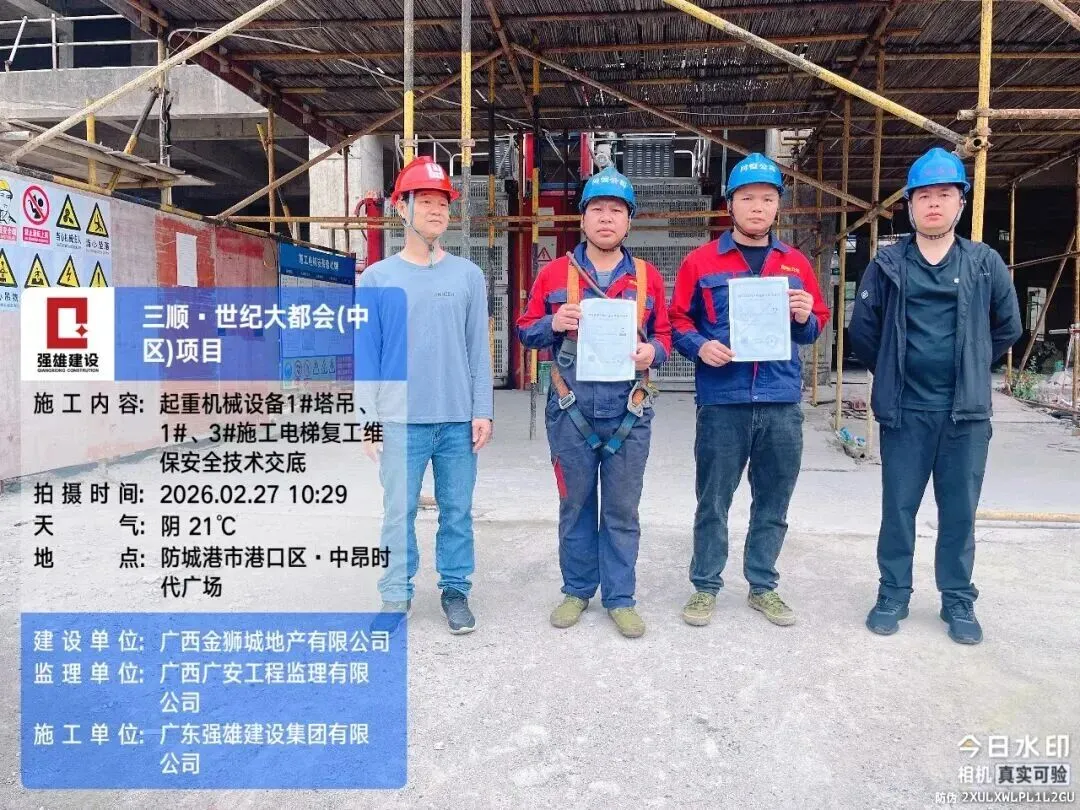

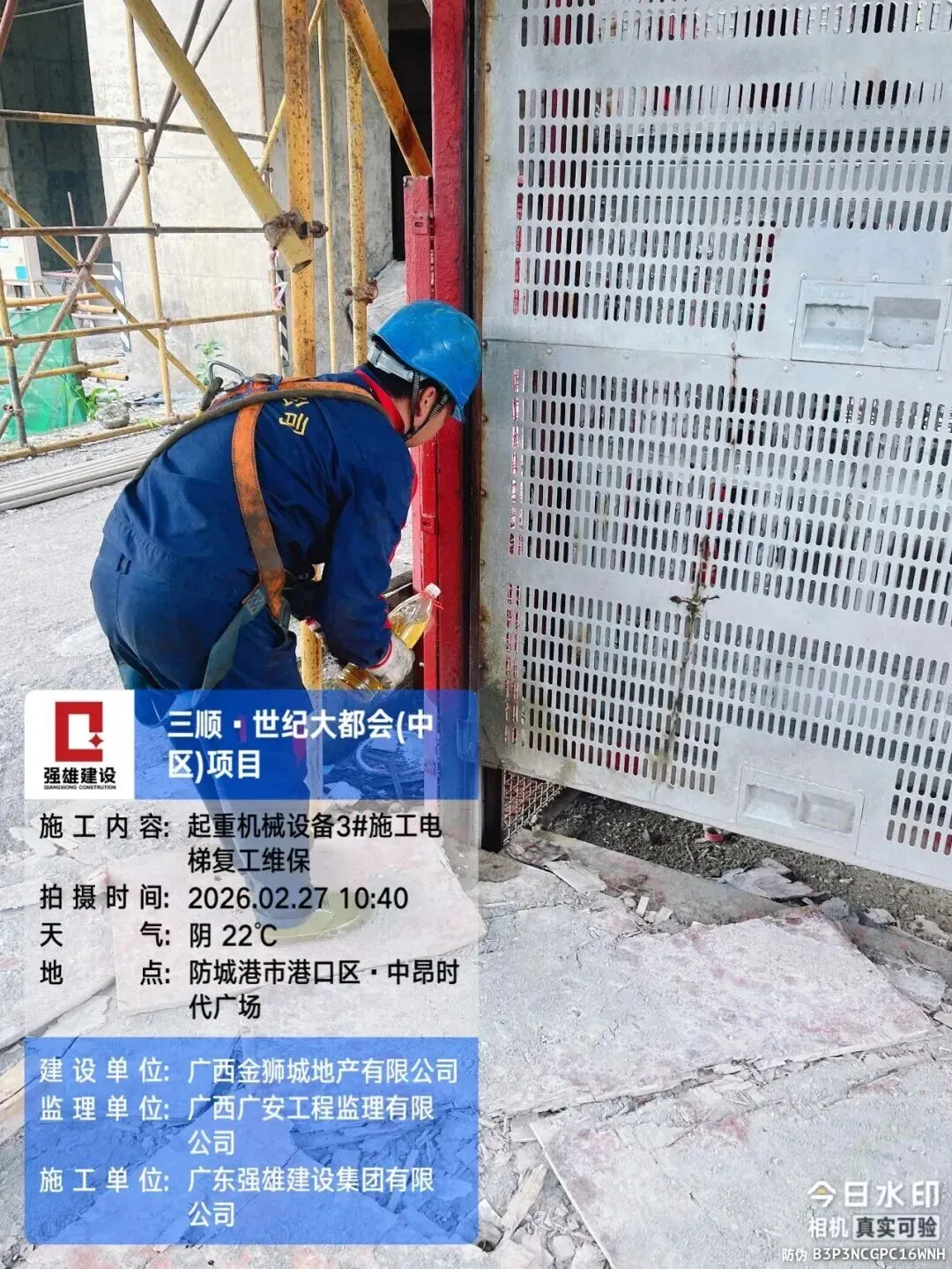

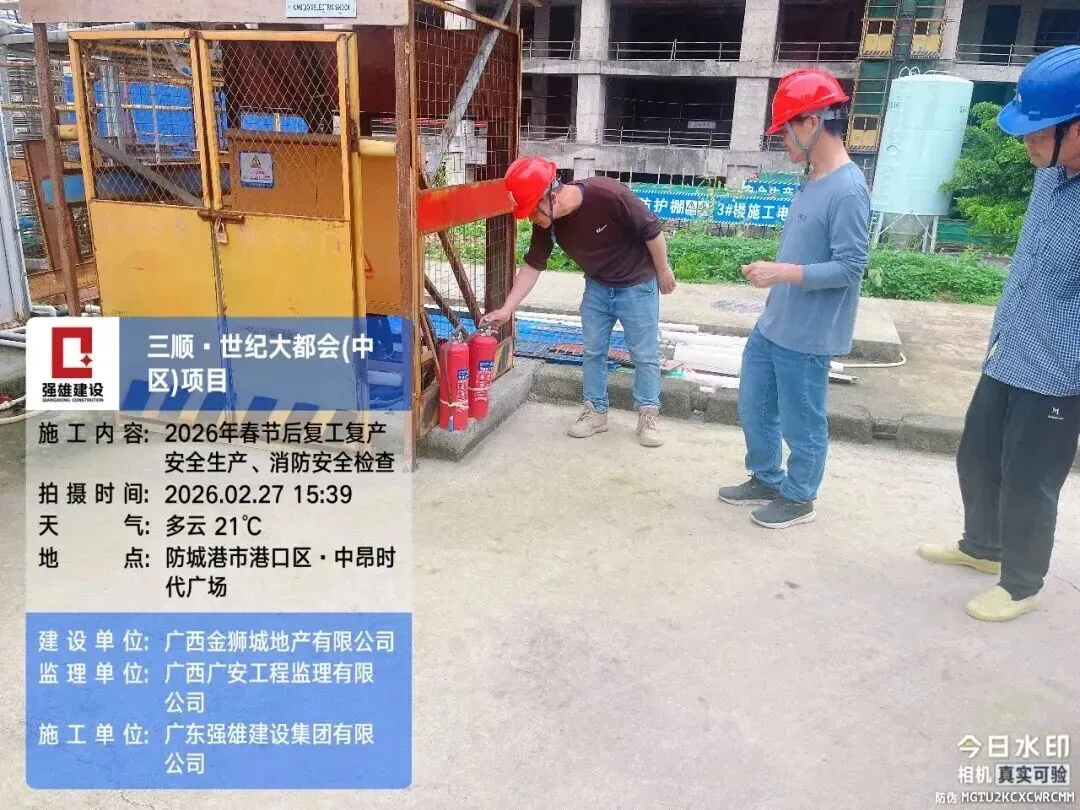

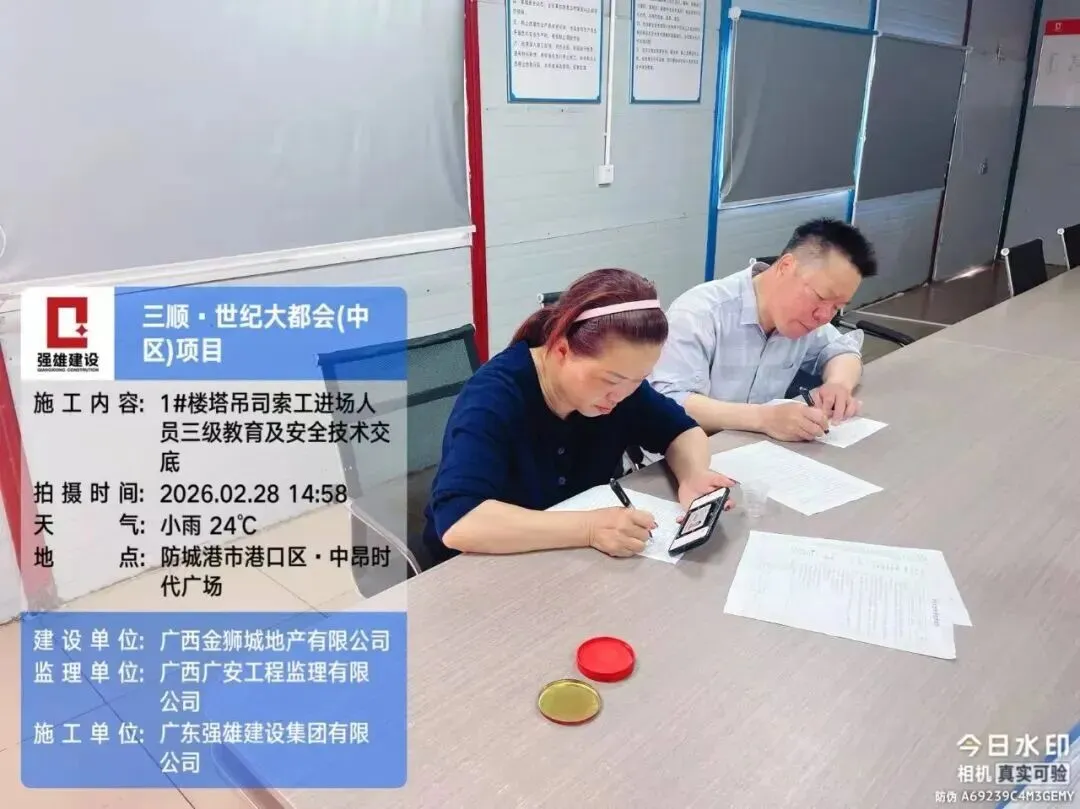

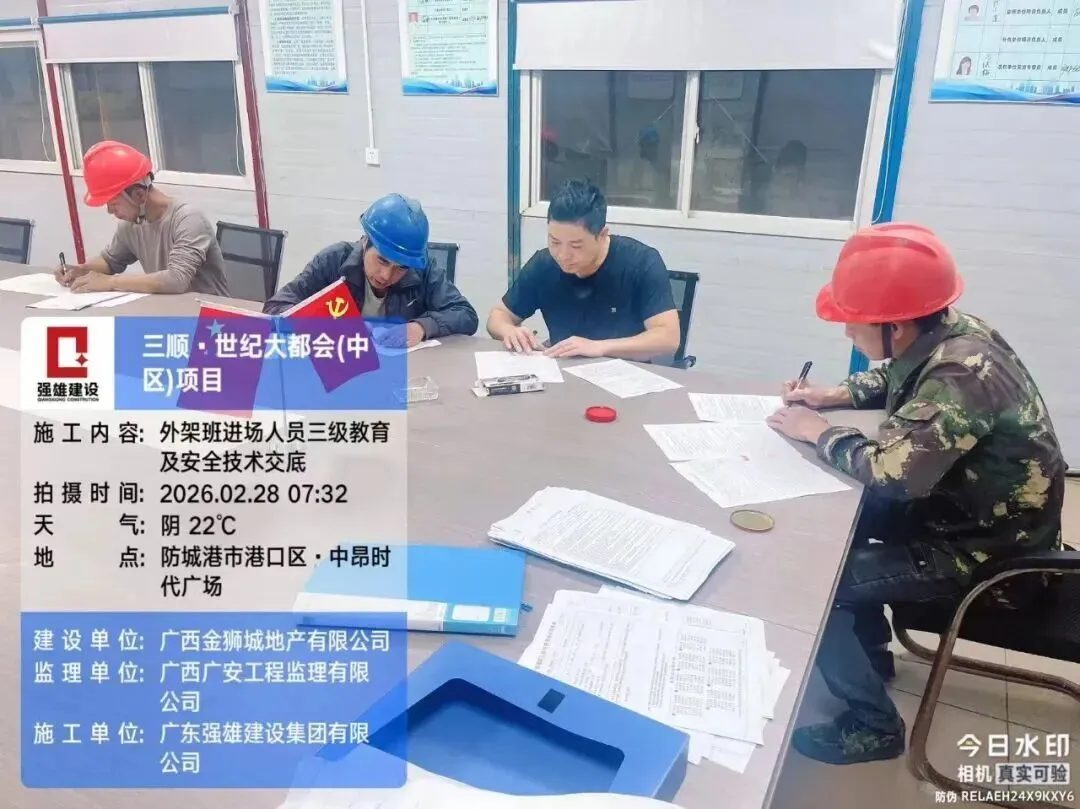

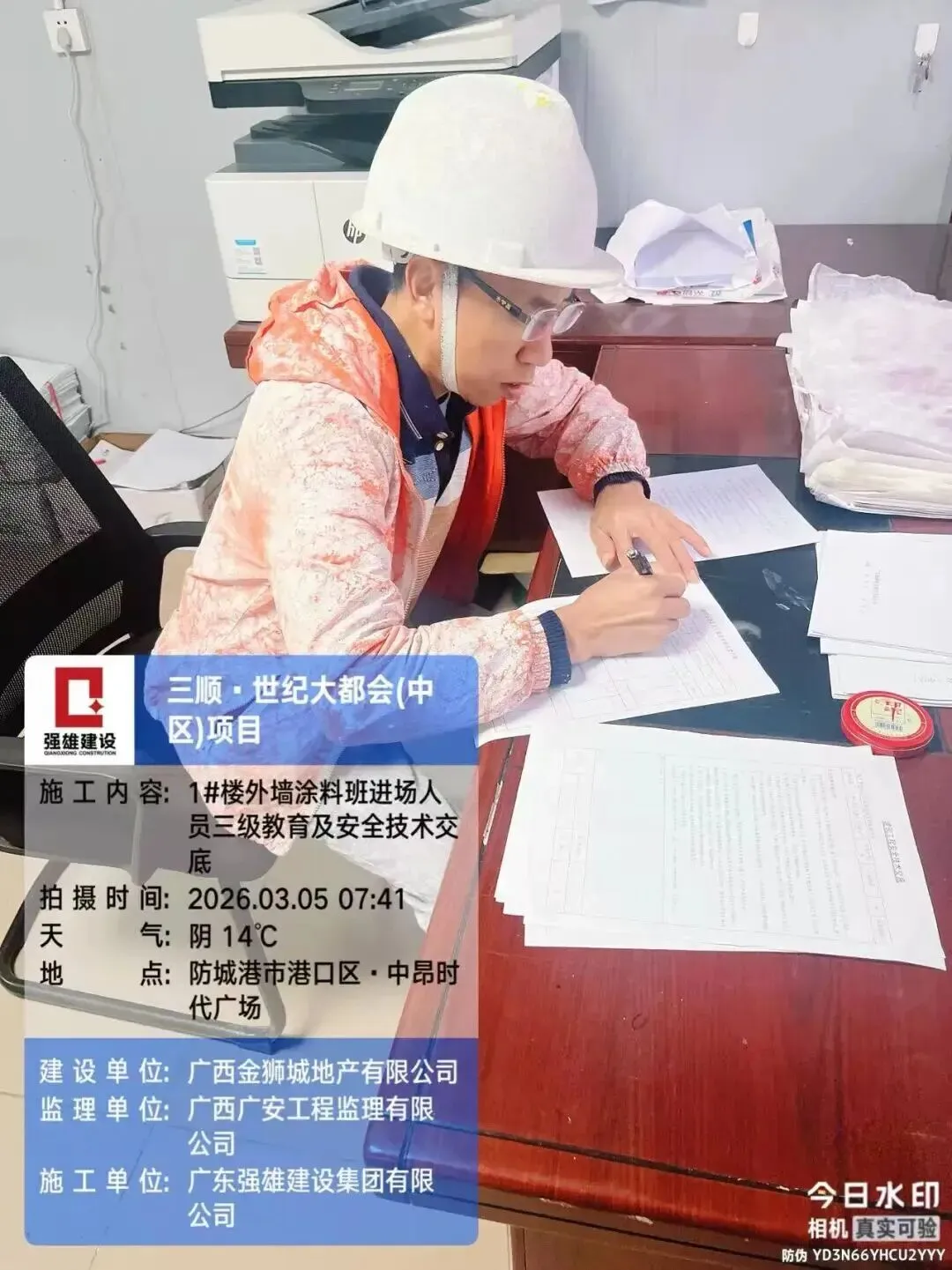

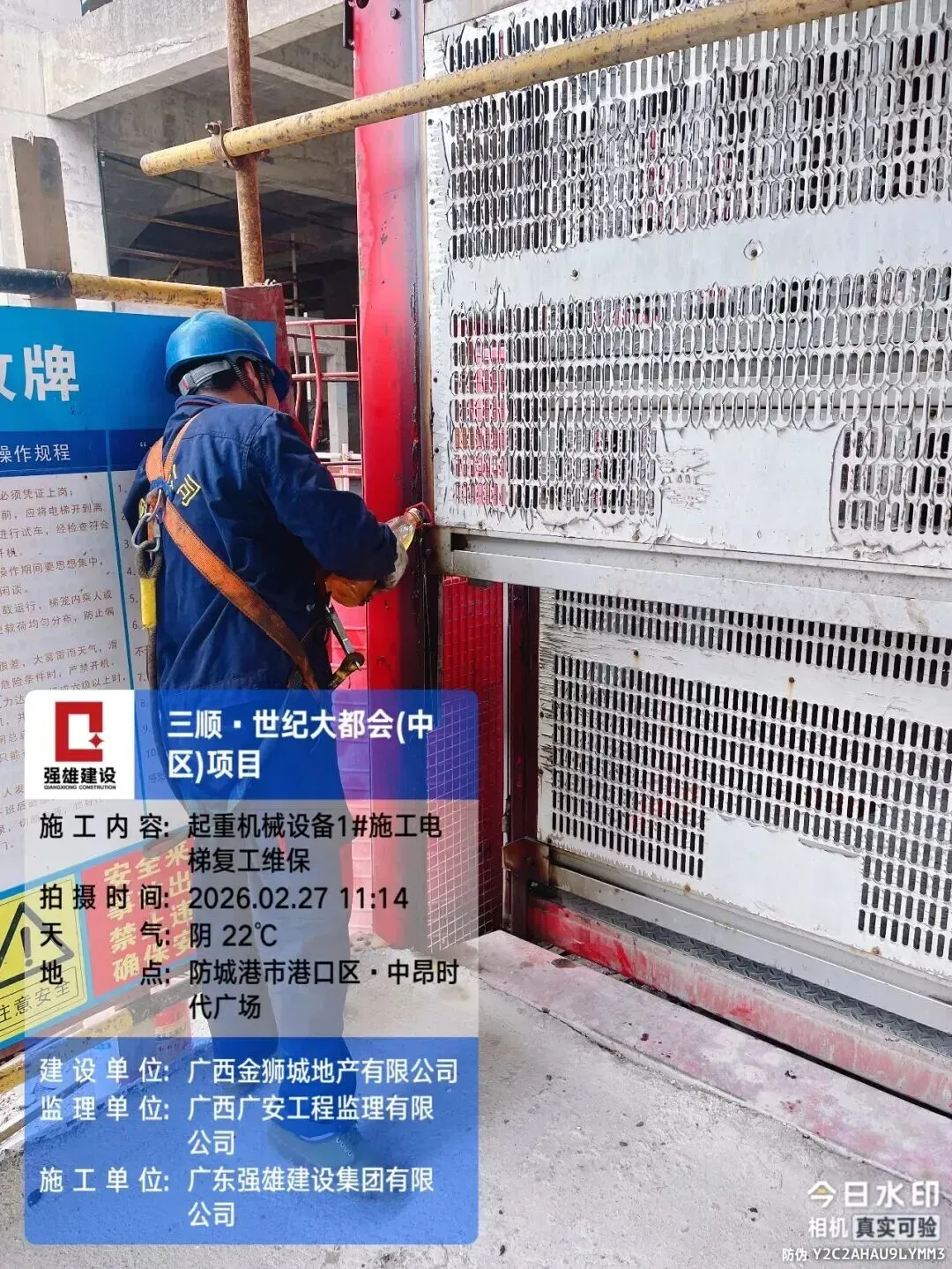

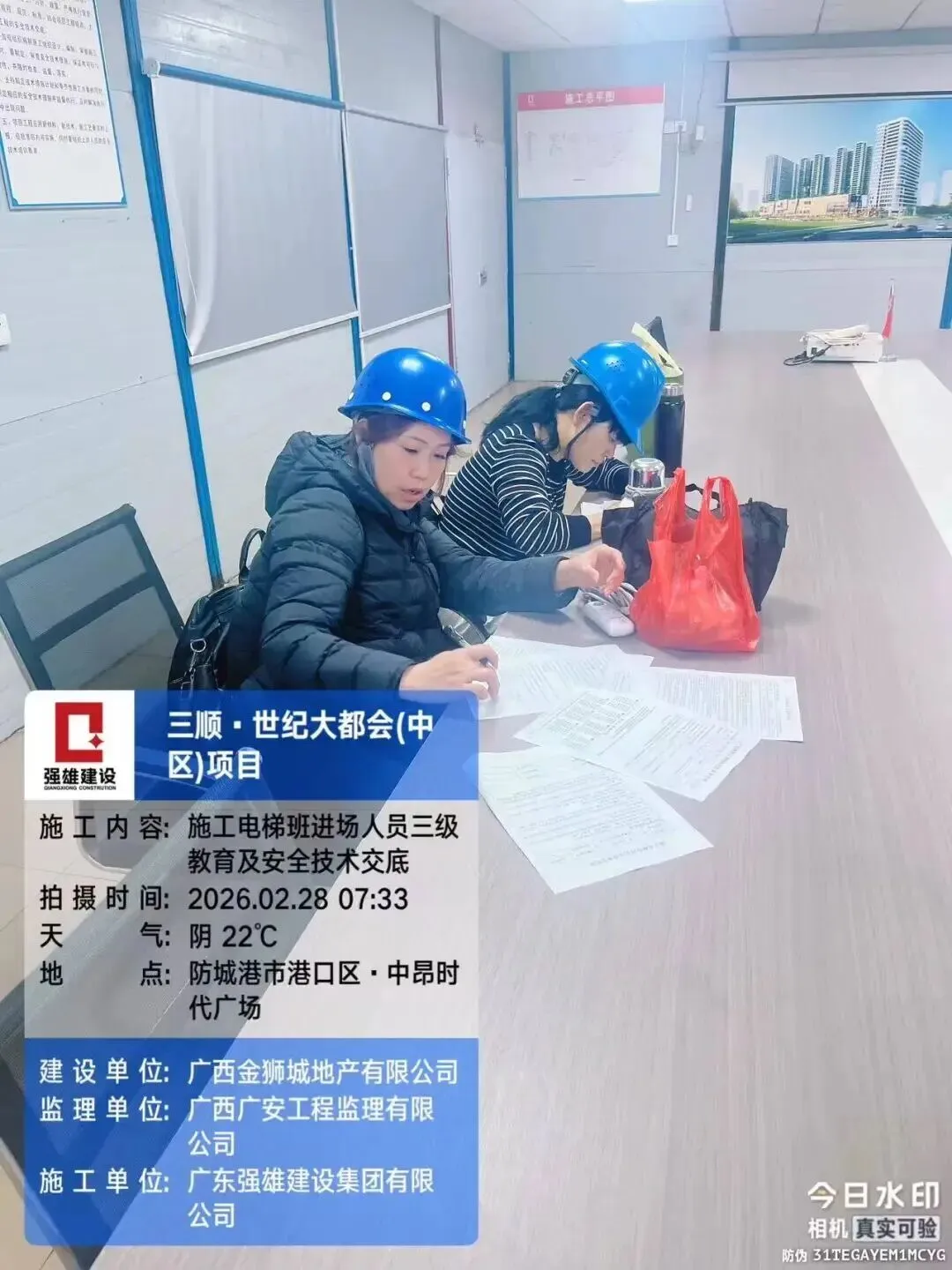

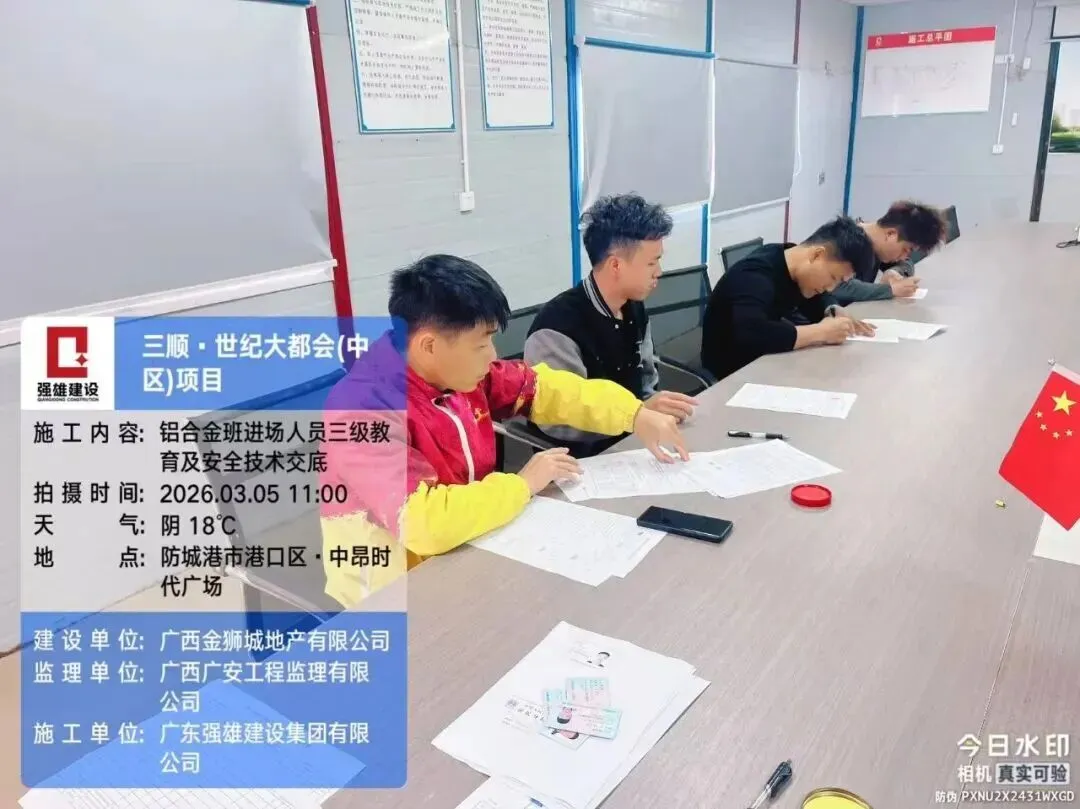

2026年春节后复工复产安全、消防检查;1#楼塔吊、施工电梯司机、外墙抹灰、外墙涂料、铝合金门窗、外架班组进场人员三级教育及安全技术交底;1#塔吊、1#、3#施工电梯复工前检查维保完成。

图文转自中昂时代广场公众号
