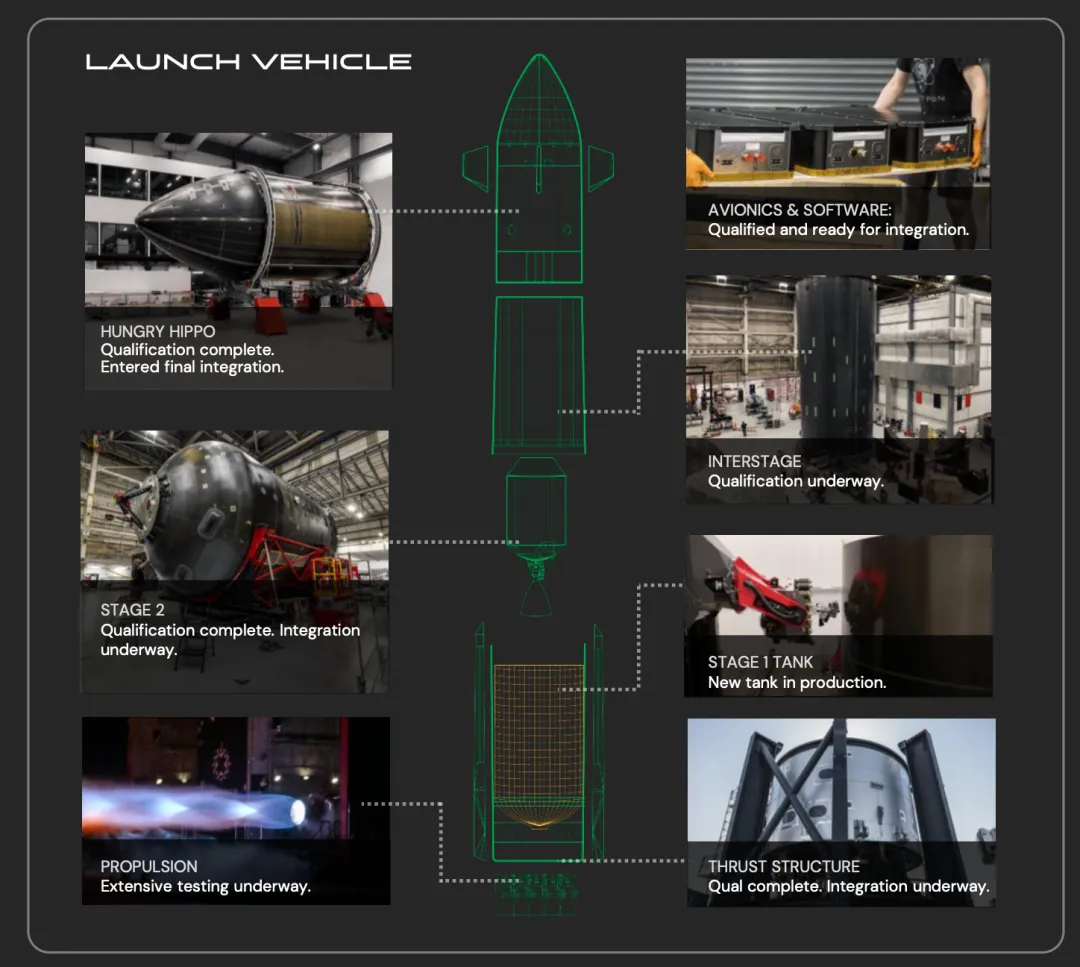

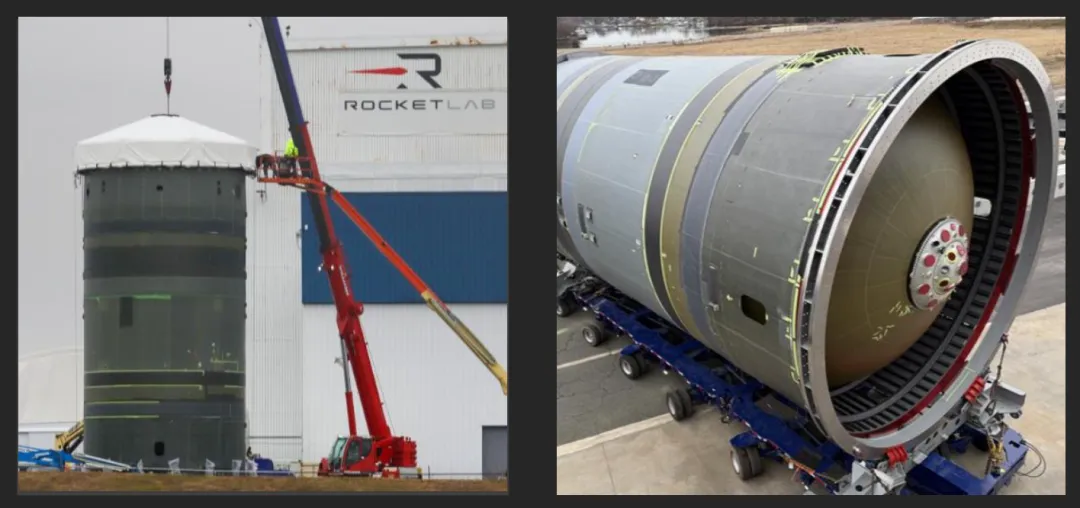

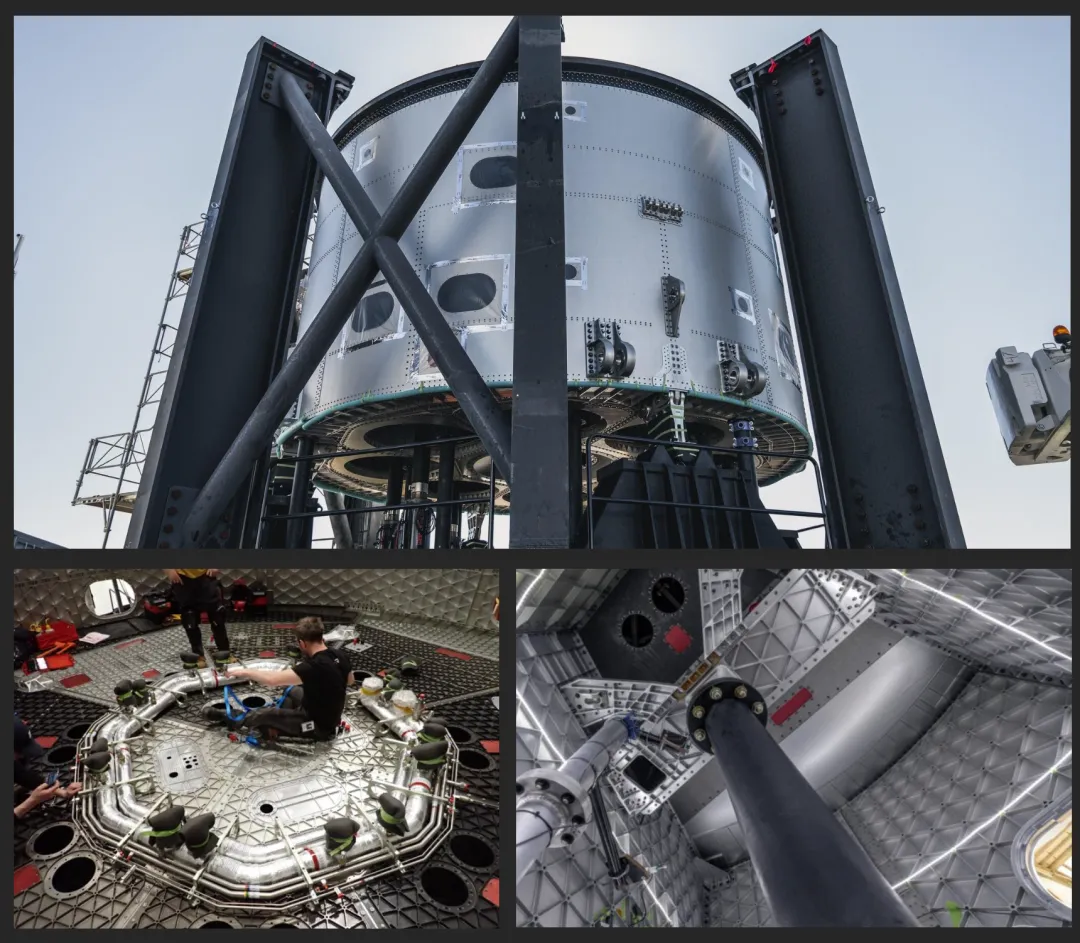

阿基米德火箭发动机,已经造好并完成点火测试。 推力结构(Thrust structure),它是发动机和火箭身体之间的龙骨,要承担巨大的推力负载,还包含各种管路、电缆、传感器。已经建造完成,并通过验证。

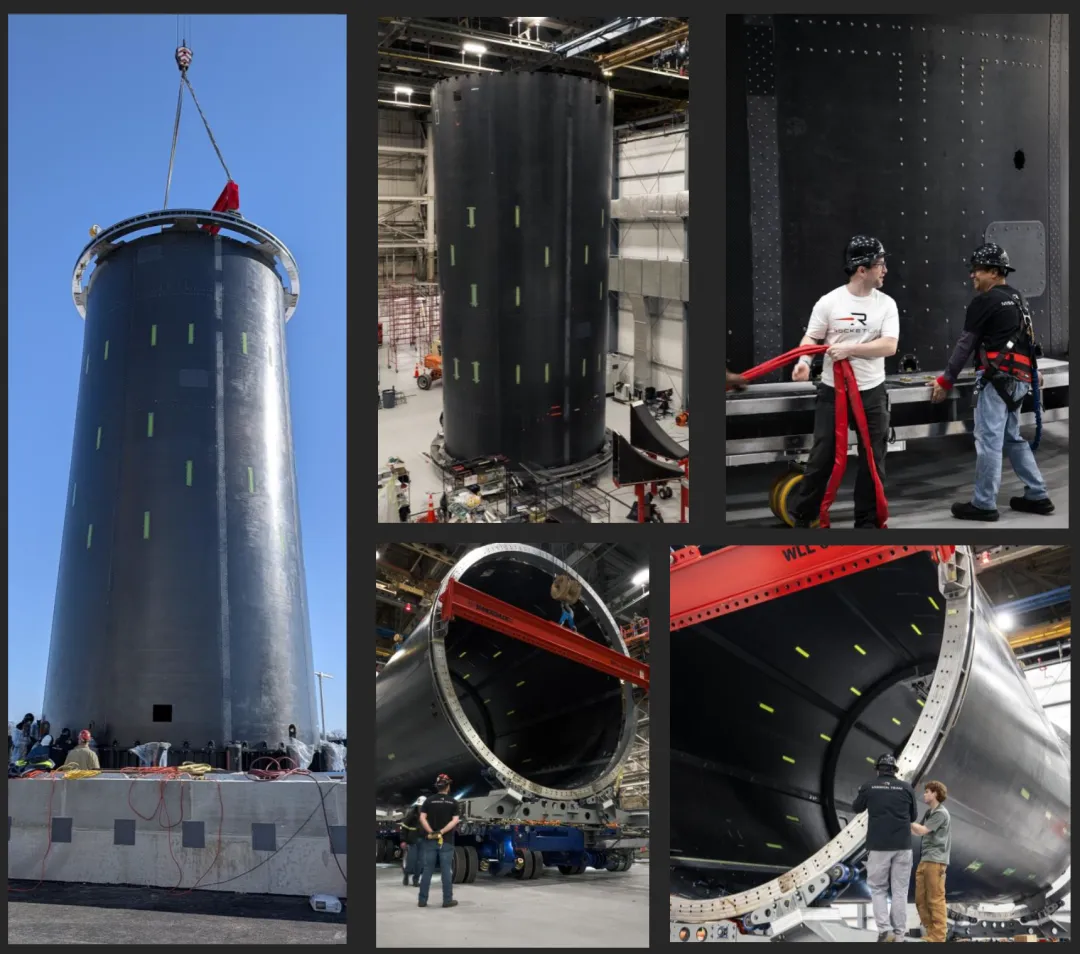

一级贮箱(Stage 1 tank),也就是出问题的那个设备,要重新生产。
二级(stage 2),已完成制造并通过资格认证/验证(qualification)。 级间段(Interstage),看起来像个直桶的模块,它是一级二级的链接,已经建造完成,在测试中。

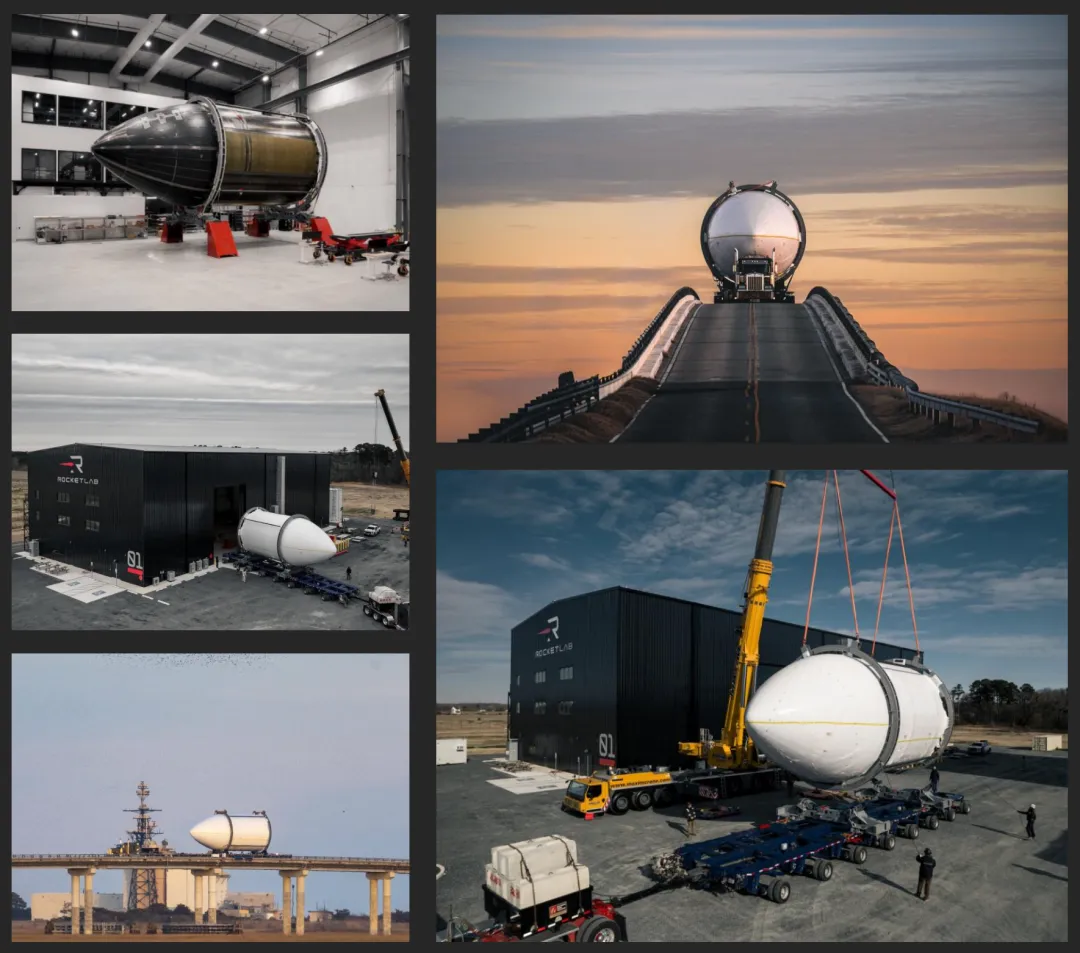

整流罩(Hungry Hippo fairing),这是很关键的部件,中子火箭的整流罩和其他火箭都不同,是个河马嘴的结构,通过那个嘴的开合可以在轨/高空打开完成载荷释放,非常神奇,这是可回收重复使用的部件,也是前期被市场关注最多的模块。整流罩已经建造完成并通过测试,从新西兰运到了美国发射中心( LC-3 )。

发射程序的测试:分系统集成,我理解就是软硬件集成,各种软件、传感器、管道、阀门等装上去,做联调。 整级测试:一级、二级在集成之后做整体的测试。 整箭总装:一级 + 二级 + 整流罩合体,上发射台。
静态点火(Static Fire):一级、二级进行静态点火测试,验证点火正常。
湿演(Wet Dress Rehearsal):按真实发射流程加注推进剂、走完整倒计时,但不点火。
最后才能进入发射。
做过程序的都知道,整合联调是最容易出现不可预知问题的环节,单个模块造好不代表连在一起能正常工作,要有一个消除bug list的过程。这个时间是不好估计的,顺利的话很快,不顺利的话出现棘手问题可能会卡住很长时间。

backlog,也就是公司有合同但还没交付产生收入的订单池,达到了18亿美金的历史高峰。backlog是公司未来1-2年的收入「可见度」。
RKLB的盈利预期怎么样?
按2025年Q4的数据来做个简化计算,总收入1.8亿,毛利0.68亿,总运营费用1.19亿。假设毛利要覆盖1.19亿的运营费用,需要的收入是1.19 / 38% = 3.13亿。也就是说,在“毛利率与运营费用不变”的极简假设下,Rocket Lab 需要把季度收入从 1.8亿 拉到 3.13亿(约 1.7 倍),能接近经营层面不亏。按现在年增速35%+的水平,大概还需要两年时间。
这只是个简化模型,目的是看看在中子火箭没有投入的情况下,公司距离盈亏平衡有多远。当中子开始发射,所有的指标都会被大幅改变。
RKLB的现金流怎么样?
截至2025年12月,RKLB的现金及现金等价物11亿,这是直接能花的钱。Q4季度的经营现金流为-6450 万美元(现金流出),Capex(购买固定资产/设备/资本化软件)为-4970 万美元,加起来为-1.142 亿,这是自由现金流。按这个消耗速度,把11亿现金除以每季度花1.142亿等于9.6个季度,约2.4年。
所以现金流还是安全的,支撑到Neutron投入运营没啥问题,实在不行还能融资。
(三)
接下来的关注点:
Neutron:这是最重要的部分,着重看中子火箭重新建造的一级 tank 复测进度,还有LC-3 集成测试信号,包括整箭总装,点火测试等等。
Electron/HASTE:关注Electron的发射节奏,发射次数与去年同期的增速对比。HASTE 的发射占比,这部分是与国防订单直接绑定。
Space Systems:backlog中大单兑现节奏、分包交付风险、组件业务毛利等。
新的业务模式:电话会上有提到通信星座和太空数据中心,Peter Beck在电话会提到Rocket Lab的太阳能阵列供电方案是个潜在的优势,要关注RKLB是否有明确的信号进入这些领域,但大概率有实质动作要到中子上线之后了。
...
总结:
我对 RKLB 的结论是:基本盘依然强劲增长、订单池厚, Neutron 的工程延期,属于「可接受可理解的负面」,财务状况健康,公司发展在正常轨道。
估值上,我之前在这里认识 Rocket Lab(五)—— 如何估值?尝试做了初步计算,当前的股价对我来说还是偏高了。看目前的市场情绪股价要往下走到我的目标价有些困难,短期要建仓机会并不大。
