一、问题背景:造船能力问题的凸显及其时代语境
美国海军造船能力问题并非近期才出现,但在当前阶段呈现出前所未有的集中暴露态势。随着美国海军在官方规划中持续提出维持和扩大舰队规模的目标,造船工业基础的实际运行状况逐渐成为影响这些目标可行性的关键背景变量。报告显示,美国海军近年来在多个舰艇建造项目上同时面临交付延误、成本上升和建造节奏放缓等现象,这些问题在不同舰型、不同造船厂之间反复出现,表明其并非个别项目管理失误,而是造船体系整体运行能力与需求之间出现结构性张力。造船能力已从“支持性条件”转变为直接影响海军力量生成进程的约束因素。
美国造船工业基础是在冷战结束后长期需求下降的背景下逐步收缩形成的,其规模、人员结构和供应链布局主要适应的是低强度、低节奏的建造环境。当海军在近年重新提高建造需求、推进多型舰艇并行生产时,这一工业体系暴露出对高负荷运行适应不足的问题。
同时,报告认为,新一代海军舰艇在系统集成复杂度、技术要求和建造流程上的显著提升,也改变了造船能力问题的性质。造船不再仅是产能数量问题,而越来越体现为对熟练劳动力、稳定供应链和长期投资环境的综合依赖。这使得造船能力问题在当前安全环境和海军规划背景下被进一步放大。
美国海军造船能力问题是一个具有长期积累特征、在当前阶段集中显现的背景性约束条件,是理解美国海军舰队建设进展及其不确定性的重要前提。

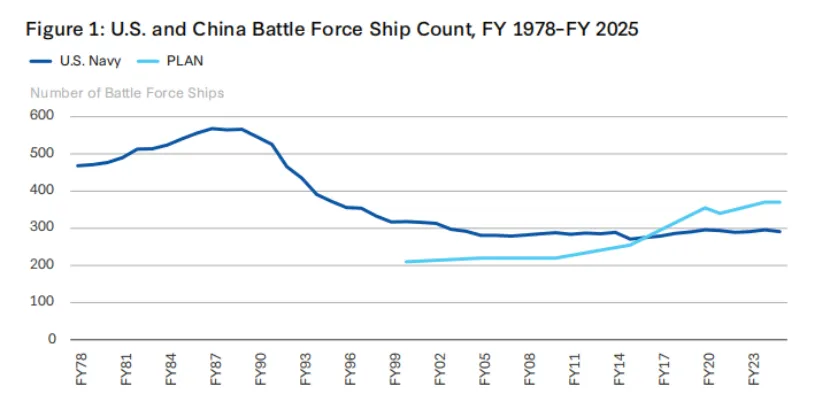

图:美国和中国战舰数量对比,深蓝色美国,浅蓝色中国
二、核心挑战一:舰艇建造周期持续拉长,交付进度普遍滞后
美国海军多个在建舰艇项目普遍存在建造周期延长的问题。无论是水面作战舰艇还是潜艇项目,实际交付时间均较原计划出现不同程度推迟。报告强调,这种延误并非集中于单一项目,而是在多个造船厂和不同舰型中反复出现,反映出造船体系整体节奏控制能力不足。建造周期拉长不仅影响单舰交付时间,也对后续批次舰艇的排产和资源配置形成挤压效应,使整个建造计划呈现出连锁性延误特征。

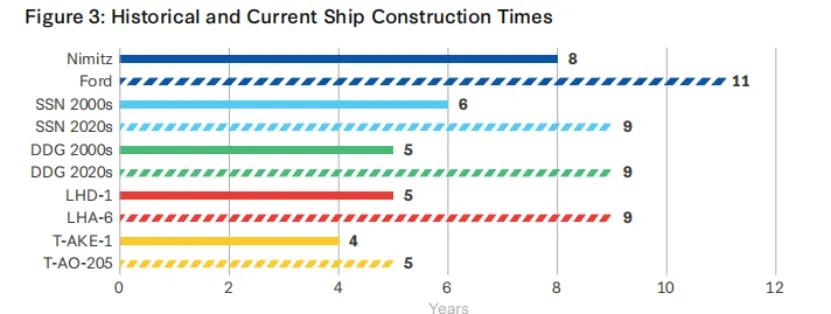

图:历史和当前建造周期
三、核心挑战二:项目成本显著上升,预算控制难度加大
报告在相关章节中明确指出,造船项目成本上升已成为普遍现象。报告显示,多型舰艇在建造过程中出现了成本超出原预算估算的情况,且超支幅度在部分项目中较为明显。成本增长往往伴随建造周期延长同步发生,使得单舰平均建造成本持续抬升。这一趋势不仅增加了年度预算压力,也削弱了海军在既定经费框架下维持舰队规模目标的能力。

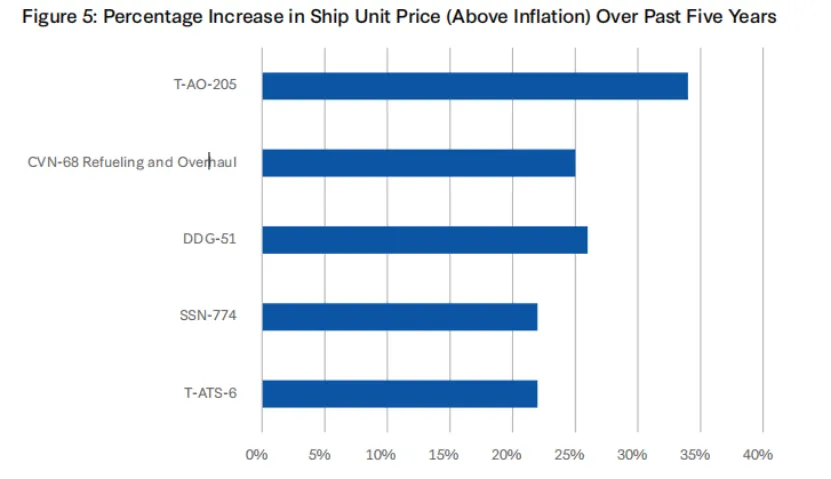

图:过去五年船舶单价(不含通货膨胀率)的增长百分比
四、核心挑战三:造船厂生产效率受限,单位产出能力不足
报告指出,美国主要海军造船厂在生产效率方面面临明显制约。在相同时间窗口内,造船厂完成的实际工作量与计划目标之间存在差距,单位劳动力或单位设施投入所对应的产出水平偏低。生产效率不足直接影响建造节奏,使得即便在资源投入增加的情况下,产出提升仍然有限。这一问题在多项目并行推进时尤为突出,造船厂难以在不同项目之间实现高效调配。
五、核心挑战四:多项目并行推进加大管理复杂度
报告指出,美国海军当前同时推进多型舰艇建造任务,对造船业的组织管理能力提出更高要求。报告认为,在资源有限的情况下,多项目并行容易造成劳动力、设施和管理注意力的分散。部分造船厂在项目切换和资源分配过程中面临协调难题,进而影响整体建造效率。
六、美国海军造船挑战的驱动因素:工业基础长期弱化的集中体现
报告认为,美国海军造船能力所面临的多重挑战,并非由单一政策失误或个别项目问题引发,而是长期结构性因素持续积累、在近年集中释放的结果。报告从需求、劳动力、供应链与技术复杂性等多个层面,对这些驱动因素进行了系统梳理。
(一)长期需求不稳定削弱了造船工业基础的规模与连续性
美国海军造船工业基础在冷战结束后经历了持续多年的需求收缩阶段。舰艇建造数量下降、项目间隔拉长,使造船厂和配套供应商缺乏稳定、可预期的订单环境。在此背景下,企业倾向于压缩产能、减少长期投资,部分造船设施和关键能力逐步退出市场。造船工业基础的收缩具有明显的“不可逆性”特征。一旦熟练劳动力流失、生产线关闭或关键设备闲置,即便后续需求回升,也难以在短期内恢复至原有水平。这一历史过程,构成当前产能不足和体系脆弱的重要根源。

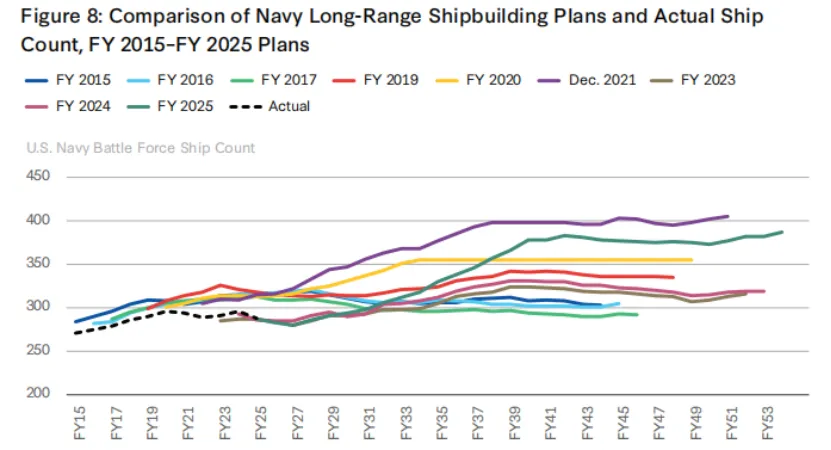

图:2015-2025历年造船规划和实际数量的对比,虚线为实际

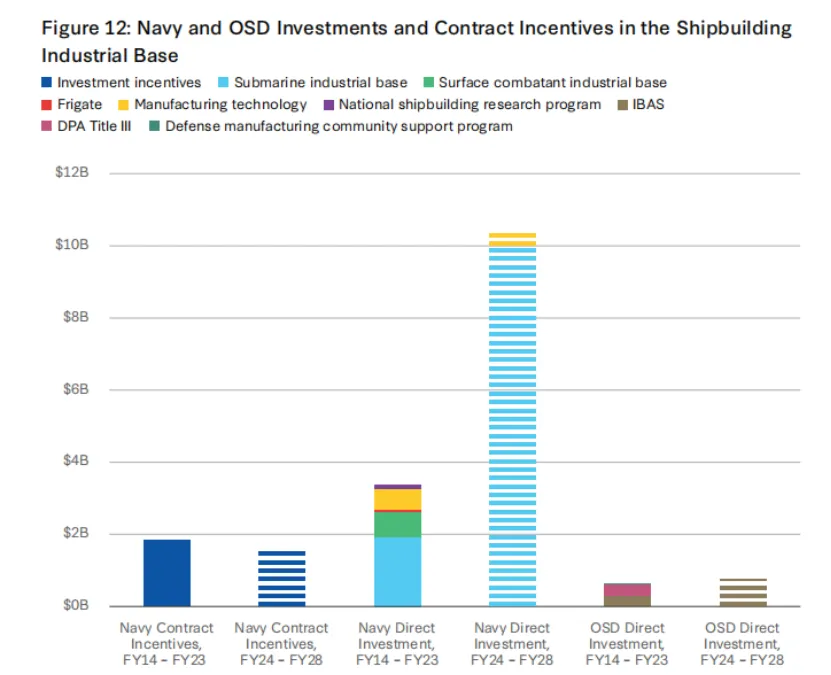

图:海军和国防秘书办公室对造船基地的合同激励和投资
(二)劳动力供给不足成为制约造船能力的关键瓶颈
劳动力问题被视为制约美国海军造船能力的关键驱动因素之一。报告指出,造船工业对高技能劳动力依赖程度高,但相关人才供给长期不足。
问题体现在三个方面:1.熟练工人数量不足。报告指出,焊接、管路、电气安装等关键岗位存在长期短缺,新入职人员的培养周期较长,短期内难以弥补经验缺口。2.劳动力年龄结构失衡。报告显示,部分关键岗位的熟练工人临近退休,而后备力量不足,导致技术和经验传承面临风险。3.地区竞争与成本压力。报告指出,造船厂往往与其他制造业或高技术产业争夺同一批技术工人,在工资、工作环境和稳定性方面不具备明显优势。
报告强调,劳动力问题并非单纯的人数问题,而是直接影响建造质量、生产节奏和返工率,从而进一步推高项目成本并延长工期。

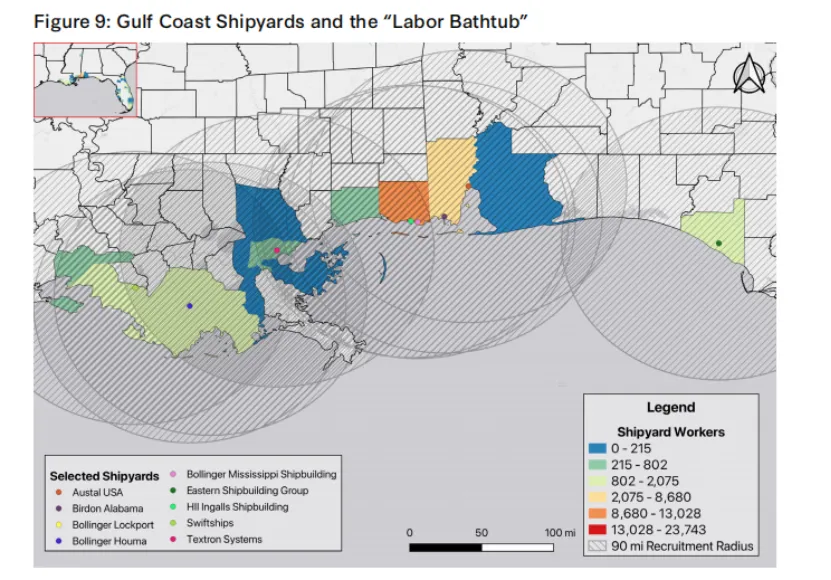

图:美国墨西哥湾沿岸船厂和工人数量
(三)供应链脆弱性与关键分包商能力不足
美国海军舰艇建造高度依赖多层级分包体系,而其中部分关键供应商已出现能力退化或退出市场的情况。
报告强调以下几点问题:1.关键部件供应商数量有限。在推进系统、关键铸件、特种钢材和部分电子设备领域,合格供应商数量较少,一旦出现产能或质量问题,缺乏替代选项。2.低需求周期削弱产业存续能力。在长期订单不稳定的情况下,部分中小供应商难以维持必要投资,导致能力下降甚至退出市场。3.供应链可视性不足。主承包商和海军对多级供应链的实时掌控能力有限,问题往往在建造后期才集中暴露。
(四)舰艇设计复杂化显著抬升整体门槛
美国海军近年来推进的新一代舰艇,在作战系统集成度、电子信息化水平以及平台通用化程度等方面,均明显高于以往型号。这种设计复杂化并非单纯体现在单项性能指标上,而是深刻改变了舰艇建造对工业体系的整体要求。
高度集成化的舰艇设计,使建造过程更加依赖多系统并行安装与精密协同。推进系统、传感器、指挥控制设备、电力与冷却系统之间的耦合程度显著提高,任何一个子系统的延误或质量问题,都可能影响整体建造进度。这种特性降低了建造流程的可分割性,使造船厂对计划执行和工序衔接的容错空间明显收缩。设计复杂化还提高了对劳动力技能结构的要求。相比传统平台,新型舰艇对系统集成、电子设备安装与调试能力的依赖更高,而相关技能工种的培养周期更长。在劳动力供给本就紧张的背景下,复杂设计进一步放大了人力瓶颈对建造效率的影响。
此外,报告认为,设计复杂化加剧了对供应链稳定性的依赖。新型舰艇所需的关键设备和部件往往来自数量有限的专业供应商,其交付节奏和质量直接影响整舰建造。文件指出,当工业基础尚未完全适应这种复杂化趋势时,设计复杂性会被转化为延期风险和成本压力。
七、应对举措:加强海军造船工业基础的主要方向
在对问题进行系统诊断的基础上,报告梳理了美国近年来用于加强海军造船工业基础的主要举措。
首先是提升需求稳定性。报告指出,通过多年期采购和更清晰的长期造船规划,增强产业界对未来需求的信心。
其次是加大对劳动力培养的投入。报告提到,相关部门正通过培训项目、学徒计划和地方合作,缓解技能短缺问题。
第三是支持关键供应链能力。报告强调,通过定向投资和风险分担机制,维持关键分包商的生产能力。
第四是改进项目管理和设计稳定性。报告认为,减少建造阶段的设计变更,是控制成本和周期的重要前提。
原文来自CSIS 2025年12月报告《Outlining the Challenges to U.S. Naval Shipbuilding》
