施工进度报告

由防城港市中级人民法院审理,广西汇力律师事务所担任管理人工作的广西金狮城地产有限公司破产案件中的原“三顺·世纪大都会(中区)”项目续建工作2026年2月1日—2月10日项目现场施工进展情况如下:
01
1号楼

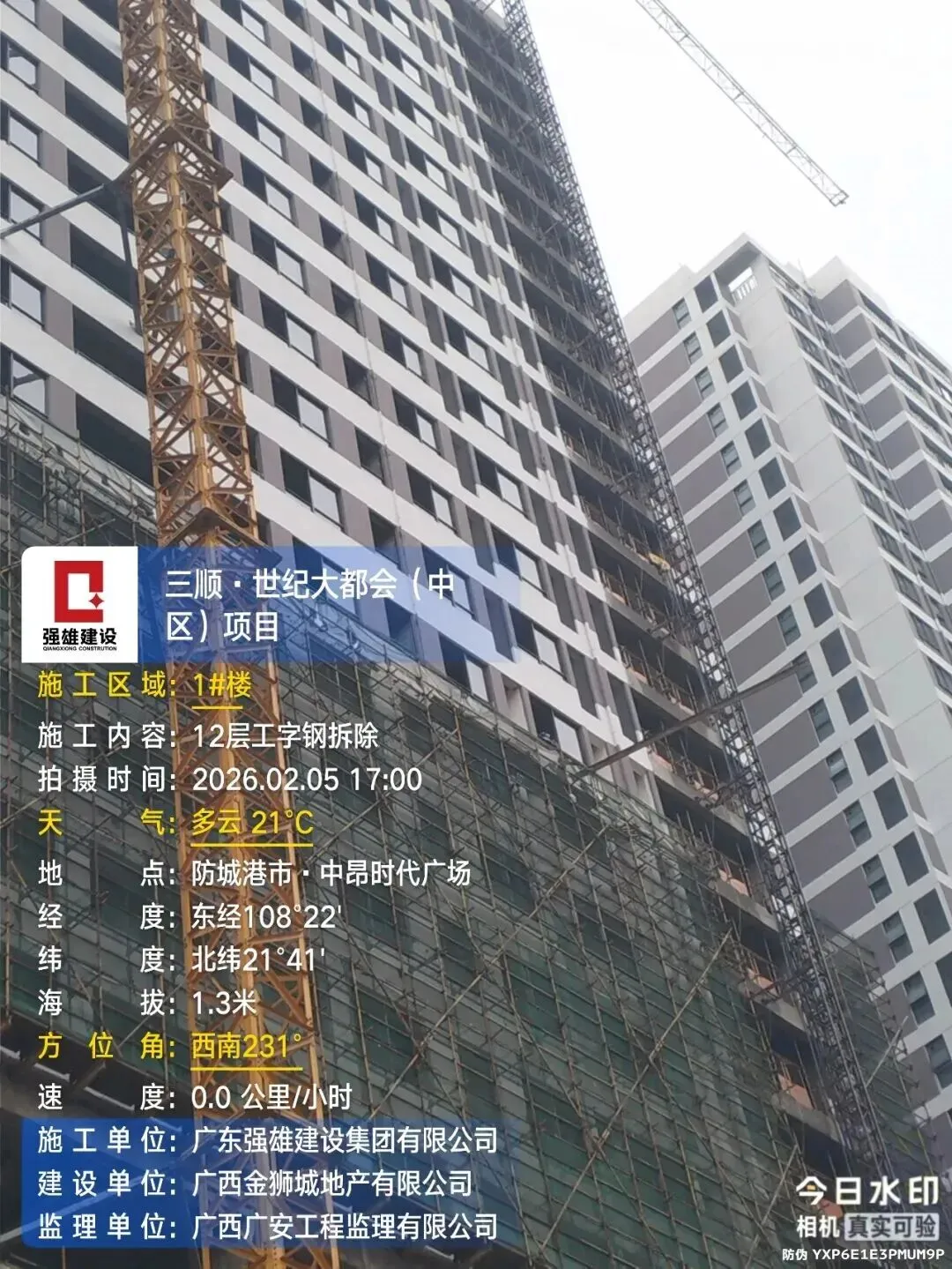

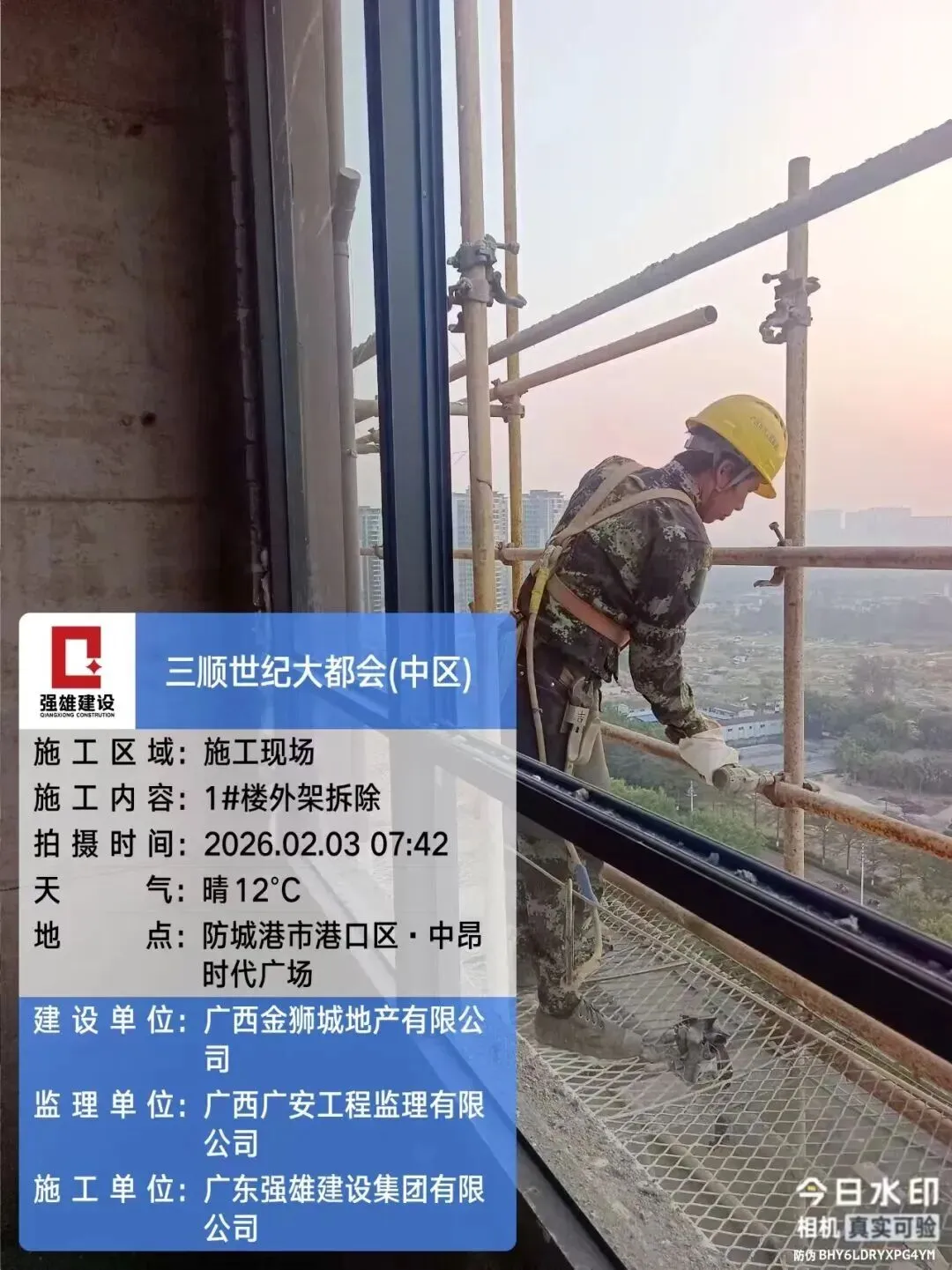

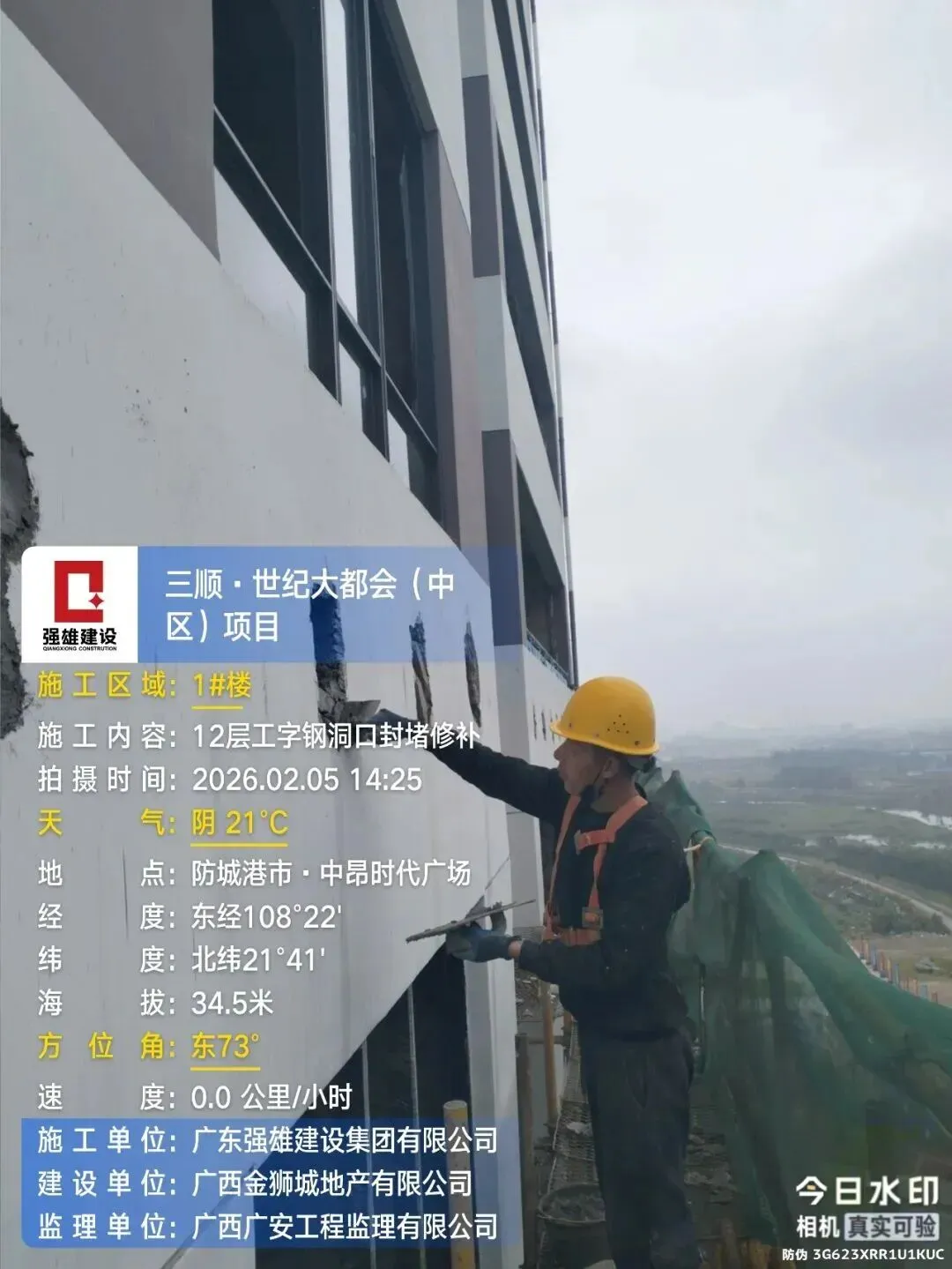

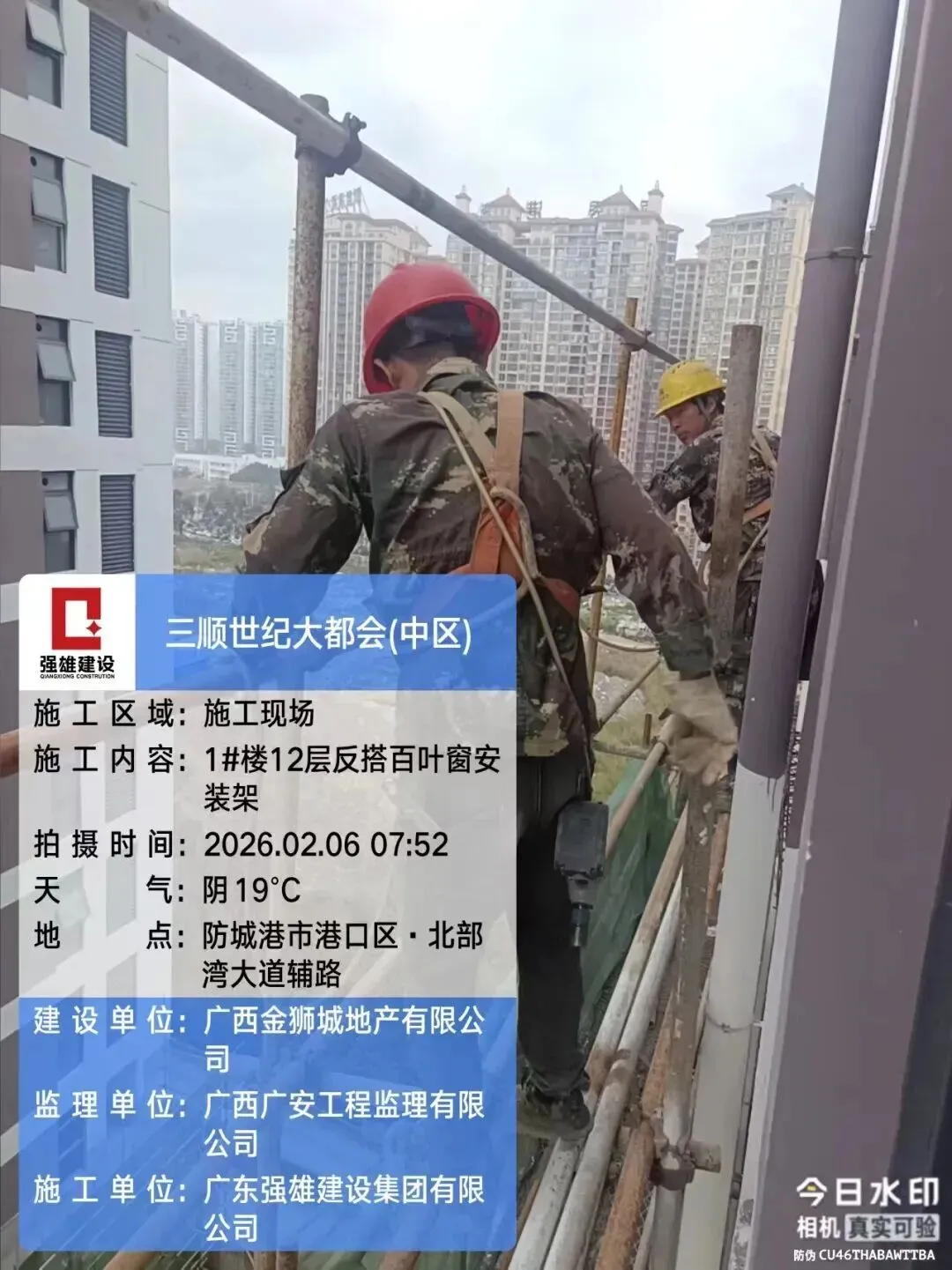

1#楼12层反搭百叶窗安装外架;12层工字钢洞口封堵修补;13-12层外架及工字钢拆除完成。

02
2号楼

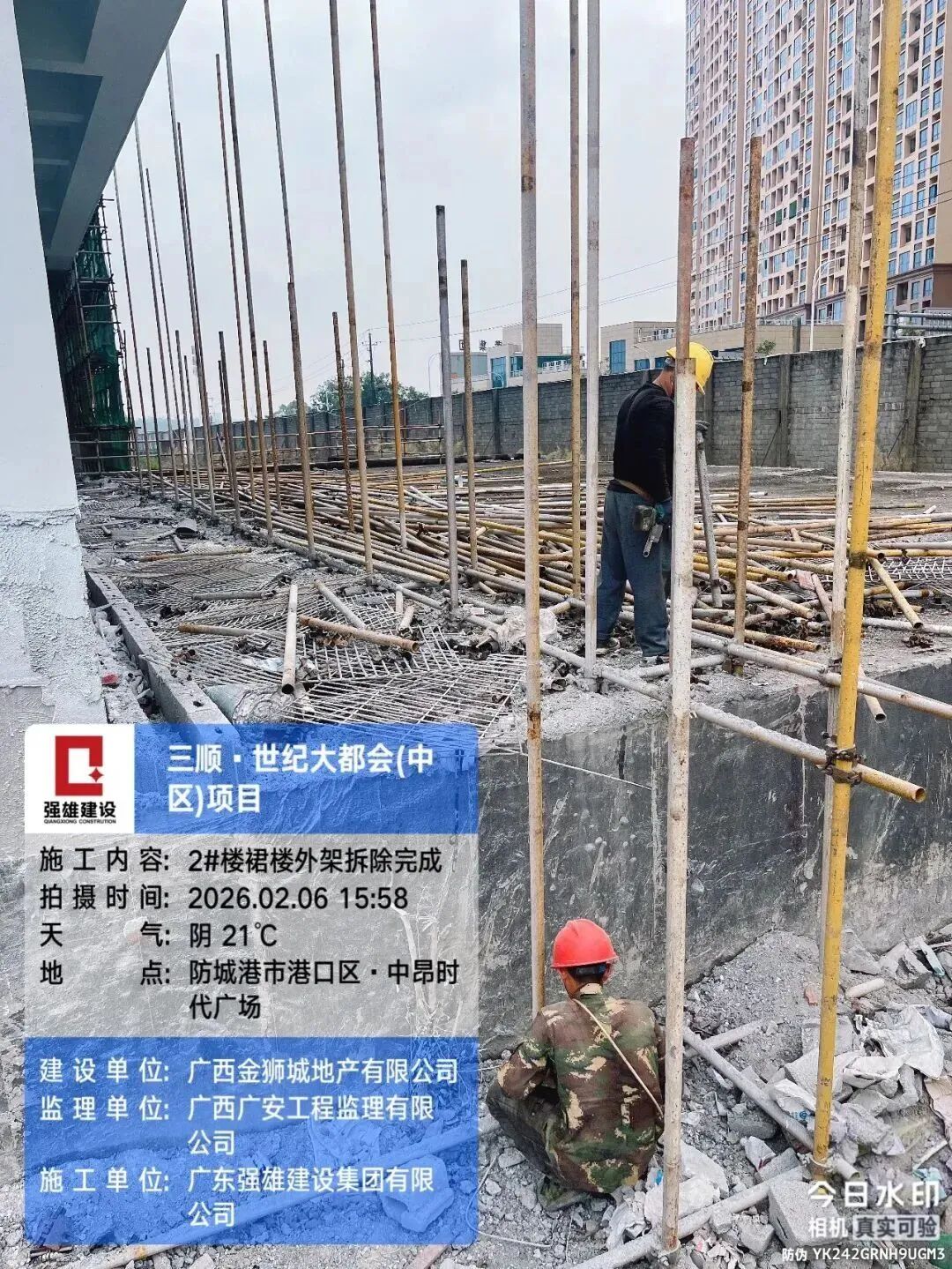

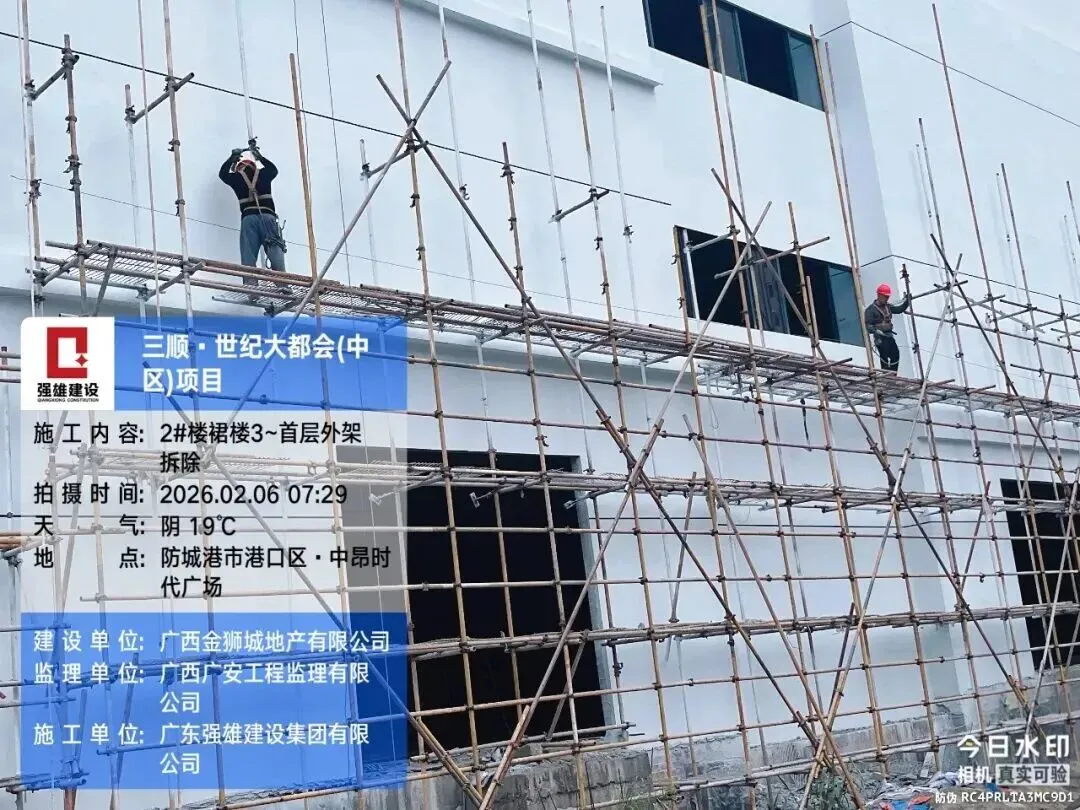

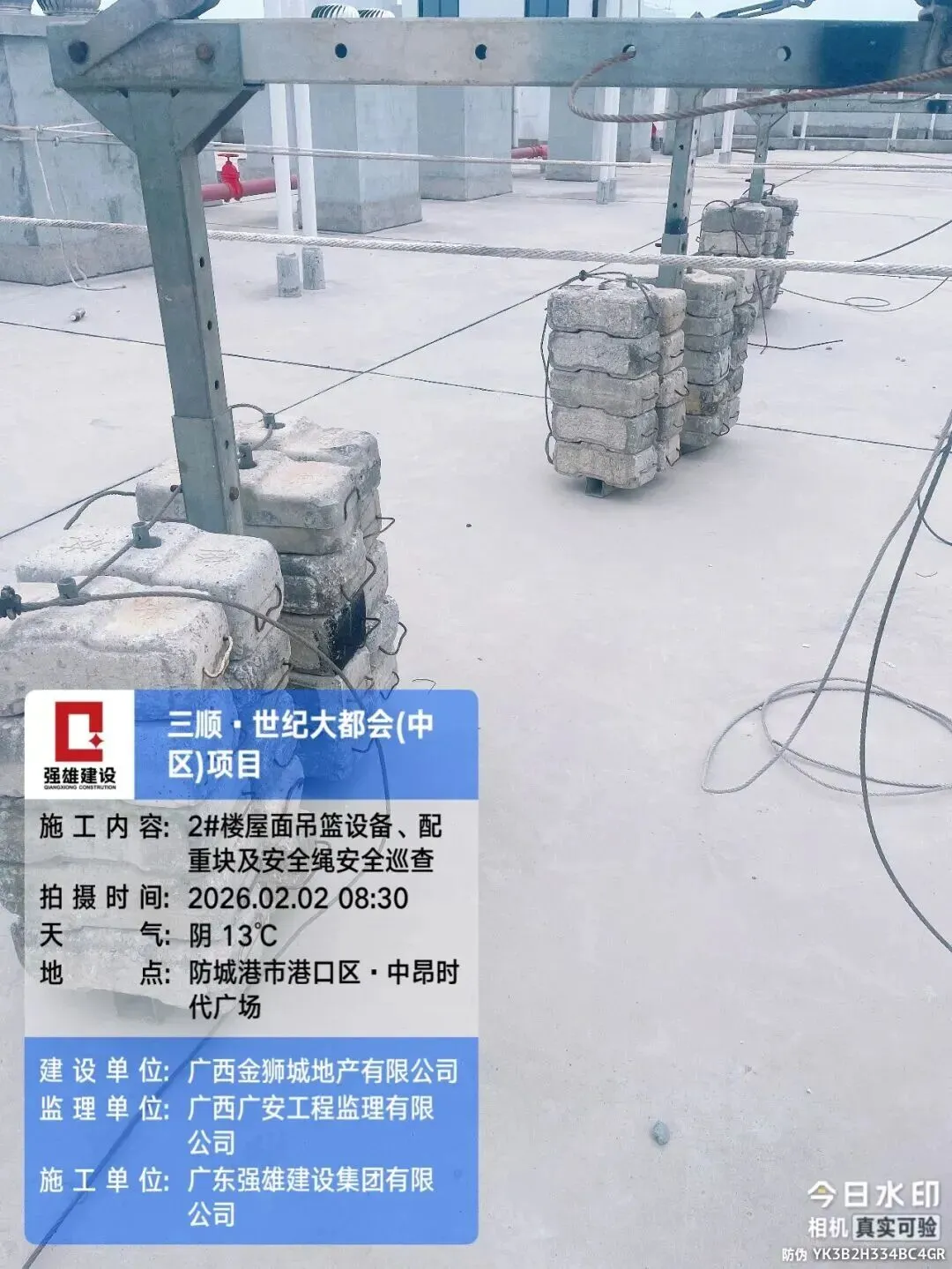

2#楼施工电梯位置外墙涂料施工;屋面吊篮设备、配重块及安全绳安全日常巡查;3-1层裙楼外架拆除完成。

03
3号楼

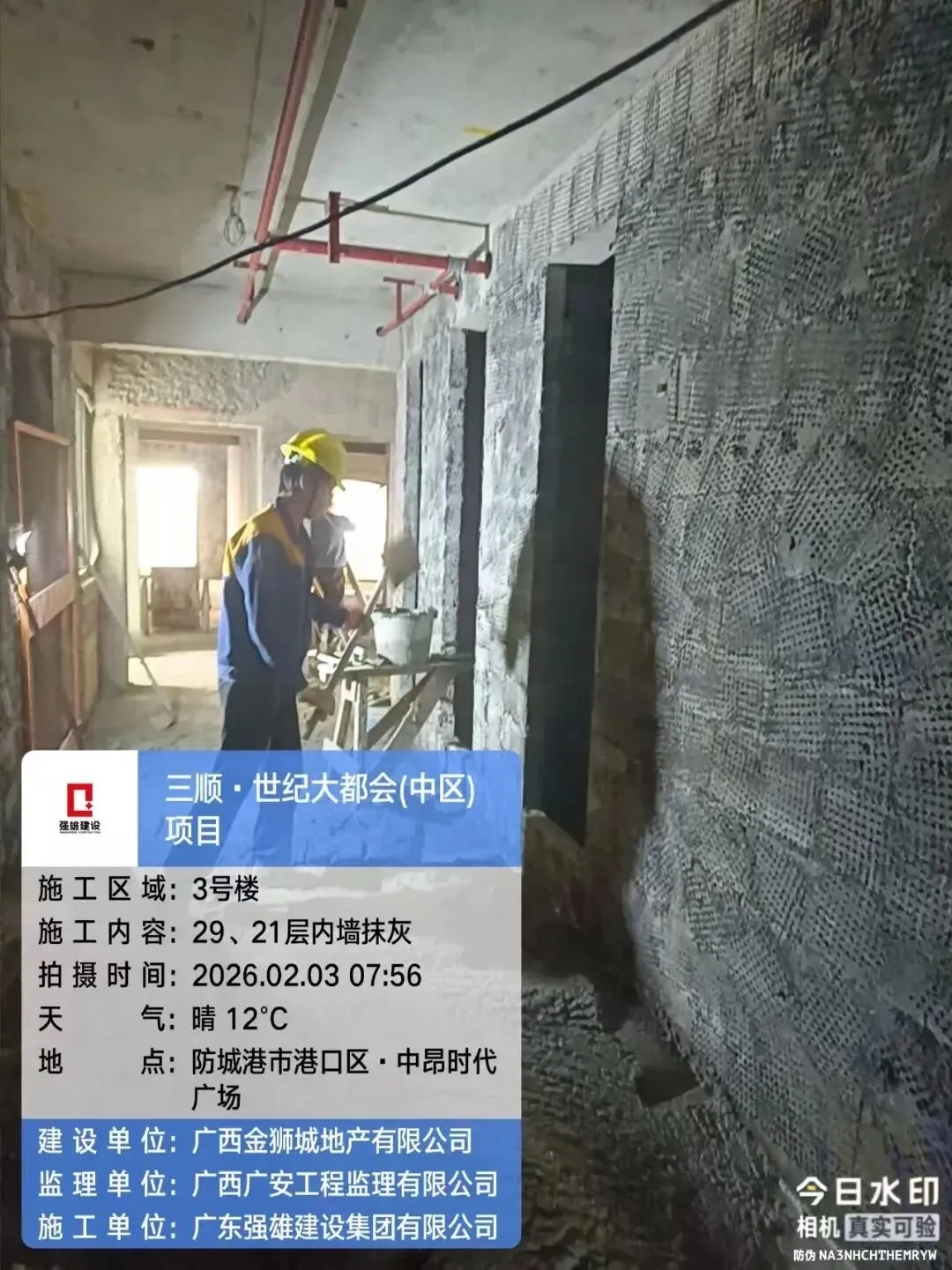

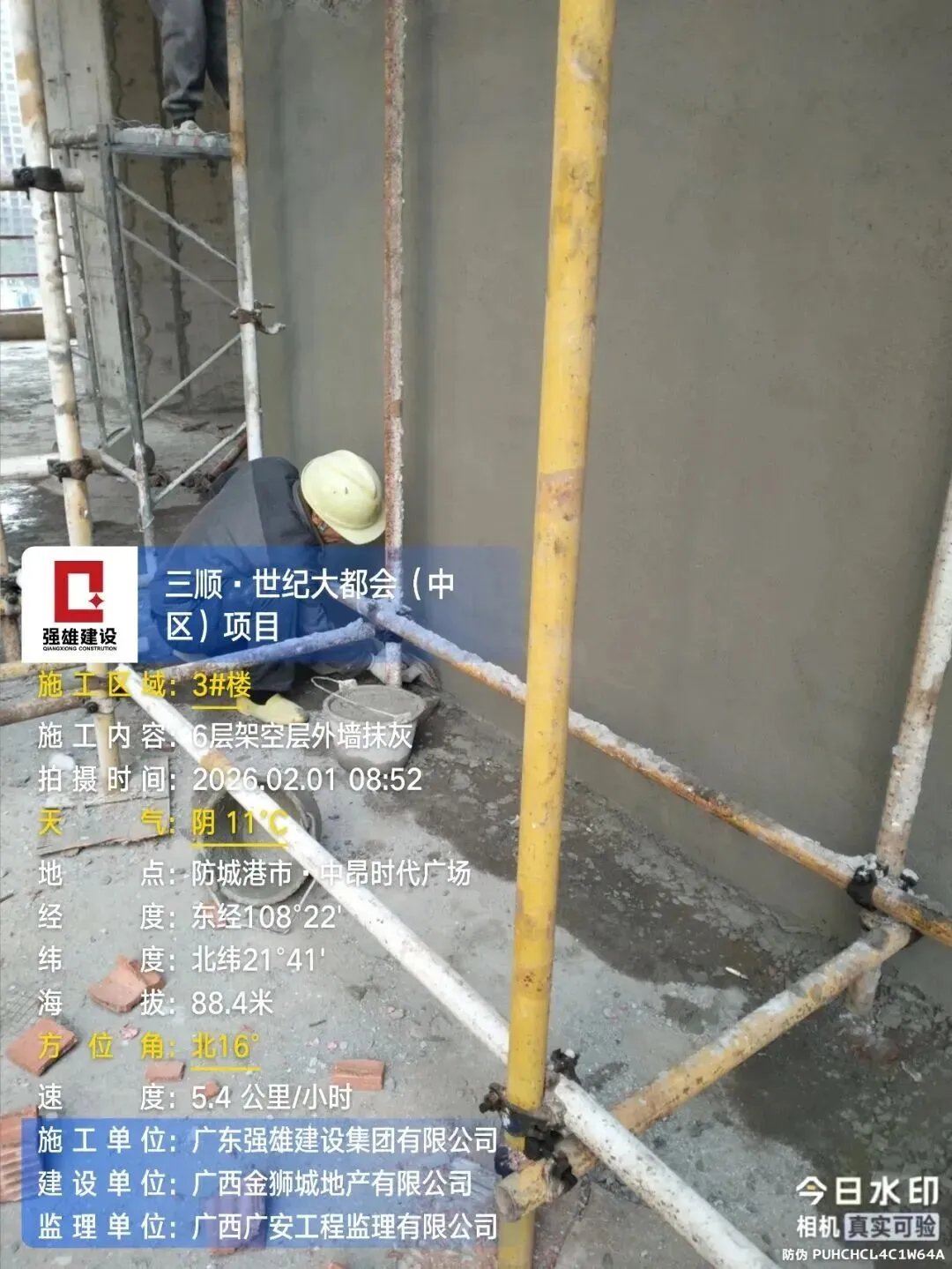

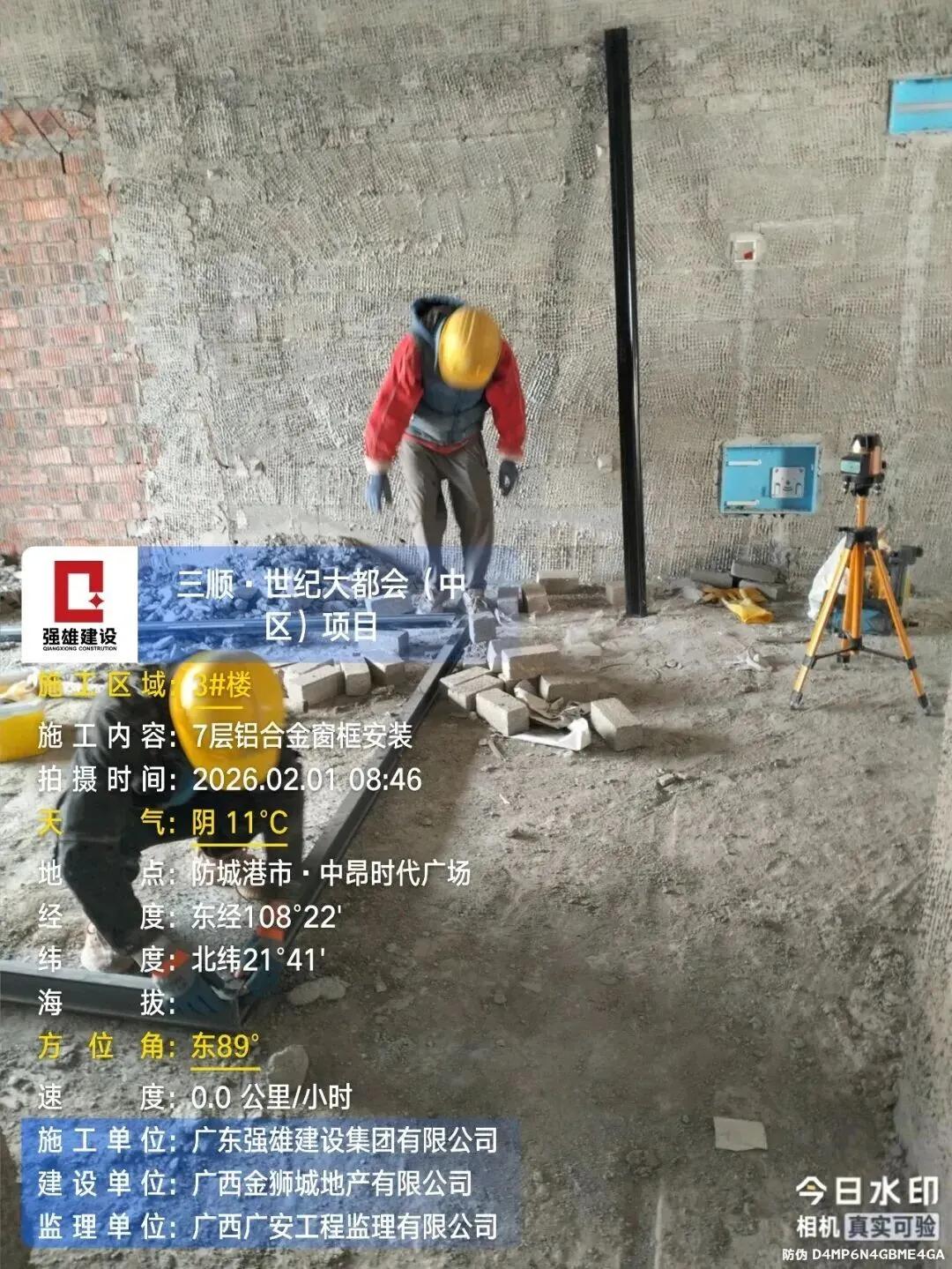

3#楼6层架空层外墙抹灰;7层铝合金窗框安装;30层、29层、21层、18层内墙抹灰。

04
其他

检测单位检测原施工单位1#楼、2#楼、3#楼、4#楼主体结构质量综合检测;2#楼施工电梯位置吊篮操作工人班前安全技术交底;质安站现场进行质量、安全及维稳工作节前检查。
