随着德州电力市场的开放和能源结构的转型,加之德州廉价丰富的天然气资源,采用燃气现场发电并支撑高算力挖矿已成为不少投资者的选择。然而,德州行政环境质量委员会(TCEQ)对燃机排放的监管正趋于严苛。恰好Tony老师获得了德州环境质量委员会(TCEQ)在2025前9个月对燃气轮机项目审批情况汇总表,因此Tony老师特意周末加班,基于对德州三类燃机许可文件(已获批、办理中、已失效)的详尽分析(本文统计仅基于2025年前9个月TCEQ公开样本中筛选的新申请项目(剔除renew)),我们为各位同仁总结了以下核心规律与风险提示。

一、市场准入:新建申请的通过率与规模
状态 | 项目数量 | 总容量 (MW) |
获批 | 167 | 79,756.6 |
办理中 | 18 | 9,834.2 |
驳回/无效 | 130 | 53,355.0 |
总计 | 315 | 142,945.8 |
二、已获批机组分析:为什么他们能够拿到TCEQ发放的许可?
分别按照小于100MW,100~300MW,大于300MW进行分类统计
类别 | 定义 (MW) | 项目数量 | 总容量 (MW) |
小型 | <100 | 23 | 1,087.7 |
中型 | 100-300 | 54 | 10,982.3 |
大型 | >300 | 90 | 67,686.6 |
总计 | - | 167 | 79,756.6 |
1 小型项目(<100 MW):23个项目,总 1,087.7 MW:
1)燃机类型:最常见为 GE LM6000(3 次)、GE F7EA(2 次)、SGT-800(2 次)、Solar Titan 130-23001S Radial(1 次)和 Siemens SGT-400(1 次)。
以 GE 系列的航改机LM6000在这个区间的优势非常明显,但是由于GE交货期有问题,所以也有客户选择小型重燃(SGT-800和GE 7FA),更小型的项目可以选择Solat T-130和西门子的FGT-400。这些燃机都配备了先进的的干式低氮燃烧器技术(DLN)
2)NOx 排放限值: [2.0, 4.0, 4.5, 5.0, 9.0](较低限值常见,中位数5.5ppm),9.0出现在调峰机组上。
3)环保技术:除调峰机组仅仅采用DLN外,其余项目均采用DLN+SCR烟气脱硝技术。
2中型项目(100-300 MW),54 个项目,总 10,982.3 MW:
1)燃机类型:最常见为 GE LM6000(23 次)、Siemens SGT-800(3 次)、GE F7EA(3 次)、GE 7F.04 or MHI 501 GAC or Siemens SGT6-8000H(2 次)和 GE LM6000 (pkg)(2 次)。
在这个区间LM6000是绝对的主流,但是也有使用重燃的,例如GE的&FA和三菱的M510J和 西门子的SGT-8000H。
2)NOx 排放限值: [2.0, 2.5, 3.0, 3.4, 4.0, 4.4, 5.0, 5.3, 9.0, 15.0, 42.0](多在 2-9 ppm)。调峰机组对NOx不做过高要求,但是连续运行机组平均NOx排放限值中位数为4.4ppm
3)环保技术:除调峰机组仅仅采用DLN外,其余项目均采用DLN+SCR烟气脱硝技术。
3、大型项目(>300 MW):90 个项目,总 67,686.6 MW:
1燃机类型:最常见为 GE F7FA(14 次)、GE LM6000(7 次)、Siemens SGT-800(5 次)、GE 7FA.04(3 次)和 S GT6-5000F(3 次)。以GE 7FA 和 Siemens 重燃为主。
2NOx 排放限值: [1.0, 1.5, 2.0, 2.5, 3.0, 3.5, 4.0, 5.0, 9.0, 14.0, 15.0]
9~15ppm的为调峰机组,少数项目 permit 可写到 1 ppm,多数2–3 ppm。。
3环保技术:最常见为 DLN(18 次)、SCR(12 次)、DLN + SCR + CO(11 次)、DLN+SCR+CO(11 次)和 DLN+SCR(9 次)。
基本配置是DLN+高效SCR,同时对一氧化碳(CO)的控制在大型机组也纳入了议题,接近一半的机组配备的CO Catalyst 来降低CO的排放,使其达到2~9ppm 的,而未加CO Catalyst,CO排放在15~25ppm之间。
4Base Load 有更加严格的要求
如果我们剔除所有调峰机组,选取连续运行担任base load的机组,这也和连续运行的数据中心更为接近,可以更加清晰看到TCEQ的监管力度
类别 | 数量 | 总容量 (MW) | NOx排放 限值范围 | NOx排放最常见限值 | 典型控制技术 |
小型 | 6 | 444.0 | 2.0 – 9.0 | 5.0 | DLN + SCR |
中型 | 13 | 2,592.3 | 1.5 – 5.0 | 2.0 | SCR + CO, DLN + SCR + CO |
大型 | 49 | 42,956.0 | 1.0 – 3.5 | 2.0 | DLN + SCR + CO, DLN + SCR |
总计 | 68 | 45,992.3 | 1.0 – 9.0 | 2.0 | DLN + SCR + CO |
三、否决项目分析:选址定生死
这是挖矿项目最容易踩坑的地方。分析未获批(Pending/Voided)的新申请发现:
·区域红线:在Harris (休斯顿)、Dallas、Tarrant等臭氧非达标区,即便你是 50MW 的小项目,TCEQ 也会要求执行LAER(最低可达排放率)准则。
·技术反差:在达标区,一个 50MW 项目可能只需 DLN 技术;但在达拉斯(非达标区),同样规模的项目必须加装SCR,且 NOx 限值直接从 15ppm 砍到2.0 - 5.0 ppm。
·成本隐患:非达标区项目往往需要购买Emission Offsets(排放信额)。对于追求低成本的挖矿项目,这可能导致电价成本直接上升 1-2 美分/度。
四、小结和建议
1.燃机类型偏好:获批项目以 GE 系列为主(F7FA/LM6000等,占比超 50%),其次 Siemens SGT/W 系列,表明审批青睐成熟、高效型号。大型项目多用 GE F7FA(高效 CC 模式),小型偏 GE LM6000(灵活 SC 模式)。
未获批准项目也类似,驳回可能与型号无关。
2.NOx审批限值:获批项目 NOx 限值随规模减小而放松(大型:1.5-5 ppm;小型:2-15 ppm),反映风险分级(大型项目影响更大,故更严)。非达标区项目获批更难(Voided中 20% 为非达标区),需额外 NA 许可。
目前 Pending 列表中的新项目(如Apex Energy或Carbon Free的新单点项目)普遍申报了2.0 ppm。这释放了一个强烈信号:TCEQ 正在尝试将大电站的严苛标准向下渗透到中型项目。
在这种趋势下,若想在100MW以上的中型项目,若计划采用内燃机组,考虑到原始NOx排放源强已经达到了250~500ppm,要想采用SCR将出口NOx控制在5ppm以下(更不用说2ppm),SCR效率要达到96~99%难度极大,并且一味的提高效率多喷氨又会导致氨逃逸超标,所以综合来看这种难度接近于Mission Impossible。
3.二手燃机是否能通过TCEQ申请:在新项目清单中,我发现了7E这个老伙计,同时Rewnew项目清单中,我发现了MS60001 我们都很熟悉的老朋友,如下表所示
项目名称 | 机组 | 数量 | 单机功率 | 总功率 | NOx | 环保措施 |
South Houston Green Power LLC | GE 7EA | 2 | 77 | 154 | 42 | SCR + DLN |
Odyssey Energy Altura Cogen LLC | Frame 7E | 5 | 81 | 632 | 42 | SCR + DLN |
Formosa Plastics Corporation Texas | PG6001B | 1 | 38.7 | 38.7 | 94 | 蒸汽注入 |
Dow Hydrocarbons and Resources LLC | MS-6001 | 2 | 35 | 35 | 75 | 蒸汽注入 |
虽然前两个项目的7E都是以调峰的单循环,但是看起来至少TCEQ不排斥老机组,老6B采用DLN改造+高效SCR争取达到3ppm,也应该满足的。

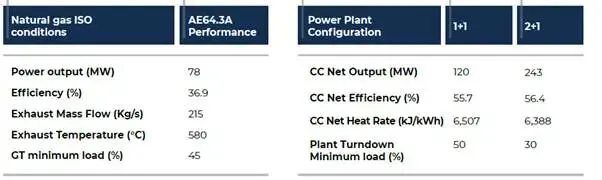

1考虑订购新燃机漫长的交货周期,而老燃机的NOx控制水平差强人意,建议投资商可以考虑Ansaldo 的V64.3A ,这是西方主流厂家唯一可以在两年内缴获的燃机。(其实东方和广翰交货更快,可惜,你懂的)。V64.3A 出身高贵,系出名门(西门子),可惜太子位置居然外来的偷家了(Alstom的GTX-100,后来演变成SGT-800,西门子就把V64.3A的技术和知识产权转给了Ansaldo,单机功率78 MW(单循环)/120MW(联合循环),NOx控制在15ppm配合80%的SCR效率,可以达到3ppm的TCEQ上车门槛。

2、 对于计划前往德州开发燃气发电项目的数据中心算力中心投资者,以下技术路线可以供参考
规模 | 燃机选择 | 环保措施 | NOx控制目标 |
小型 | 航改机、小型重燃,单循环 | DLN+SCR | 5ppm |
中型 | 小型重燃+联合循环 | DLN+SCR+CO | 3ppm |
大型 | 大型重燃+联合循环 | DLN+SCR+CO | 2ppm |
总结:在德州,燃气挖矿不再是“买台发电机就能开工”的生意。技术选型对标 2.0 – 3.0 ppm、选址避开非达标区,是确保你项目不变成“Voided(失效)”列表里的一员、能顺利拿到TCEQ Issued 许可的基本要求。
