前言 / FOREWORD

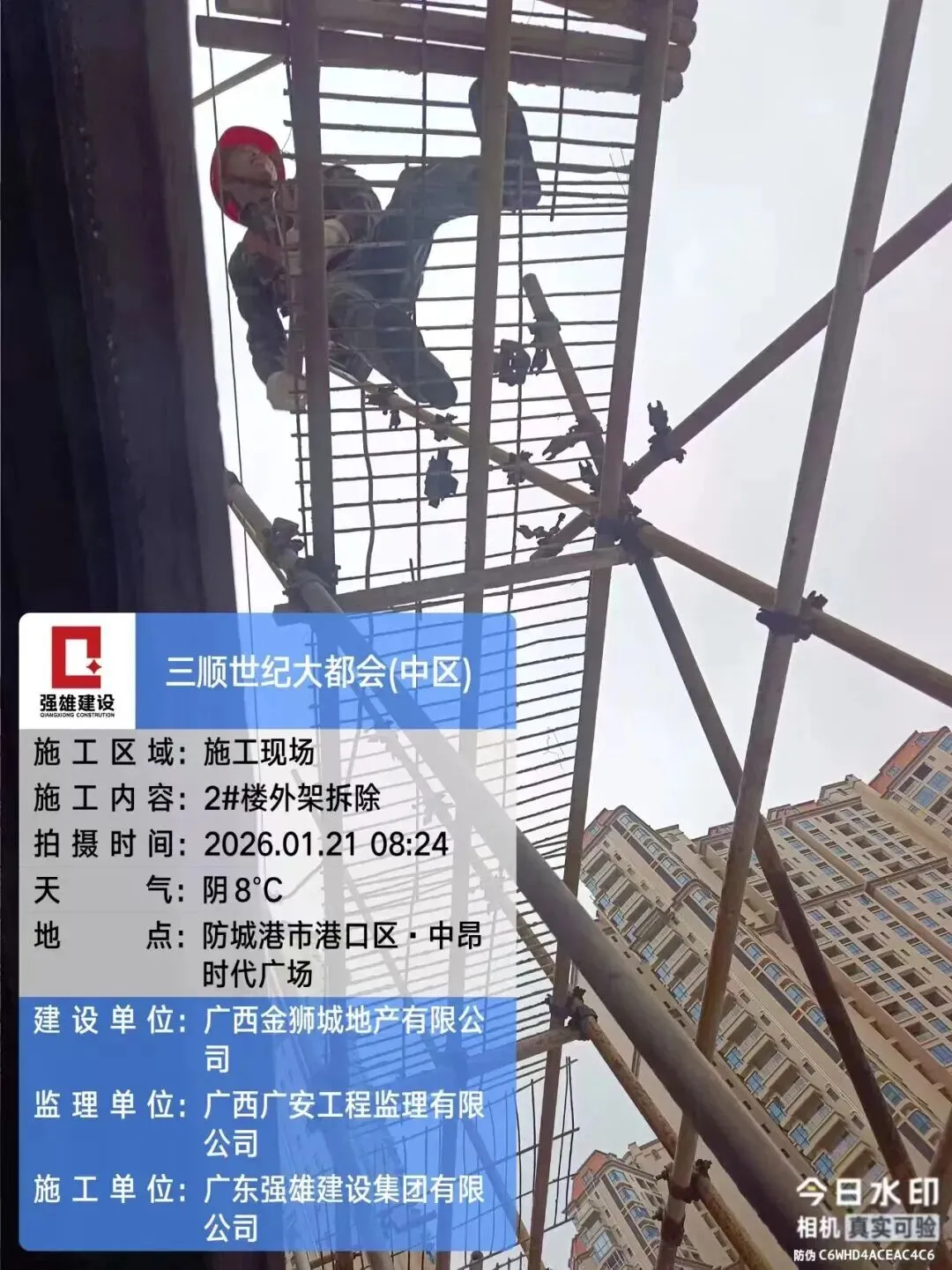

由防城港市中级人民法院审理,广西汇力律师事务所担任管理人工作的广西金狮城地产有限公司破产案件中的原“三顺·世纪大都会(中区)”项目续建工作2026年1月21日—1月31日项目现场施工进展情况如下:
一号楼

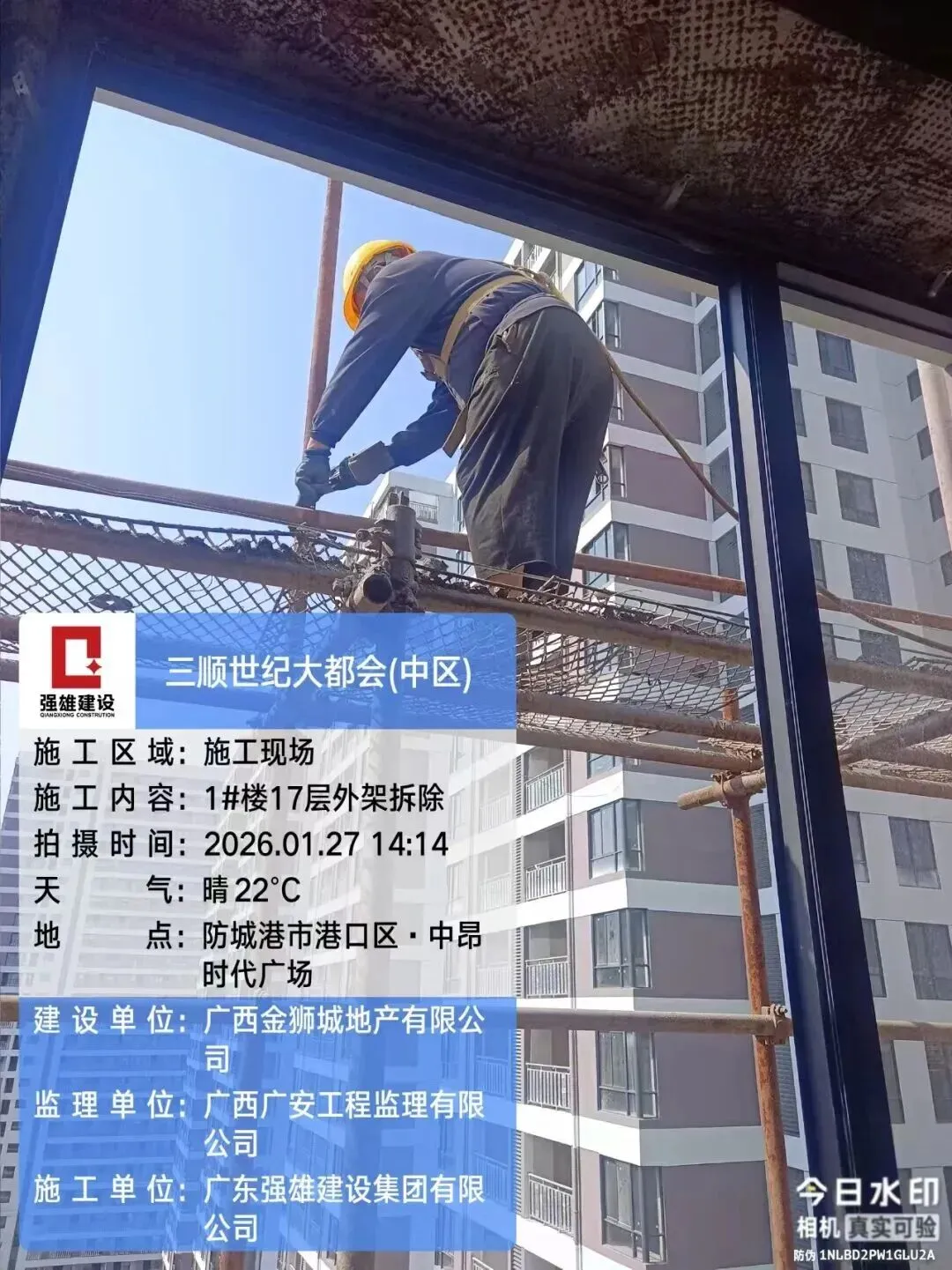

01

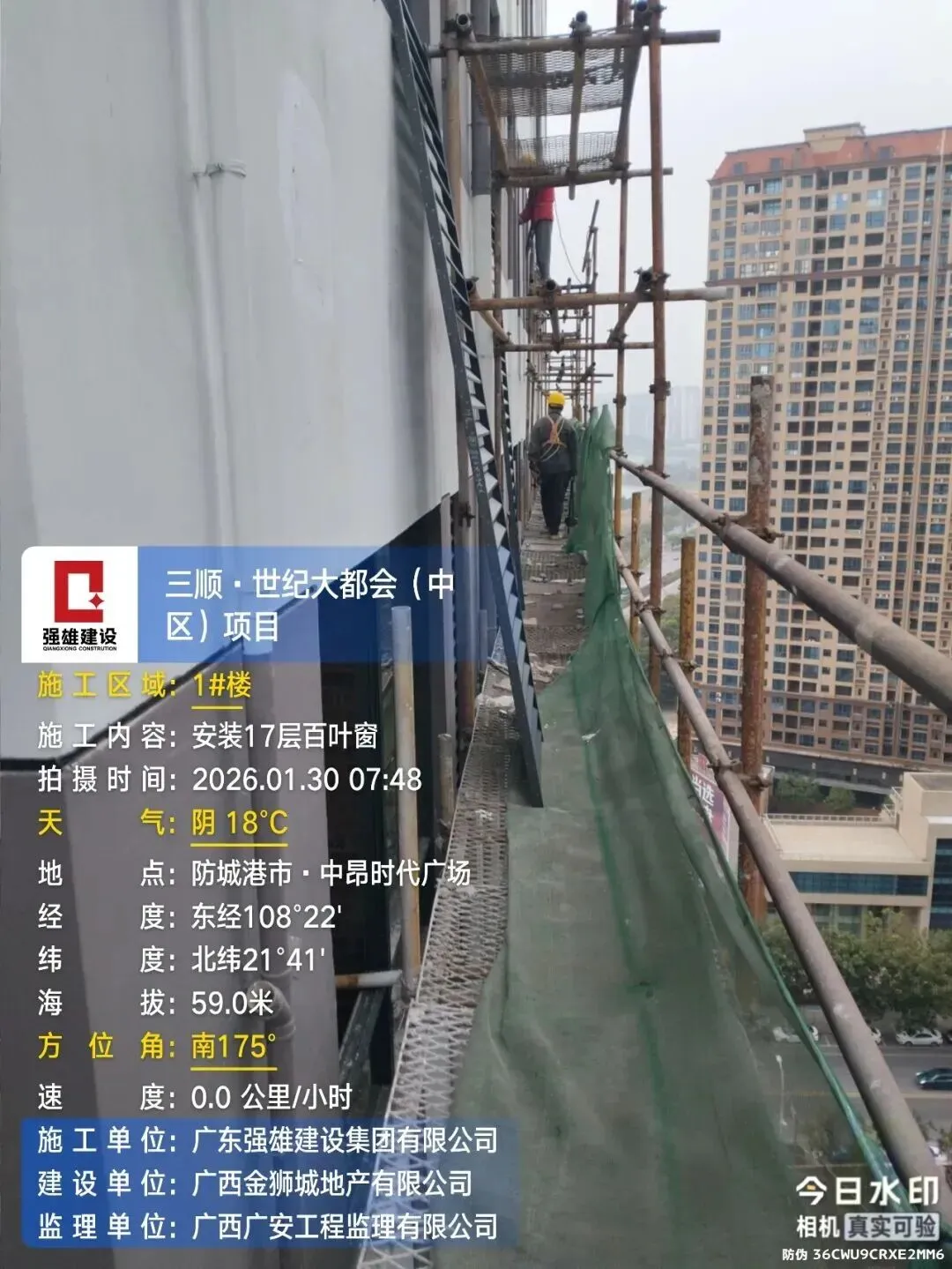

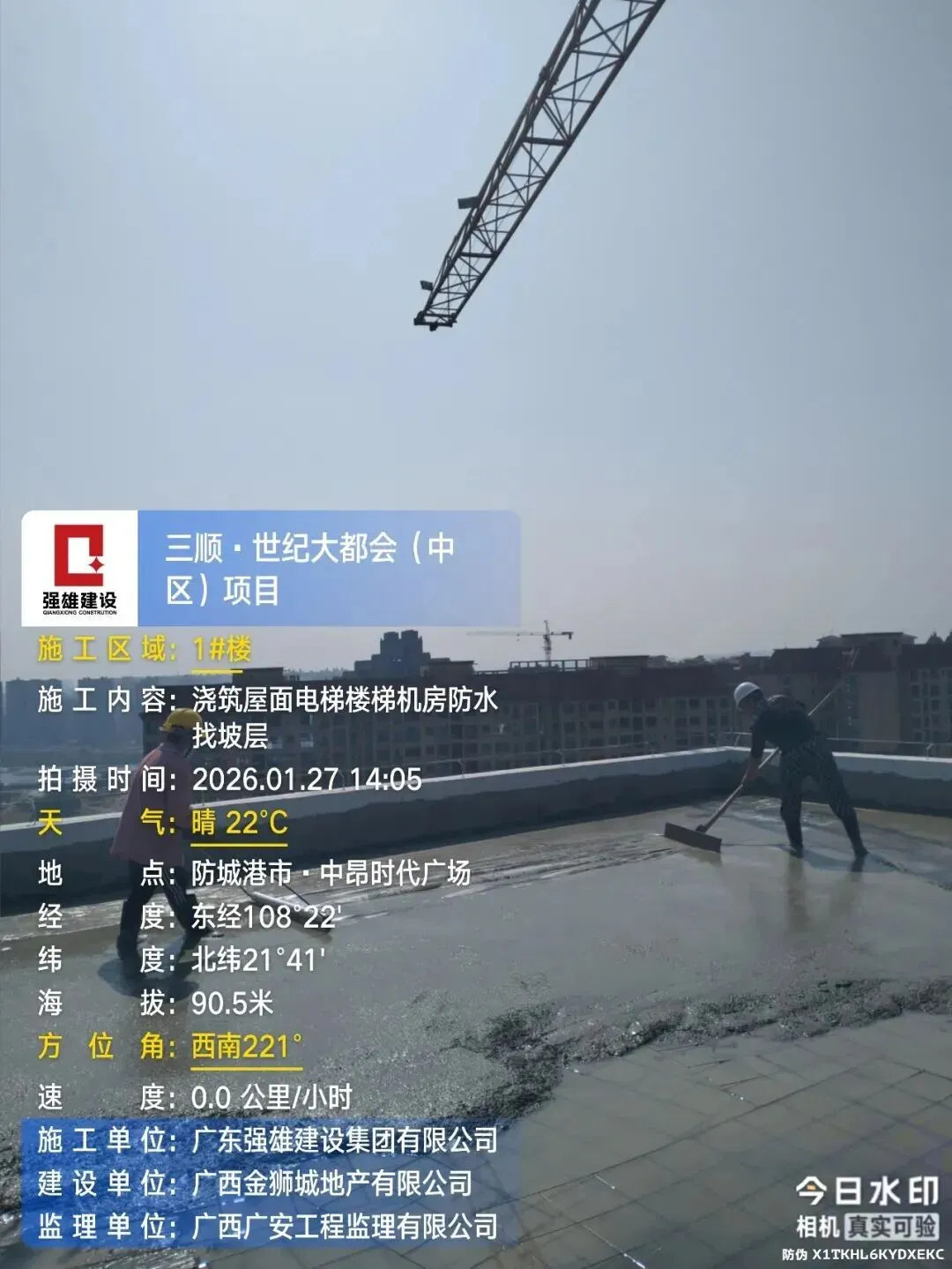

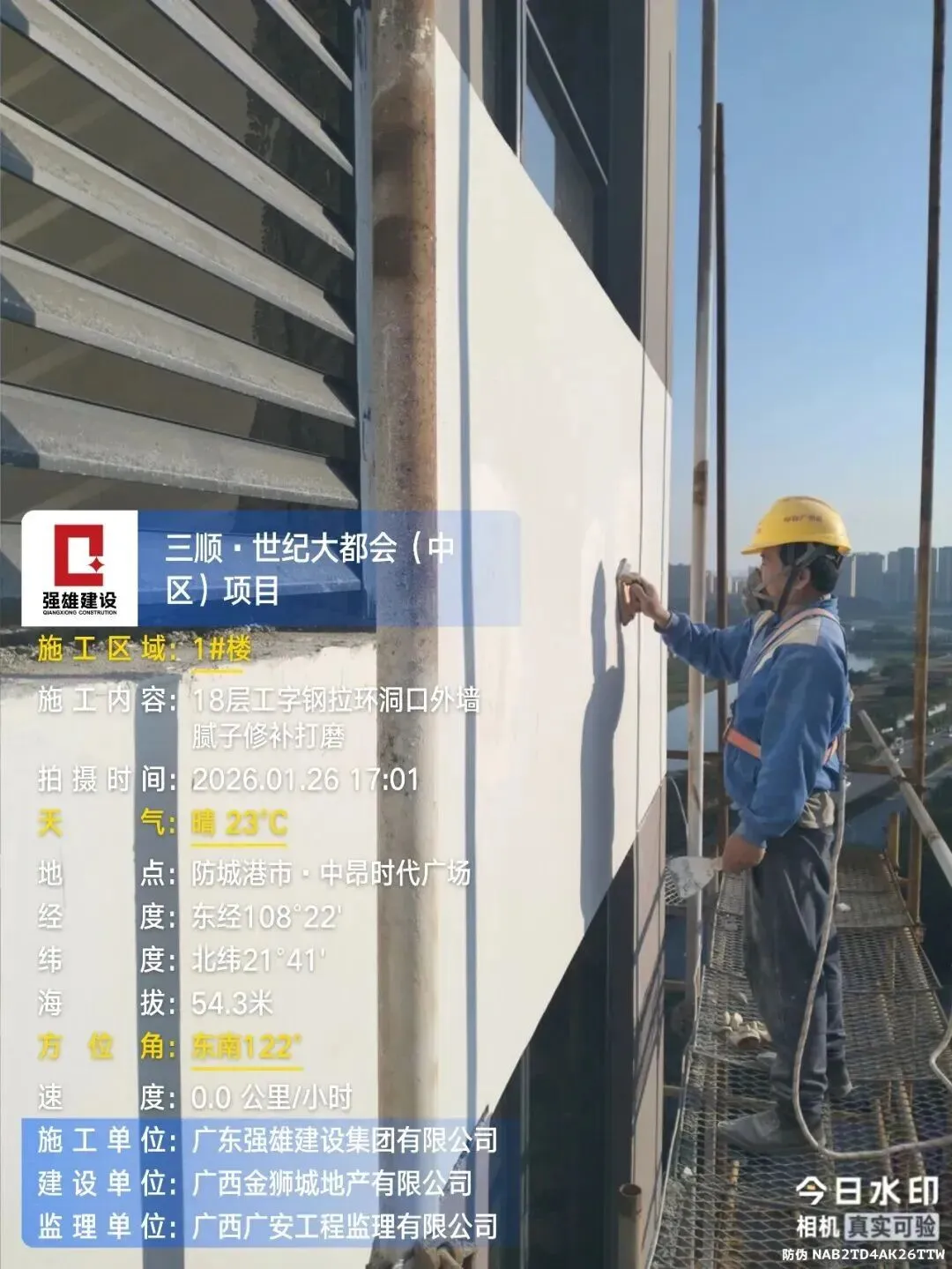

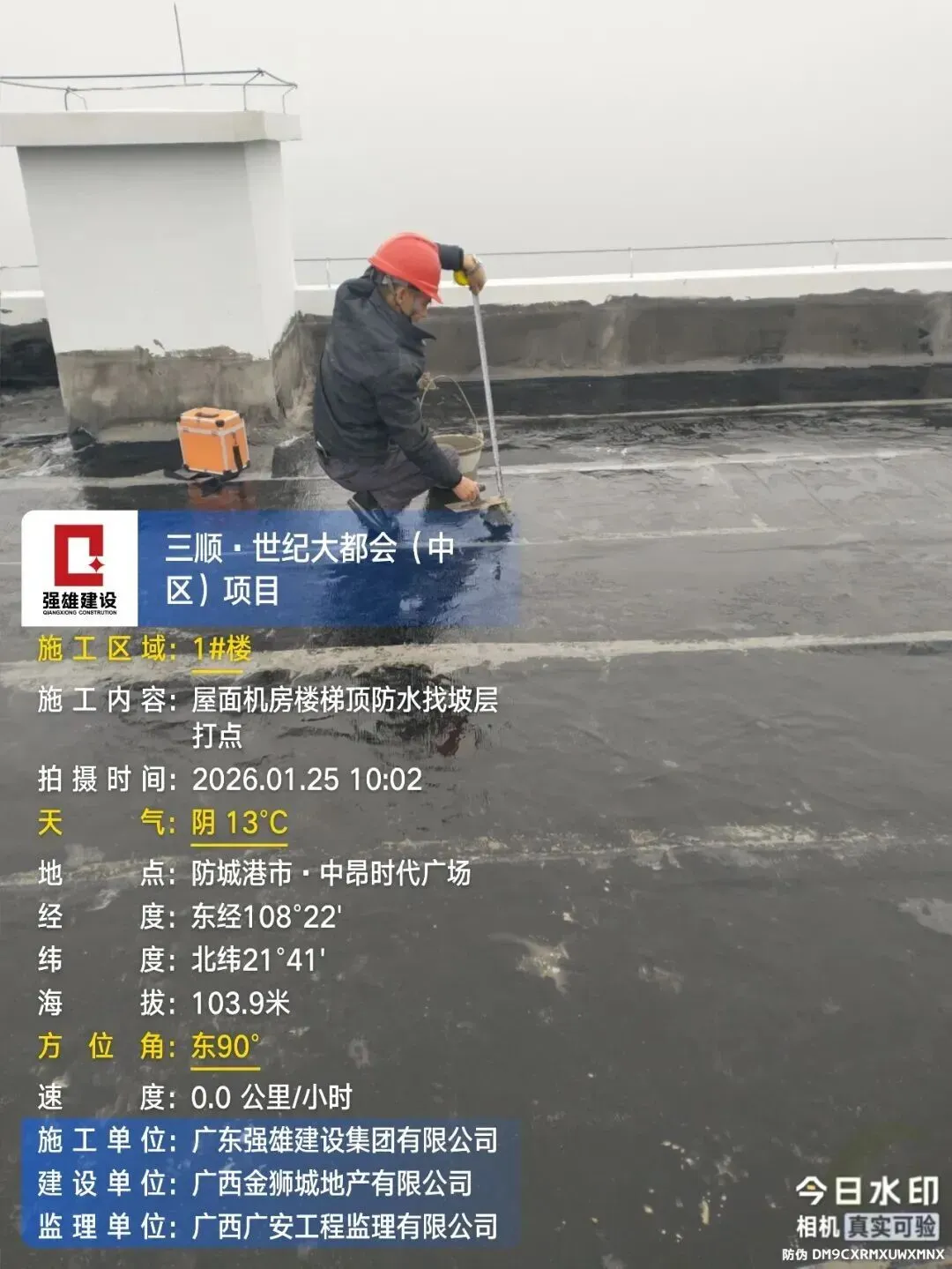

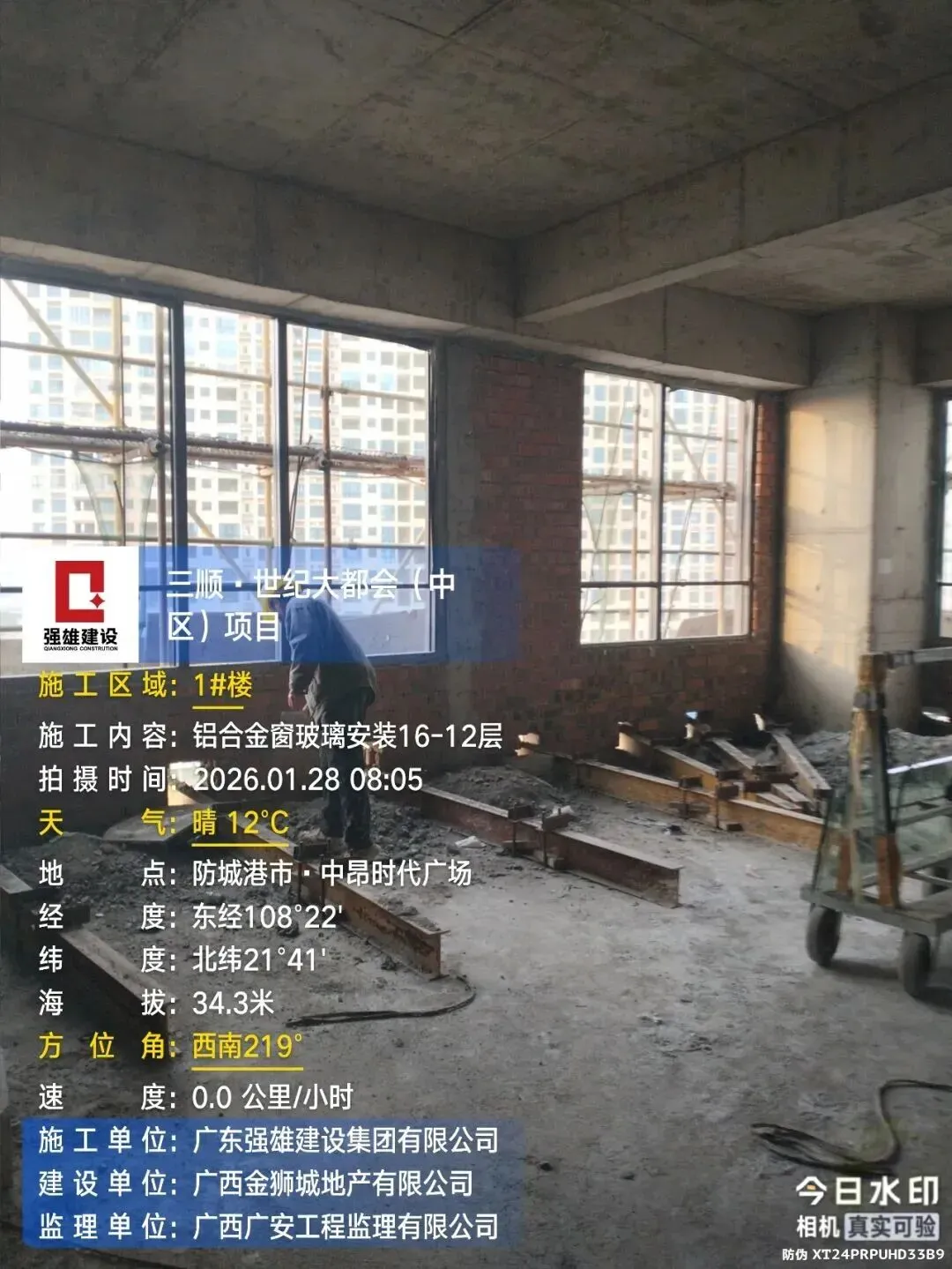

1#楼,18层工字钢封堵及拉环洞口外墙涂料修补;17层百叶窗安装;电梯楼梯机房屋面防水保护层冲筋、混凝土浇筑完成;16-12层铝合金窗固定玻璃安装及窗口打胶。

2号楼
02

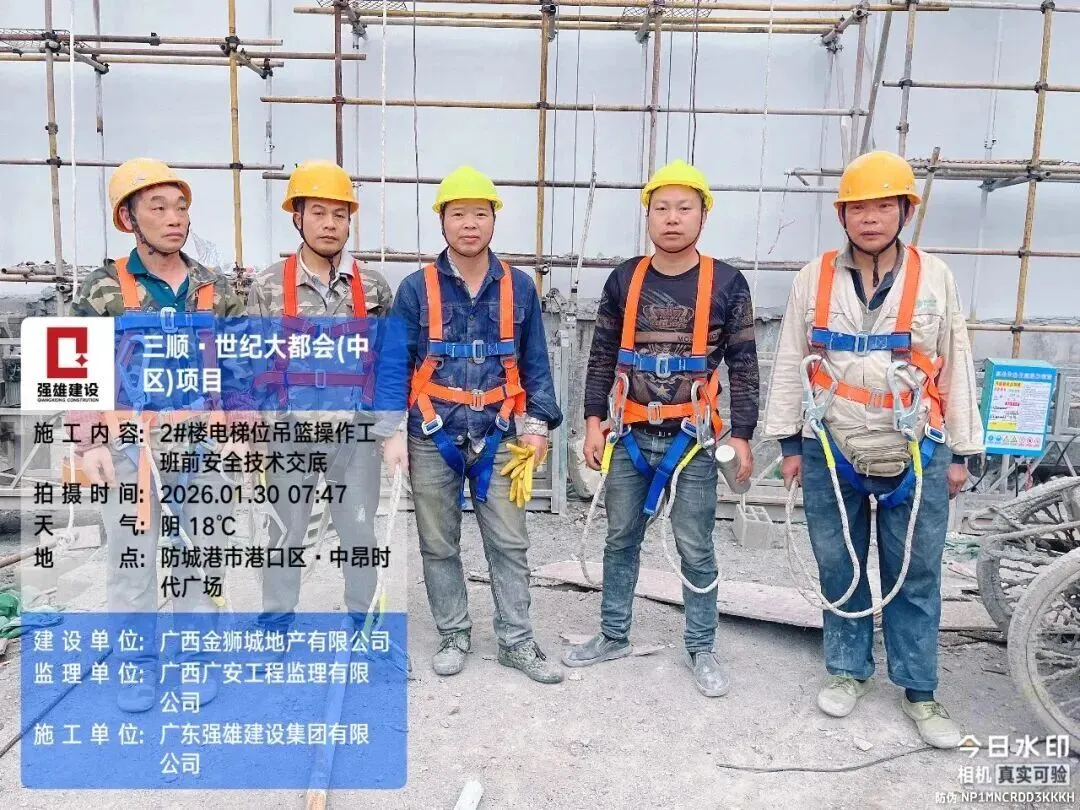

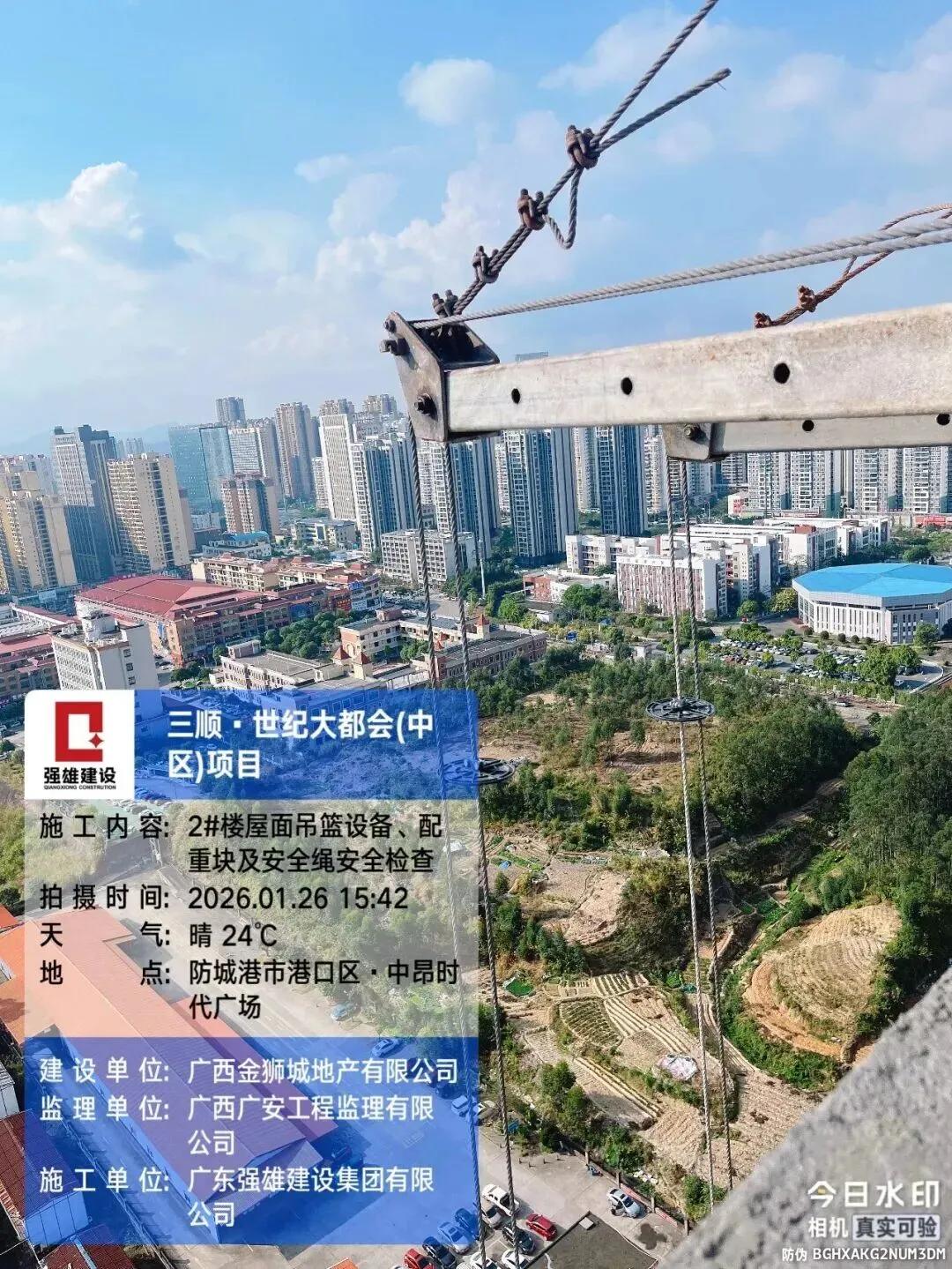

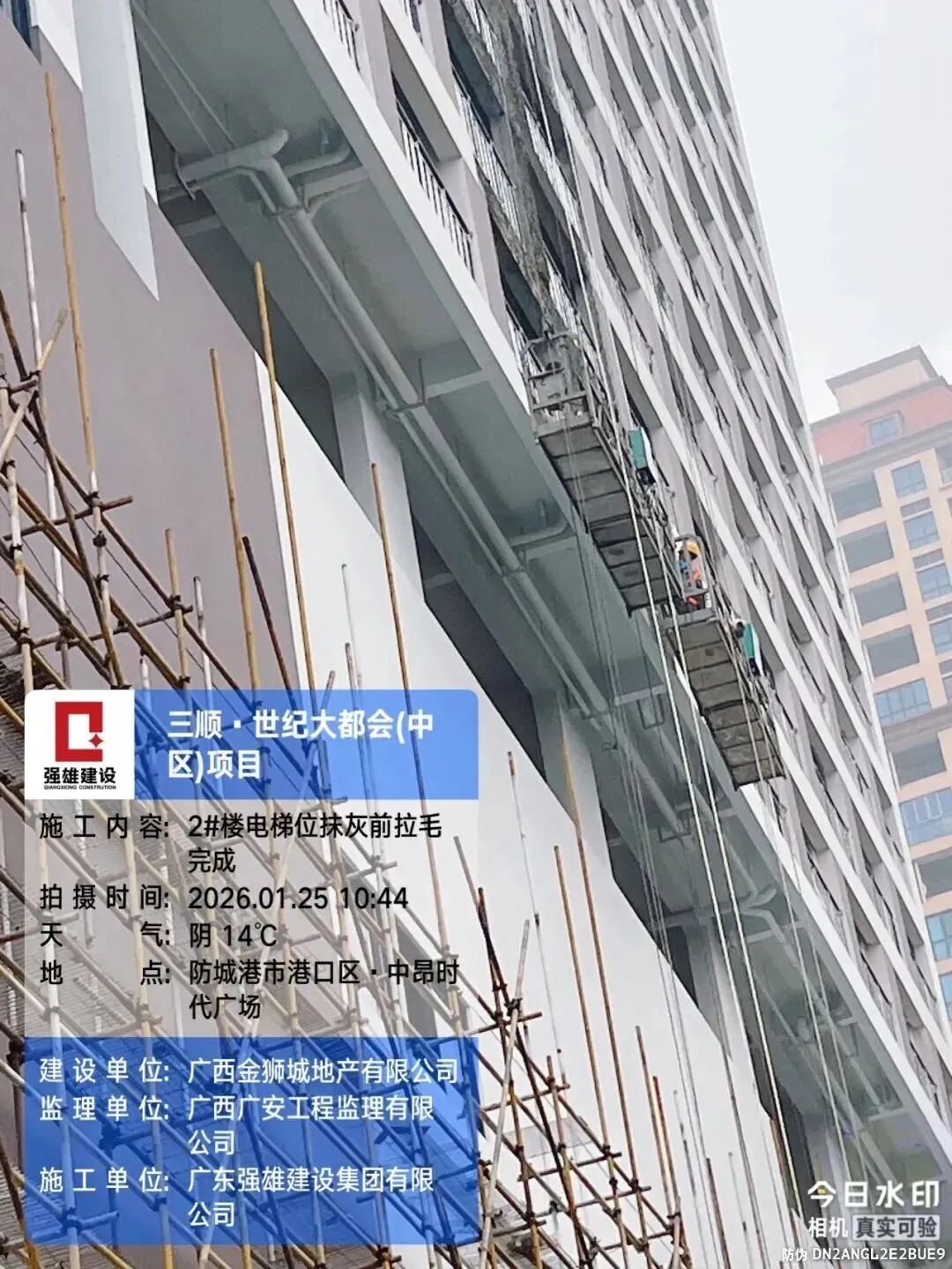

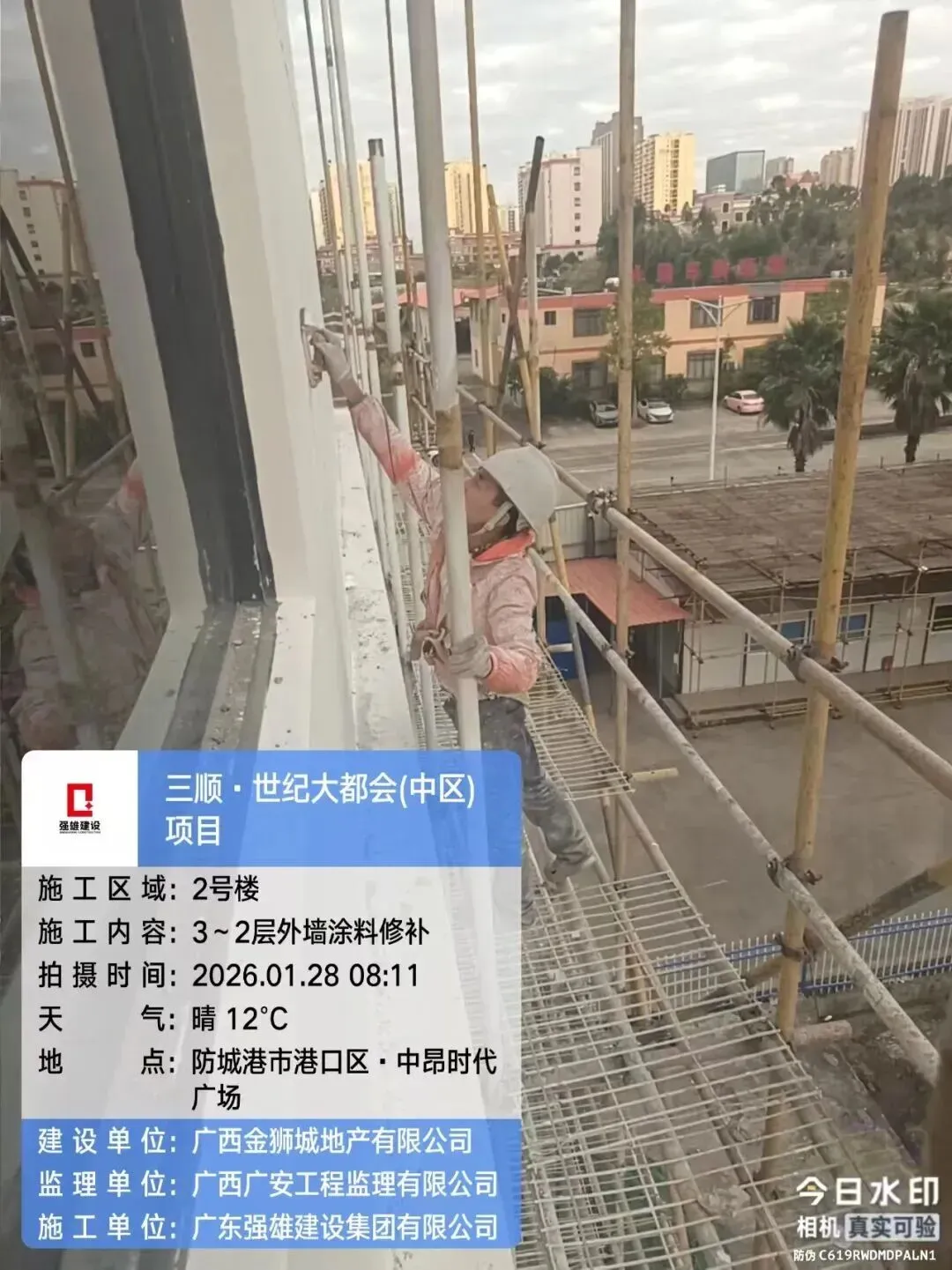

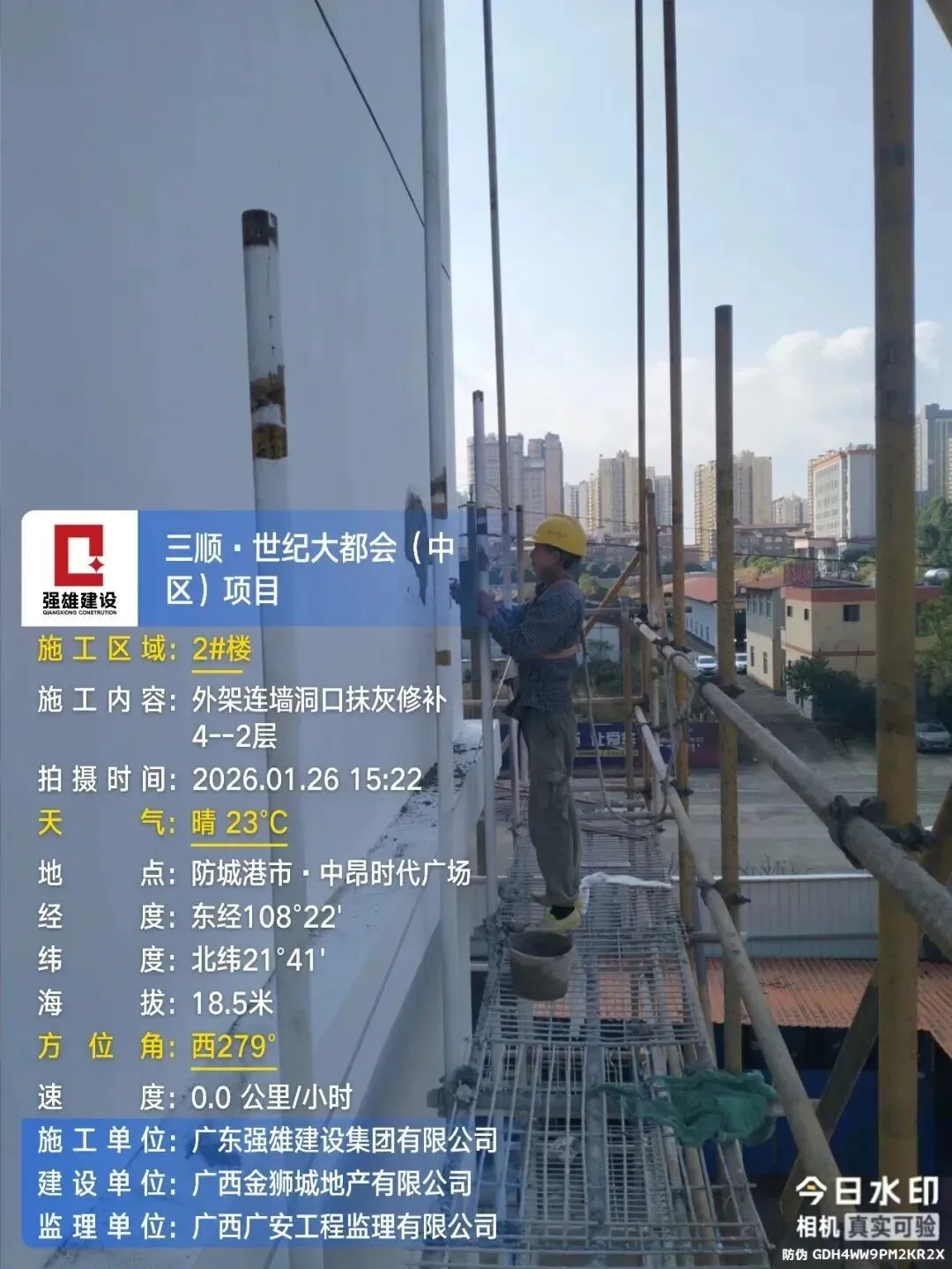

1. 2#楼3-2层裙楼外墙涂料面漆施工;4-2层外架连墙洞口修补;32-13层施工电梯位置抹灰收口完成;2#楼屋面吊篮设备、配重块及安全绳安装后检测、验收及操作人员现场培训。

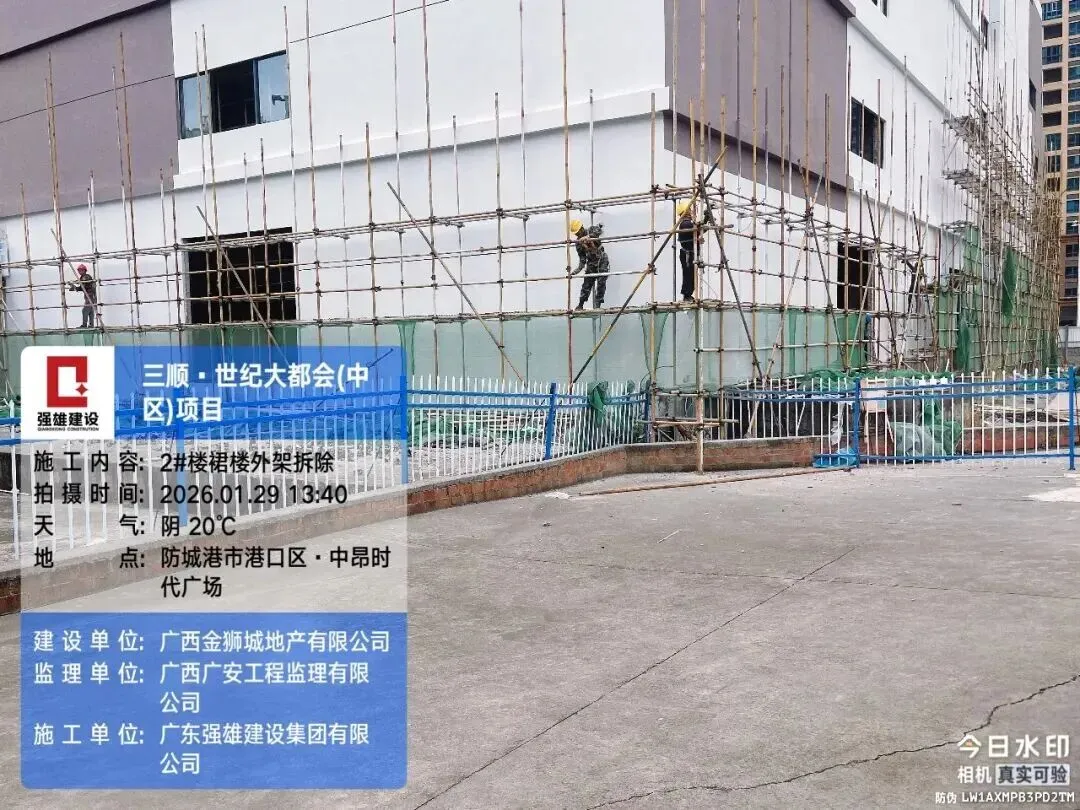

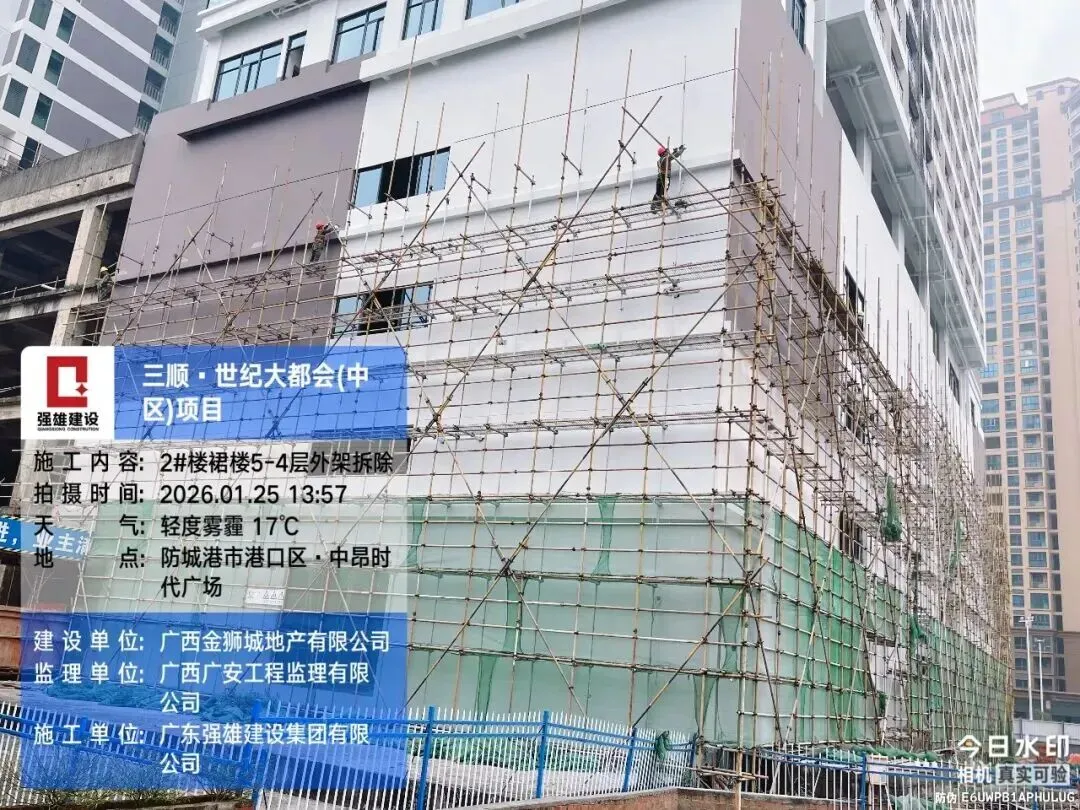

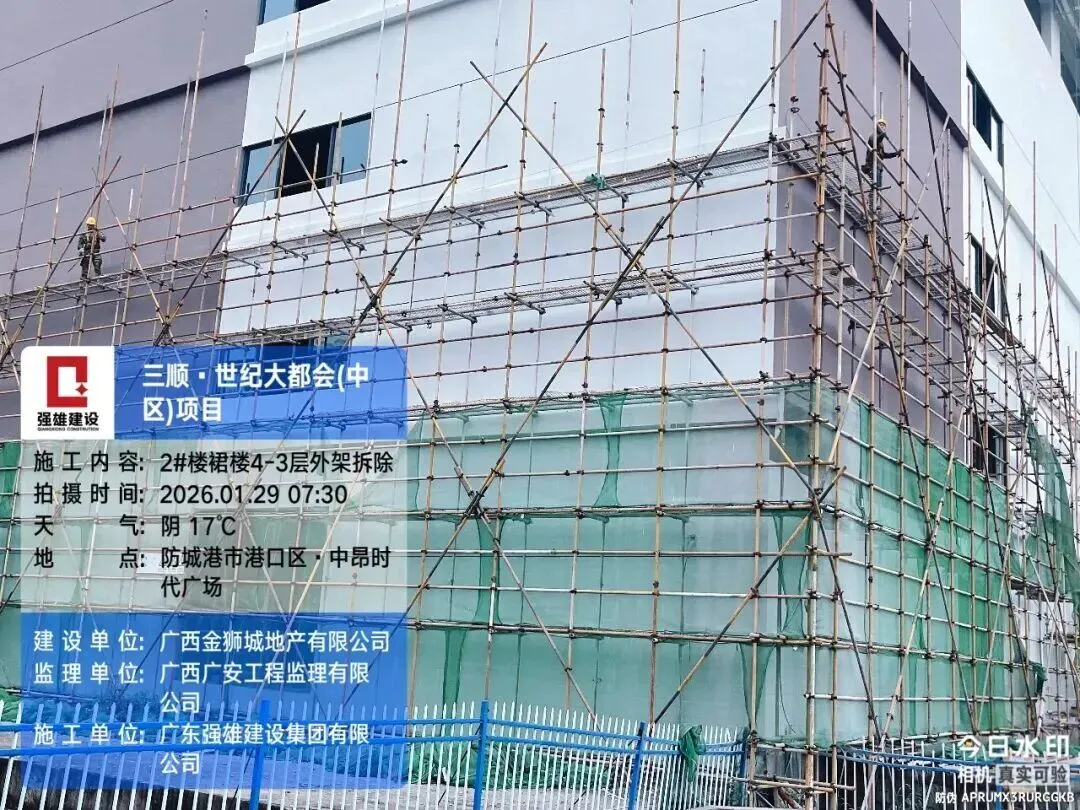

2. 2#楼裙楼6-2层外架拆除;施工电梯位位置外墙抹灰前基层处理完成及养护。

3号楼
03

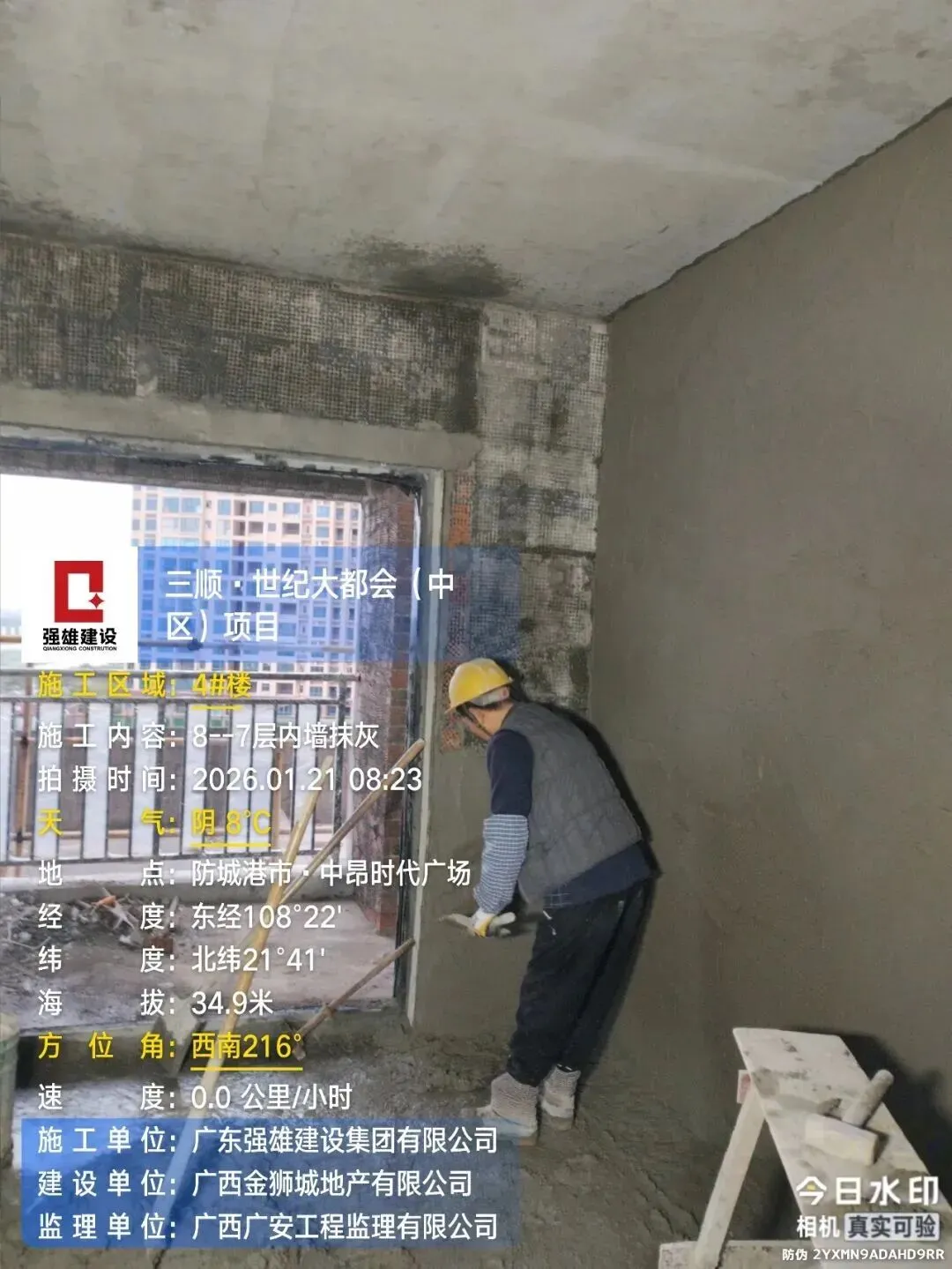

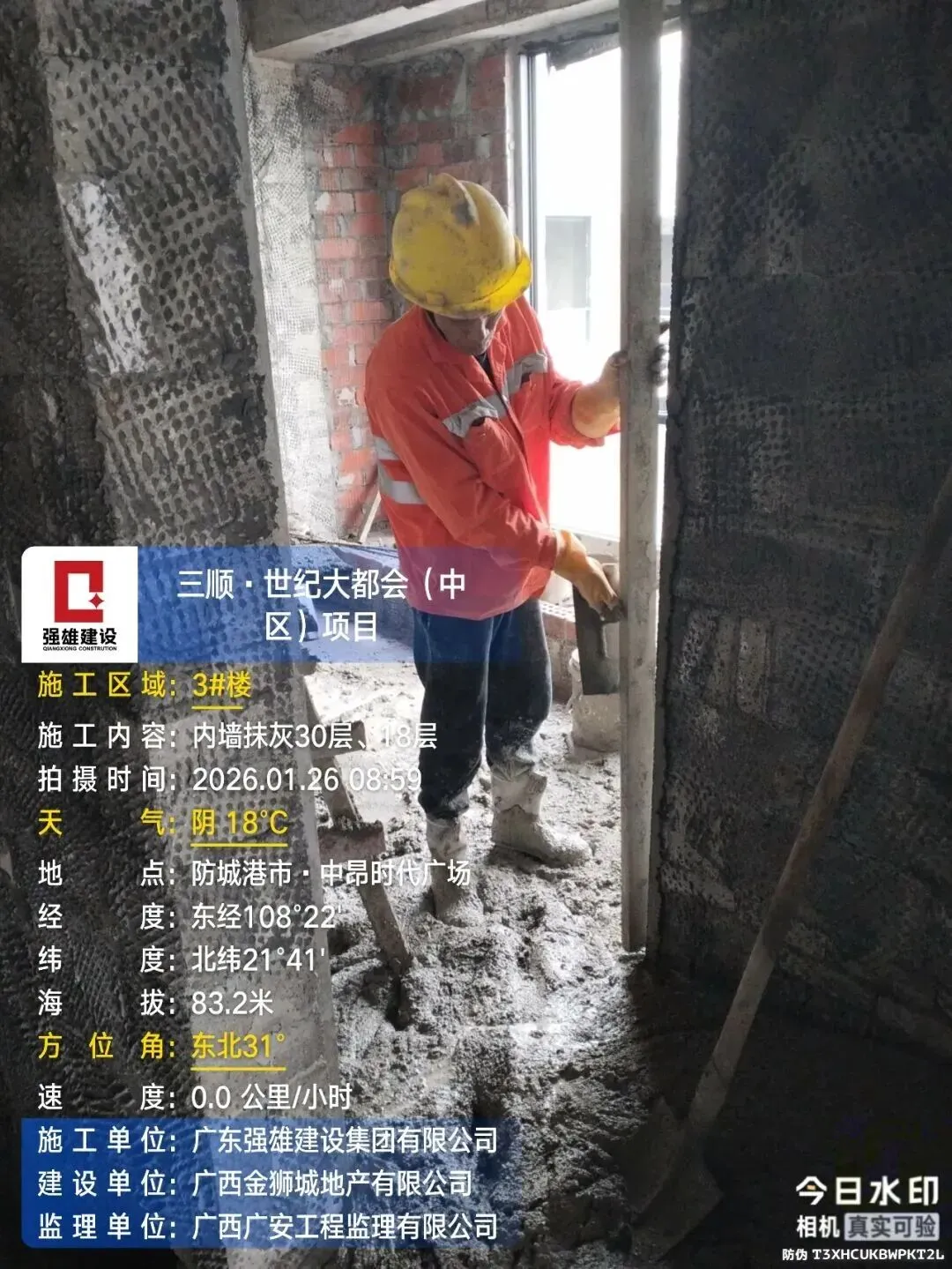

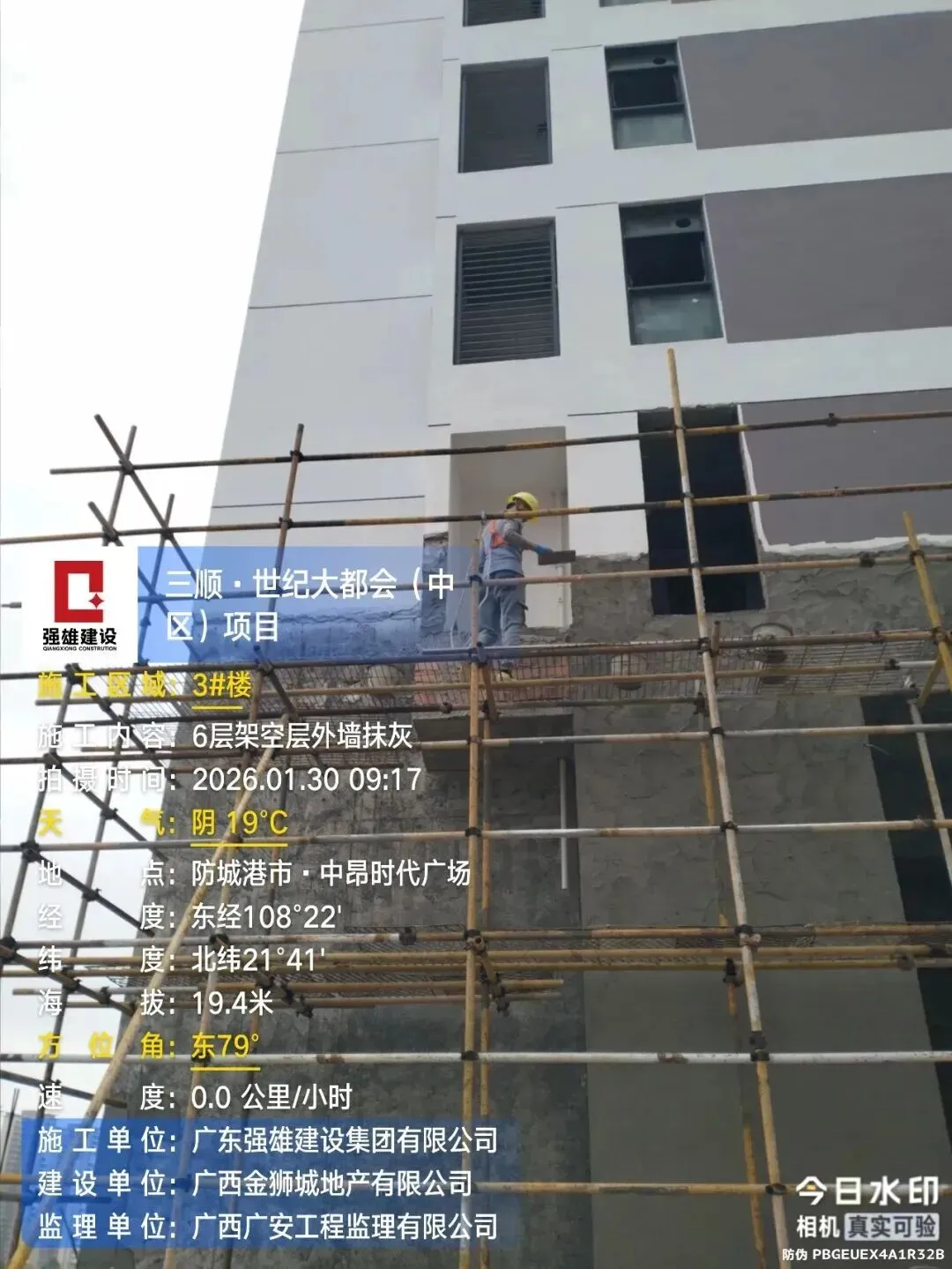

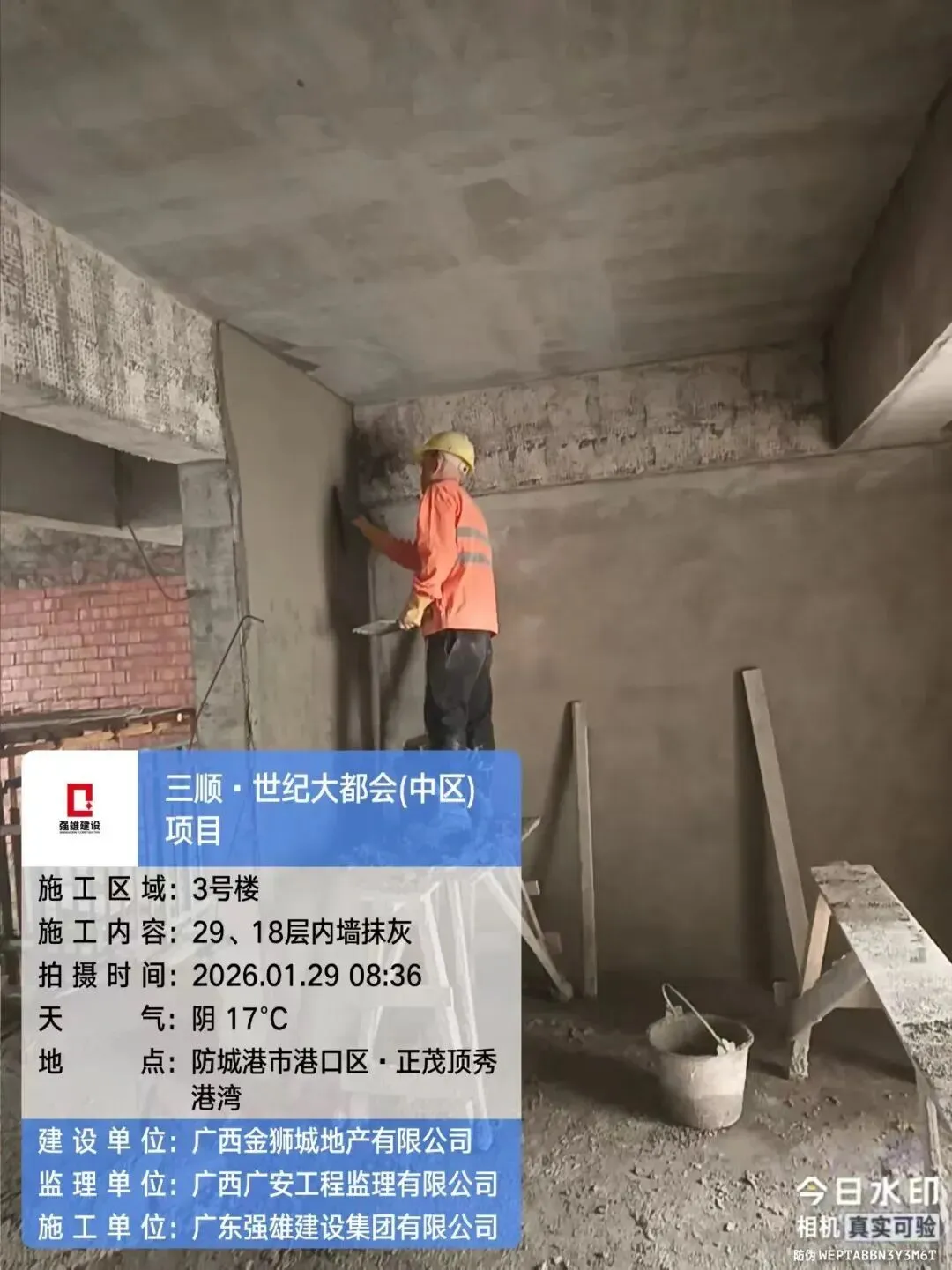

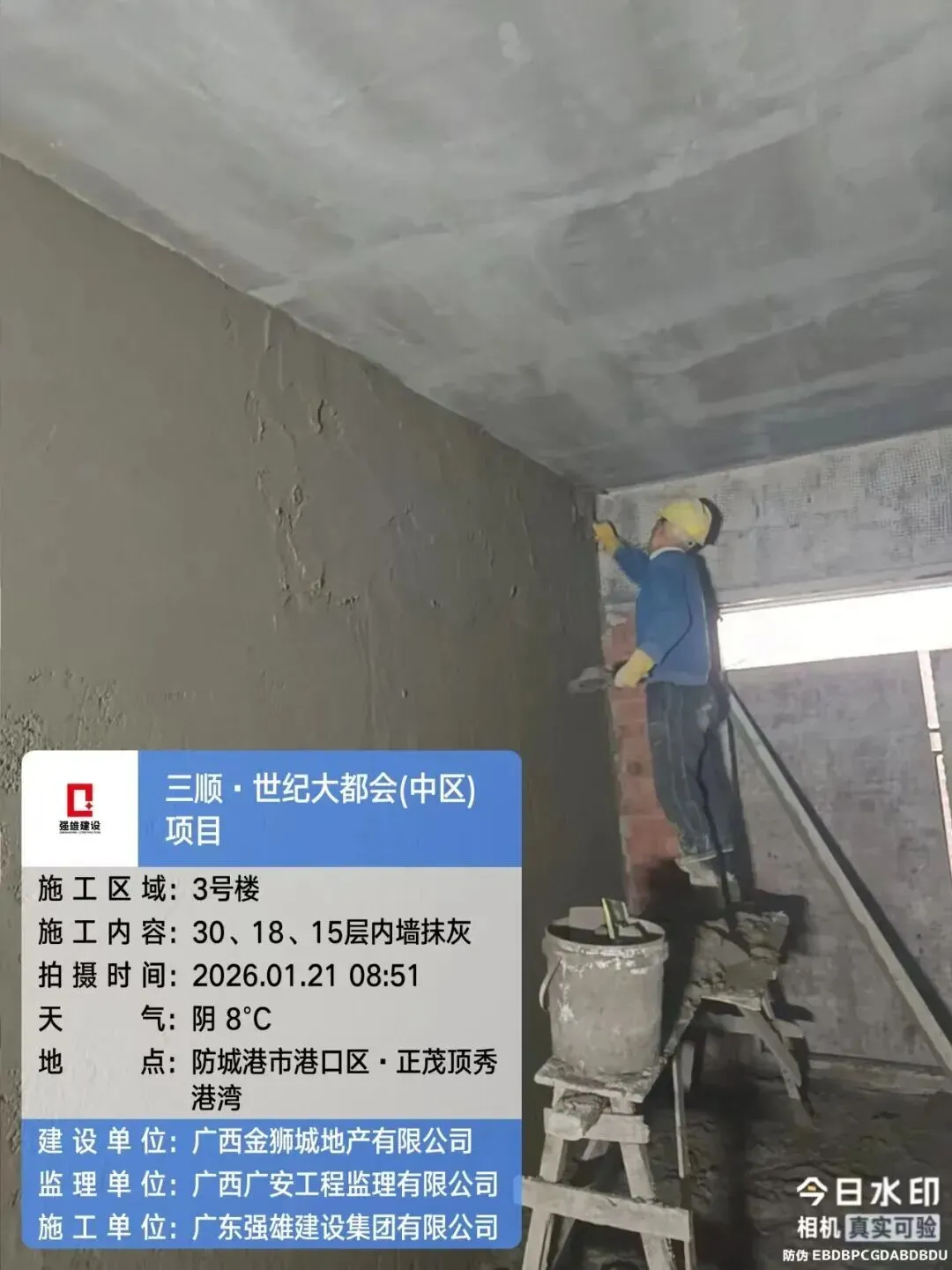

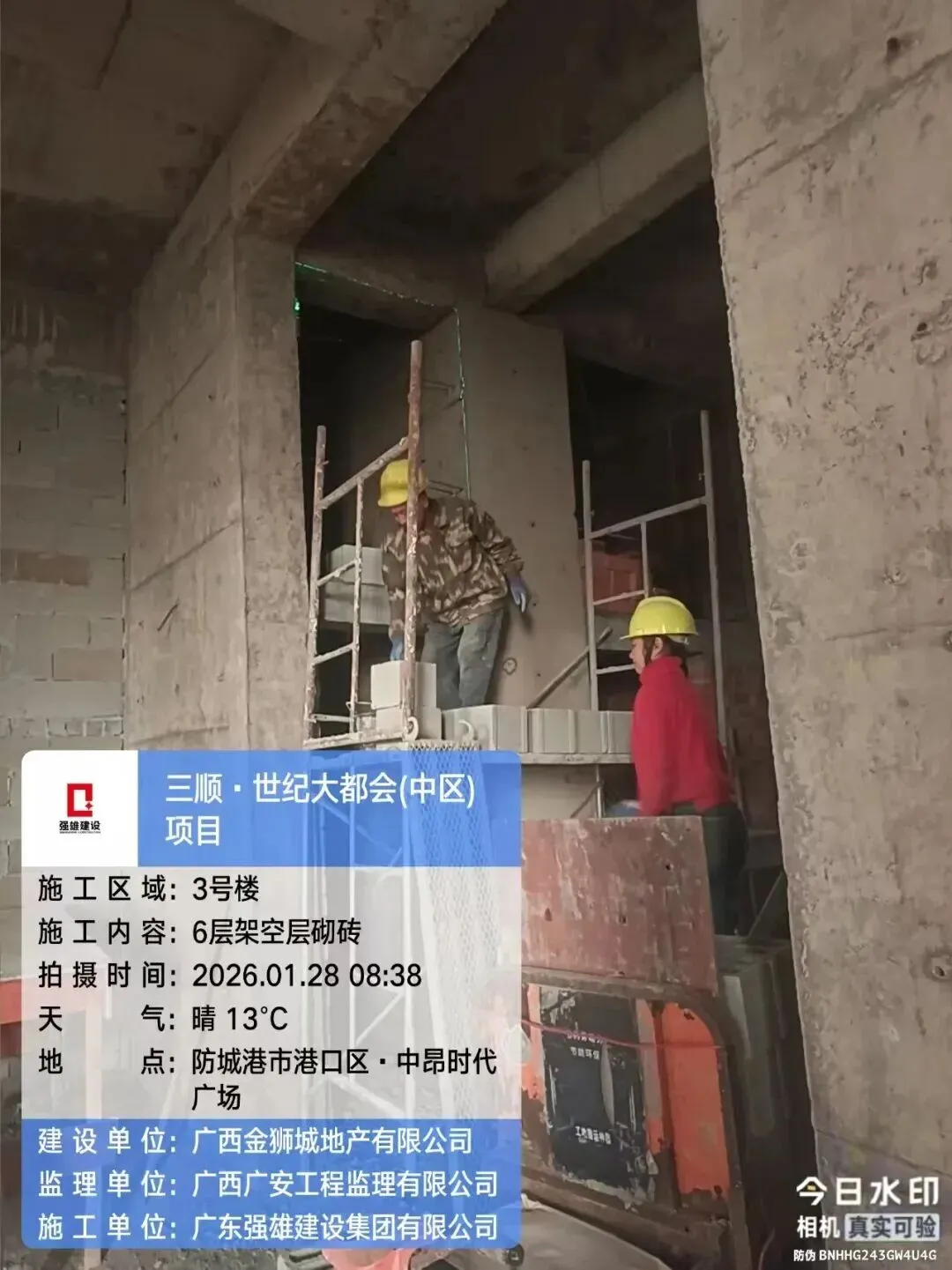

3#楼6层架空层内墙墙体砌筑;6层架空层外墙抹灰;30层、29层、18层、15层内墙抹灰施工。

4号楼
04

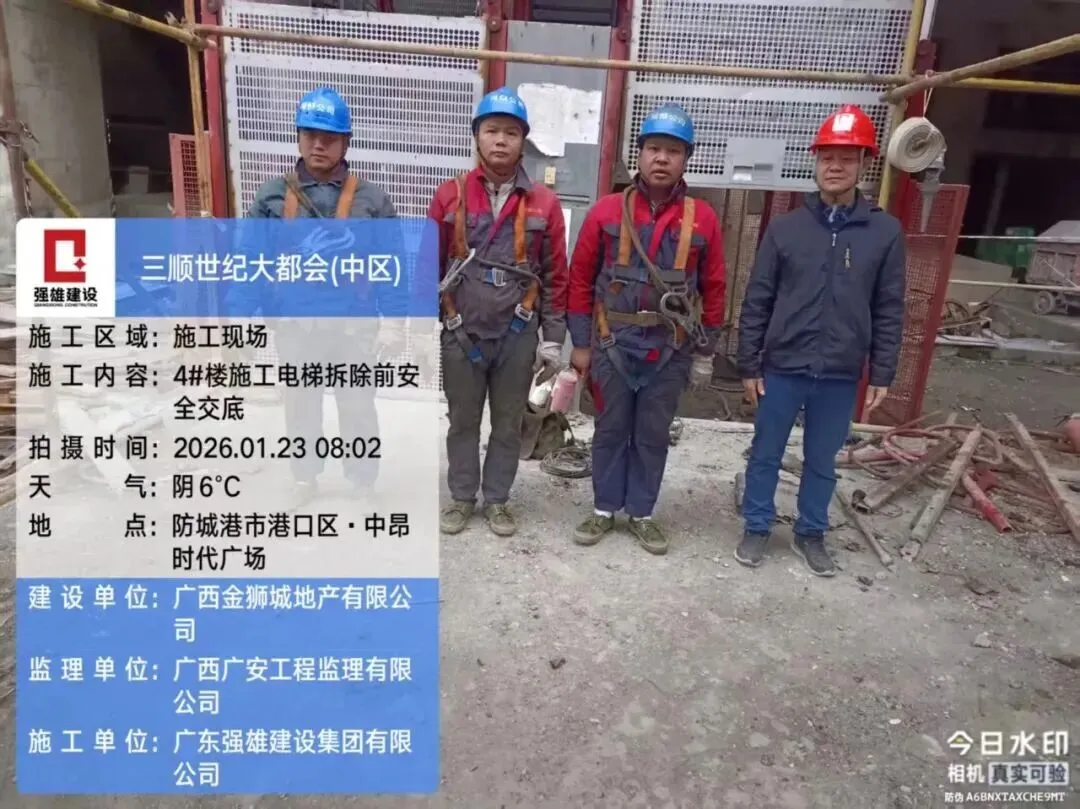

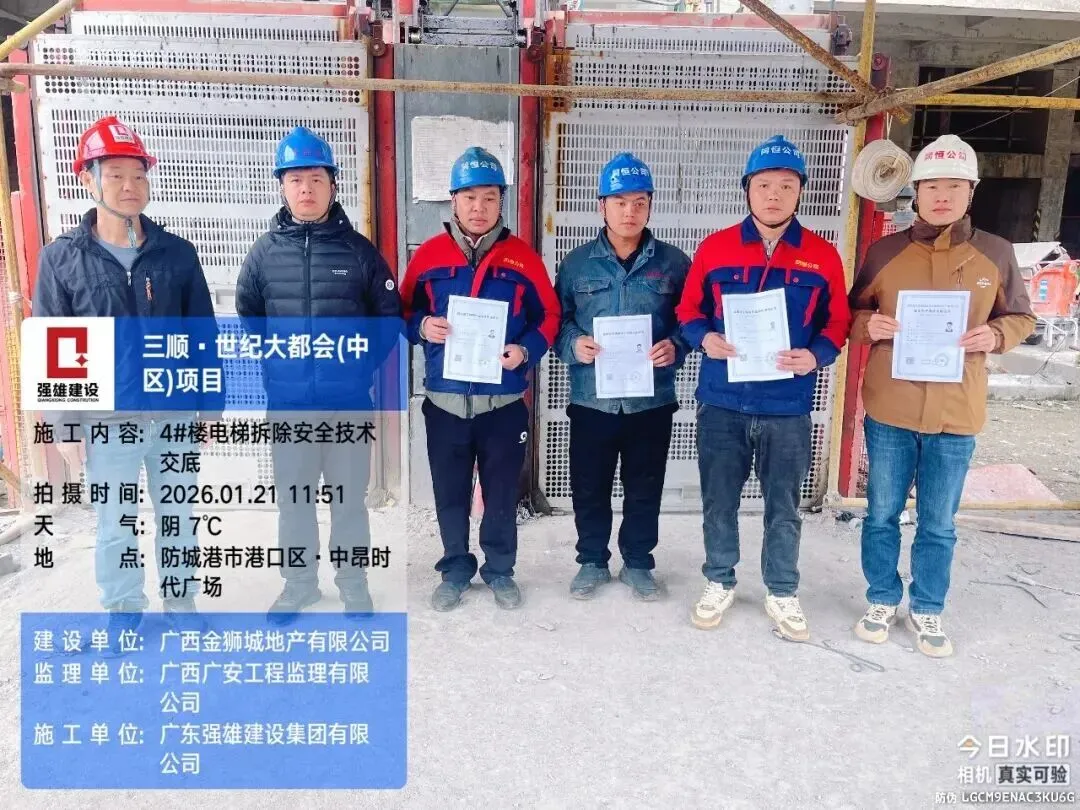

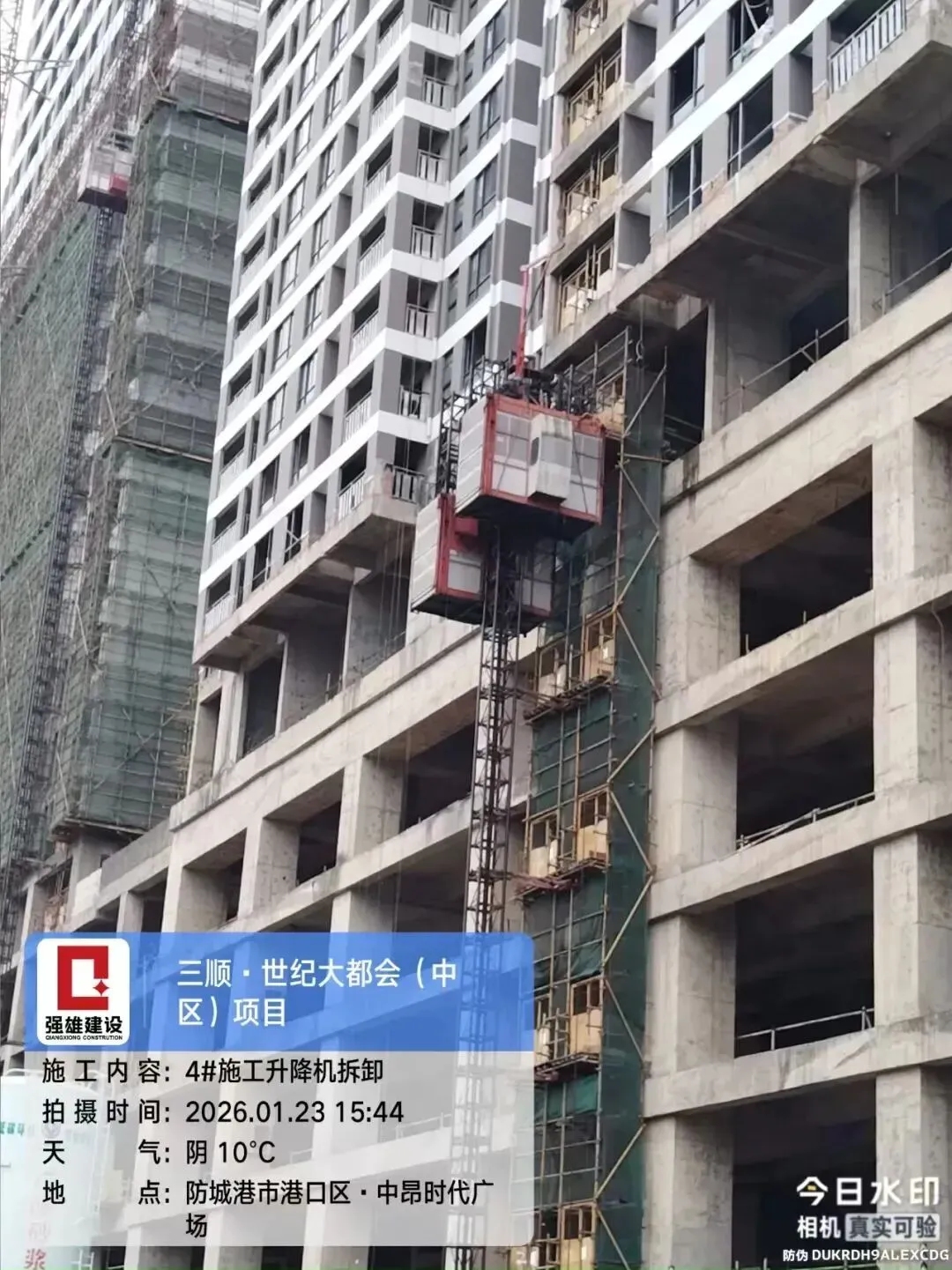

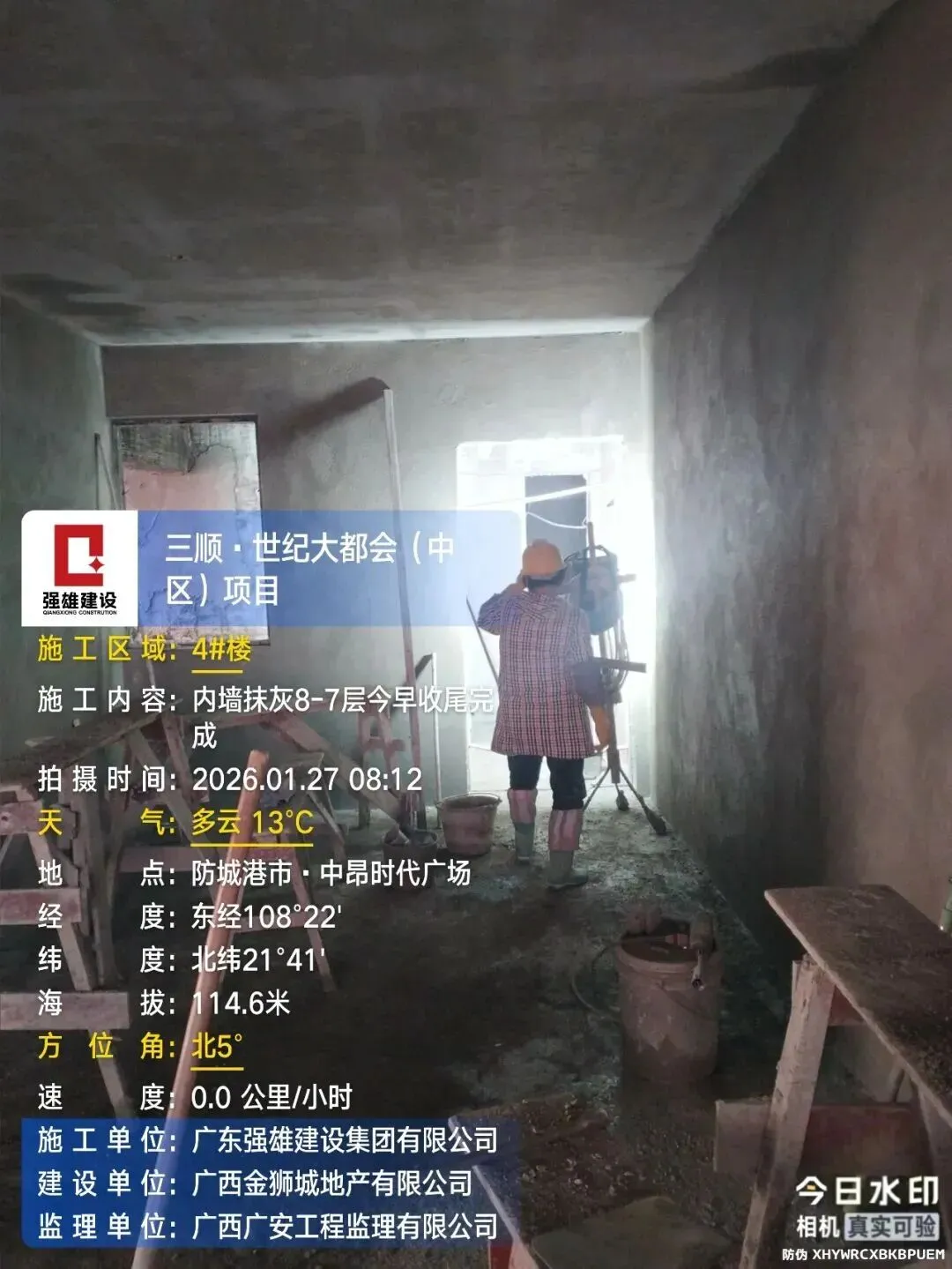

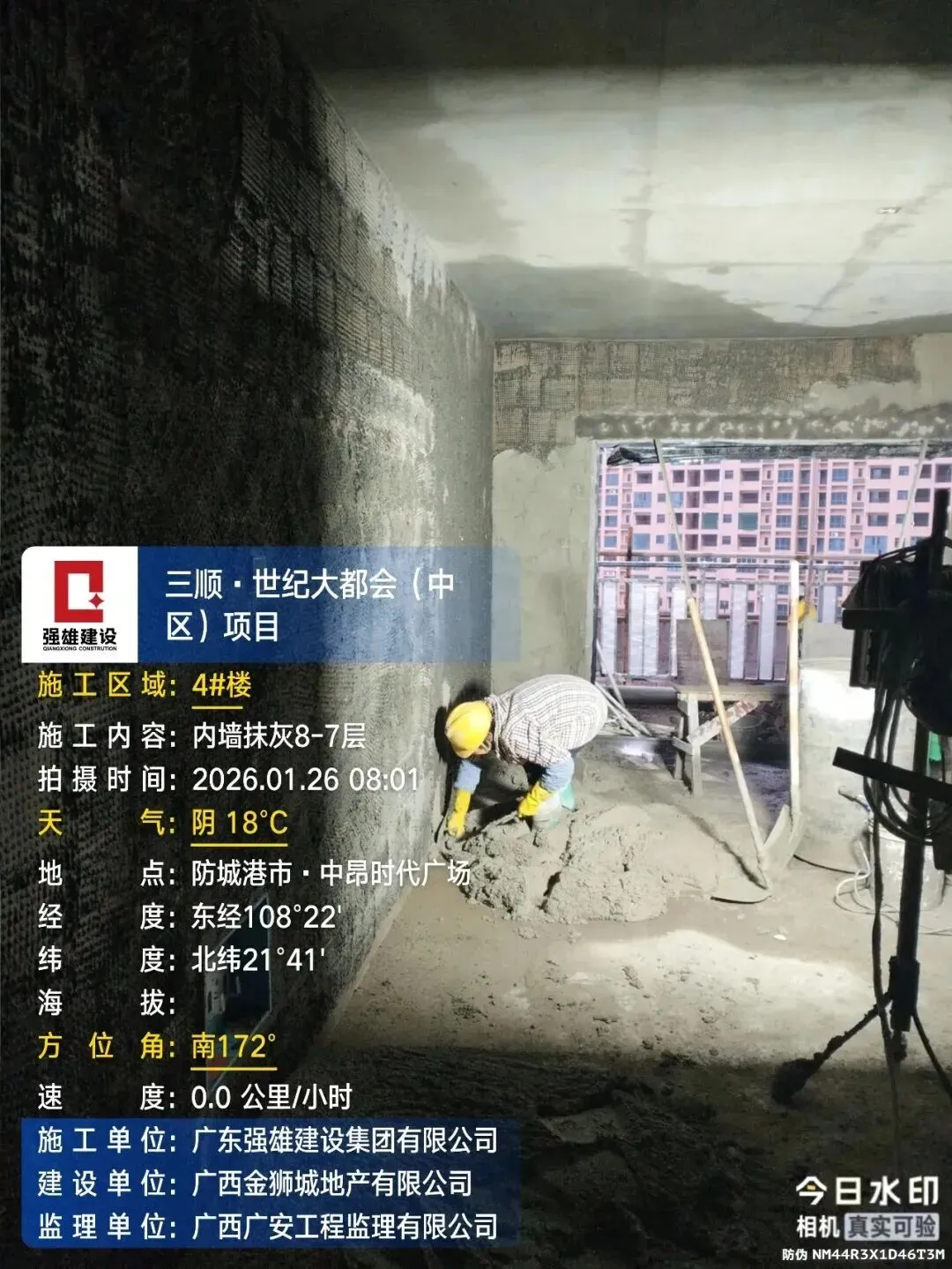

4#楼23层卫生间、厨房、阳台排水立管、室内地漏安装;屋面楼梯间顶棚及墙面刮腻子;一单元5层室内电梯井填充墙砌体施工;25层机械清理地面垃圾;30层卫生间、厨房、阳台立管、地漏安装后二次封堵洞口;二单元5层室内电梯井二次结构支模、浇筑砼。

其他
05

1#、2#楼外墙涂料、铝合金门窗、消防班组新进场人员三级教育、安全技术交底及实名制登记;1#楼阳台栏杆半成品构件进场;2#、4#楼施工电梯位置抹灰收口,施工吊篮设备安装、检测及验收。

图文转自中昂时代广场公众号

团结、正义、诚信、敬业
广西汇力律师事务所
全区优秀律师事务所
地址:柳州市城中区高新三路9号
恒江源2栋写字楼18楼
电话:0772-2834918
邮箱:huililaw@163.com
