城建公司一周工作动态(8月13日-8月19日)

   日期:2023-08-20 14:14:20     来源:网络整理    作者:本站编辑    评论:0

一周工作动态

8月13日——8月19日

在集团党委的坚强领导下,城建公司咬定目标、攻坚克难,恒拓思路、督进度,对标对表抓落实,有序推进重点工作,推动各项工作开创新局面、展现新气象,以饱满昂扬的姿态开启“下半场”。本周主要工作进展情况如下:

一、重点工作推进

8月17日上午,集团党委书记、董事长程继军一行赴金义综保区开展项目建设情况调研,集团党委委员、副总经理葛永明、陈晔以及党委委员朱琦,集团相关职能部门及城建公司、综保公司相关负责人陪同。

程继军一行先后来到金义综合保税区G、R、PN项目现场,向一线管理人员了解当前建设进度、下步施工计划与安全生产措施落实情况。他强调,参建各方要继续守好安全质量底线,时刻注意廉洁纪律红线,加快重点项目建设进度,努力形成更多实物工作量,持续掀起项目建设热潮。

817日下午,市交投集团党委委员、副总经理葛永明组织召开华东国际联运港-港务中心装修推进会,集团相关职能部门、公铁公司、城建公司、设计单位、施工单位、监理单位、跟审单位相关负责人参加会议。
会上,参建单位对港务中心目前的装修进度情况进行了汇报,并对目前装修施工过程中遇到的难点、痛点进行了沟通协调,会议进一步明确了下一步工作计划,会议强调参建单位需严格按照时间节点推进施工进度。接下来,城建公司将持续与建设单位、施工单位和设计单位对接,加快装修施工进度。

二、金义综保区项目

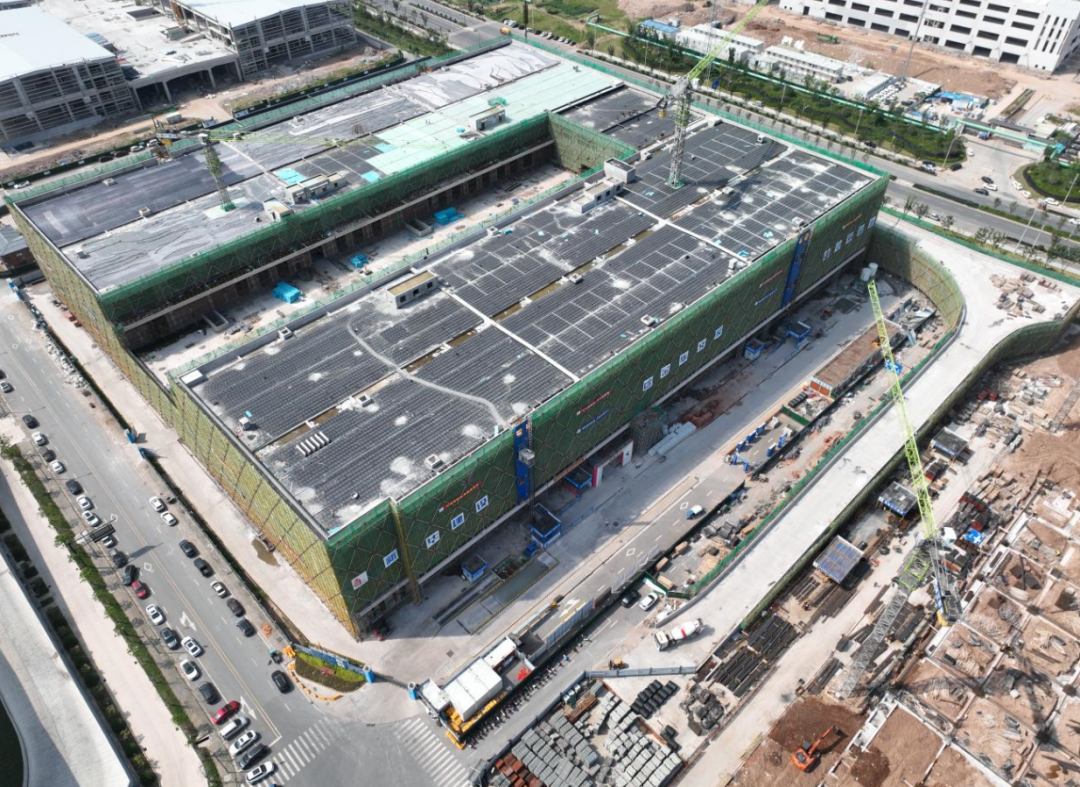

(一)金义综保区J地块项目

(1)砌体工程:完成90%;

(2)装饰工程:完成35%。

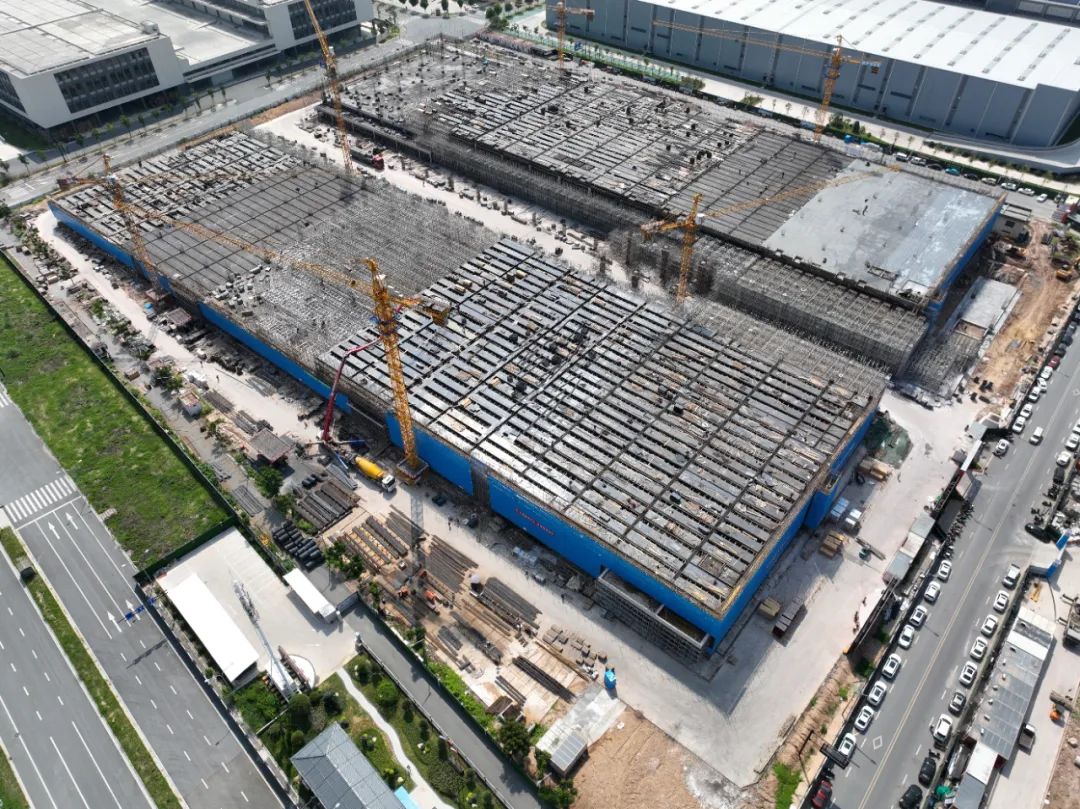

(二)金义综保区S地块项目

(1砌体工程:完成73%;

(2)装饰工程:完成22%。

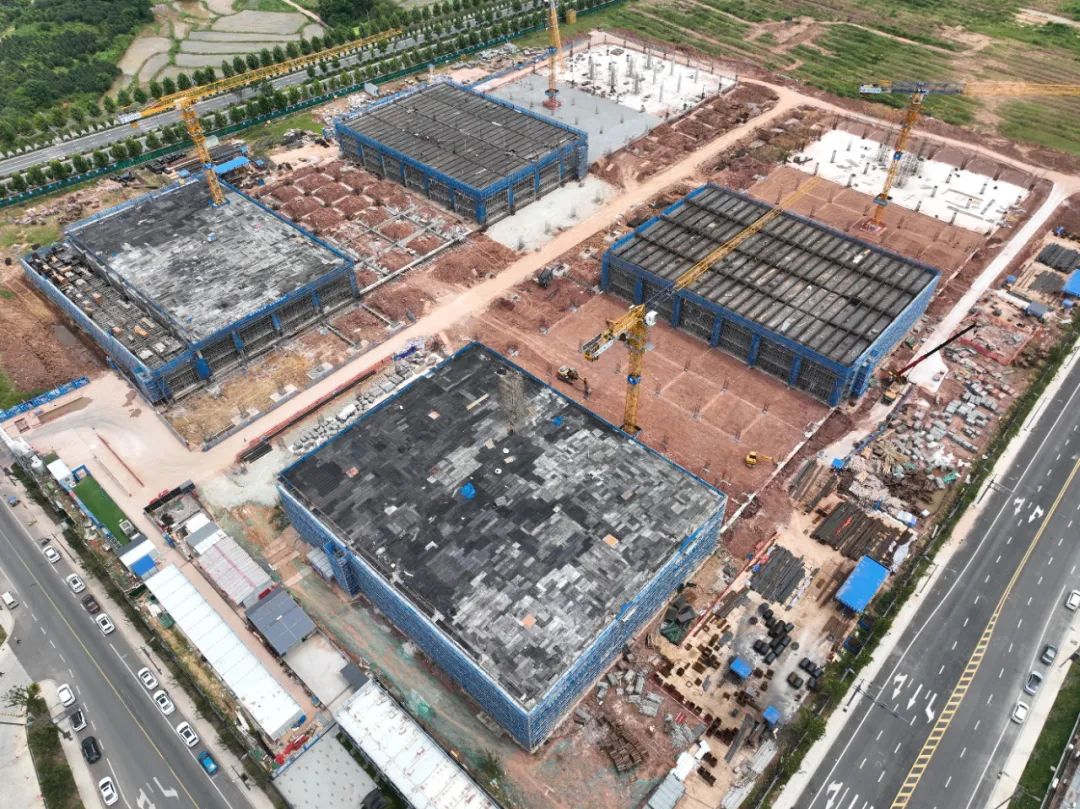

(三)金义综保区TU地块项目

(1)钢结构屋面完成74%;

2)装饰工程:完成54%。

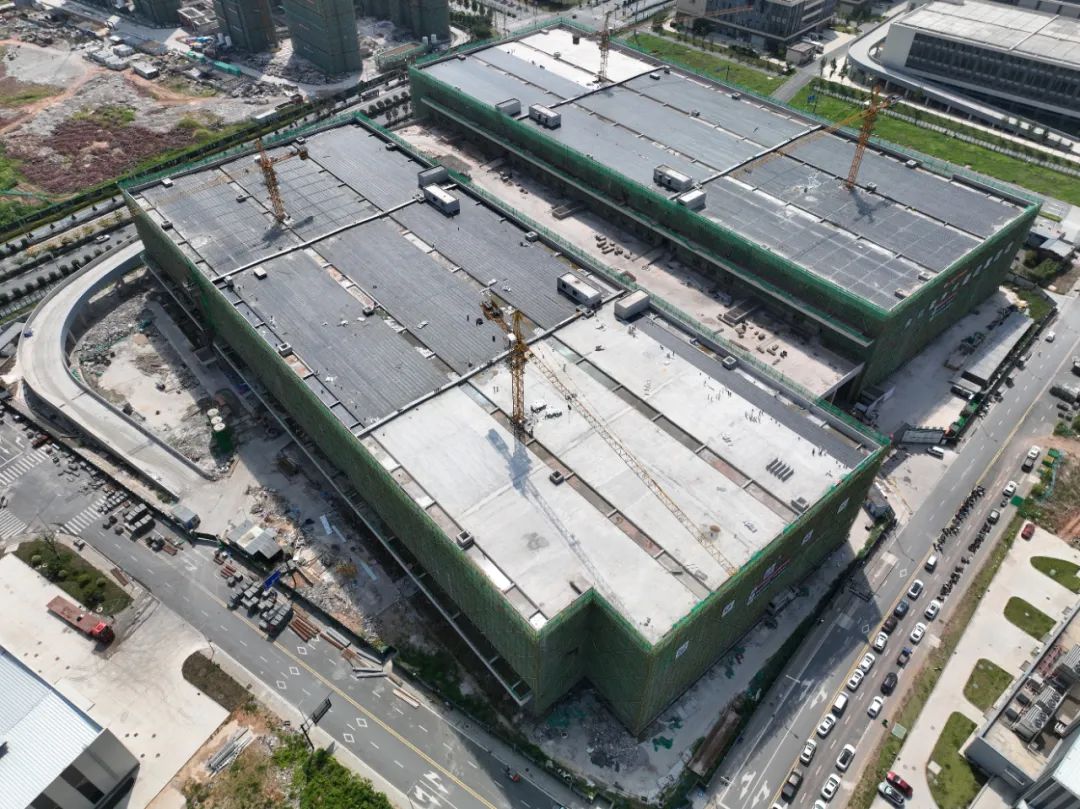

(四)金义综保区G地块项目

(1)主体结构:完成27%。

(五)金义综保区PN地块项目

(1)基础工程:完成16%。

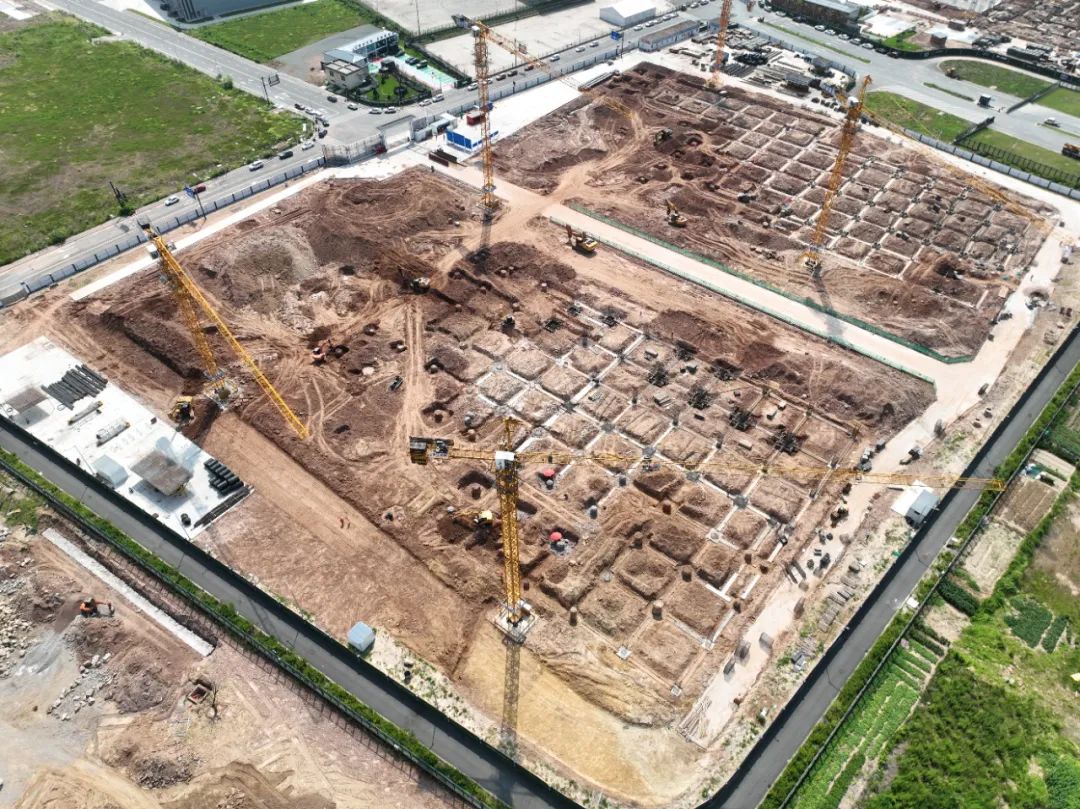

   (六)金义综保区R地块项目

(1)基础工程:完成27%。

三、华东国际联运港项目

(一)港务中心项目

(1)室外附属完成88%;
(2)室内装修完成70%。
(二)有色金属供应链平台(中铝120亩)

(1)基础工程:完成86%;
(2)主体结构:完成28%

四、金华中宇公铁水综合物流园项目

 (1)完成桩基施工;

(2)承台、地梁基础整体完成30%;
(3)办公楼地下室消防水池开挖完成。

五、公司其他

8月14日上午,城建公司召开了第19次标前会以及第15次总经理办公会议,公司班子成员以及外派监事方旭明参加,会议共审议了4项议题

8月19日,城建公司利用休息日时间召开一周工作例会,公司领导班子、部门经理以及主管参加会议。参会人员分别汇报了一周工作完成情况以及下周工作计划,会后,部署了一周重点工作。城建公司将在集团党委的坚强领导下,全体员工凝心聚力,聚焦聚力“打造国际枢纽城、奋进现代都市区”,满怀“当好交投人”的笃定心态、“走好交投路”的昂扬姿态、“办好交投事”的拼搏状态,恪尽职守、勇攀新高,开拓创新、砥砺前行,在华东国际联运港和金义综合保税区等重点建设任务上奋发有为。
