《投资项目可行性研究报告编写实务与案例》
--编写:万象工程咨询
--依据:《国家发展改革委关于印发投资项目可行性研究报告编写大纲及说明的通知》(发改投资规〔2023〕304号)
--版本:2026年第1版
第一章:概述
概述部分旨在对项目的全貌和可行性研究的核心结论进行总结性描述,这一部分是可行性研究报告的“门面”和“精华”,是决策者(如政府审批部门、投资方)最先阅读的内容。编写时应力求文字精炼、数据准确、逻辑清晰,让读者在最短的时间内对项目有一个全面、清晰、准确的认识。本部分内容建议在完成报告各章节详细论证后,再进行归纳和编写。
1.1 项目概况
编写大纲要求:项目全称及简称。概述项目建设目标和任务、建设地点、建设内容和规模(含主要产出)、建设工期、投资规模和资金来源、建设模式、主要技术经济指标、绩效目标等。
项目概况是对项目基本信息的集中介绍,每一项内容都应具体、明确。
(1)项目名称(简称)
编写要求:项目名称应完整、规范,能准确反映项目的主要建设内容、性质和地点。标准格式通常为:“[行政区划] + [项目核心内容/产品] + [性质]”,例如:“A市B区妇幼保健院整体迁建项目”。同时,为了便于在报告正文中反复引用,应设定一个简洁、明确的简称,如“本项目”或“B区妇幼迁建项目”。
提示:名称是项目的第一标签,必须与后续申报、审批文件中的名称保持严格一致。切忌使用模糊或过于宽泛的名称。
(2)建设目标任务
编写要求:清晰阐述项目“为什么建”和“建成后要达到什么效果”。目标应具体、可衡量。任务则是为实现这些目标需要完成的具体工程或工作。
首先,要理解“目标”和“任务”的区别:
- 目标 (Goals):
是回答“为什么建”的问题。它描述了项目希望达成的宏观效果、战略意图和最终目的。目标通常是方向性、战略性的,是项目建设的“灯塔”。 - 任务 (Tasks):
是回答“干什么事”的问题。它是为实现上述“目标”而必须完成的具体行动和工程实体。任务是具体的、可执行的,是通往目标的“桥梁和道路”。
如某“智慧冷链物流园项目”的建设目标可描述为:“为解决本地区农产品产后损耗高、流通效率低的问题,项目旨在建成一个集自动化仓储、智能分拣、冷链配送于一体的现代化物流中心。项目任务包括建设X万平方米高标准冷库、Y套自动化分拣线,并构建覆盖全市的智慧物流信息平台。”
一个常见的错误:将目标和任务混为一谈,或只写任务不写目标。例如,直接写“本项目的任务是建设一栋门诊楼”,而没有说明建这栋楼是为了解决什么问题、达到什么目的。

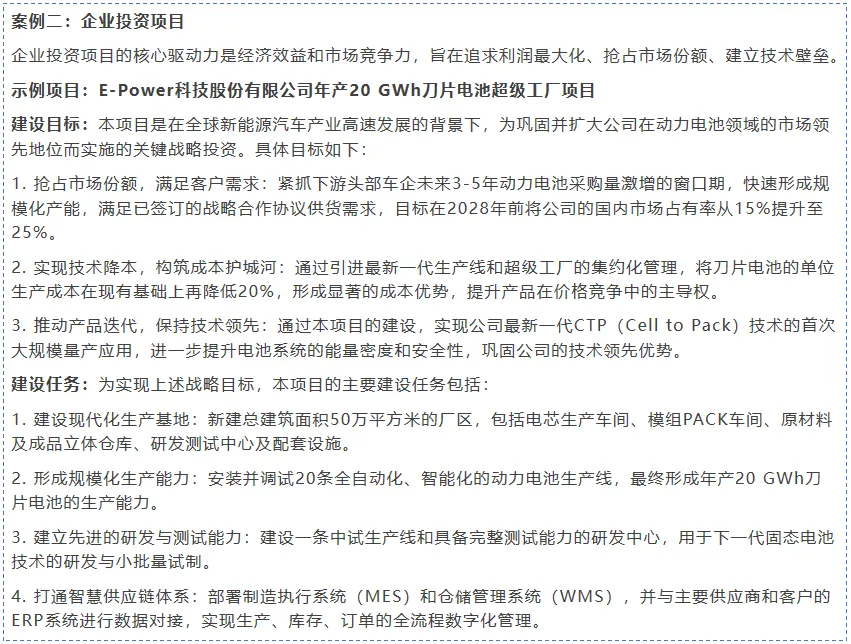

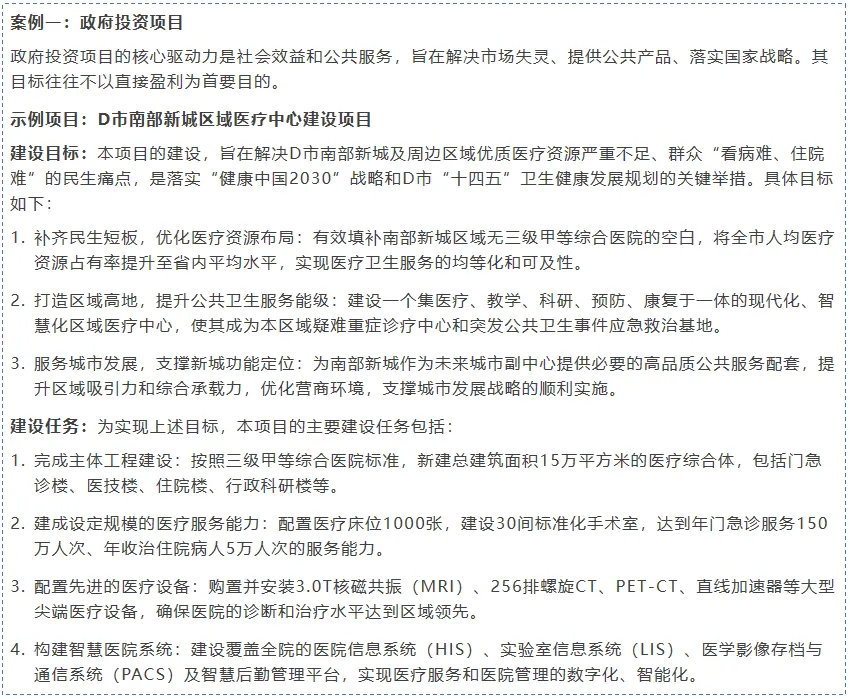

编写案例


(3)建设地点
编写要求:详细说明项目的具体选址,应精确到地块。标准描述应包含从省级到具体门牌号的完整行政区划,并说明该地块的土地性质(如工业用地、商业用地等)及获取方式(如出让、划拨)。
提示:如果项目包含多个地块,应分别说明。选址的合规性(是否符合城乡规划、土地利用规划等)是可研审批的前置条件,此处必须明确。
(4)建设内容和规模(含主要产出)
编写要求:这是项目概况的核心,要说清楚项目“建什么”和“产出什么”。
- 建设内容:
分项列出要建设的工程实体,如土建工程(厂房、办公楼、仓库等,注明建筑面积)、设备购置(生产线、关键设备等,注明数量或套数)、配套设施(供电、给排水、环保设施等)。 - 建设规模:
用量化指标描述项目的体量,例如“年产XX产品10万吨”、“年处理污水500万立方米”、“床位数500张”等。 - 主要产出:
清晰说明项目建成运营后提供的产品或服务,包括主要产品的规格、型号以及服务的主要类型和能力。

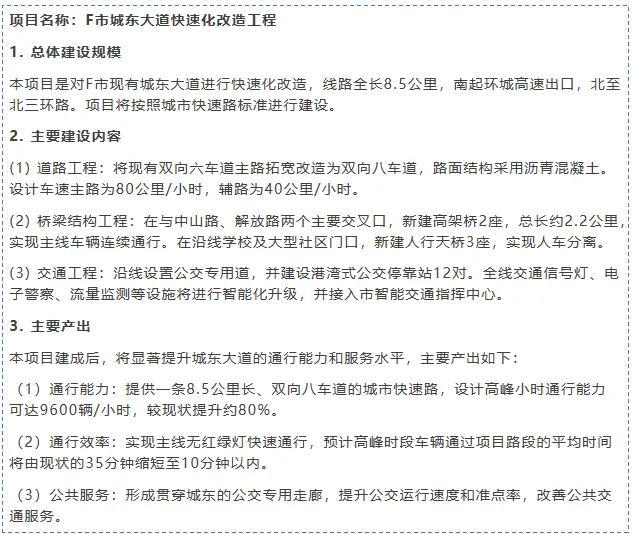

编写案例

(5)建设工期
编写要求:明确项目从开始到竣工交付使用的总时长,并列出关键的时间节点,如:项目前期准备(X个月)、工程施工(Y个月)、设备安装调试(Z个月)、试运行投产。
编写案例
“本项目总建设工期为24个月,计划从2026年6月开始至2028年5月结束。其中,2026年6月-9月为勘察设计及前期报批阶段;2026年10月-2027年12月为主体工程施工阶段;2028年1月-5月为设备安装调试及试运行阶段。”
(6)投资规模和资金来源
编写要求:清晰列出项目总投资额,并对其构成进行说明,通常包括建设投资、建设期利息和流动资金。同时,必须详细说明资金将从何而来,即资金筹措方案。
编写案例
“项目总投资估算为5.6亿元人民币。其中,建设投资5.2亿元,建设期利息0.2亿元,流动资金0.2亿元。资金来源方案为:企业自有资金1.8亿元,占总投资的32%;申请银行长期贷款3.8亿元,占总投资的68%。”
(7)建设模式和运营模式
编写要求:
1)建设模式:指项目从决策、设计、施工到竣工验收这个“建设期”内,各参与方(业主、设计、施工、监理等)之间的合同关系和组织管理形式。它回答的是“项目由谁、以何种方式建成”的问题。常见模式有:项目单位自建、代建制、工程总承包(EPC)、政府和社会资本合作(PPP)等。
表1:主要建设模式对比表
2)运营模式:指项目建成后,在“运营期”内,如何进行管理、维护、提供服务并(或)产生收益的组织形式。它回答的是“项目建成后由谁、以何种方式来管、来用”的问题。常见模式有:项目单位自主运营、委托运营、租赁经营、BOT(建设-运营-移交)等。
提示:模式的选择直接影响项目的管理架构、责任划分和未来收益,需要根据项目性质和投资方情况审慎确定。
编写案例
1)建设模式:本项目推荐采用“代建制”模式进行建设。由项目业主单位(G市发展投资集团)作为投资主体和产权所有方,通过公开招标,选择一家专业的项目管理公司或工程咨询公司作为“代建单位”。代建单位全权负责项目建设期的全过程管理,包括前期手续、勘察设计、招标采购、施工管理、合同管理、投资控制、竣工验收等,直至项目交付使用。
2)运营模式:
本项目建成后,推荐采用“委托专业公司运营”的模式。项目所有权仍归G市发展投资集团所有。通过国际招标,选择一家具有丰富经验和全球客户资源的知名会展管理集团作为“受托运营方”。双方签订为期10-15年的《委托运营管理合同》,约定运营目标、服务标准、收益分配和风险分担机制。
