算电协同重塑数据中心行业:AI时代的地理迁移与能源革命——2026年中心电力

在美国,电网交付能力已无法跟上AI计算的狂奔步伐,一场行业结构性变革正在上演。

“我们正见证一场地理迁移——某些地区因电力友好而成为数据中心建设的新热土。”一位超大规模云服务商的能源副总裁说。这份2026年数据中心电力报告揭示了一个核心现实:电力可用性已从规划考虑因素转变为数据中心增长的决定性边界。

01 地理格局大洗牌,德州成为新王者

美国数据中心需求正以前所未有的速度增长。报告预计,美国IT负载容量将在未来三年内翻倍,从2025年的约80GW猛增至2028年的约150GW。

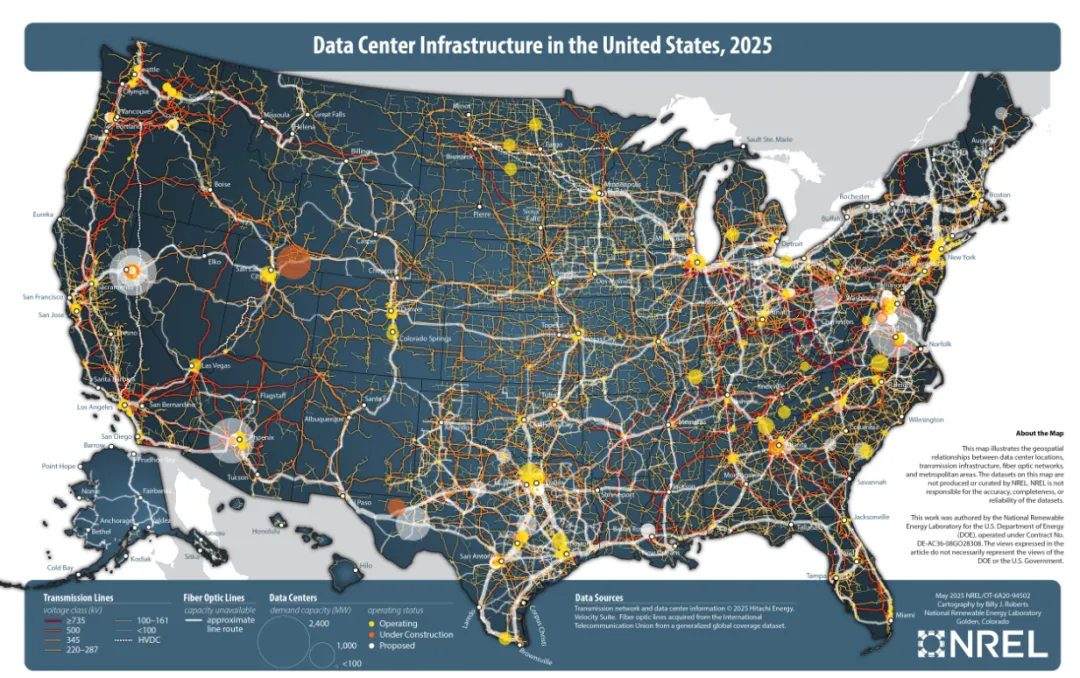

在这一浪潮中,德克萨斯州预计将成为最大赢家。到2028年,德州容量将超过40GW,占据全美近30%的市场份额,相对当前增长142%。佐治亚州也势头强劲,市场份额预计增长75%。

与此形成鲜明对比的是,加利福尼亚、爱荷华、俄勒冈和内布拉斯加等传统市场预计将失去超过50%的相对市场份额。电力供应紧张、审批复杂和并网时间延长限制了这些地区支持AI驱动扩张的能力。

同时,美国其他地区作为整体,市场份额预计增长21%。这一变化反映了开发商正转向更广泛的电力优势州,即使需要在网络邻近性和工作负载布局方面做出权衡。

02 吉瓦级园区崛起,AI工厂时代来临

需求激增不仅体现在数据中心数量上,更体现在规模上。尽管开发商继续在都市中心附近建设较小的低延迟边缘站点,但超大规模园区正朝着吉瓦级AI工厂演进。

报告显示,预计到2030年,约五分之一的新建园区规模将超过1GW,到2035年这一比例将升至近三分之一。为理解这一规模,每个1GW园区的耗电量相当于纽约市总用电负荷的约20%。

电网运营商在2024年至2025年间对长期负荷预测的数十吉瓦向上修正证实,开发商的预期基于电网规划假设的观察转变,而非投机性乐观。

随着设施接近吉瓦规模,开发商面临电力可用性之外的挑战,冷却能力、水资源获取、审批复杂性和网络基础设施将成为重大瓶颈。

03 电力交付预期错位,核心枢纽差距扩大

电力接入仍然是选址的最重要决定因素,驱使开发商优先考虑能够快速且可预测实现并网的市场。然而,超过一半的开发商报告称,在过去十二个月中获取电力变得更加困难。

调查数据显示,超大规模企业和托管服务提供商始终期望电力可用时间比公用事业公司预计的交付时间早两年。在北弗吉尼亚、湾区和亚特兰大这三个地区,这一差距在过去六个月内进一步扩大。

“电网容量持续落后于需求,我从未见过条件改善——只有恶化。”一位超大规模企业的能源战略总监表示,“建设必要基础设施异常困难,这就是项目交付时间变得更长且更加不确定的原因。”

04 现场发电成为主流,燃料电池受青睐

随着对电网交付时间表信心的减弱,现场发电正经历复兴。过去六个月,预计到2030年运营完全现场供电园区的开发商比例增加22%,达到约三分之一的数据中心。

同时,73%的受访者报告正在积极评估或选择现场电力供应商,凸显了对快速、可预测电力获取时间的日益重视。

临时过渡电源仍然是最常见的近期部署模式,但到2030年,永久性现场发电成为最小化开发时间和成本的首选解决方案——这是水泥、炼油和钢铁等其他电力密集型行业熟悉的模式。

在这一背景下,燃料电池正成为备受关注的领先现场技术,开发商认可其四大实用优势:更短的交付周期、更低的本地排放、可扩展性和模块化,以及与长期可持续发展目标的一致性。

05 下一代电气架构,两年内落地应用

随着数据中心向吉瓦级发展,传统电气架构预计变得越来越不足。上升的机架密度正驱动运营商采用能提供更高功率密度、更高效能和更快部署的下一代电气设计。

高压中央母线和直流配电架构预计将成为优先采用的首批下一代设计:到2028年底,60%的受访者预计采用高压中央母线,45%预计实施直流架构。这些设计很可能被纳入今年开始开发的数据中心中。

下一代架构提供有意义的系统级优势,包括更高效的园区规模配电、更高的能效和改善的热性能,以及与现场电源的更清洁集成。实现这些进步需要解决实际实施障碍,包括更新传统交流电中心设计、建立明确的安全和审批标准等。

数据中心联盟的一位高管指出:“挑战和障碍确实存在,但行业轨迹是明确的——人们将继续尽可能远、尽可能快地扩展数据中心。”

电网限制、漫长并网时间和快速扩展的AI负载意味着电力不能再被视为下游考虑因素。继续围绕传统电网假设规划项目的运营商可能在进度和规模上落后。在这个新环境中,电力战略必须前移到开发流程的最前端。

主要观点源自Bloomenergy 2026年数据中心电力报告,见:

https://www.bloomenergy.com/2026-power-reports

#算电协同
