尽职调查报告——分布式光伏技术篇

   日期:2026-01-24 11:29:26     来源:网络整理    作者:本站编辑    评论:0
尽职调查报告——分布式光伏技术篇

一、引言

在当今能源转型的大背景下,分布式光伏发电项目的开发与投资备受关注。本尽职调查报告聚焦某30MW分布式光伏发电项目,旨在通过深入剖析项目的技术可行性、市场及政策等关键要素,为投资或并购决策提供全面且专业的技术层面分析支撑。此次尽调任务,依据业主或资源方提供的资料开展技术分析工作,针对资料缺失部分,通过广泛的网络数据收集进行补充分析,力求为项目评估提供精准依据。

二、项目基本情况

(一)地理位置

项目具体位置为某钢铁公司厂区屋顶。项目地地理位置优越,光照资源丰富,理论上具备良好的光伏发电条件。然而,项目选址在钢铁厂区,也面临着钢铁生产带来的一系列挑战。

(二)项目规模与运营模式

项目备案装机容量为30MW,由6个备案项目组成,采用自发自用余量上网的运营模式,每个子项目装机容量为5MW。这种运营模式既符合分布式光伏发电的特点,又能在一定程度上平衡企业自用与电网供电的需求,提高能源利用效率。

(三)项目面临的主要问题

钢铁厂生产过程中产生的大量灰尘对光伏发电量及运维造成了较大影响。尤其是钢铁厂灰尘中含有的煤焦油,不仅会降低光伏组件的发电效率,还增加了组件清洗的难度和成本。从钢铁厂区现状(见图1)可以直观地看到,厂区内灰尘弥漫,对光伏组件的正常运行构成了潜在威胁。

▲ 图1  钢铁厂区现状

三、思路分析说明

(一)常规分析方法的局限性

在分析灰尘对光伏发电影响时,最理想的方法是参考已建类似项目进行实地考察收资分析测算。但由于在安装光伏项目的钢铁厂数量稀少,难以获取足够的已建项目数据进行收资对比。同时,目前所有相关规范均未对钢铁厂带煤焦油灰尘影响作出明确的量化规定,这给分析工作带来了较大困难。

(二)创新分析思路的探索

在深入研究过程中,发现《建筑结构荷载规范》GB50009-2012中有炼铁高炉积灰荷载规定。依据该规范,最大的620m³高炉在200m半径以内积灰载荷较大。基于此,尝试通过查询积灰荷载情况,反向分析积灰厚度及清洗次数,从而间接评估灰尘对光伏发电的影响。这种方法虽然并非直接针对光伏项目,但在缺乏其他有效数据的情况下,为解决问题提供了新的思路和方向。

四、对钢铁厂高炉积灰对光伏影响分析

(一)高炉积灰影响范围评估

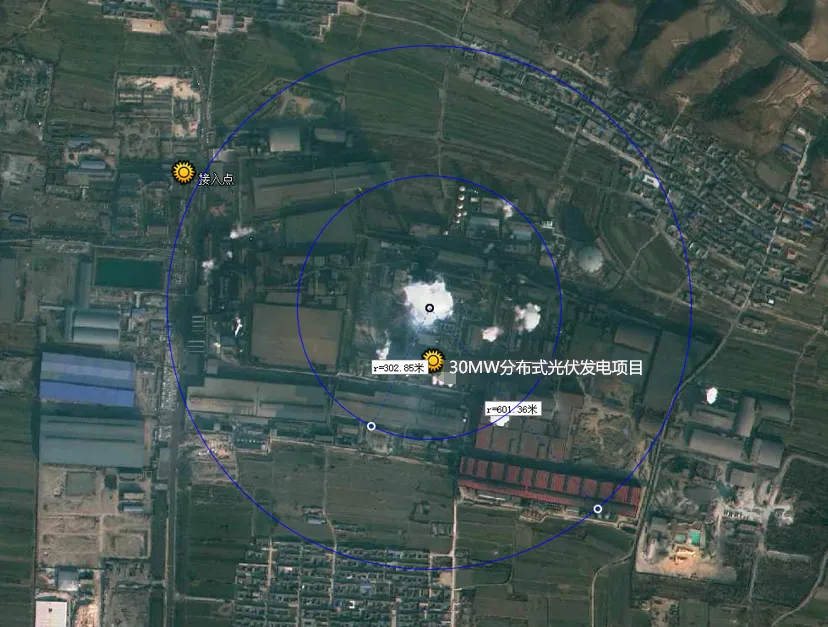

根据国家规范积灰载荷分析,620m³高炉200m半径以内影响较大,预估400m以外影响较小。该钢铁公司采用的是1×1350m³炼铁高炉,其容积大于620m³,基于类比和合理推断,预估600m半径以外影响较小(见图2)高炉影响范围积灰载荷标准值)。这一评估结果为后续确定光伏组件的合理安装区域提供了重要依据。

▲ 表1  《建筑结构荷载规范》GB50009-2012中高炉影响范围积灰载荷标准值

(二)积灰量实测与分析

通过对厂区不同车间的积灰量进行实测(见图3实测平均日积灰量),发现不同车间的积灰情况存在差异。以炼钢车间为例,厂房平均日积灰量为0.065cm,预计10天积灰厚度可达0.65cm。按照光伏组件正常运行对清洁度的要求,暂定10天就需要清洗一次。相比常规组件每年2~4次的清洗频率,该项目的清洗频率大幅增加。而且,由于灰尘中含有煤焦油,清洗难度加大、频次提高,费用也相应提高,预计清洗将增加8分钱/瓦的运维费用。

▲ 表2  厂区不同车间积灰平均积灰量

(三)不同区域安装建议及经济测算

综合考虑积灰影响和经济成本,提出以下安装建议:

1.远离高炉300m区域:禁止在此范围内安装光伏组件。因为越靠近高炉,灰尘量越大,清洗次数和费用会急剧增加,在进行经济测算时,按照每瓦增加8分钱的运维费用进行考虑,从经济和技术可行性角度考虑,在此区域安装并不适宜。

2.距离高炉300m~600m区域:在此区域安装光伏组件时,同样需要增加清洗次数及费用。在进行经济测算时,按照每瓦增加4分钱的运维费用进行考虑。

3.距离高炉600m以外区域:可以适当降低系统效率来进行经济测算。该区域受高炉积灰影响相对较小,在保证一定发电效率的前提下,通过合理调整系统参数,能够在经济成本和发电收益之间找到平衡。同时,此区域若靠近露天灰场,在进行运维费用测算时,可按常规项目清洗的运维费用考虑。

本次经济测算将不同安装区域的光伏,通过采用加权平均的方法计算运维费用。这种方法综合考虑了不同区域的实际情况,使测算结果更具科学性和合理性,能够为项目投资决策提供更准确的经济数据参考。

五、结论

(一)电量上网模式与组件安装位置关系

项目采用的自发自用余电上网模式,对光伏组件的安装位置有着明确要求。当项目电量全部上网时,为确保发电效率和经济效益,光伏组件安装需均设置在高炉600m直径范围外。在这个区域,高炉积灰对光伏组件的影响较小,能够保证组件稳定运行,减少因积灰导致的发电效率损失和运维成本增加。

当项目电量全额消纳的情况下,禁止在高炉300m范围内安装光伏组件。这是因为在该范围内,高炉积灰影响严重,即使增加大量的清洗维护成本,也难以保证光伏组件的正常发电效率,无法满足项目的经济收益要求。

(二)项目整体收益评估

综合各项因素分析,在合理规划光伏组件安装位置的前提下,该项目可以满足集团的收益要求。通过对不同区域积灰影响的量化分析和经济测算,为项目的投资决策提供了可靠的技术支持。同时,也为后续类似项目在应对工业厂区灰尘影响问题上,提供了有益的参考和借鉴。在项目实施过程中,应密切关注积灰情况的变化,及时调整运维策略,确保项目的长期稳定运行和经济效益最大化。
