公司圆满完成跨越襄渝铁路、邓保高速段导地线展放任务

   日期:2023-08-15 15:25:06     来源:网络整理    作者:本站编辑    评论:0


一、总体情况



    8月13日上午9点,襄电集团输变电工程分公司顺利解除持续十三天的二级施工风险,圆满完成顺安至武当山π入玄德220千伏线路跨越襄渝铁路、邓保高速段导地线展放任务。

顺安至武当山π入玄德220千伏线路是襄阳公司2023年重点基建项目——玄德220千伏输变电工程的重要组成部分,计划2023年10月下旬送电,届时将进一步改善谷城主网的结构,并为谷城经济开发区提供可靠的电能。



二、跨越施工详情

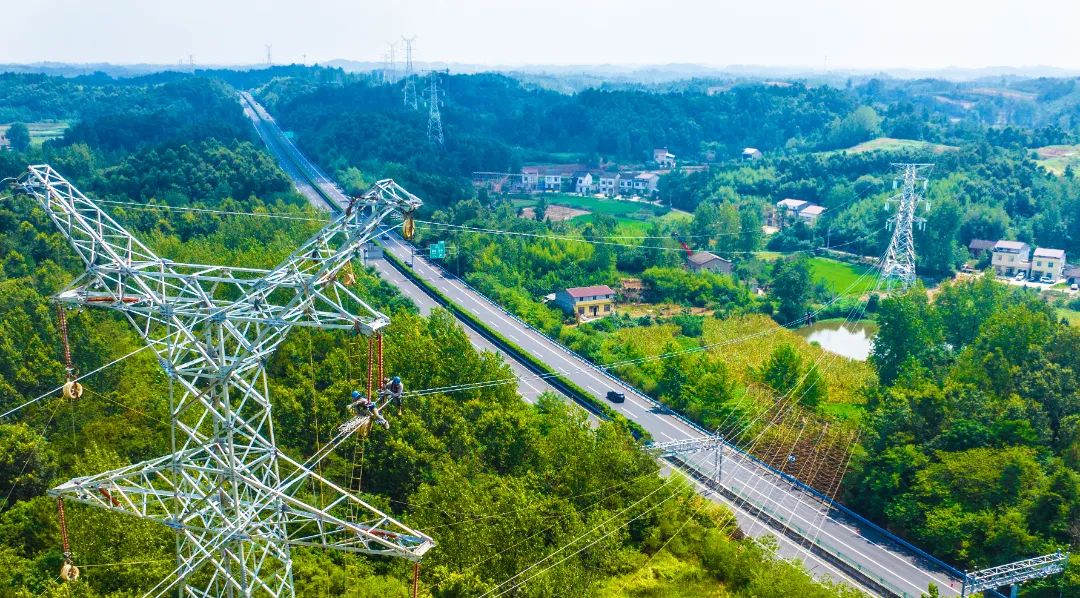

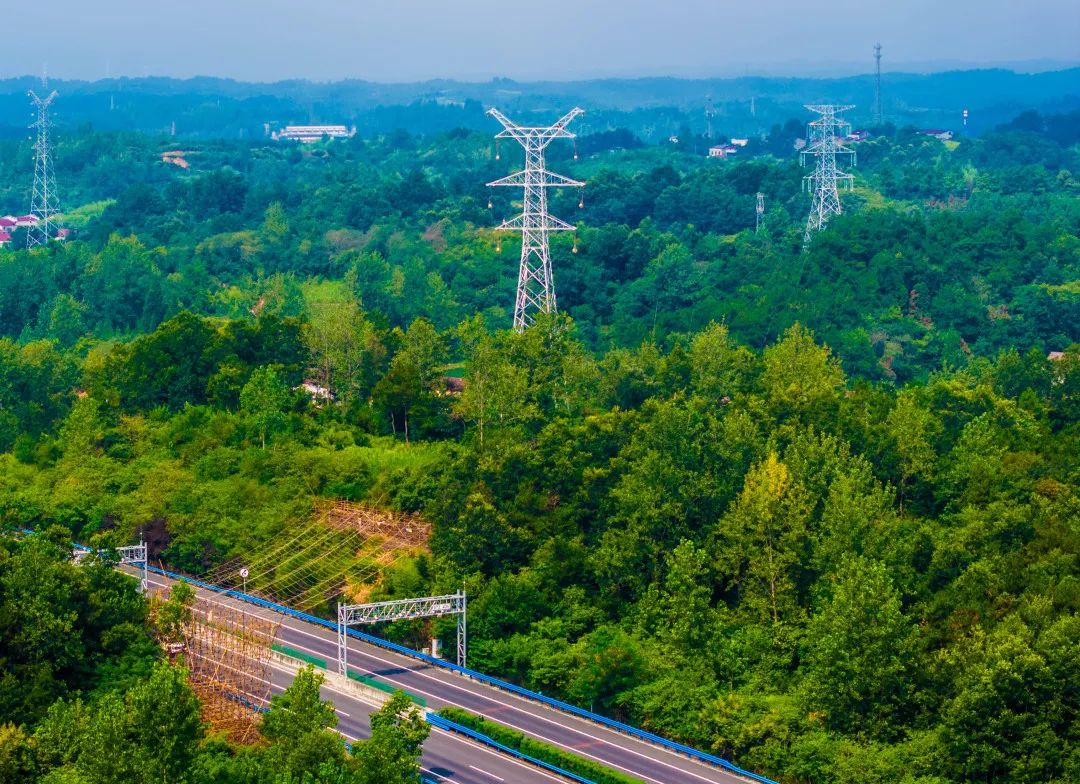

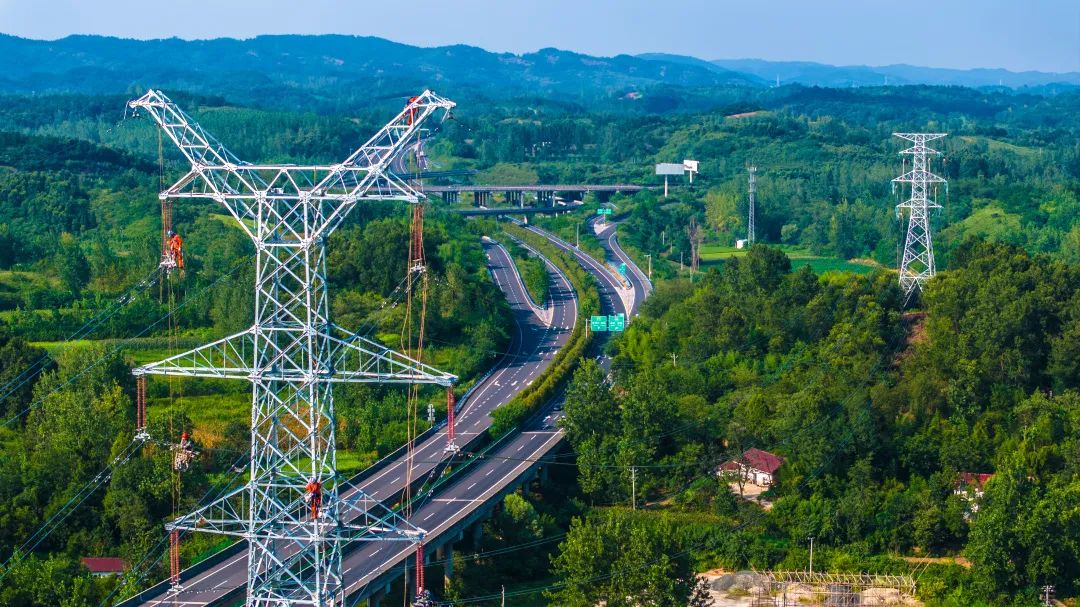

     本次TB23#-TB26#段跨越襄渝铁路、TB30#-TB32#段跨越邓保高速导地线展放施工,跨越档内同时跨越380伏和10千伏共杆等共8条带电线路、3条通讯线路、1条铁路、1条高速公路及5条乡村公路,作业风险高,为省公司系统当前唯一一个二级施工风险作业现场。



“万瓦鳞鳞若火龙,日车不动汗珠融。”施工高峰恰逢一年中暑热最盛时节。面对烈日炙烤,施工窗口期紧张、施工人员高温减员等不利因素,襄电集团输变电工程分公司顶压奋进、稳扎稳打,确保施工顺利推进,并成功创建省公司无违章作业现场。

1、精心策划 刚性落实

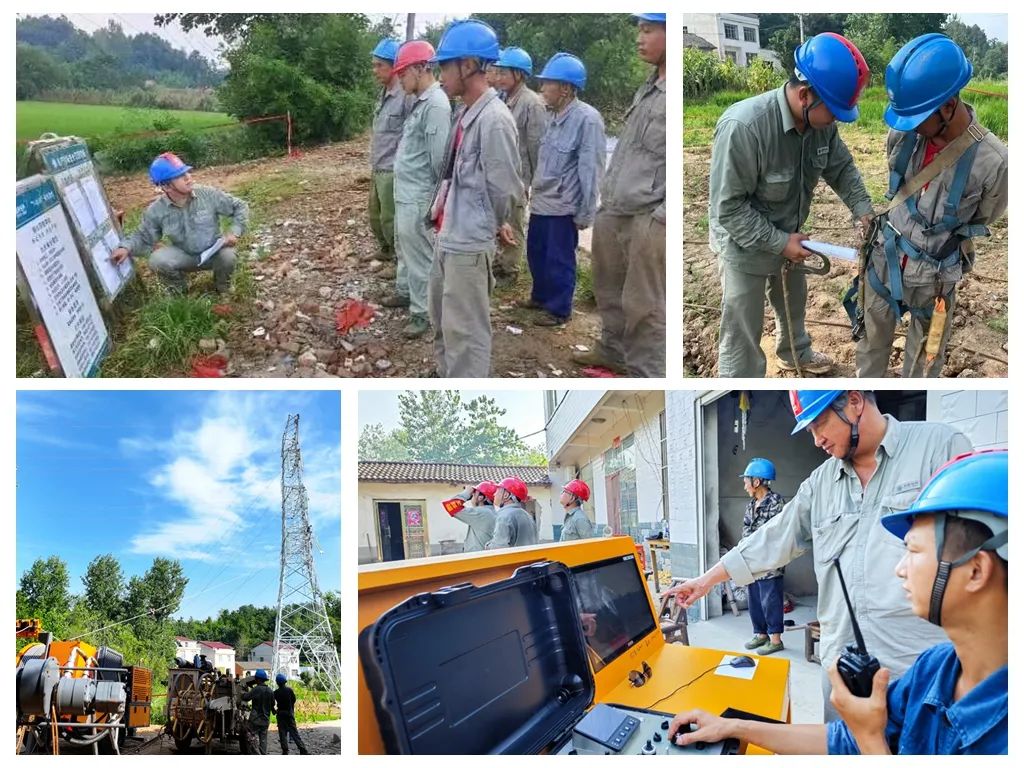

为确保跨越段顺利实施,精心筹划,认真梳理各项工作任务,从现场风险复勘、施工设备投入、施工安全保障和雨季、大风天气应急保障等方面做好统筹管理,明确时间节点及任务分工,并积极协调铁塔、导线等物资供应、立塔架线专项方案审核、施工机具监督检验及属地公司被跨越线路停电计划,刚性落实队伍、人员、机具等资源投入,为跨越段的实施打下坚实的基础。


2、全程督导 保安提质

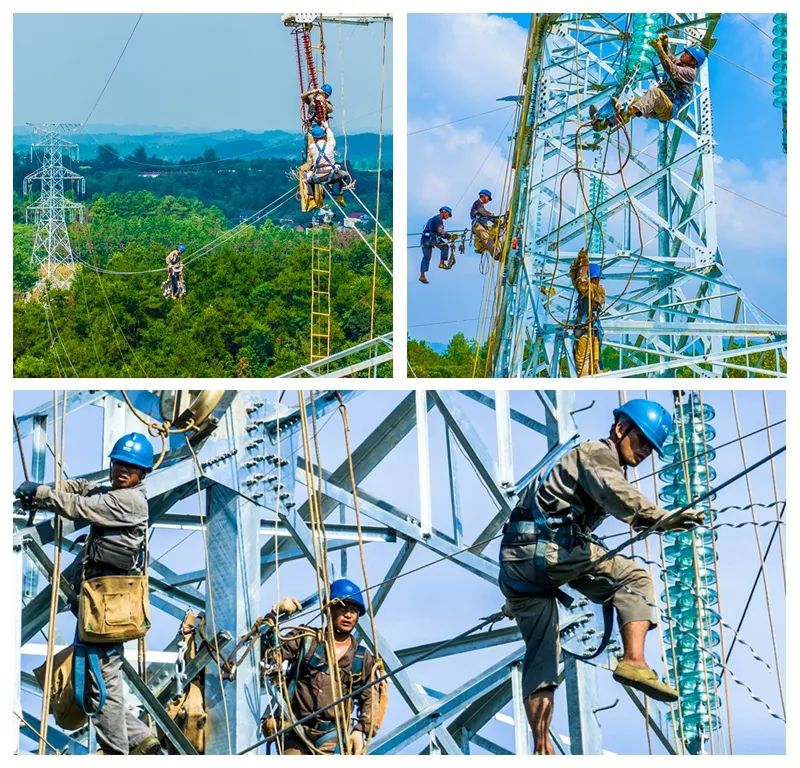

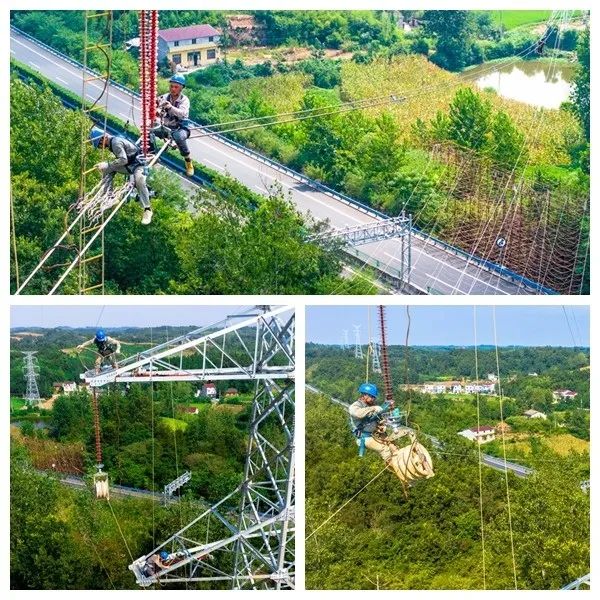

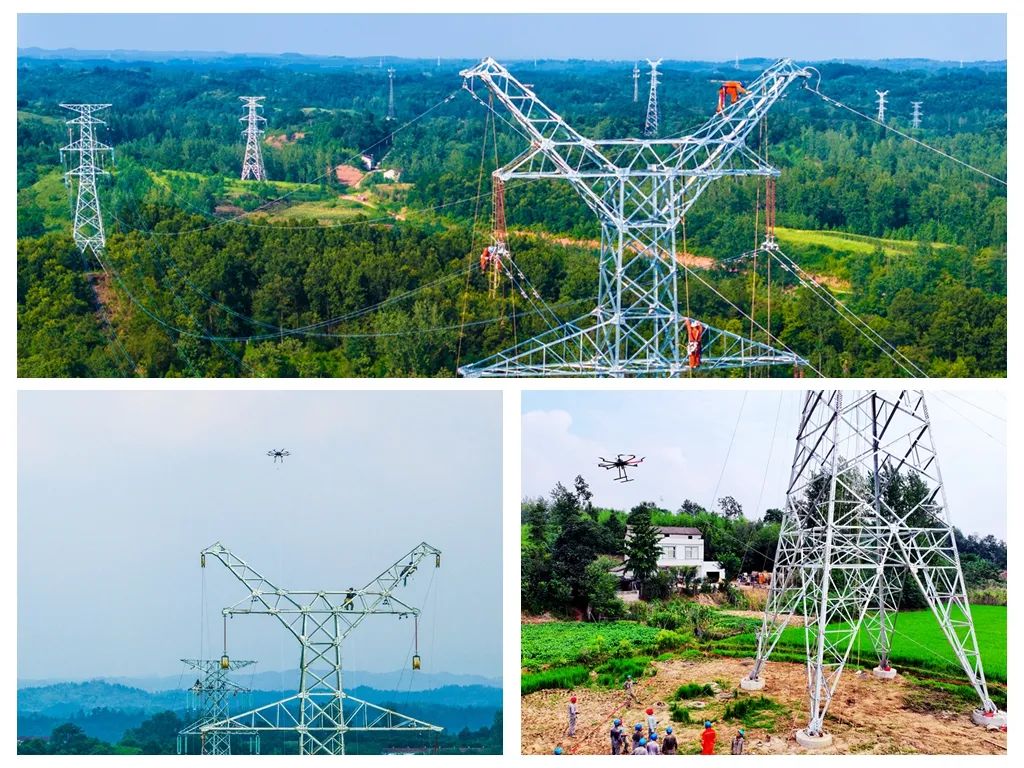

严格专项施工方案编审,搭设铁路、高速公路跨越架各2处、毛竹跨越架5处并使用降线措施。采用八旋翼无人机将锦纶绳与迪尼玛绳连通,导线采用一牵二的方式进行展放。严格执行施工方案,增强施工及管理力量投入,采用智能可视化牵张机,联合业主、监理项目部在开工前对施工现场布置、各项安全措施、施工方案等进行了逐项核查,确保在导线展放过程中,即使出现断线、跑线等极端情况,带电线路也能与导线“零接触”,保障现场施工与电网运行安全。业主、监理、施工项目部关键管理人员全程到岗履责,实施现场包保巡查及全程旁站机制,全面提升现场安全管理水平。


3、酷暑蒸腾 砺兵如火

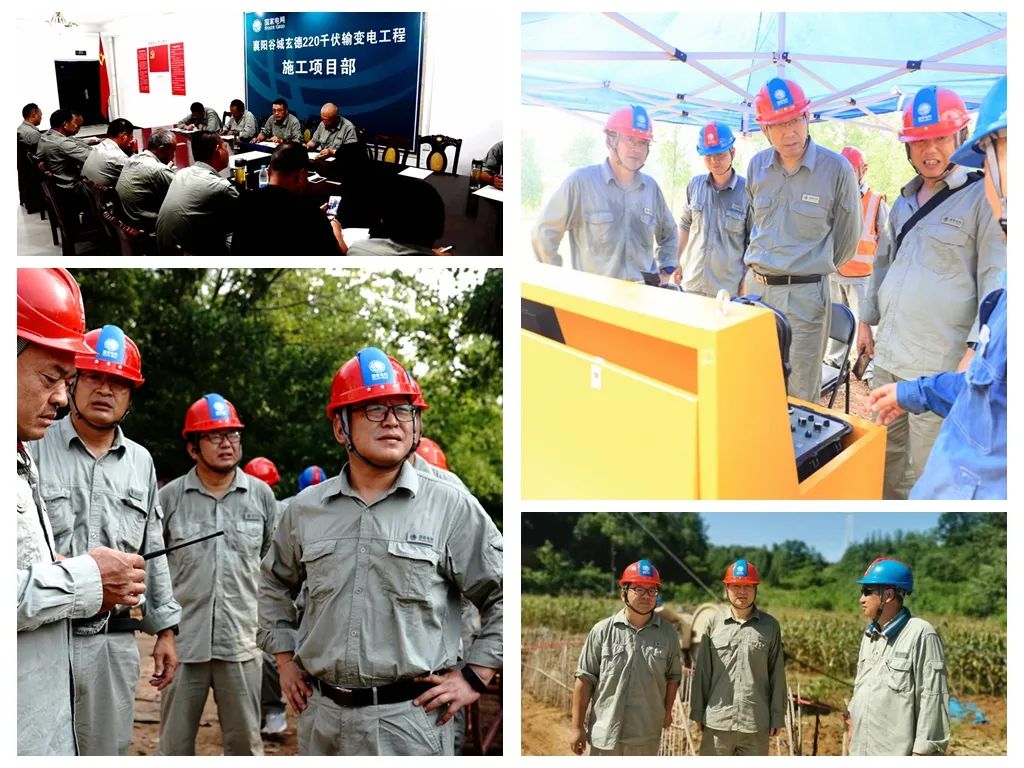

“冬战数九严寒,夏干三伏酷暑”是襄阳电网建设铁军的工作常态。该公司一方面坚持早开工晚收工,配足防暑降温药品,避开高温时段作业,开展“五备三保一救护”应急演练,另一方面及时掌握人员身体状态,根据外包队伍减员情况及时补员并动态调整作业计划。分管领导全程驻守包保,主要领导先后到现场检查指导并慰问干部员工,确保工程顺利推进。

三、后续重点工作


    跨越襄渝铁路、邓保高速段导地线展放顺利完成标志着顺安-武当山π入玄德220千伏线路工程进入导线架设的高峰期。

关山初度尘未洗,快马加鞭未下鞍。下一步,襄电集团输变电工程分公司将强化施工力量配置、严格现场管控、紧抓关键节点,重点管控好顺当线地线换OPGW光缆跨越二广高速、浩吉铁路、武西高铁、邓保高速、福银高速等6处二级风险,按照里程碑节点,保障工程建设按期完成。

END

 供 稿:输变电工程分公司

 图 文:可  健  邱振中  艾煊钧

 初 审:张  翔  曾祥斌

 校 核:程  婕

 编 发:融媒体中心(党委宣传部)
