海宁线路车间顺利完成
“小集中修”设备维修工作

从初夏到立秋
108个夜间施工天窗
时间紧、任务重、跨度长
经历防暑、防胀、防洪、防台
上级领导高度重视、精心部署、紧盯关键环节
车间党政工团齐心协力
发挥先锋模范作用和生力军作用
勇担时代重任,扬起使命风帆
为暑运防洪防胀工作打下良好的设备基础


为提升线路质量、保障列车安全运行。海宁线路车间“小型集中修”自6月4日开始至8月11日结束,此次任务跨度长、任务重、安全压力大。
小集中修过程中,段领导班子高度重视,全程参与,深入一线、靠前指挥,统筹协调,对施工全过程劳动安全盯控、工机具管理、施工质量、以及与兄弟单位之间的协调运作等方面提出了具体要求。全力确保安全生产有序可控,严肃现场作业执纪执标,确保现场作业安全万无一失。










车间党政负责人严格盯控
车间围绕小集中修,开展“勇当‘火车头’,先行作贡献”集中修动员会。车间党政负责人重点围绕施工特点、要求、任务和工作目标、安全风险提示等进行提示。要求车间管理人员和各班组负责人要切实加强现场劳动安全控制,强化执标执纪,对每一天每一项工作进行认真布置,提升职工安全责任心。
同时,要紧抓季节性工作特点,提前做好风险研判。车间党政工团齐心协力,发挥整体合力,党员要充分发挥先锋模范作用,青年发挥生力军作用,围绕职工生产生活做好后勤保障工作,确保各项施工任务顺利完成。

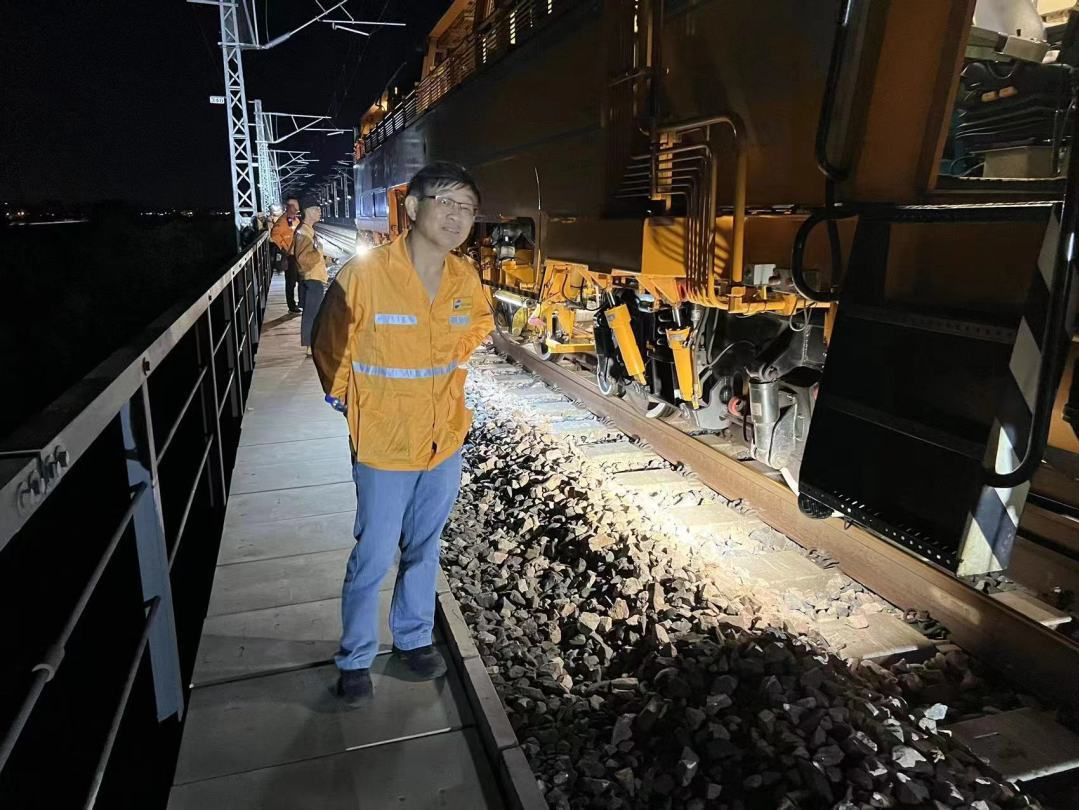

为进一步提升车间青年业务能力和技能水平,备战车间后续各项任务,组织车间专业技术骨干在海宁货场对青年职工进行专项培训,青年们不畏风雨、精心钻研、全心投入,车间主任在现场进行指导,对于青年职工不懂的问题及知识现场讲解,切实提高青年职工们的技能水平。

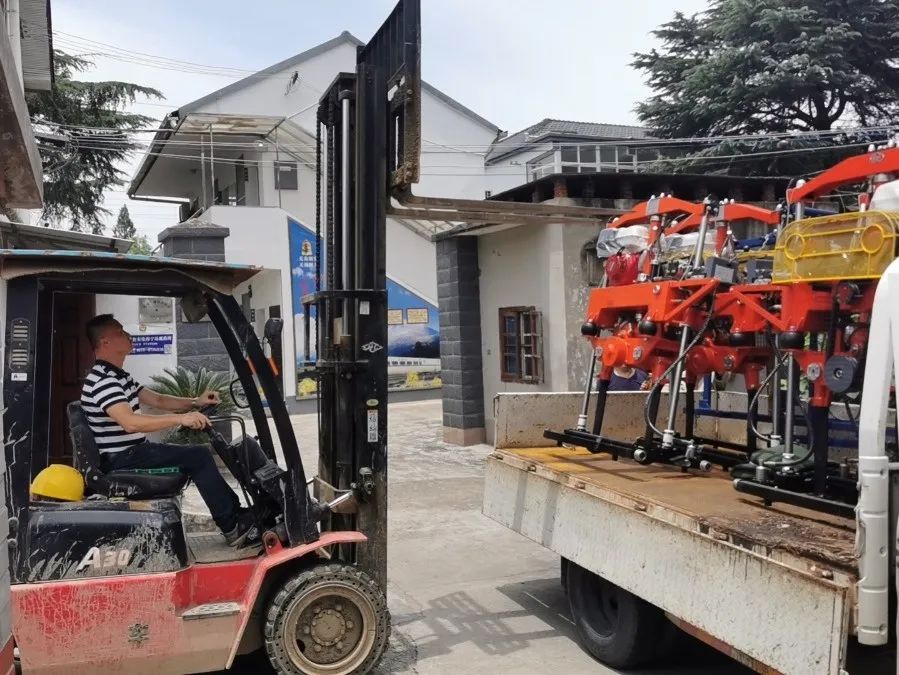

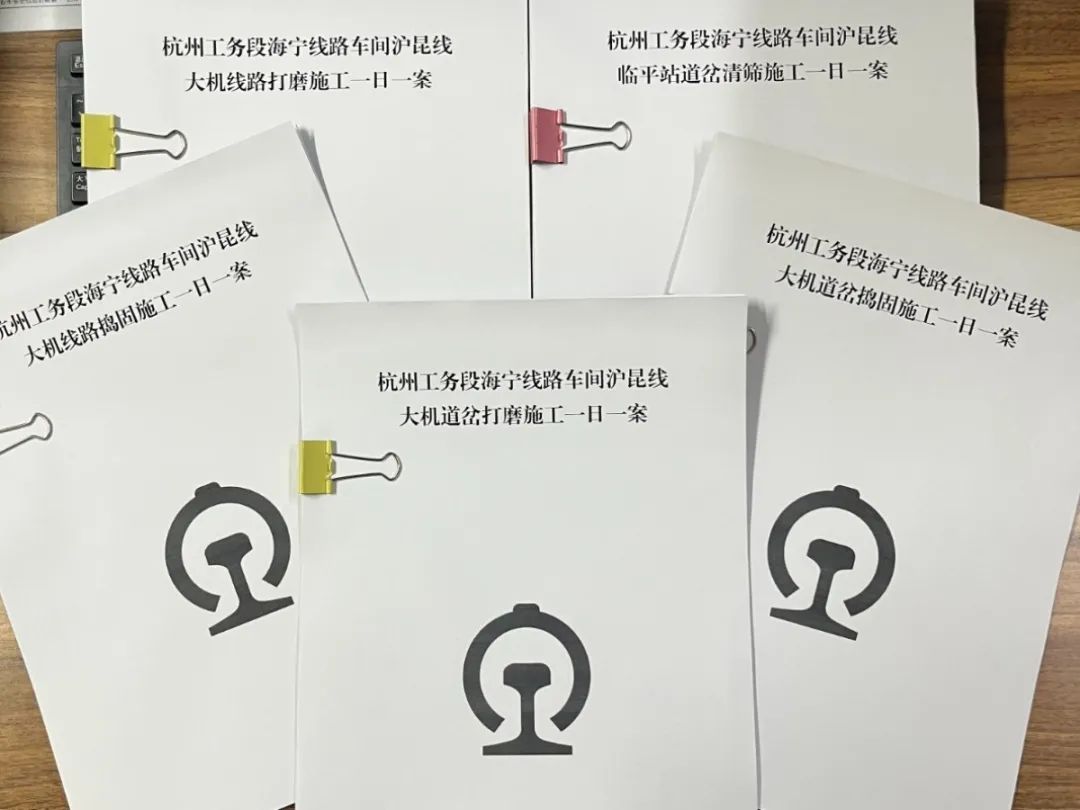

车间管理人员认真组织,从施工预案、施工组织安排、作业质量卡控、施工重点盯控、人员、材料问题等多方面发力,针对各阶段工作提前做好准备,以更多的精力、更好的精神状态投入到集中修主战场上。

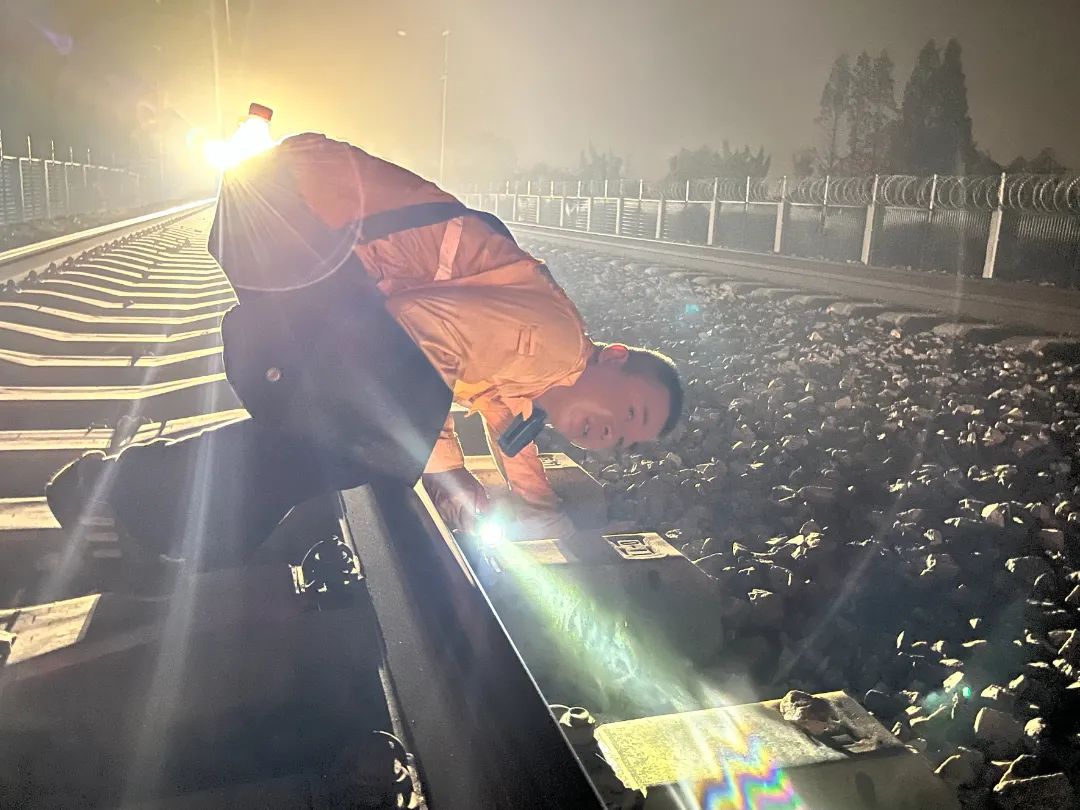

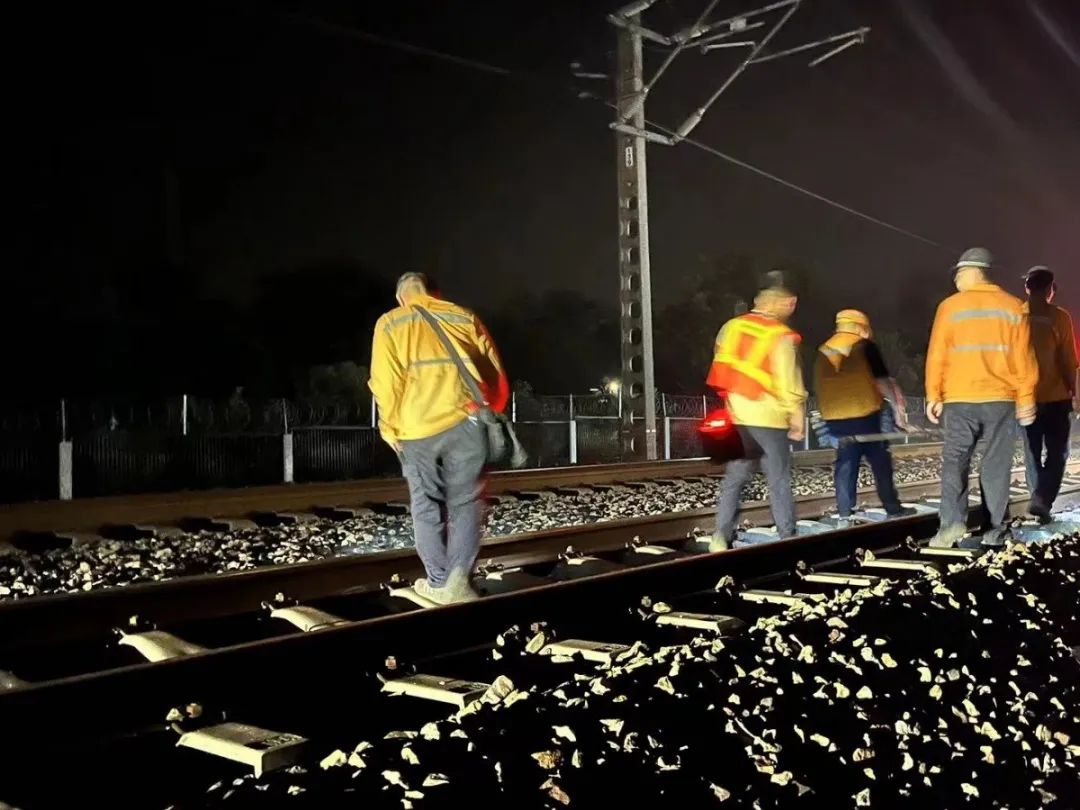

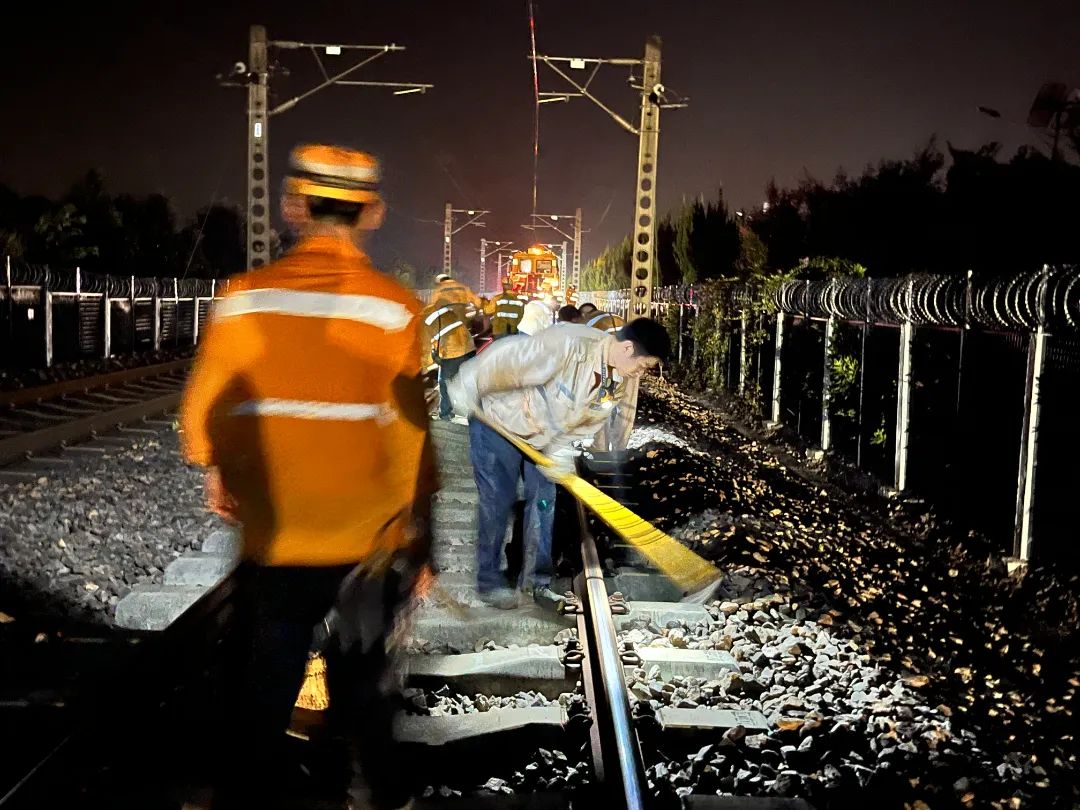

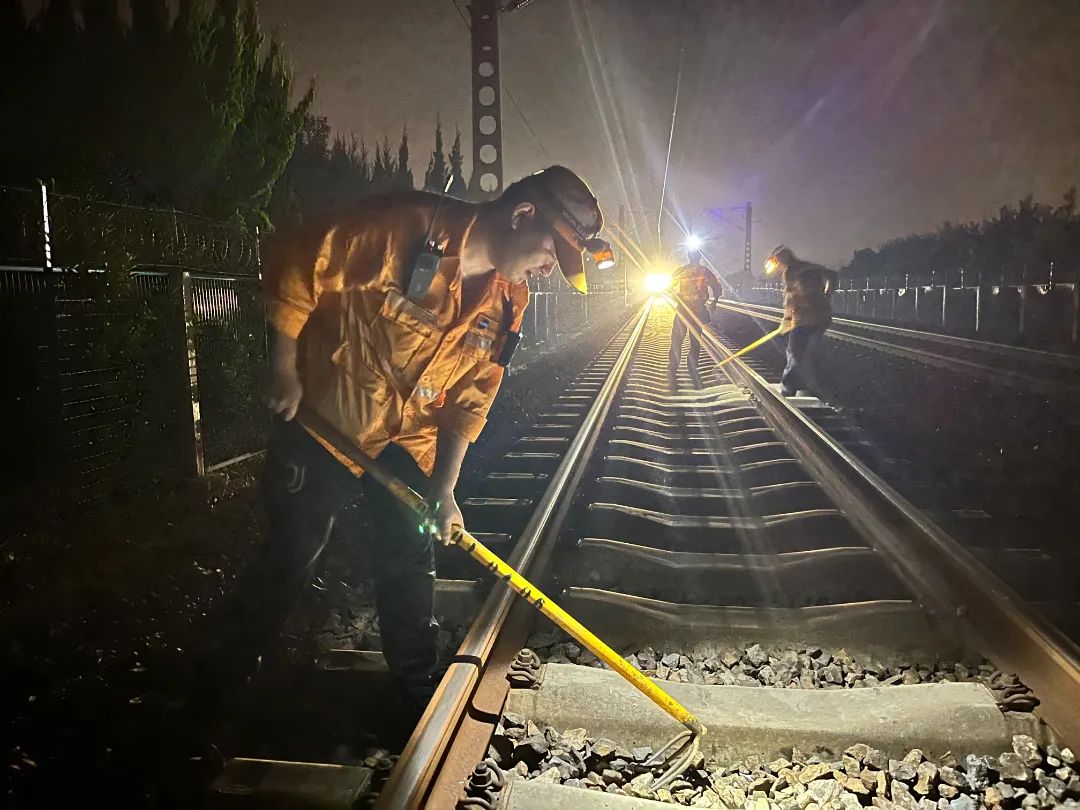

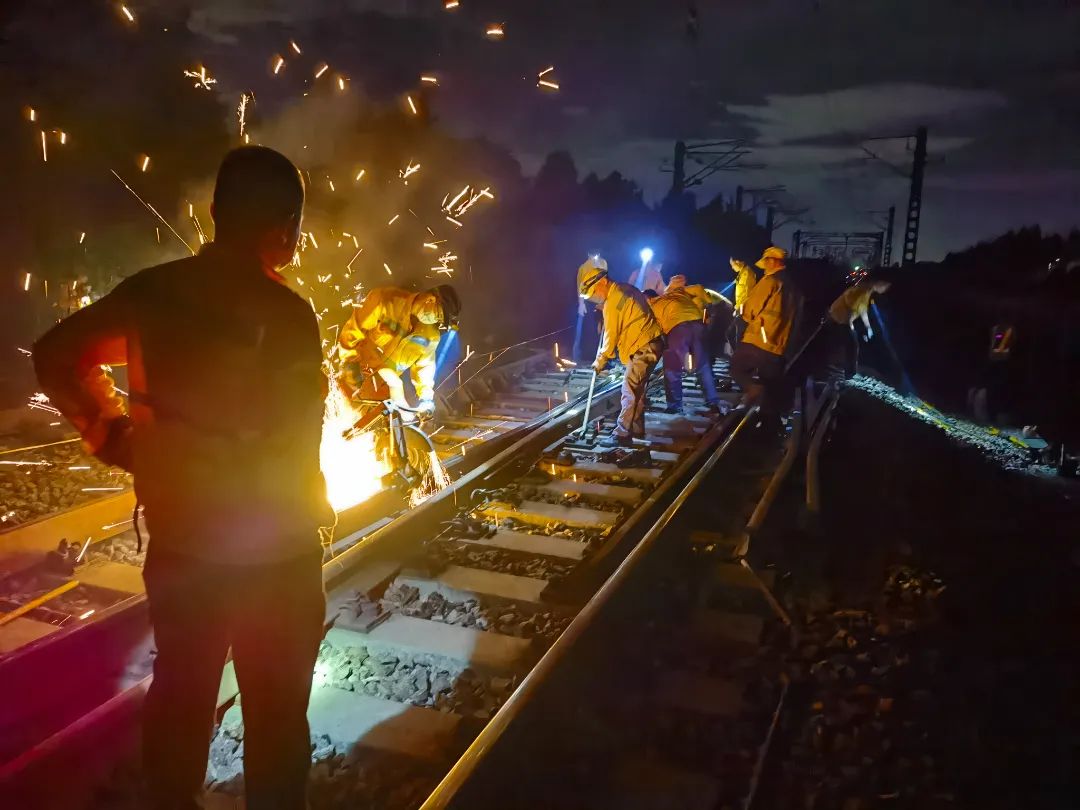

6月4日晚沪昆线临平站外,一束束头灯划破夜空,施工现场人头攒动,井然有序地进行施工前的各项准备工作,随着线路封锁的号角吹响,施工命令准时下达,工务、电务、供电各部门作业人员上线后紧密配合、协同作战,一时间捣固机的轰鸣声、职工们的号子声响彻站场,道岔清筛施工在临平站正式开始。
为期68天的施工也正式打响。

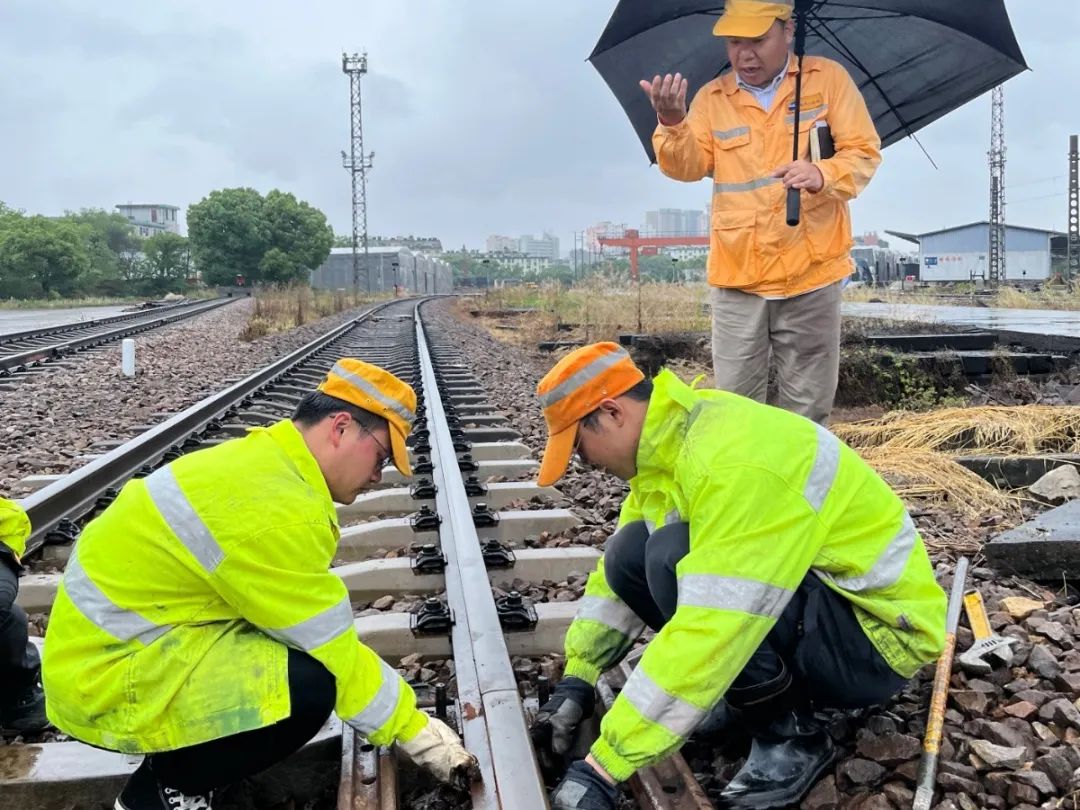

在此期间也出现了连续的降雨以及台风,虽然现场施工人员工作服被雨水和汗水完成打湿,但是这丝毫未影响他们在现场的奋战热情。



他们奋力拼搏,用自己昂扬的斗志和满腔热血完成着每一项工作,在自己的岗位上发光发热、迎难而上,高质量完成各项施工任务。
统筹开展各项工作

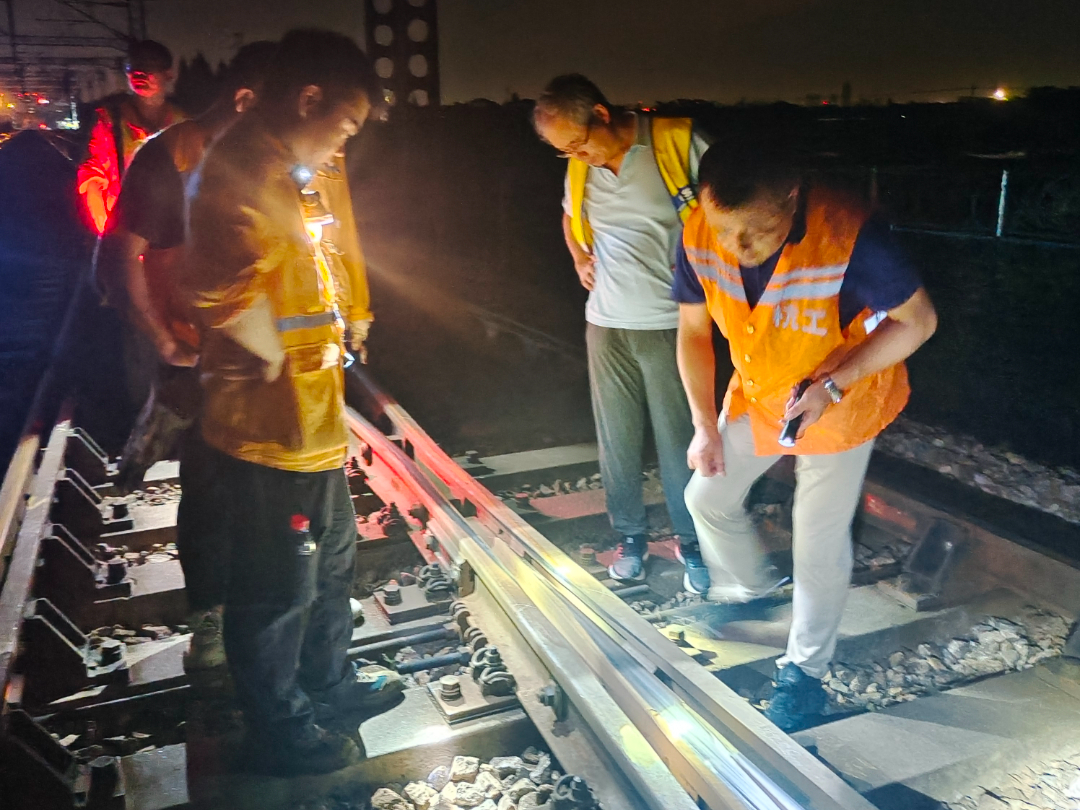

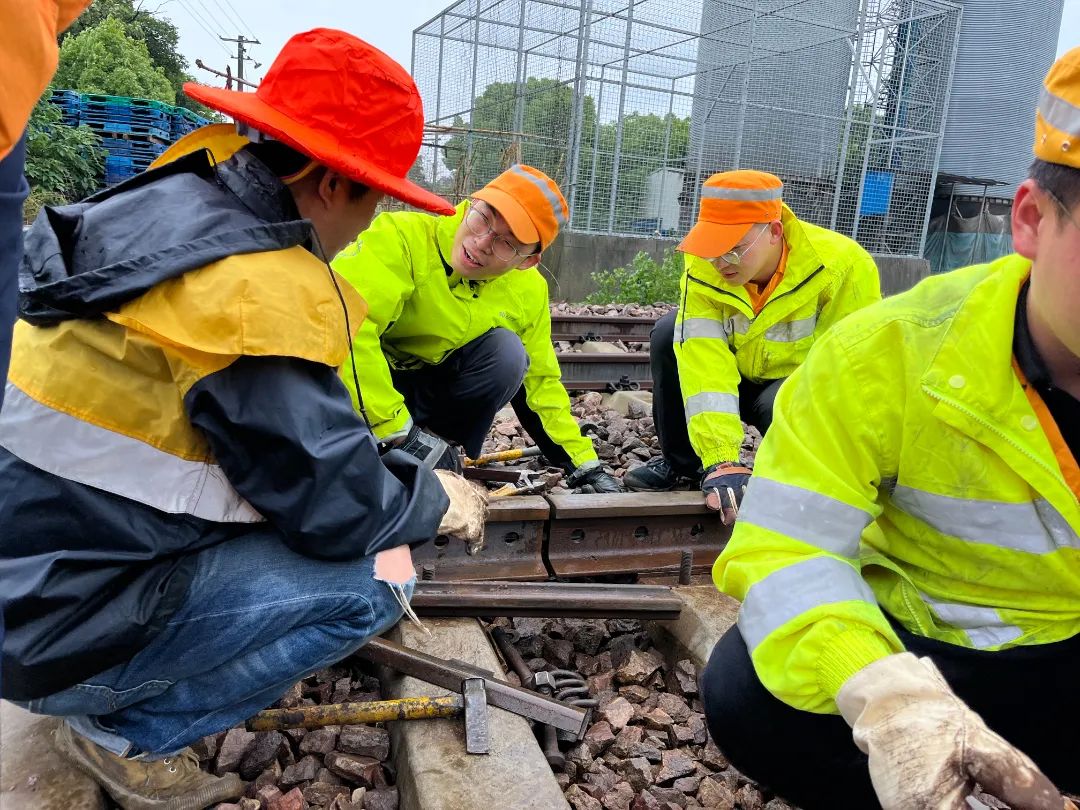

在段领导和专业科室的支持下,车间统筹组织完成更换整组道岔胶垫、轨距精调、更换轨件等工作,确保了各项工作稳步开展。

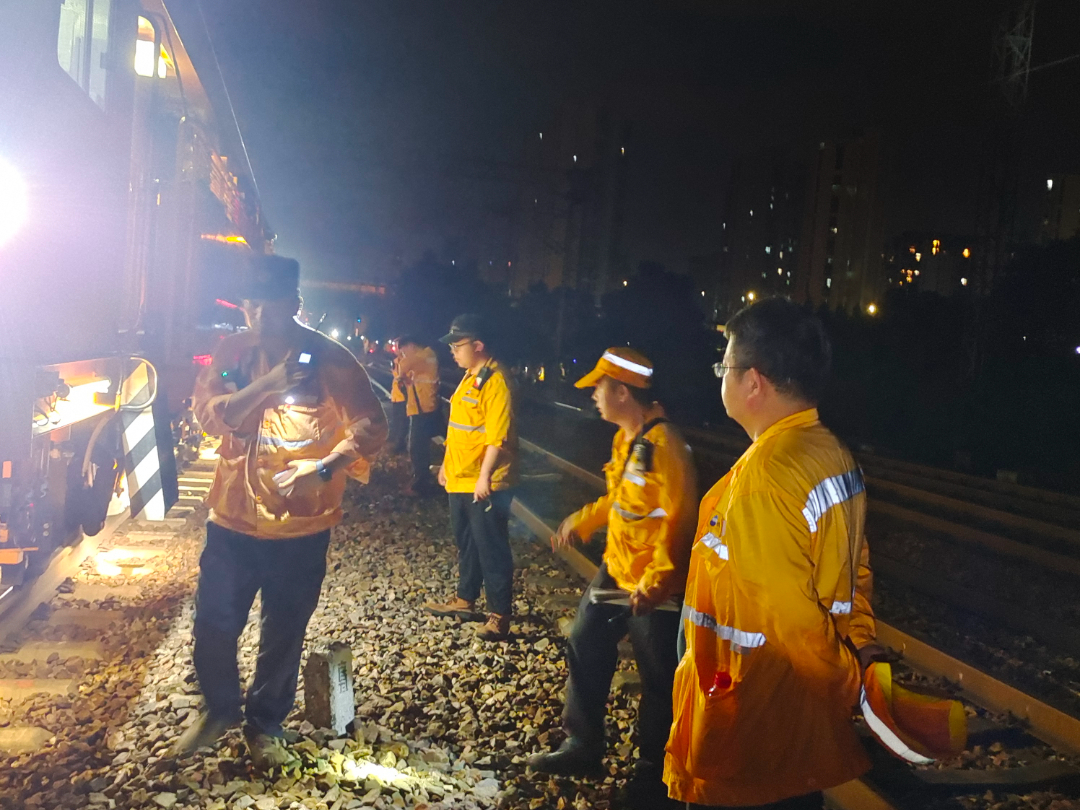

车间利用盯控分析室实时盯控各项重点作业,夜间人员实时盯控重点作业,白天人员全覆盖回放全部作业,盯控作业人员现场执标执纪、现场组织、作业处置情况,确保车间生产有条不紊、安全开展。




持续的高温天气,给坚守在一线岗位的作业人员带来了严峻的“烤”验。车间党政工团为持续奋战在高温下的一线员工送去温暖和关怀,为他们送上了西瓜、矿泉水等,并叮嘱大家在坚守岗位的同时,要增强自我防护意识,防止中暑事件的发生,确保暑期职工的劳动安全和身体健康。

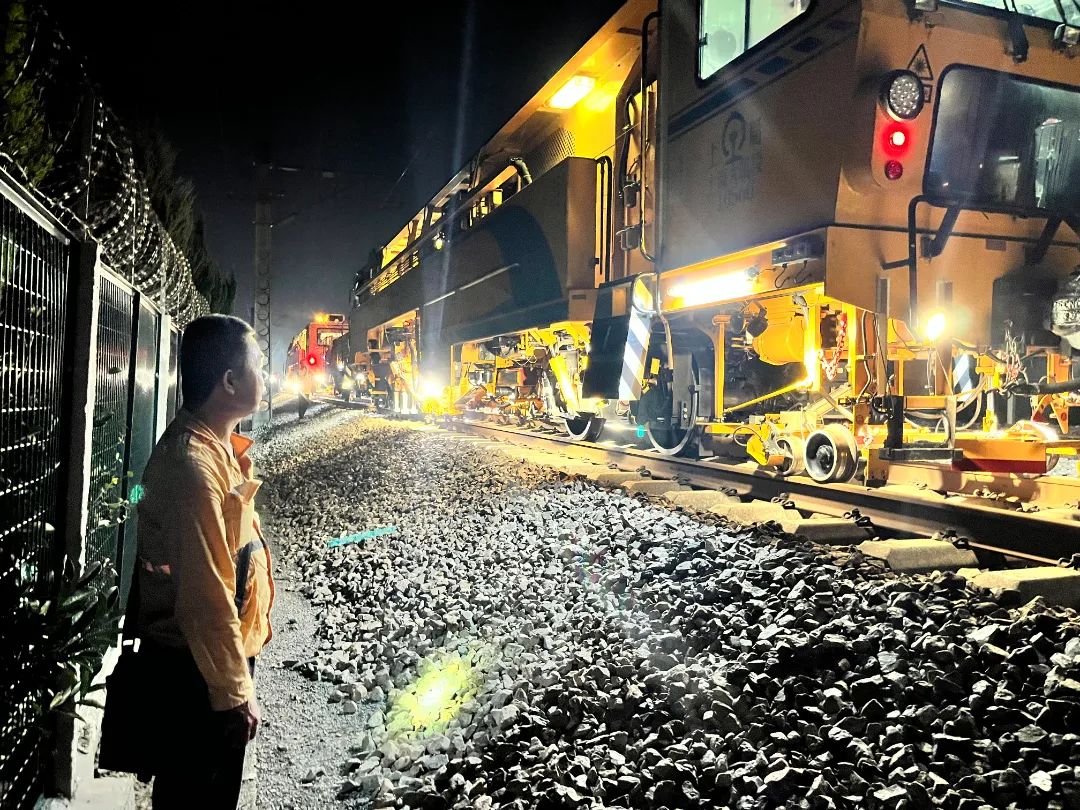

大机线路打磨完成127.65公里

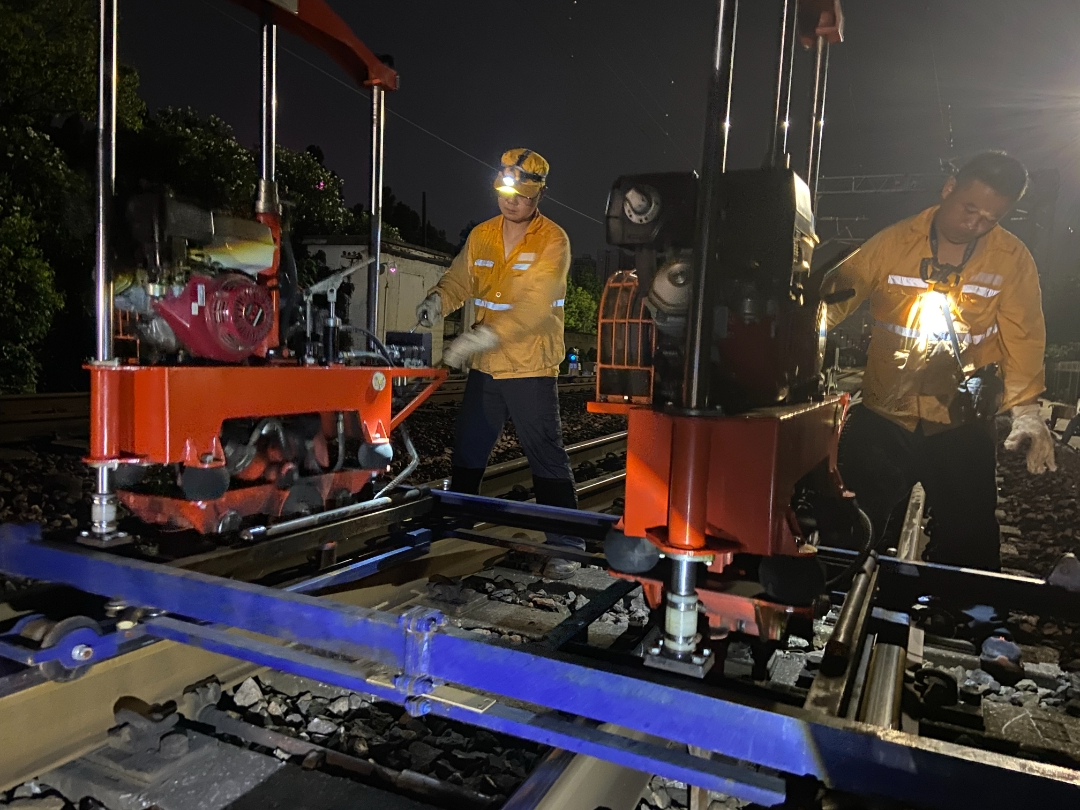

大机线路捣固完成133.13公里
大机道岔捣固完成100组
大机道岔打磨完成85组
临平站清筛完成4组
拆除临平站货场道口1处
更换整组道岔胶垫68组
上半年轨距精调46.755公里
车间更换轨件5次

随着施工的结束
沪昆线临平--嘉兴东线路焕然一新
TQI值由5.33降到4.82
线路质量得到提升
是现场作业人员
在一次次的施工中
团结协作、攻坚克难的成果
车间结合“岗位创佳绩、喜迎党代会”党内主题活动
弘扬敢担当、能吃苦、肯奋斗的精神
发扬“勇当‘火车头’,先行作贡献”的风采
全力确保铁路运输安全稳定
以实际行动迎接段第十二次党代会顺利召开

来源|海宁线路车间
编辑|王雅琴、孙昌胜
核稿|徐立
