锅炉及附属设备安装施工作业指导书(四)

   日期:2023-08-12 03:28:18     来源:网络整理    作者:本站编辑    浏览:19    评论:0

锅炉及附属设备安装施工作业指导书

3.1.7安装鼓风机:

3.1.7.1安装鼓风机:

先检查基础位置、质量是否符合图纸要求,无误后将上好地脚螺栓的鼓风机抬到基础上就位。由于风机壳一侧比电机一侧重,需将风机壳一侧垫好,再用垫铁将电机找平找正,最后用混凝土将地脚螺栓孔灌注好。待混凝土强度达到75%时再复查风机是否水平,螺全加好弹簧垫圈后将地脚螺栓紧固。

3.1.7.2安装风管:

a当采用砖地下风道时,地下风道内壁要用水泥砂浆抹光滑,风道要严密,风机出口与风管之间、     风管与地下风道之间链接要严密,防止漏风。

b当采用钢板风道时,风道法兰连接要严密。

c最后检查一下锅炉风室调节阀是否灵活,定位是否可靠。

3.1.7.3风机试运行

接通电源,先进行点试,检查风机转向是否正确,有无摩擦和振动现象,无问题后进行试车,运转时检查电机和轴承升温是否正常,一般不高于室温40℃为正常。风机冷运行不少于2小时,并作好运行记录。

3.1.8除尘器安装:

3.1.8.1安装前首先核对除尘器的旋转方向与引风机的旋转方向是否一致,安装位置是否便于清灰、运灰,除尘器落灰口距地面高度一般为0.61.0m。检查除尘器内壁耐磨涂料有无脱落。

3.1.8.2安装除尘器支架:将地脚螺栓安装在支架上,然后把支架放在划好基准线的基础上。

3.1.8.3安装除尘器:支架安装好后,吊装除尘器,紧好除尘器与支架连接的螺栓。吊装时根据情况(立式或卧式)可分段安装,也可整体安装。除尘器的蜗壳与锥形体连接的法兰要连接严密,用φ10的石棉扭绳作垫料,垫料应加在连接螺栓的内侧。

3.1.8.4烟管安装:先从省煤器的出口或锅炉后烟箱的出口安装烟管和除尘器的扩散管。烟管之间的法兰连接用φ10石棉绳作垫料,连接要严密。烟管安好后,检查扩散管的法兰与除法器的进口法兰位置是否合适。如略有不合适可适当调整除尘器支架的位置和标高,使除尘器与烟管连接妥当。

3.1.8.5检查除尘器的垂直度和水平程度:除尘器和烟管安装好后,检查除尘器及支架的垂直度和水平程度。除尘器的垂直度和水平误差为1/1000,然后将地脚螺栓孔内灌注混凝土,待混凝土的强度达到75%时,将地脚螺栓拧紧。

3.1.8.6安装锁气器:锁气器是除尘器的重要部件,是保证除尘器效果的关键部位之一,因此锁气器的连接处和舌形板接触的严密,配重或挂环要合适。

3.1.8.7现场制作烟管时,除尘器应按图纸位置安装,最后安装烟管。为减少阻力,应尽量减少拐弯和缩短烟管。制做弯头(虾米腰)时其弯曲半径不应小于管径的1.5倍。制做除尘器的扩散管时,扩散管的渐扩角度不得大于20°(图3.1.8.7)。



3.1.8.7

3.1.9起风机安装:

3.1.9.1安装引风机和电机:

a用人抬或机械吊装设备,把风机和电机(用皮带连接的先安电机滑轨)分别安装在放好基准线和清好预留孔的基础上,上好地脚螺栓,螺母应外露12扣,用成对的垫铁放在机座下进行找平找正。

(a)锅炉出厂不配带烟管,引风机可以按图纸的位置标出高进行找平找正,引风机的位置决定烟管的尺寸。

(b)锅炉出厂配带烟管,引风机的位置和标高应根据除尘器的位置和标高以及烟管的实际尺寸来确定,以避免安装中改动烟管。

b引风机安装要求:

(a)纵向水平度0.2/1000

(b)横向水平度0.3/1000

(c)风机轴与电机轴不同心,径向位移不大于0.05mm

(d)靠背轮的间隙应符合通用规定(一般210mm);

(e)如用皮带轮连接时,风机和电机的两皮带轮的平行度允许偏差应小于1.5mm。两皮带轮槽应对正,允许偏差应小于1mm

(e)风机壳安装应垂直。

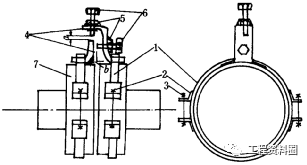

c联轴器(靠背轮)找同心工具见图3.1.9.1.c。

3.1.9.1.c.1

1—卡箍;2—角钢;3—夹紧螺栓;4—卡子;5—螺母;6—测点螺栓;7—联轴器

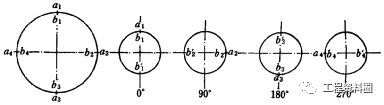

找正时在两轮外圆上划出四等分记号,装好测量用的卡具,同时转动两轮轴,每转90°测量一次ab点的读数值(用塞尺测量),并将四个位置上的读数记录下来,测点在两轮上相对位置不变,在每个位置上,只测记一个径向读数a就可以了。但在端面上应测两个(同一直径方向上的)轴向读数b1b1’,并取其和的一半作为记录值。为保证测量准确可靠,可重复12次,看测出的数值是否相同,如不同应查明原因重调重测(图3.1.9.1.c.2)。

3.1.9.1.c.2

d安装烟管时应使之自然吻合,不得强行联接,更不允许将烟道重量压在风机上。

e安装调节风门时应注意不要装反,应标明开、关方向。

f安装完后试拨转动,检查是否有过紧或与固定部分碰撞现象,发现有不妥之处必须调整好松紧度。

3.1.9.2灌注混凝土。混凝土的标号应比基础标号高一级,灌注捣固时不得使地脚螺栓歪斜,灌注后要养护。

3.1.9.3安装冷却水管:冷却水管应干净畅通,排水管应安漏斗便于直观出水的大小,可用阀门调整。安装后应按要求进行水压试验,如无规定时,试验压力不低于0.4MPa4kgf/cm2),可参考给水管安装要求。
