一建机电篇,绝热工程施工技术

   日期:2023-08-12 02:57:27     来源:网络整理    作者:本站编辑    评论:0

各位同学,今年一建考试时间是2023年9月9日10日,离一建考试时间还有27天,今天您看书做题了吗?下面跟我学一起学习一建机电专业重要知识点!

第一节、设备及管道绝热工程施工方法

(一)绝热结构的组成

1.保温结构

由保温层和保护层组成。

2.保冷结构

由保冷层、防潮层和保护层组成。

一、施工方法

(一)绝热层

1.嵌装层铺法

嵌装层铺法是将绝热层嵌装穿挂于保温销钉上,外层敷设一层铁丝网形成一个整体,常用于大平面或平壁设置绝热层施工。绝热材料宜采用软质或半硬质制品。

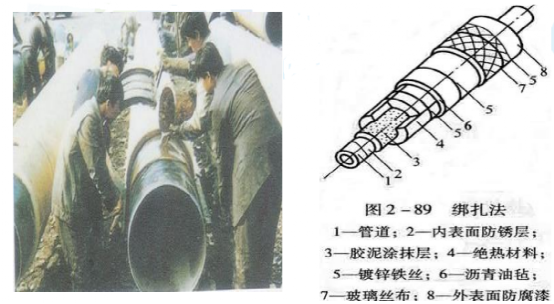

2.捆扎法

(1)捆扎法是把绝热材料制品敷于设备及管道表面,再用捆扎材料将其扎紧、定位的方法。该方法适用于软质毡、板、管壳,硬质、半硬质板等各类绝热材料制品的施工。用于大型筒体设备及管道时,需依托固定件或支承件来捆扎、定位。

(2)配套的捆扎材料有镀锌铁丝、包装钢带、粘胶带等。对泡沫玻璃、聚氨酯、酚醛泡沫塑料等脆性材料不宜采用镀锌铁丝、不锈钢丝捆扎,宜采用感压丝带捆扎,分层施工的内层可采用粘胶带捆扎

3.拼砌法

(1)拼砌法是用块状绝热制品紧靠设备及管道外壁砌筑的施工方法,分为干砌和湿砌。

(2)干砌是将绝热块沿钢结构与构件排列,缝隙可用散棉填实。

(3)湿砌则将绝热块涂抹绝热灰浆,并整齐砌筑,拼缝与缺损处应采取措施加强整体强度。

(4)对某些硬质绝热制品湿砌法保温不但严密性好,结构强度也好。拼砌法常用于保温结构施工,特别是高温炉墙的保温层砌筑。

4.缠绕法

(1)缠绕法是采用矿物纤维绳、带类制品缠绕在设备及管道需要保温的部位。

(2)该方法仅适用于设计允许的小口径管道和施工困难的管道与管束,施工简单,检修方便,使用辅助材料少,并且适用于不规则的管道。

5.填充法

填充法是用粒状或棉絮状绝热材料填充到设备及管道摩外的空腔内的施工方法。

6.粘贴法

(1)粘贴法是用各类粘结剂将绝热材料制品直接粘贴在设备及管道表面的施工方法。

(2)适用于各种轻质绝热材料制品,如泡沫塑料类,泡沫玻璃,半硬质或软质毡、板等。

(3)当选用粘贴法进行绝热层施工时需要保证粘结剂的性能,即粘结剂的使用温度必须符合被绝热的介质温度要求,对所用绝热材料和被绝热的材料表面没有腐蚀,而且又有相当强的粘结性。

7.浇注法

(1)浇注法是将配制好的液态原料或湿料倒入设备及管道外壁设置的模具内,使其发泡定型或养护成型的一种绝热施工方法。

(2)液态原料目前多采用聚氨酯溶剂,湿料是轻质粒料与胶结料和水的拌合物。该法较适合异形管件的绝热以及室外地面或地下管道绝热。

8.喷涂法

喷涂法是利用机械和气流技术将料液或粒料混合、输送至特制喷枪口送出,使其附着在绝热面上成型的一种施工方法。该法与浇注法同属现场配料、现场成型的施工方法。

9.涂抹法

涂抹法是将绝热涂料采用涂抹的方法敷设在设备及管道表面。涂抹法可在被绝热对象处于运行状态下进行施工。涂抹绝热层整体性好,与保温面结合较牢固,施工作业简单。

10.可拆卸式绝热层施工方法

设备或管道上的观察孔、检测点、维修处的保温,应采用可拆卸式结构。即将保温材料预制成金属盒等可拆卸的结构,采用螺栓等方式固定。

11.金属反射绝热结构施工方法

利用高反射、低辐射的金属材料(如铝箔、抛光不锈钢、电镀板等)组成的绝热结构称为金属反射绝热结构。该类结构主要采用焊接或铆接方式施工。

(二)防潮层

1.涂抹法

在绝热层表面附着一层或多层基层材料,并分层在其上方涂敷各类涂层材料的一种防潮层施工方法。

2.捆扎法

把防潮薄膜与片材敷于绝热层表面,再用捆扎材料将其扎紧,并辅以粘结剂与密封剂将其封严的一种防潮层施工方法。

(三)保护层

1.金属保护层安装方法

采用金属保护层如镀锌薄钢板或铝合金薄板紧贴在保温层或防潮层上的方法。

2.非金属保护层安装方法

采用非金属保护层如复合制品板紧贴在保温层或防潮层上的方法

第二节、设备及管道绝热工程施工技术要求

一、施工准备和要求

2.应具备的条件

1)宜在设备及管道压力强度试验、严密性试验及防腐工程合格后,开始绝热施工

二、施工技术要求

(一)绝热层

1.一般规定

(1)分层施工

当采用一种绝热制品,保温层厚度≥100mm保冷层厚度≥80mm时,应分为两层或多层逐层施工,各层厚度宜接近。

(2)拼缝宽度硬质或半硬质绝热制品用作保温层时,拼缝宽度≤5mm;用作保冷层时,拼缝宽度≤2mm

(3)搭接长度绝热层施工时,每层及层间接缝应错开,其搭接的长度宜≥10Omm

(4)接缝位置

1)水平管道的纵向接缝位置,不得布置在管道下部垂直中心线45°范围内

2)当采用大管径的多块硬质成型绝热制品时,绝热层的纵向接缝位置可不受此限制,但应偏离管道垂直中心线位置。

3.捆扎法施工要求

(1)捆扎间距

硬质绝热制品捆扎间距≤400mm半硬质绝热制品≤300mm软质绝热制品≤200mm

(2)捆扎方式

1)不得采用螺旋式缠绕捆扎。

2)每块绝热制品上的捆扎件不得少于两道,对有振动的部位应加强捆扎

3)双层或多层绝热层的绝热制品,应逐层捆扎,并应对各层表面进行找平和严缝处理

4)不允许穿孔的硬质绝热制品,钩钉位置应布置在制品的拼缝处;钻孔穿挂的硬质绝热制品,其孔缝应采用矿物棉填塞

5.缠绕法施工要求

(1)当用绝热绳缠绕施工时,各层缠绳应拉紧,第二层应与第一层反向缠绕并应压缝。绳的两端应用镀锌铁丝捆扎于管道上。

(2)当用绝热带缠绕时,绝热带应采用规格制品。当现场加工时,其带宽应小于150mm,可制带成卷,敷设时应螺旋缠绕,其搭接尺寸应为带宽的1/2。

精品学习资料,有弱电、室分工程学习资料。入行必备,培训必备!

好消息,2022年弱电资料更新了,只要49元。买资料,送22年二建资料,学习弱电相关知识,交个弱电专业朋友

弱电、室分技术交流群,这里高手如云,学习交流好去处!

加入弱电技术交流群,学习交流两不误!


打赏

更多>同类资讯
0相关评论

推荐图文
推荐资讯
点击排行
网站首页  |  关于我们  |  联系方式  |  使用协议  |  版权隐私  |  网站地图  |  排名推广  |  广告服务  |  积分换礼  |  网站留言  |  RSS订阅  |  违规举报  |  皖ICP备20008326号-18
Powered By DESTOON
