2023年一级建造师《机电工程管理与实务》历年必考点汇总第二部分

   日期:2023-08-10 15:30:34     来源:网络整理    作者:本站编辑    浏览:17    评论:0

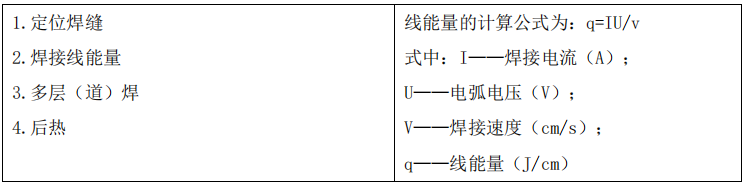

1H412033 焊接应力与焊接变形

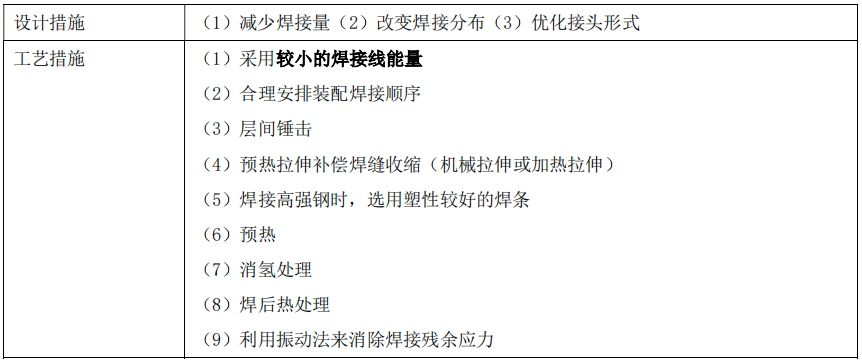

一、降低焊接应力的措施

二、焊接变形的分类:

面内变形:焊缝纵向、横向收缩变形和焊缝回转变形

面外变形:角变形、弯曲变形、扭曲变形、失稳波浪变形。

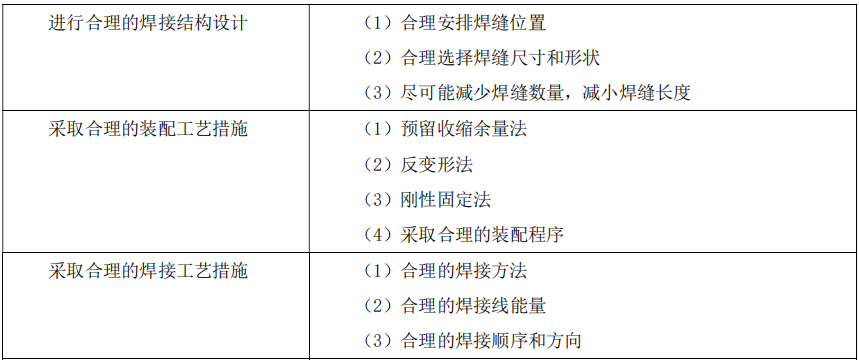

三、预防焊接变形的措施

1H412034 焊接检验方法

一、焊接检验方法分类

二、焊接过程质量检验

(一)焊接前检验

母材、零部件主要结构尺寸、组对质量、坡口清理检查、焊接前的确认

(二)焊接过程检验

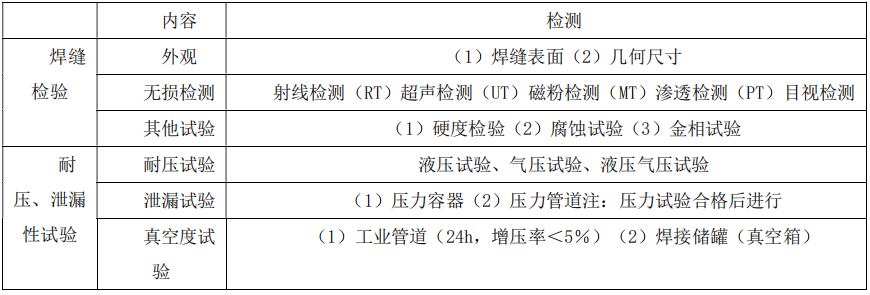

(三)焊缝检验

1H413000 工业机电工程安装技术

1H413010 机械设备安装技术

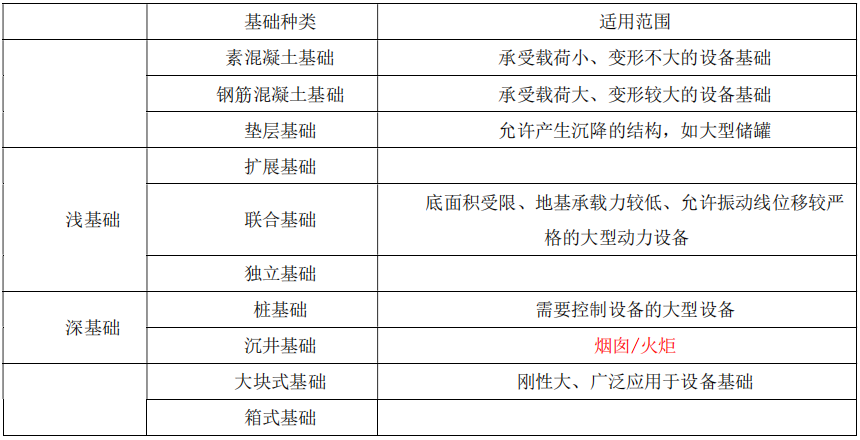

1H413011 设备基础的种类及应用

一、机械设备的种类

二、设备基础施工质量验收要求

1.设备基础常见质量通病:

(1)基础上平面标高超差

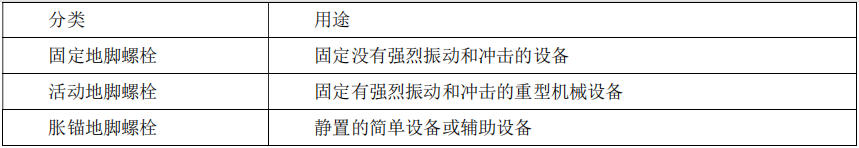

(2)预埋地脚螺栓的位置、标高超差。

(3)预留地脚螺栓孔深度超差。过浅会使地脚螺栓无法正确埋设。

1H413012 机械设备安装程序

一、机械设备安装的一般程序

施工准备→设备开箱检查→基础测量放线→基础检查验收→垫铁设置→设备吊装就位→设备安装调

整→设备固定与灌浆→设备零部件清洗与装配→润滑与设备加油→设备试运转→工程验收。

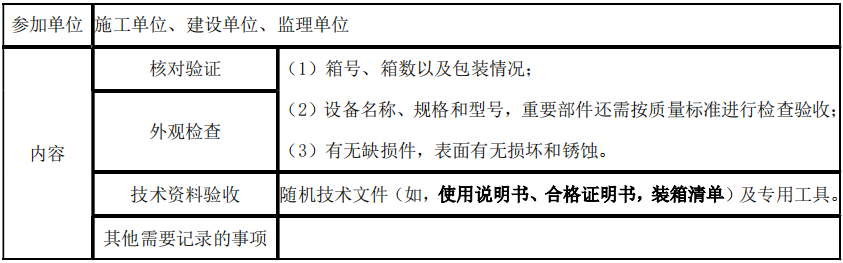

二、设备开箱检查:

三、基础测量放线:

1.设备安装的定位依据

①基准线(平面)②基准点(高程)

2.基准线和基准点的设置要求

(1)划定依据:①工艺布置图②测量控制网③相关建筑物轴线、边缘线、标高线

(2)需设置沉降观测点的设备:主要、重型、特殊设备,如汽轮发电机组、透平压缩机组

四、设备灌浆

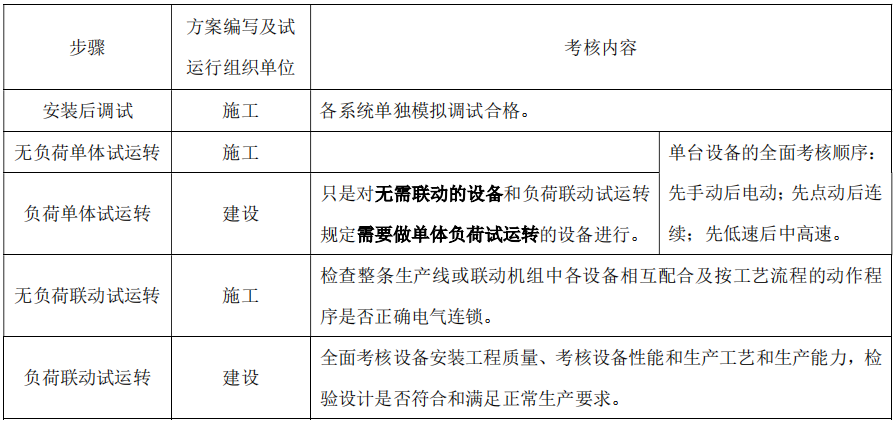

五:设备试运行

1H413013 机械设备安装的方法

一、机械设备典型零部件的安装

1.螺纹连接件装配

有预紧力要求的螺纹连接常用紧国方法:定力矩法、测量伸长法、液压拉伸法、加热伸长法。

2.过盈配合件装配

过盈配合件的装配方法,一般采用压入装配、低温冷装配和加热装配法,而在安装现场,主要采用加

热装配法。

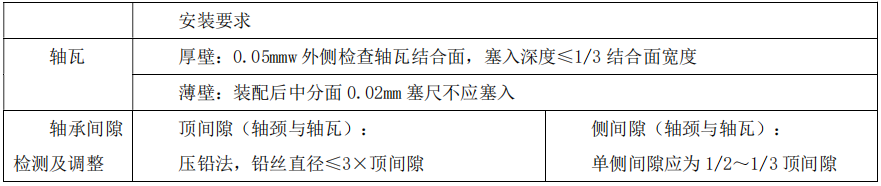

3.滑动轴承装配

4.滚动轴承装配:

(1)滚动轴承装配方法有压装法和温差法两种。

采用压装法装配时,压入力应通过专用工具或在固定圈上垫以软金属棒、金属套传递,不得通过轴承

的滚动体和保持架传递压入力;

采用温差法装配时,应均匀地改变轴承的温度,轴承的加热温度不应高于 120℃,冷却温度不应低于

-80℃。

二、机械设备固定方法

1H413014 机械设备安装的精度控制要求

一、影响设备安装精度的因素

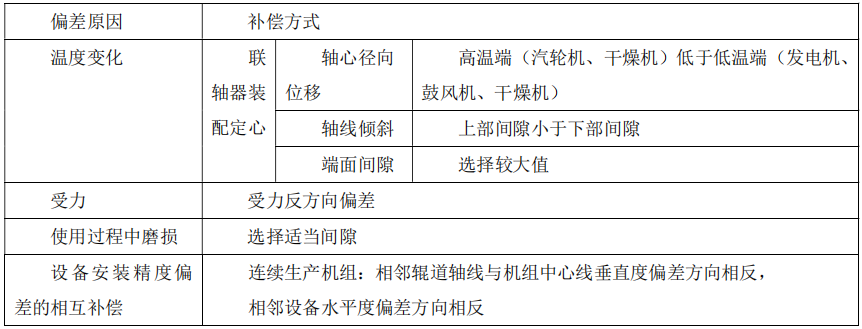

二、设备安装偏差的控制

电气工程安装技术

1H413021 配电装置安装与调试技术

一、配电装置柜体的安装要求

1.基础型钢的安装垂直度、水平度允许偏差,位置偏差及不平行度,基础型钢顶部平面,应符合规定。

基础型钢的接地应不少于两处

2.柜体的接地应牢固、可靠,以确保安全。装有电器的柜门应以裸铜软线与金属柜体可靠连接。

3.将柜体按编号顺序分别安装在基础型钢上,再找平找正。柜体安装垂直度允许偏不应大于 1.5^。,

相互间接缝不应大于 1.5‰,成列盘面偏差不应大于 5‰。

4.柜体安装完毕后,每台柜体均应单独与基础型钢做接地保护连接,以保证柜体的接地牢固良好。

5.安装完毕后,还应全面复测一次,并做好柜体的安装记录。

二、成套配电装置试验及调整要求

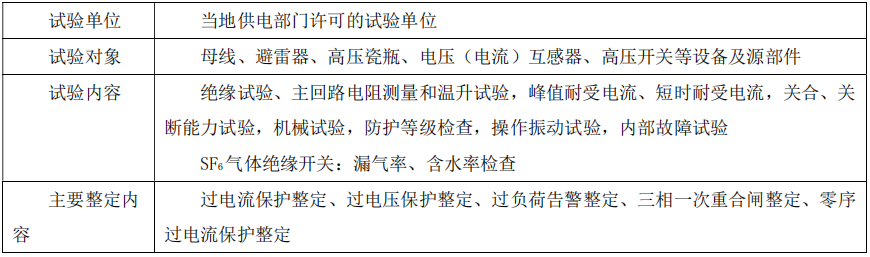

(一)成套配电装置试验及调整要求

(二)送电验收

1.供电部门检查合格后将电源送进室内,经过验电、校相无误。

2.合高压进线开关,检查高压电压是否正常;合变压器柜开关,检查变压器是否有电,合低压柜进线

开关,查看低压电压是否正常。分别合其他柜的开关。

3.空载运行 24h,无异常现象,办理验收于续,交建设单位使用。同时提交施工图纸、施工记录、产

品合格证说明书、试验报告单等技术资料。

1H413022 电机安装与调试技术

一、变压器安装技术

(一)变压器二次搬运

1.变压器二次搬运可采用滚杠滚动卷扬机拖运的运输方式。

2.变压器吊装时,钢丝绳必须挂在油箱的吊钩上,吊环仅作吊芯检查用,严禁用此吊环吊装整台变压

器。

3.变压器搬运时,用木箱或纸箱将高低压绝缘瓷瓶罩住进行保护,使其不受损伤。

4.变压器搬运过程中,不应有严重冲击或振动情况,利用机械牵引时,牵引的着力点应在变压器重心

以下,运输倾斜角不得超过 15°,以防止倾斜使内部结构变形。

5.用千斤顶顶升大型变压器时,应将千斤顶放置在油箱千斤顶支架部位,升降操作应协调,各点受力

均匀,并及时垫好垫块。

6.大型变压器在搬运或装卸前,应核对高低压侧方向,以免安装时调换方向发生困难。

(二)变压器吊芯(器身)检查

变压器吊芯检查主要项目:铁芯检查、绕组检查、绝缘围屏检查、引出线绝缘检查、无励磁调压切换

装置的检查、有载调压切换装置的检查、绝缘屏障检查、油循环管路与下轭绝缘接口部位检查。

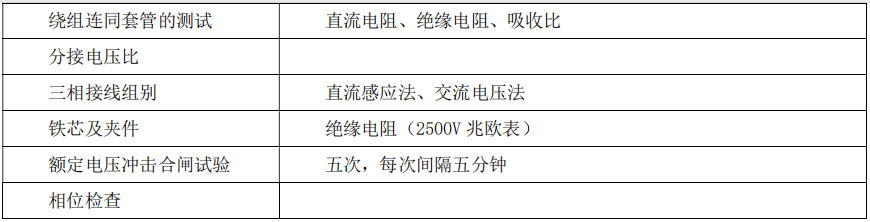

(三)变压器的交接试验

(四)送电试运行(14 年考察 5/6 两条,了解即可)

1.变压器第一次投入时,可全压冲击合闸,冲击合闸宜由高压侧投入

2.变压器应进行 5 次空载全压冲击合闸,应无异常情况;第一次受电后,持续时间不应少于 10min;全

电压冲击合闸时,励磁涌流不应引起保护装置的误动作。

3.油浸变压器带电后,检查油系统所有焊缝和连接面不应有渗油现象。

4.变压器并列运行前,应核对好相位

5.变压器试运行要注意冲击电流、空载电流、一、二次电压、温度,并做好试运行记录。

6.变压器空载运行 24h,无异常情况,方可投入负荷运行。

二、电动机的安装技术(了解)

(一)抽芯检查:需要做抽芯检查的情况

(1)电动机出厂期限超过制造厂保证期限

(2)若制造厂无保证期限,出厂日期已超过 1 年

(3)经外观检查或电气试验,质量可疑时;

(4)开启式电动机经端部检查可疑

(二)电动机干燥

1.干燥方法(1)外部加热干燥法(2)电流加热干燥法

2.注意事项,定时测试并记录:绕组绝缘电阻、绕组温度、干燥电源的电压和电流、环境温度。

(三)试运行中的检查

1.电动机的旋转方向应符合要求,无杂声;

2.换向器、滑环及电刷的工作情况正常;

3.检查电动机温度,不应有过热现象;

4.振动(双振幅值)不应大于标准规定值;

5.滑动轴承温升和滚动轴承温升不应超过规定值;

6.电动机第一次启动一般在空载情况下进行,空载运行时间为 2h,并记录电动机空载电流。
