什么是号苗?(不是薅!)
号苗,即对项目选中的苗木(一般来说是对项目中的乔灌木)进行标号,是园林施工方面的专业术语。号苗工作一般是由施工方安排,甲方组织,设计方配合,监理方共同参与的一项重要的园林工程工作。
在园林景观工程中,苗木占据主要部分,而乔灌木又是构成整个空间的骨架,因此,对苗木质量的控制是项目成功与否的关键,而号苗工作又是对苗木质量控制的核心,所以每个项目前期都需要高度重视苗木号苗工作。
号苗的管理流程
(1)施工方单位依据施工图纸(苗木表)编制苗木选型、采购表。

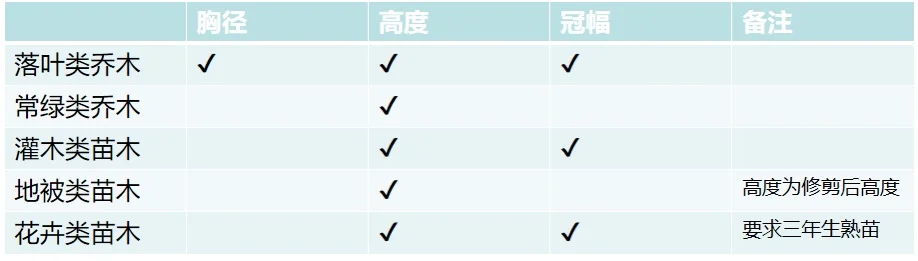

表中需包含的内容:1.苗木品种;2.苗木数量;3.拟定使用位置;4.苗源所在地;5.起挖、运输的措施;6.计划进场时间。
(2)甲方接收、审核苗木选型、采购表,初步审核苗木选型,设计方确认苗木选型及拟定位置是否匹配。之后,甲方组织苗木选型交底会,施工单位给出市场调研和信息反馈,可根据市场货源进行品种、规格调整,最终确定苗木选型要求和号苗标准。

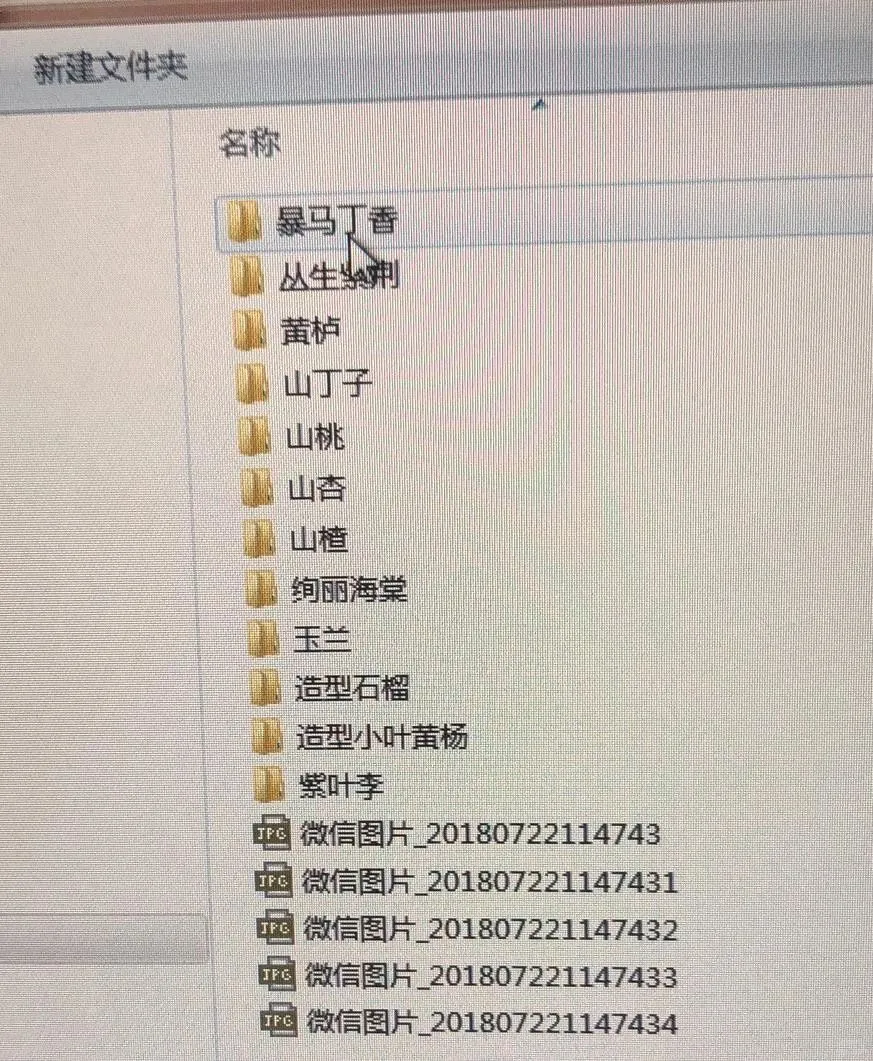

施工方要提前确定苗木资源,提供苗木照片,甲方和设计方审核照片通过后(不通过需重新选定苗木,直到通过),三方约定号苗时间,施工单位根据约定时间制定合理的号苗行程计划。

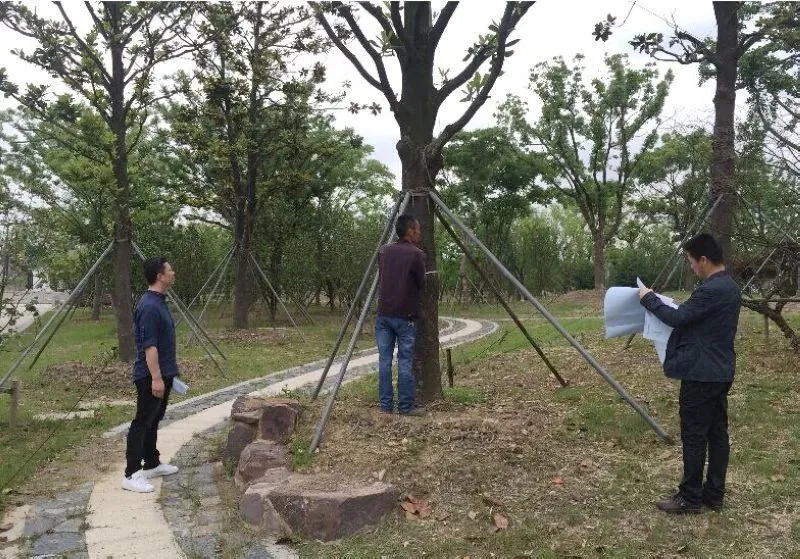

(3)实地号苗

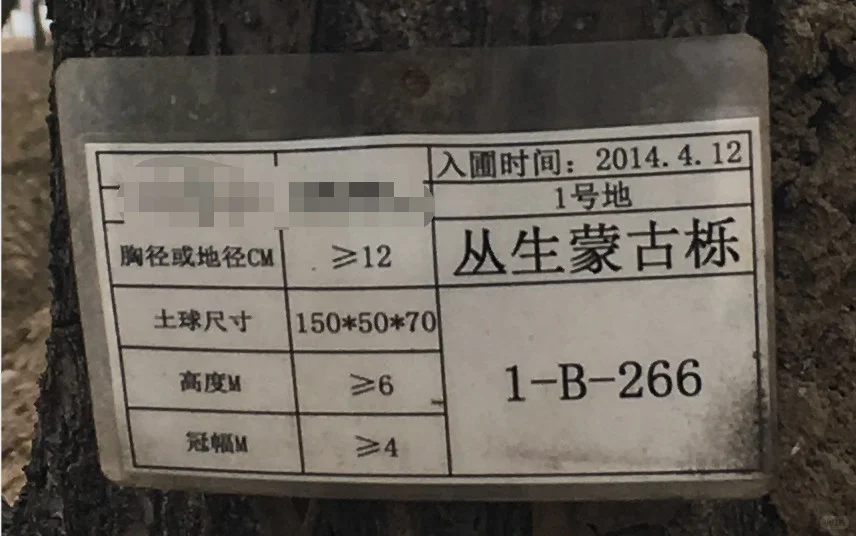

甲方、设计方根据选型表进行苗木选型,对选定的苗木要挂牌标记(注明使用工地、使用时间、进场截止时间),可多选几棵作为备选,并挂牌、拍照做好记录。计划使用时间过期后将会被自动摘除(图为苗木在圃中的号牌)。

号苗照片注意事项:1.要有“比例人”做参照;2.确定重点苗木的主要观赏面。
现场号苗工作完成后,设计方发出最终号苗报告,明确重点苗木的栽植点位及观赏面朝向,三方签字确认;作为苗木到现场后,验收比对的依据。
孤赏树:项目中经常会遇到重要节点、入口节点、道路交叉口以及转折点、视线焦点等位置需要选择符合项目风格特点,因此苗木选择上要求树形优美、冠幅饱满或有特色的,四面可赏,最少不要低于三个观赏面。
行道树/树阵树:要求树干挺直,树形、分支点、高度、冠幅统一。
常规树:主要规格满足设计要求,没有大枝缺失,树冠饱满,与周围植物能够搭配成景,注意群体搭配的协调。
本文来源于 菡晓,版权贵原作者所有,转载请注明出处,内容仅供交流学习,不做任何商业用途,如有侵权,请联系后台删除。
#风景园林 #创作者小助手
号苗,即对项目选中的苗木(一般来说是对项目中的乔灌木)进行标号,是园林施工方面的专业术语。号苗工作一般是由施工方安排,甲方组织,设计方配合,监理方共同参与的一项重要的园林工程工作。
在园林景观工程中,苗木占据主要部分,而乔灌木又是构成整个空间的骨架,因此,对苗木质量的控制是项目成功与否的关键,而号苗工作又是对苗木质量控制的核心,所以每个项目前期都需要高度重视苗木号苗工作。
号苗的管理流程
(1)施工方单位依据施工图纸(苗木表)编制苗木选型、采购表。
表中需包含的内容:1.苗木品种;2.苗木数量;3.拟定使用位置;4.苗源所在地;5.起挖、运输的措施;6.计划进场时间。
(2)甲方接收、审核苗木选型、采购表,初步审核苗木选型,设计方确认苗木选型及拟定位置是否匹配。之后,甲方组织苗木选型交底会,施工单位给出市场调研和信息反馈,可根据市场货源进行品种、规格调整,最终确定苗木选型要求和号苗标准。
施工方要提前确定苗木资源,提供苗木照片,甲方和设计方审核照片通过后(不通过需重新选定苗木,直到通过),三方约定号苗时间,施工单位根据约定时间制定合理的号苗行程计划。
(3)实地号苗
甲方、设计方根据选型表进行苗木选型,对选定的苗木要挂牌标记(注明使用工地、使用时间、进场截止时间),可多选几棵作为备选,并挂牌、拍照做好记录。计划使用时间过期后将会被自动摘除(图为苗木在圃中的号牌)。
号苗照片注意事项:1.要有“比例人”做参照;2.确定重点苗木的主要观赏面。
现场号苗工作完成后,设计方发出最终号苗报告,明确重点苗木的栽植点位及观赏面朝向,三方签字确认;作为苗木到现场后,验收比对的依据。
孤赏树:项目中经常会遇到重要节点、入口节点、道路交叉口以及转折点、视线焦点等位置需要选择符合项目风格特点,因此苗木选择上要求树形优美、冠幅饱满或有特色的,四面可赏,最少不要低于三个观赏面。
行道树/树阵树:要求树干挺直,树形、分支点、高度、冠幅统一。
常规树:主要规格满足设计要求,没有大枝缺失,树冠饱满,与周围植物能够搭配成景,注意群体搭配的协调。
