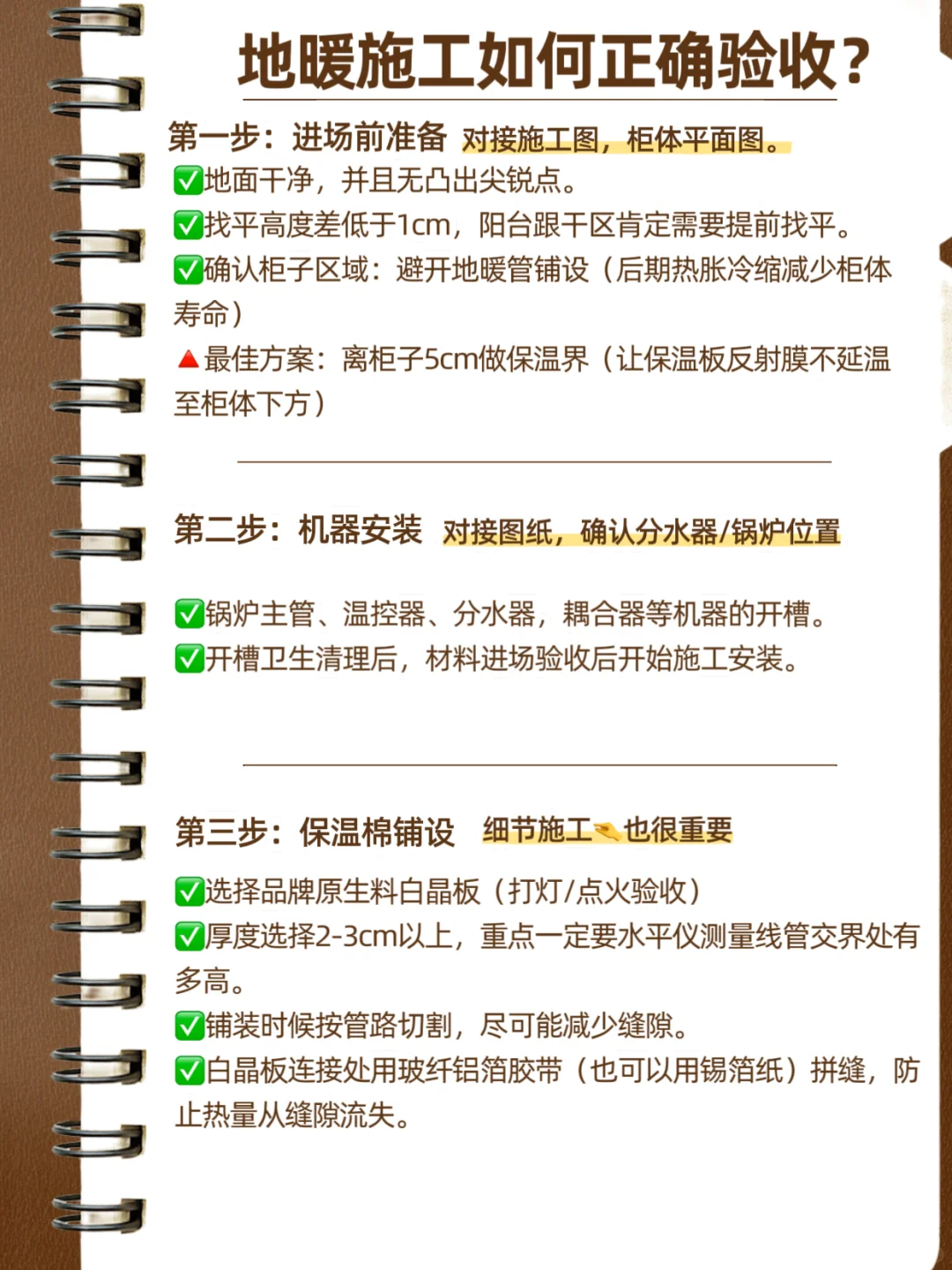

1️⃣场地要求:
✅地面干净,无凸出尖锐点。
✅找平差低于1cm,阳台跟干区需提前找平。
✅柜子区域避开地暖管铺设。
2️⃣锅炉主管、温控器、分水器,耦合器等开槽安装。
3️⃣保温板铺设:
✅蓝色挤塑板<白晶板更优。
❌EPS蘑菇板:施工简单并价格贵,蘑菇板卡槽盘管方式,造成地暖管和混凝土的接触面积减少,从而造成地暖管散热面积的减少,降低换热效率。
✅厚度选择2-3cm以上效果更好。
✅铺装时候按管路切割,尽可能减少缝隙。
✅白晶板连接处用玻纤铝箔胶带拼缝,防止热量从缝隙流失。

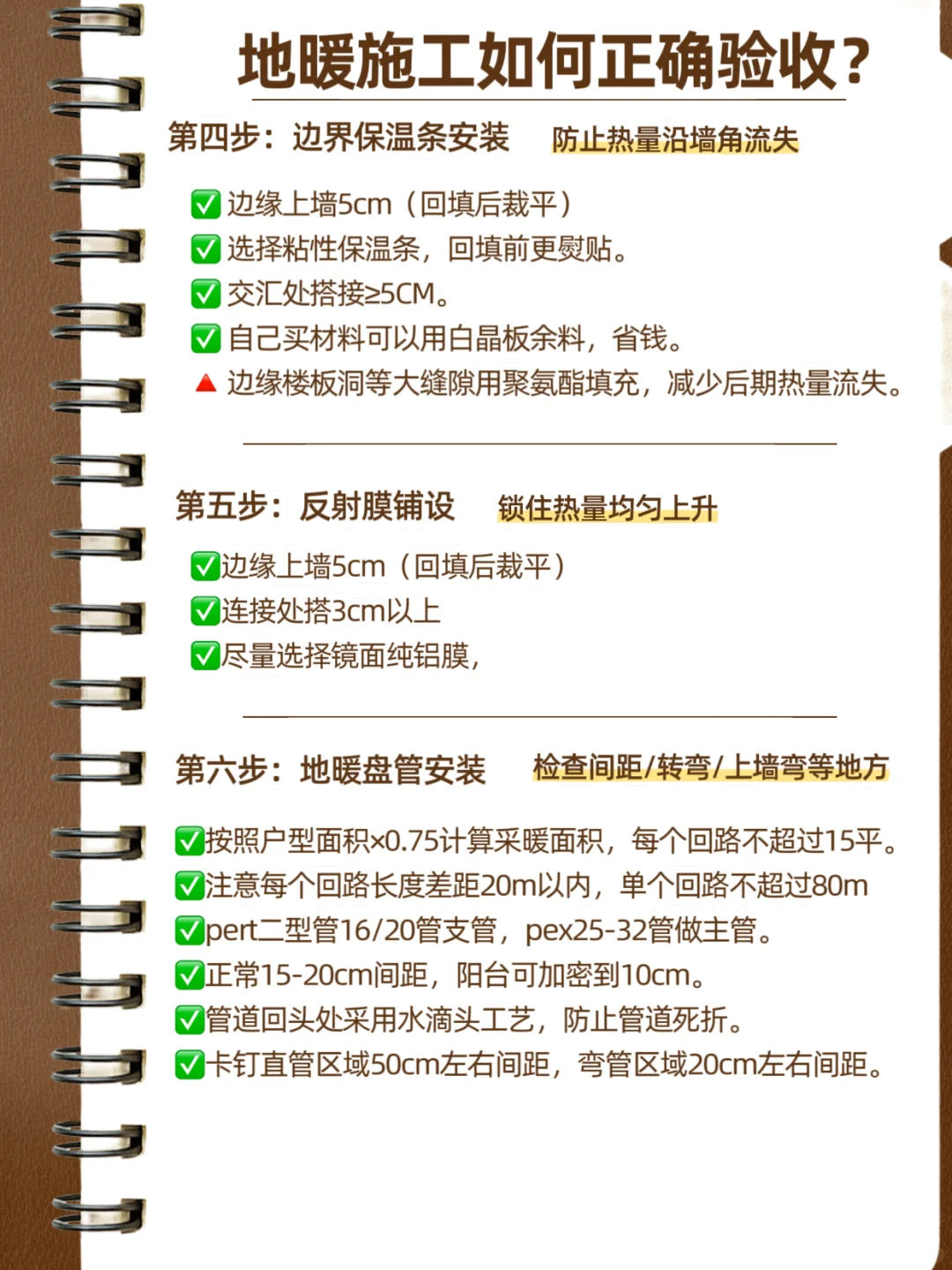

4️⃣边界保温条安装
✅ 边缘上墙5cm(回填后裁平)
✅交汇处搭接≥5CM。
✅可以用白晶板余料,省钱。
5️⃣边缘楼板洞等大缝隙用聚氨酯填充,减少后期热量流失。
6️⃣反射膜铺设:锁住热量均匀上升。
✅边缘上墙5cm(回填后裁平)
✅连接处搭3cm以上
✅可以选择镜面纯铝膜
7️⃣地暖管盘管安装:
✅按照户型面积×0.75计算采暖面积
✅单回路不超过15平,单回路不超过80m
✅各回路长度差距20m以内
✅pert二型管使用最多,16/20管径根据房型确定最适合自己的。
✅正常15-20cm间距,阳台可加密到10cm。
✅管道回头处采用水滴头工艺,防止管道死折。
✅卡钉直管区域50cm左右间距,弯管区域20cm。

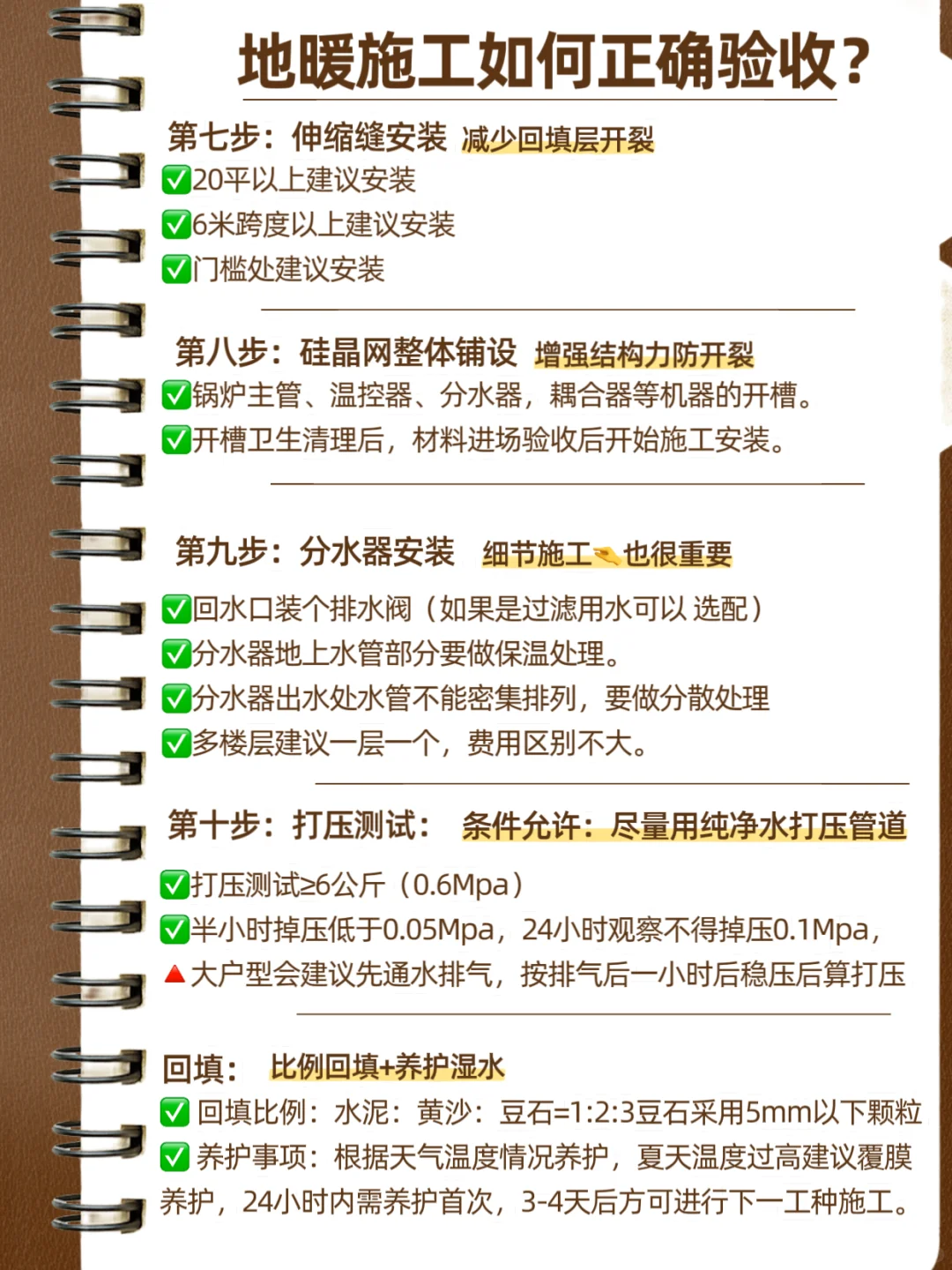

8️⃣伸缩缝安装:防止回填开裂
✅20平以上建议安装
✅6米跨度以上建议安装
✅门槛处建议安装
9️⃣硅晶网整体铺设:增强结构力防开裂。
1️⃣0️⃣分水器:
✅回水口装个排水阀(如果是过滤用水可以 选配)
✅分水器地上水管部分要做保温处理。
✅多楼层建议一层一个,费用区别不大。
1️⃣1️⃣打压测试≥6公斤(0.6Mpa)。半小时掉压低于0.05Mpa即可。24小时观察不得掉压0.1Mpa,
#施工工艺 #装修注意事项 #地暖安装 #装修施工 #施工标准化 #施工 #装修细节 #地暖 #地暖施工 #地暖验收 #地暖验收标准 #自装日记 #地暖回填 #地暖施工工艺 #地暖施工验收 #地暖验收注意事项 #地暖避坑 #地暖避坑指南 #地暖安装避坑 #自装地暖
✅地面干净,无凸出尖锐点。
✅找平差低于1cm,阳台跟干区需提前找平。
✅柜子区域避开地暖管铺设。
2️⃣锅炉主管、温控器、分水器,耦合器等开槽安装。
3️⃣保温板铺设:
✅蓝色挤塑板<白晶板更优。
❌EPS蘑菇板:施工简单并价格贵,蘑菇板卡槽盘管方式,造成地暖管和混凝土的接触面积减少,从而造成地暖管散热面积的减少,降低换热效率。
✅厚度选择2-3cm以上效果更好。
✅铺装时候按管路切割,尽可能减少缝隙。
✅白晶板连接处用玻纤铝箔胶带拼缝,防止热量从缝隙流失。
4️⃣边界保温条安装
✅ 边缘上墙5cm(回填后裁平)
✅交汇处搭接≥5CM。
✅可以用白晶板余料,省钱。
5️⃣边缘楼板洞等大缝隙用聚氨酯填充,减少后期热量流失。
6️⃣反射膜铺设:锁住热量均匀上升。
✅边缘上墙5cm(回填后裁平)
✅连接处搭3cm以上
✅可以选择镜面纯铝膜
7️⃣地暖管盘管安装:
✅按照户型面积×0.75计算采暖面积
✅单回路不超过15平,单回路不超过80m
✅各回路长度差距20m以内
✅pert二型管使用最多,16/20管径根据房型确定最适合自己的。
✅正常15-20cm间距,阳台可加密到10cm。
✅管道回头处采用水滴头工艺,防止管道死折。
✅卡钉直管区域50cm左右间距,弯管区域20cm。
8️⃣伸缩缝安装:防止回填开裂
✅20平以上建议安装
✅6米跨度以上建议安装
✅门槛处建议安装
9️⃣硅晶网整体铺设:增强结构力防开裂。
1️⃣0️⃣分水器:
✅回水口装个排水阀(如果是过滤用水可以 选配)
✅分水器地上水管部分要做保温处理。
✅多楼层建议一层一个,费用区别不大。
1️⃣1️⃣打压测试≥6公斤(0.6Mpa)。半小时掉压低于0.05Mpa即可。24小时观察不得掉压0.1Mpa,
#施工工艺 #装修注意事项 #地暖安装 #装修施工 #施工标准化 #施工 #装修细节 #地暖 #地暖施工 #地暖验收 #地暖验收标准 #自装日记 #地暖回填 #地暖施工工艺 #地暖施工验收 #地暖验收注意事项 #地暖避坑 #地暖避坑指南 #地暖安装避坑 #自装地暖
