以招标项目采用简易评标法为例
1、可调差的主要材料及设备的品种,原则上按照该材料金额占材料费(含设备)的比例数从大到小排序,累计比例不少于70%。主要材料和设备项目占比未超过70%的情况怎么处理

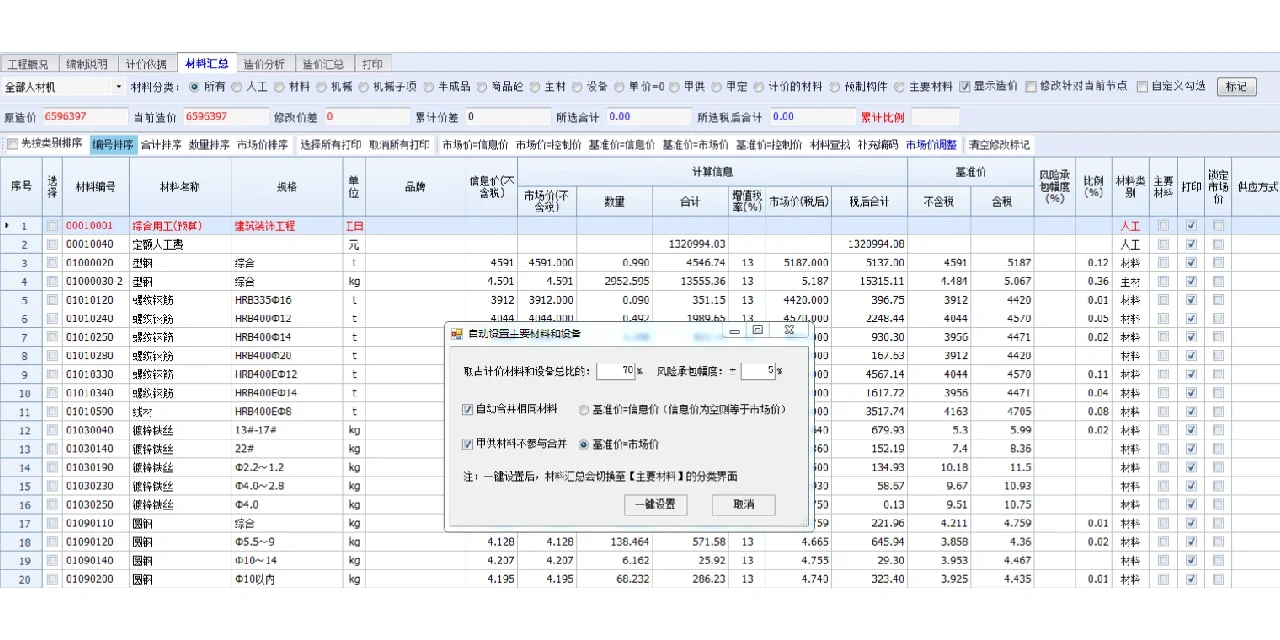

点击材料汇总右键→承包人提供的主要材料和设备清单(招标阶段)→自动设置主要材料和设备→设定取占计价材料和设备总比的70%;风险承包幅度+5%;基准价=市场价(注意:风险成包幅度5%一定要写上,如上图所示)→一键设置→是否保留已勾选的主要材料和设备(选否)即可

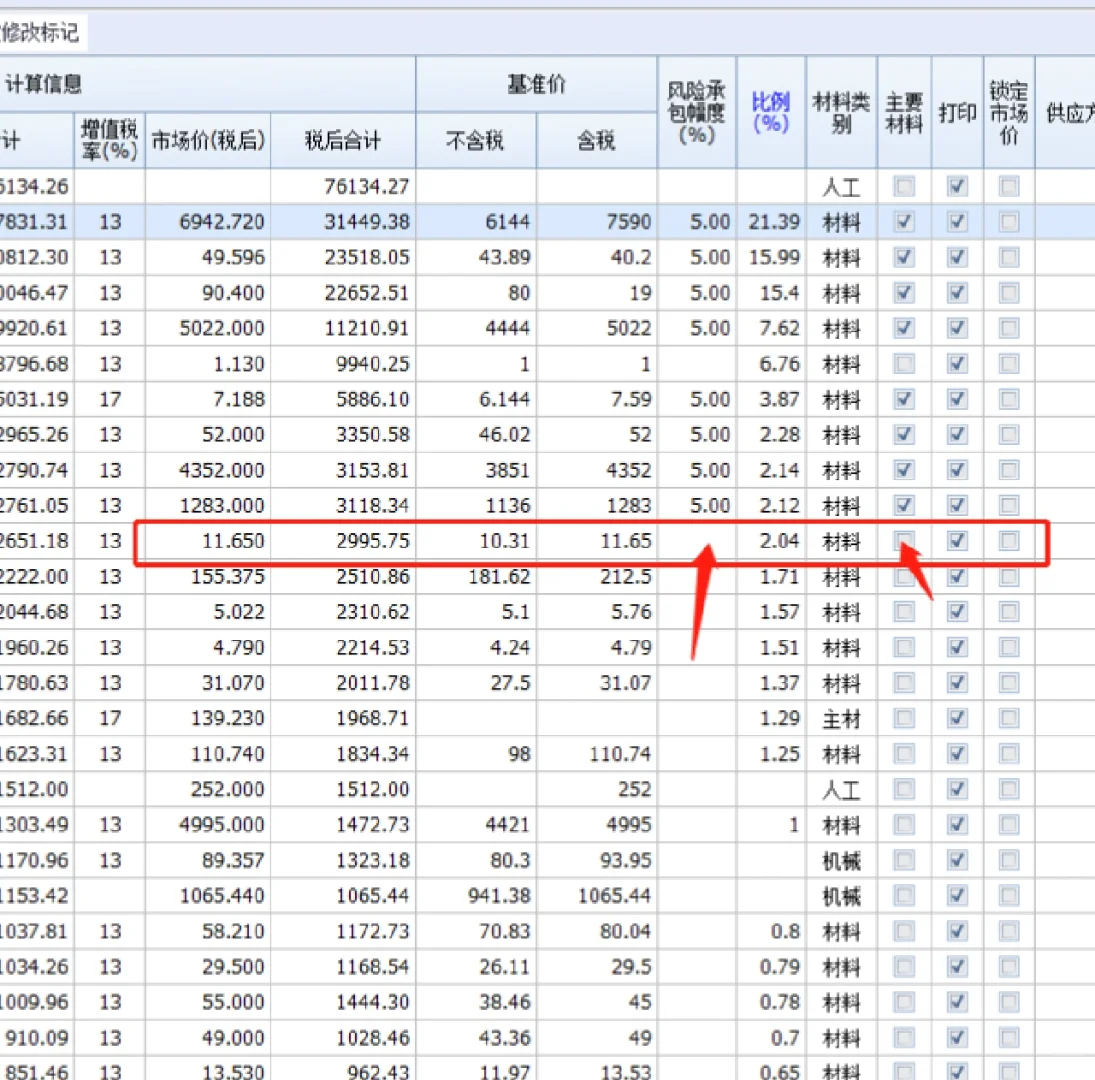

主要材料需勾选项目:钢材( 含钢筋、钢板、工字钢、扁钢、槽钢、角钢、铁件等)、钢管(含镀锌钢管、焊接钢管、无缝钢管、方钢管等)、铝合金型材(含门窗、幕墙、百页等)、铝单板、不锈钢型材(含板、管等)、水泥、预拌混凝土、预拌沥青混凝土、钢筋混凝土排水管、钢筋混凝土预制构件、金属预制构件、砂石、玻璃、瓷砖、电线、电缆、铜管、铸铁管、铸铁井盖和相关设备等应按同类材料各种规格累计的金额进行排序。
2、导出招标控制价、招标清单xlsx及xml格式
文件→导出工程造价电子数据交换导则→导出招标模式,勾选需要的报表导出即可。
招标控制价需导出表格:
1、招标控制价
2、总说明
3、工程项目造价汇总表
4、单项工程造价汇总表
5、单位工程造价汇总表
6、分部分项工程量清单与计价表
7、总价措施项目清单与计价表
8、单价措施项目清单与计价表
9、其他项目清单与计价汇总表
10、暂列金额明细表
11、专业工程暂估价明细表
12、总承包服务费计价表
13、单价措施项目清单综合单价分析表

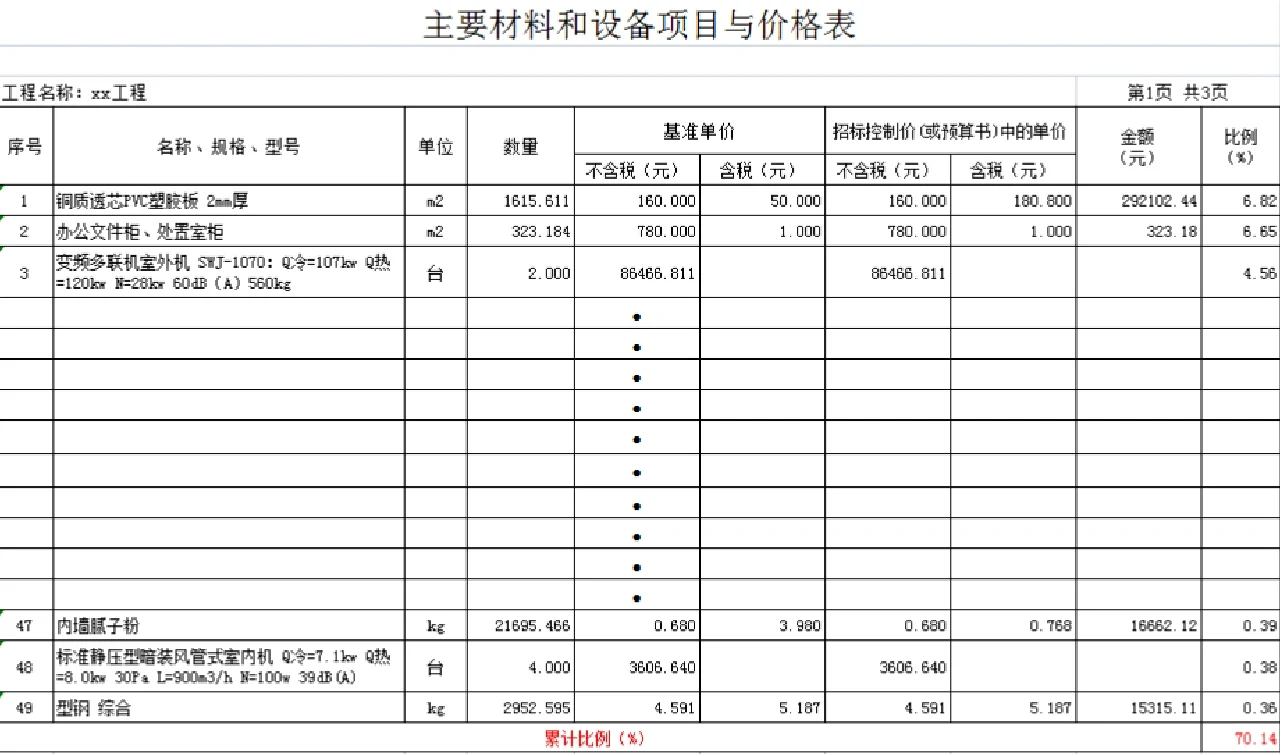

14、主要材料和设备项目与价格表
15、人工、材料设备、机械汇总表
招标清单需导出表格:
1、工程量清单
2、总说明
3、工程项目造价汇总表
4、单项工程造价汇总表
5、单位工程造价汇总表
6、分部分项工程量清单与计价表
7、总价措施项目清单与计价表
8、单价措施项目清单与计价表
9、其他项目清单与计价汇总表
10、暂列金额明细表
11、专业工程暂估价明细表
12、总承包服务费计价表
13、甲供材料一览表
#工程造价 #工程招投标#工程招标
1、可调差的主要材料及设备的品种,原则上按照该材料金额占材料费(含设备)的比例数从大到小排序,累计比例不少于70%。主要材料和设备项目占比未超过70%的情况怎么处理
点击材料汇总右键→承包人提供的主要材料和设备清单(招标阶段)→自动设置主要材料和设备→设定取占计价材料和设备总比的70%;风险承包幅度+5%;基准价=市场价(注意:风险成包幅度5%一定要写上,如上图所示)→一键设置→是否保留已勾选的主要材料和设备(选否)即可
主要材料需勾选项目:钢材( 含钢筋、钢板、工字钢、扁钢、槽钢、角钢、铁件等)、钢管(含镀锌钢管、焊接钢管、无缝钢管、方钢管等)、铝合金型材(含门窗、幕墙、百页等)、铝单板、不锈钢型材(含板、管等)、水泥、预拌混凝土、预拌沥青混凝土、钢筋混凝土排水管、钢筋混凝土预制构件、金属预制构件、砂石、玻璃、瓷砖、电线、电缆、铜管、铸铁管、铸铁井盖和相关设备等应按同类材料各种规格累计的金额进行排序。
2、导出招标控制价、招标清单xlsx及xml格式
文件→导出工程造价电子数据交换导则→导出招标模式,勾选需要的报表导出即可。
招标控制价需导出表格:
1、招标控制价
2、总说明
3、工程项目造价汇总表
4、单项工程造价汇总表
5、单位工程造价汇总表
6、分部分项工程量清单与计价表
7、总价措施项目清单与计价表
8、单价措施项目清单与计价表
9、其他项目清单与计价汇总表
10、暂列金额明细表
11、专业工程暂估价明细表
12、总承包服务费计价表
13、单价措施项目清单综合单价分析表
14、主要材料和设备项目与价格表
15、人工、材料设备、机械汇总表
招标清单需导出表格:
1、工程量清单
2、总说明
3、工程项目造价汇总表
4、单项工程造价汇总表
5、单位工程造价汇总表
6、分部分项工程量清单与计价表
7、总价措施项目清单与计价表
8、单价措施项目清单与计价表
9、其他项目清单与计价汇总表
10、暂列金额明细表
11、专业工程暂估价明细表
12、总承包服务费计价表
13、甲供材料一览表
#工程造价 #工程招投标#工程招标
