时隔两个月,建的房子终于完成两层,第三层开始!不过因为雨水太多,进度有点拖慢。今天就和大家分享一下地基和完工前两层的总人工费用和时间。我每天数来工作的师傅数量,然后根据本地师傅平均时薪35元每小时计算工人的工资,希望能给大家在找施工队报价时一些参考~
地基部分
地基用的是条形基础(去除下雨的时间一共用了5.5天):
- 挖地基:1天
- 绑钢筋:1.5天
- 钉模板:1.5天
- 倒水泥:0.5天
- 两次回填:1天

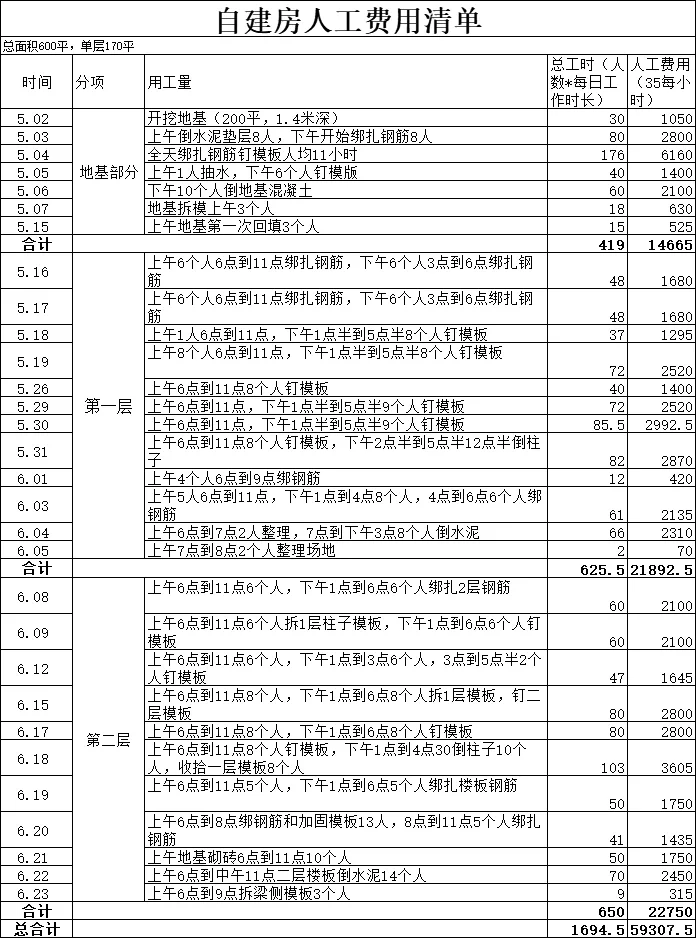

总工时:419小时,总人工费用:14665元。
一层部分
前后用了10天:
- 绑柱子钢筋:1天
- 楼面钢筋:2.5天
- 因为用了较多的剪力墙柱,钉模板:5天(如果用方柱,可以省1-2天)
- 浇灌水泥(上柱子和楼板):1天
总工时:625.5小时,总费用:21892.5元。
二层部分
用了8.5天:
- 绑柱子和楼面钢筋:2.5天
- 钉模板:5天
- 浇灌柱子和楼面混凝土:1天
总工时:658小时,总费用:22750元。
总结
⭐️地基加一二层的总工时:1694.5小时
⭐️总人工费用:59307.5元
我家采用框剪结构,房子总的建筑面积600平,前3层170平,最后1层90平,地基挖了200平。大家可以根据自己房屋的面积、结构类型和当地平均工费进行调整。我家的房屋结构稍微复杂些,比一般的框架结构会多耗时大约10%,仅供参考哦~
报价小贴士
1. 施工队给的图纸后,要他们提供详细的材料用量清单,多找几家报价,看材料算出来的材料用量是否基本一致。
2. 根据当地的材料价格算一下总费用。
3. 全包的利润率一般在10%-15%,半包利润率在30%-40%。虽然竞争激烈,但该给施工队的利润还是要给的,太便宜的施工队可能会出问题,例如我邻居家的施工队报价便宜,后来队长钱拿多了就跑路了,导致房子四层的屋面空在那没人倒水泥了。
希望这些信息对正在准备建房的你们有所帮助!?✨#自建房#工程造价 #预算#施工现场 #别墅施工 #自建房别墅#土建造价
地基部分
地基用的是条形基础(去除下雨的时间一共用了5.5天):
- 挖地基:1天
- 绑钢筋:1.5天
- 钉模板:1.5天
- 倒水泥:0.5天
- 两次回填:1天
总工时:419小时,总人工费用:14665元。
一层部分
前后用了10天:
- 绑柱子钢筋:1天
- 楼面钢筋:2.5天
- 因为用了较多的剪力墙柱,钉模板:5天(如果用方柱,可以省1-2天)
- 浇灌水泥(上柱子和楼板):1天
总工时:625.5小时,总费用:21892.5元。
二层部分
用了8.5天:
- 绑柱子和楼面钢筋:2.5天
- 钉模板:5天
- 浇灌柱子和楼面混凝土:1天
总工时:658小时,总费用:22750元。
总结
⭐️地基加一二层的总工时:1694.5小时
⭐️总人工费用:59307.5元
我家采用框剪结构,房子总的建筑面积600平,前3层170平,最后1层90平,地基挖了200平。大家可以根据自己房屋的面积、结构类型和当地平均工费进行调整。我家的房屋结构稍微复杂些,比一般的框架结构会多耗时大约10%,仅供参考哦~
报价小贴士
1. 施工队给的图纸后,要他们提供详细的材料用量清单,多找几家报价,看材料算出来的材料用量是否基本一致。
2. 根据当地的材料价格算一下总费用。
3. 全包的利润率一般在10%-15%,半包利润率在30%-40%。虽然竞争激烈,但该给施工队的利润还是要给的,太便宜的施工队可能会出问题,例如我邻居家的施工队报价便宜,后来队长钱拿多了就跑路了,导致房子四层的屋面空在那没人倒水泥了。
希望这些信息对正在准备建房的你们有所帮助!?✨#自建房#工程造价 #预算#施工现场 #别墅施工 #自建房别墅#土建造价
