推广 热搜: 采购方式  甲带  滤芯  带式称重给煤机  减速机型号  气动隔膜泵  无级变速机  链式给煤机  履带  减速机

山兴控股集团工作简讯(2023年8月4日)

   日期:2023-08-04 21:31:51     来源:网络整理    作者:本站编辑    评论:0

工作简讯

2023年8月4日

聚焦主责主业·践行国企担当

每日金句

中华文明具有突出的创新性,从根本上决定了中华民族守正不守旧、尊古不复古的进取精神,决定了中华民族不惧新挑战、勇于接受新事物的无畏品格。

——习近平2023年6月2日在文化传承发展座谈会上的讲话

领导调研

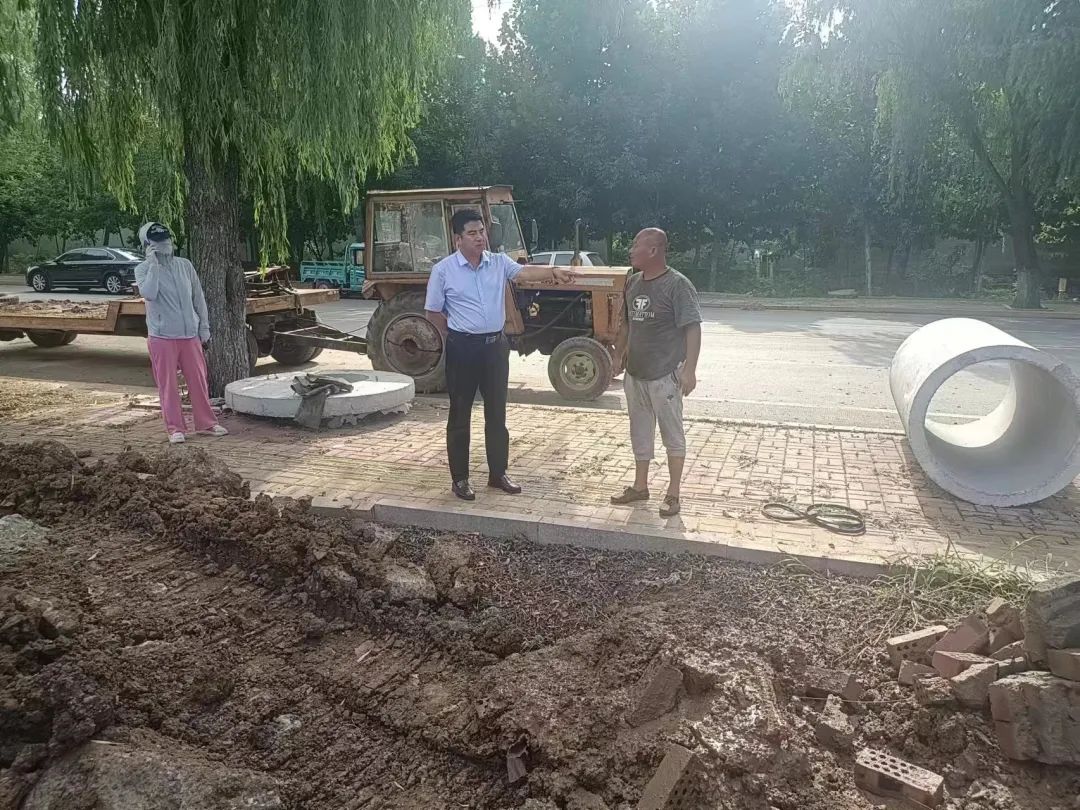

副区长赵传甲,区城乡水务局党组书记、局长朱道峰,区财政局党组成员、区预算绩效评价中心主任张学来督导雨污合流改造项目施工进度。党委委员、副总经理秦明乾,弘道财金副总经理韩东伟陪同。

班子动态

01

区自然资源局、山城街道调研集团用地规划。党委书记、董事长王勇,党委副书记、副董事长、总经理王新伟,党委委员、副总经理秦明乾参加调研活动。

02

深圳融昱资本集团董事长黄煜一行莅临集团调研考察。党委书记、董事长王勇,党委副书记、副董事长、总经理王新伟,弘道财金副总经理韩东伟参加座谈。

03

党委书记、董事长王勇现场调度雨污合流改造项目施工进度。

04

党委委员、副总经理秦明乾陪同区国资服务中心总会计师宋传义踏勘项目规划现场。

05

党委委员、纪委书记焦峰调研弘道财金、山汇人才、山发投资公司党风廉政建设情况。

06

副总经理范臣督导风华里人才公寓工作。

子公司动态

01

山兴置业与供电局对接人才公寓供电事宜。

02

山行设计公司参加省规划院与区住建局国家级传统村落保护利用规划编制现场调研并做工作汇报。

03

集团重点项目建设验收组对智慧城市运营中心及香港街路面修复项目自检巡查。

重点项目建设

枣庄市消防应急物资储备中心综合体(一期)

目前执勤楼、餐厅、车库、配电室、门卫室、训练塔、场区院墙及地面整平已全部完工;应急库主体框架施工已完成,配套施工中;车库地坪漆第一遍施工已完成;塑胶跑道施工前准备工作已完成。

智慧城市运营中心

室内装修总体进度完成92%,消防、暖通、强弱电布线等安装基本完成,智能化设备安装调试中;外装为干挂石材和门窗,1号楼完成96%,2号楼、3号楼、6号楼全部完成,5号楼龙骨已完成;室外配套地下管网总进度完成78%,道路硬化已完成45%。

蒸汽供热管网项目

本周已完成博雷顿新能源汽车装备制造园至浙商制冷段管道焊接200米,正在浙商制冷至山兴路段管道焊接;

电厂路:电厂内管沟开挖350米,管道已进场待焊接;

生产路:管沟开挖400米。

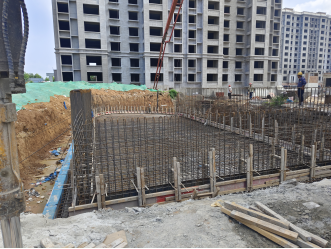

东西鲁三期西区

1号楼外墙抹灰完成,2、3号楼完成98%;车库西入口筏板基础浇筑混凝土;室内地坪浇筑完成53户,防水完成60%,防水保护层完成35%;室内给水管道安装完成。

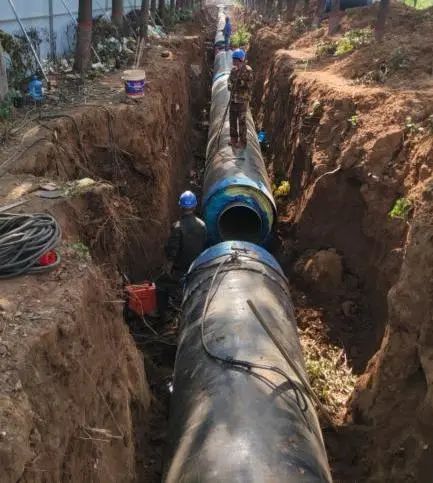

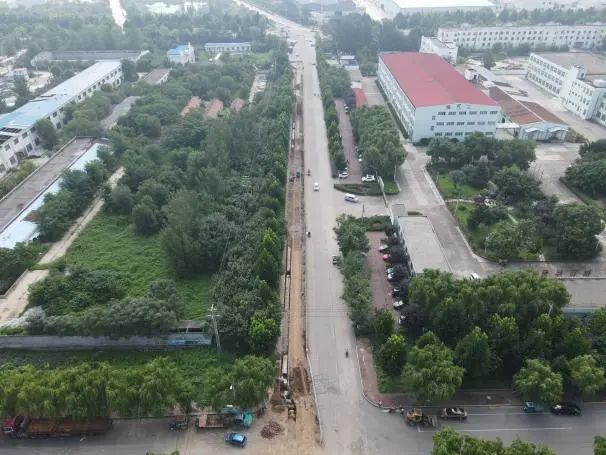

雨污合流改造项目

淮海路管道安装及路面硬化已完成;开元路开挖约600米,管道安装约380米,回填约100米;玄武路管道安装并回填约600米;牡丹花园小区已完成7栋楼的管道安装并回填。

风华里人才公寓

已进行综合验收及消防验收工作。

图、文:各子公司、各部室上报
