新能源律师日常|新能源项目的建设模式(上)

   日期:2025-10-28 19:34:28     来源:网络整理    作者:本站编辑    评论:0
新能源律师日常|新能源项目的建设模式(上)

新能源律师日常|新能源项目的建设模式(上)

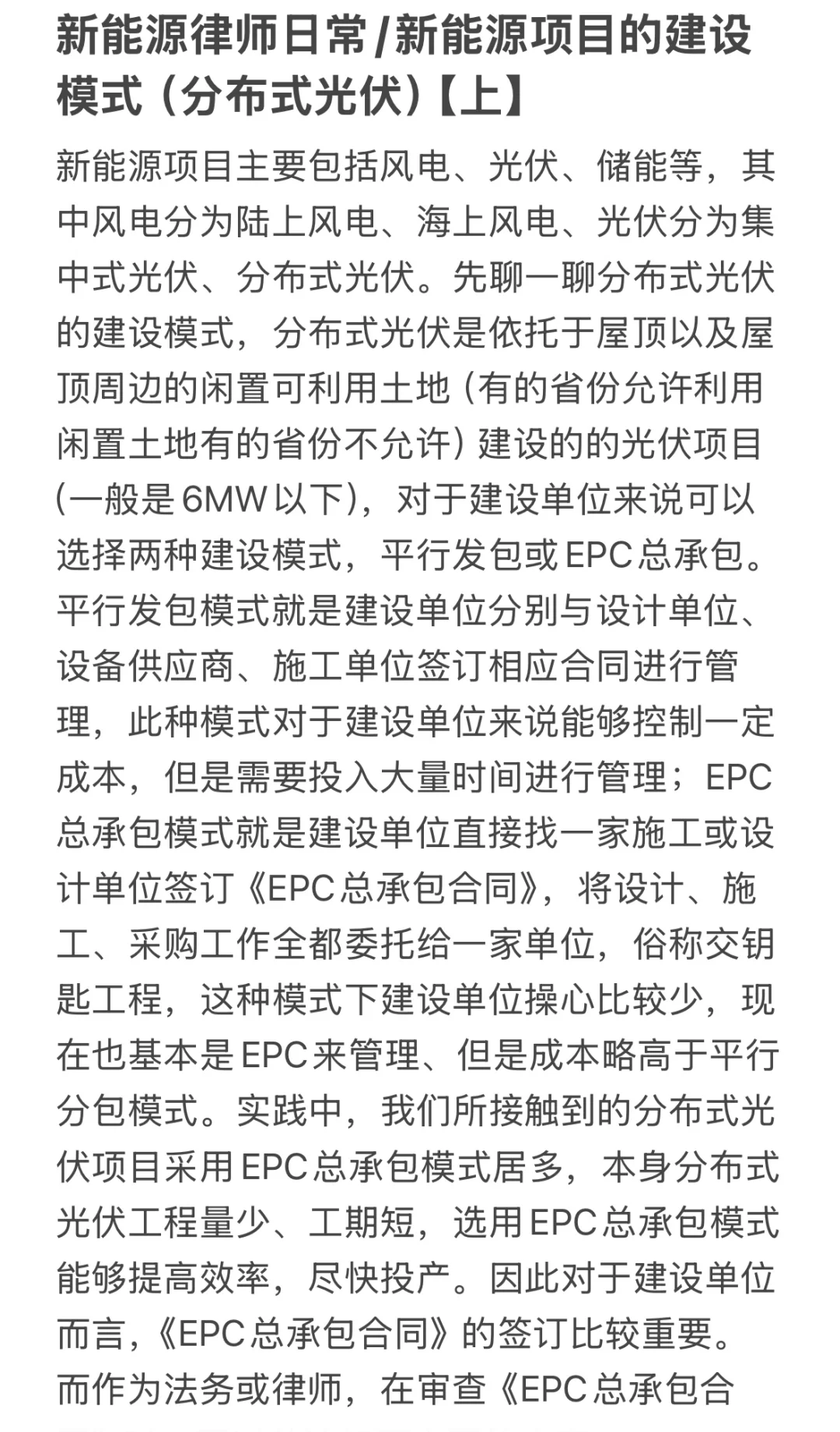

新能源项目主要包括风电、光伏、储能等,其中风电分为陆上风电、海上风电、光伏分为集中式光伏、分布式光伏。先聊一聊分布式光伏的建设模式,分布式光伏是依托于屋顶以及屋顶周边的闲置可利用土地(有的省份允许利用闲置土地有的不允许)建设的的光伏项目,建设单位可以选择两种建设模式,平行发包或EPC总承包。平行发包模式就是建设单位分别与设计单位、设备供应商、施工单位签订相应合同进行管理,此模式对于建设单位来说能够控制成本,但需要投入大量时间进行管理;EPC总承包模式就是建设单位找一家施工或设计单位签订《EPC总承包合同》,将设计、施工、采购工作全都委托给一家单位,俗称交钥匙工程,这种模式下建设单位操心比较少、但是成本略高于平行分包模式。我们所接触到的分布式光伏项目采用EPC总承包模式居多,本身分布式光伏工程量少、工期短,选用EPC总承包模式能够提高效率,尽快投产。故对于建设单位而言,《EPC总承包合同》的签订比较重要。作为法务或律师,在审查《EPC总承包合同》时,可以关注如下方面的内容:
一是合同相对方的资质问题,可以查阅《建筑企业资质标准》《工程设计资质标准》来了解电力工程施工企业或设计单位的资质要求,并通过四库一平台进一步该单位是否具备有效的资质。
二是承包范围的明确,包括勘察、设计、采购、施工、调试等,还会把电网接入意见,并网手续一同纳入进来,可以核查一下大概的内容。
三是建设工期的约定,工期通常会约定计划开工日期、计划竣工日期,以及具体工期天数,计划开工日期是指建设单位拟定于何时开工,但是具体开工日期需要以建设单位或监理单位下发的开工令为准,而下发开工令的前提是总承包单位已经做好了施工进场准备,具备了开工条件,提交了完整的开工资料,否则无法取得开工令,因此工程能否按照计划开工日期开工,跟总承包单位是否做好开工准备有一定关系,所以在计价开工节点可以设置一项逾期违约责任督促总承包单位尽快做好开工准备。
四是合同价格,需要注意合同的计价模式,EPC合同的计价模式主要分为两种即固定总价和综合单价,在分布式光伏项目中,采用综合单价的计价模式居多,因为施工过程可能会发生装机容量的调整,合同价格与装机容量挂钩,对于建设单位来说会比较灵活且划算。(字数限制下文再分享)
#可再生能源发电 #律师日常 #诉讼律师 #光伏
