浇筑的核心在工艺细节,尤其钢筋和植筋要求,差一点都可能留隐患!签订合同把所有细节要求明确,不要等事后再扯皮?

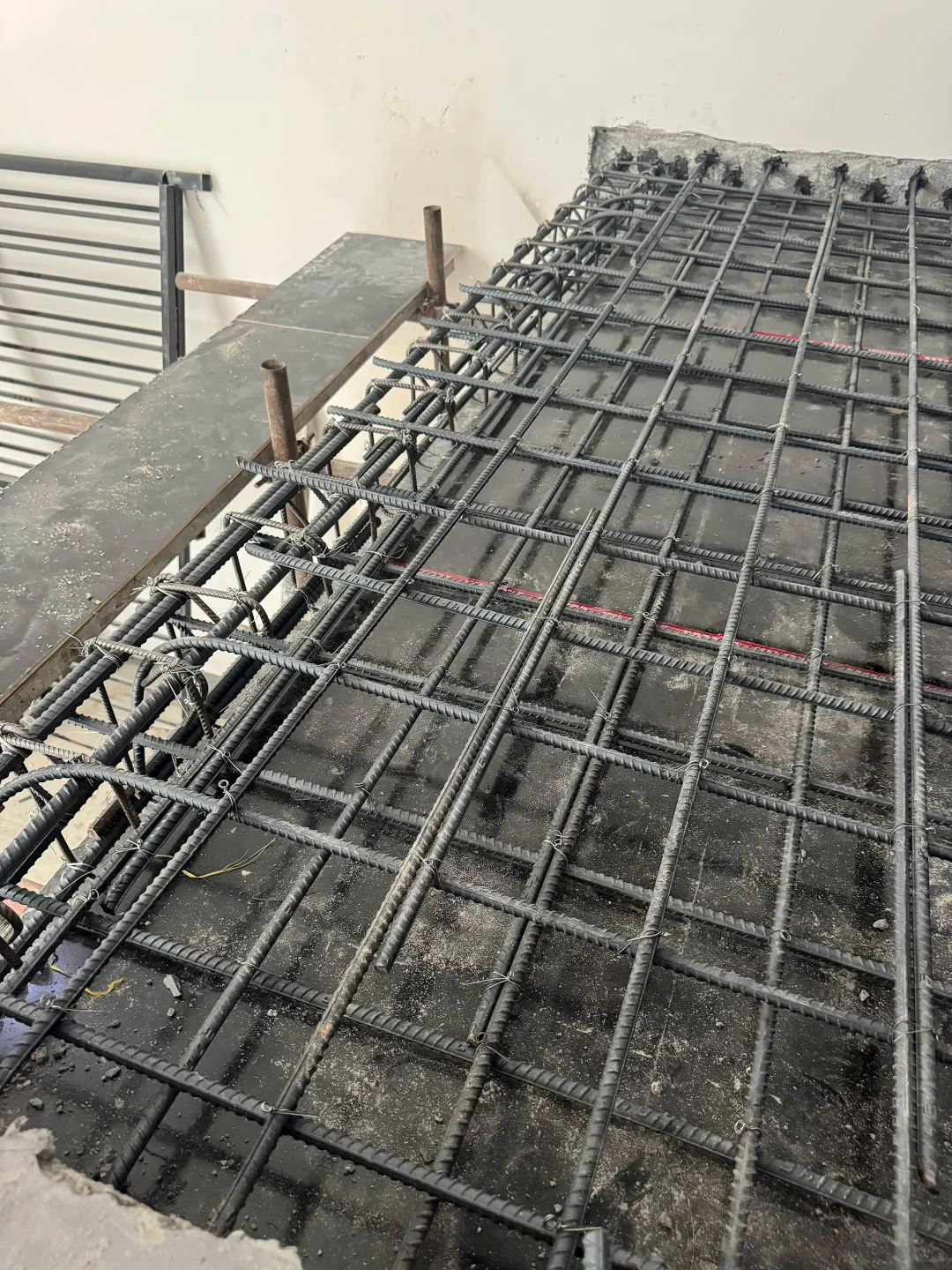

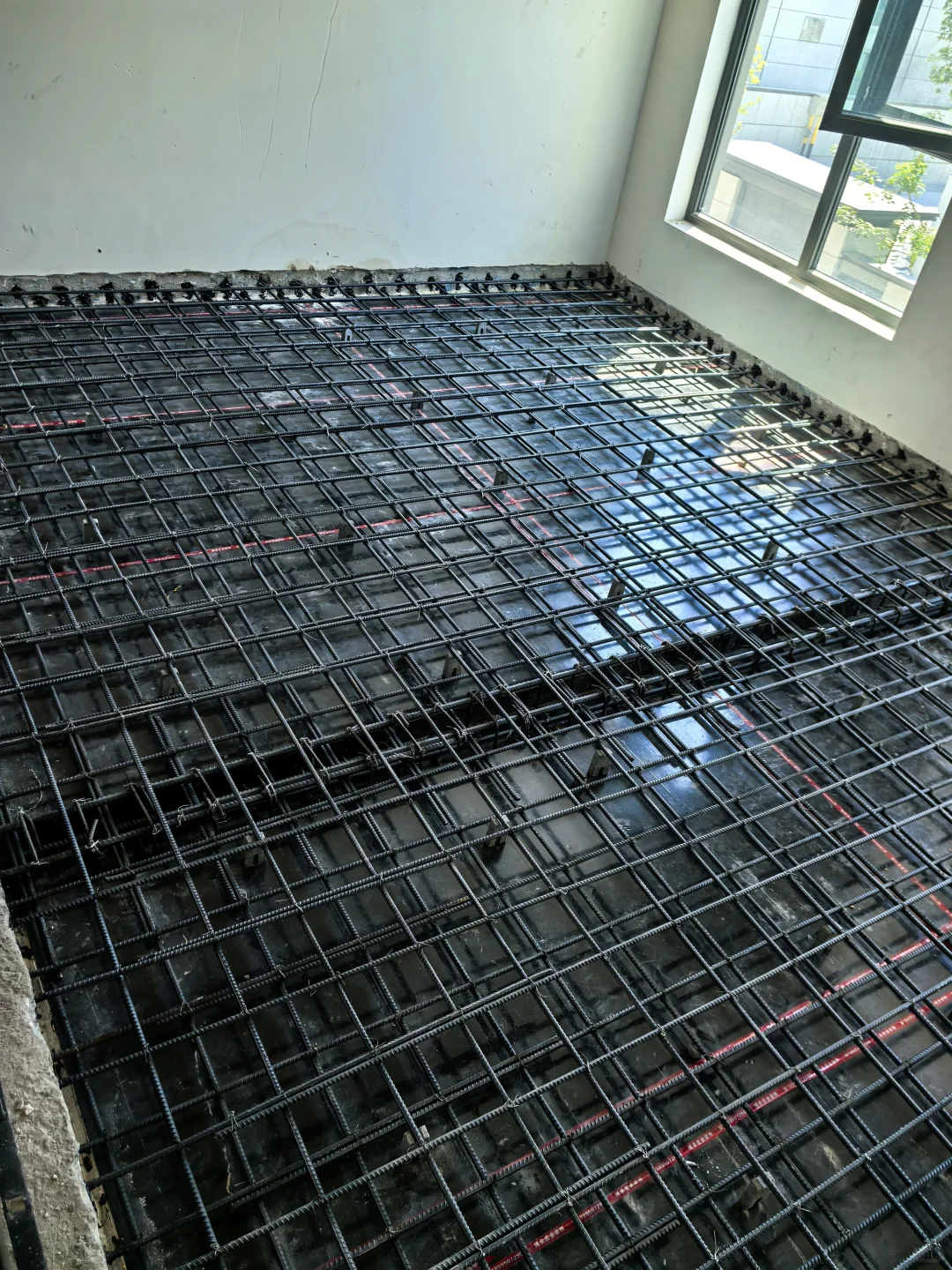

? 1.主梁螺纹钢筋Φ18,楼板主筋Φ12,间距≤180mm,捆筋螺纹钢筋Φ8。记得进场检查钢筋上的标号,原有基础开槽3公分以内,拉毛,开槽不能露筋。

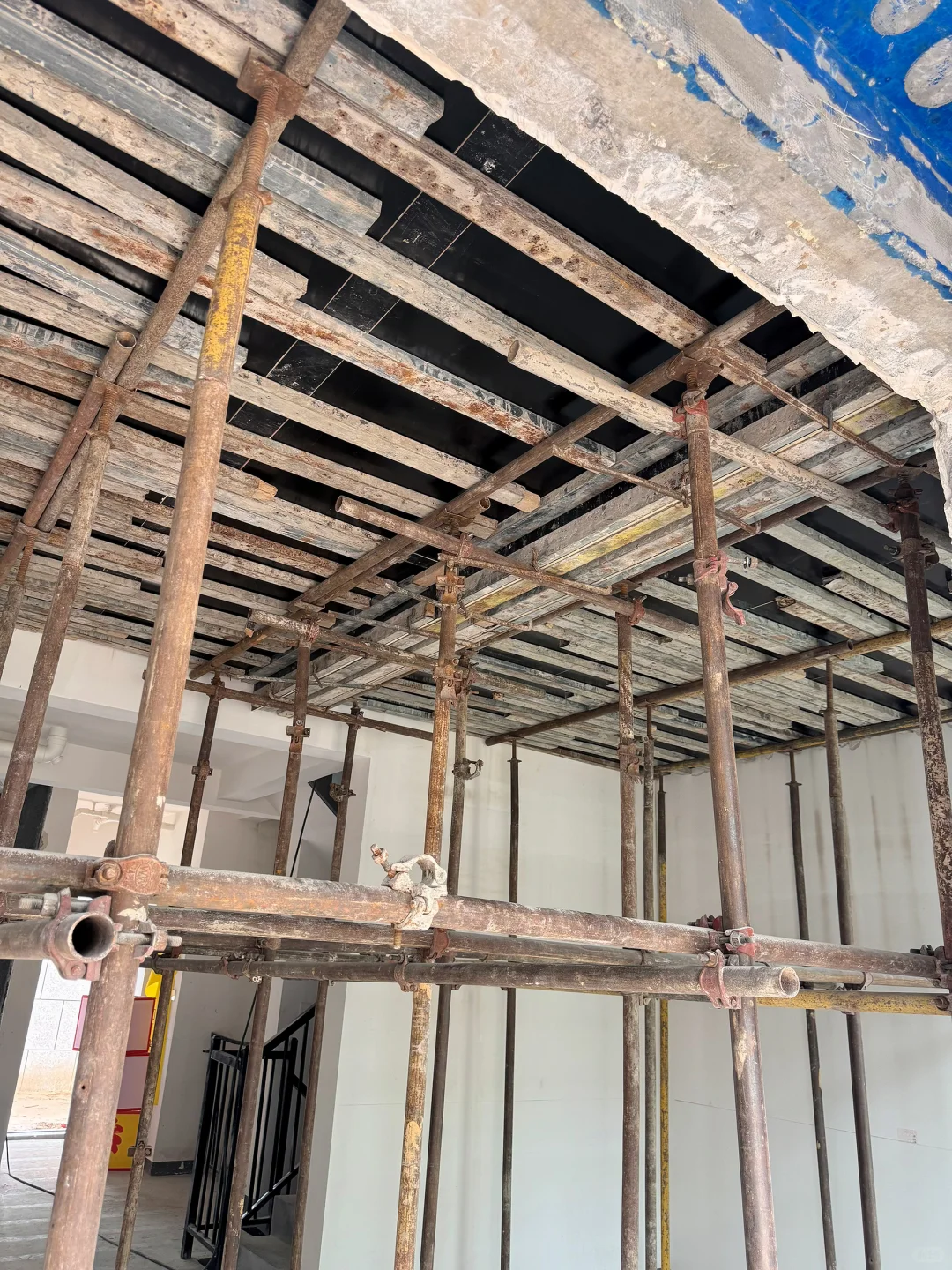

? 2.隔层:底板全新木板,间隙不大于2毫米用胶带粘贴,底下必须用钢管铁杆支撑,找平,不能倾斜。

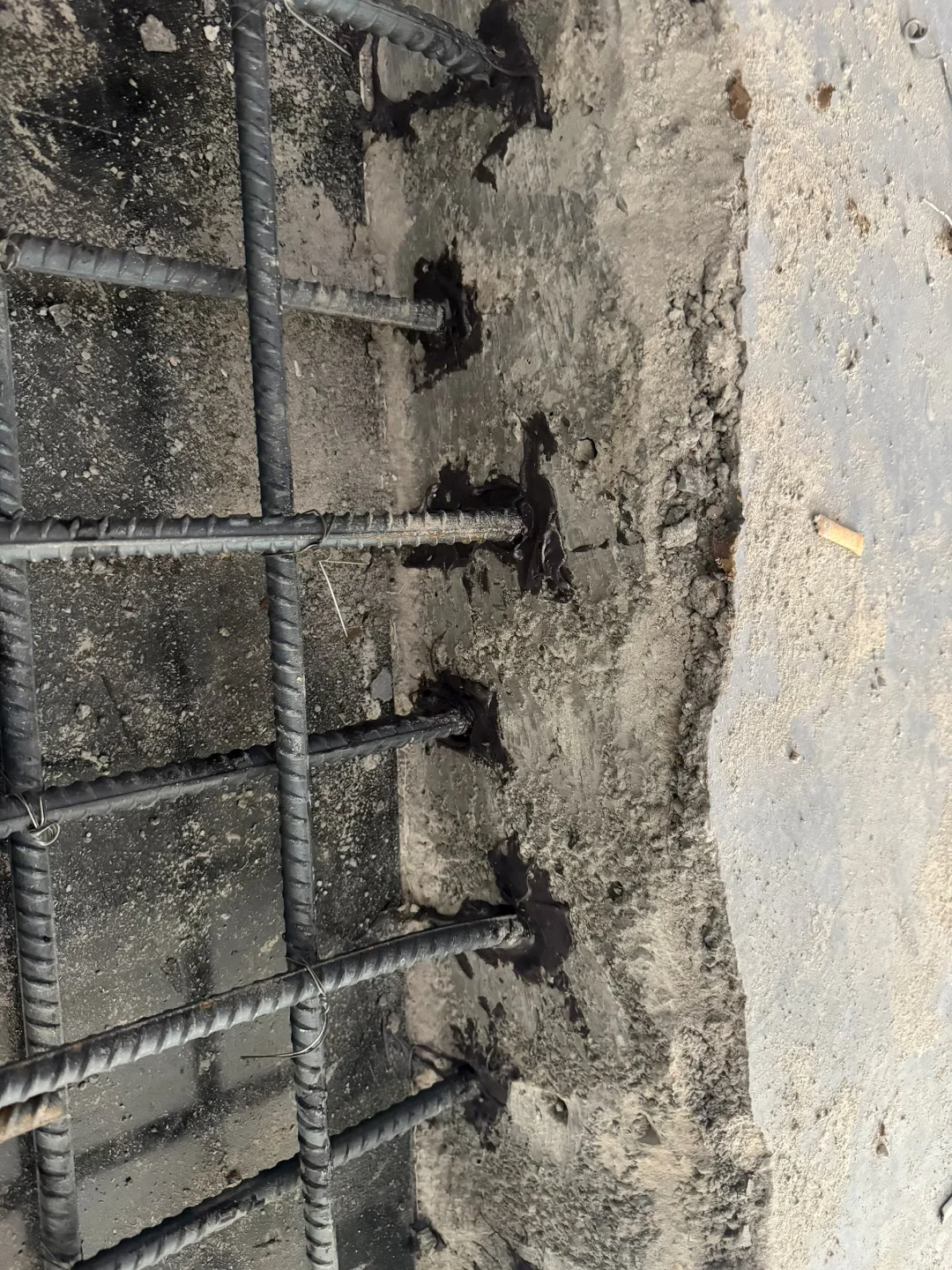

? 3.植筋深度15cm,现场拿筷子画15长度插进去,每个孔都进行检查。(我们施工方还是很靠谱的,约定好的都做到了,所以前期必须把细节写在合同里。)

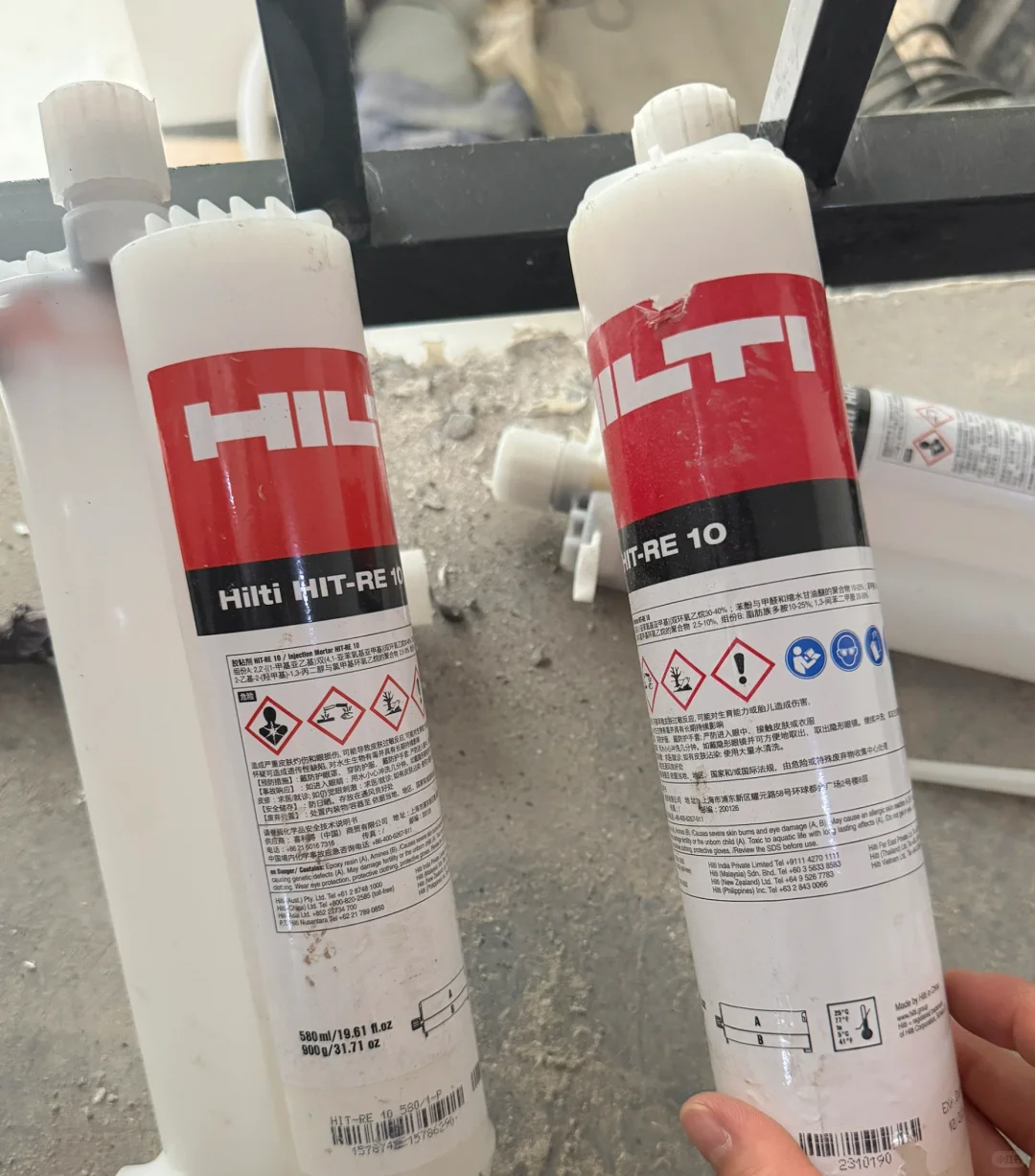

❌植筋是最重要的环节,必须盯着工人把孔洞吹干净,注胶植筋不能沾胶植筋,植筋后等两小时后在后续工作。用A级环氧注射胶,植筋胶甲供,自采喜利得植筋胶(型号RE10规格580ml),并且植筋当天全程盯着打胶,打满溢出。
? 4.绑扎搭接要规范
钢筋搭接一头长一头短,梁柱节点处加密箍间距≤150mm(我家做到了100mm),数量别少。
? 5. 水泥标号425,混凝土等级C35,如果不能商混,那尽量用小型搅拌机

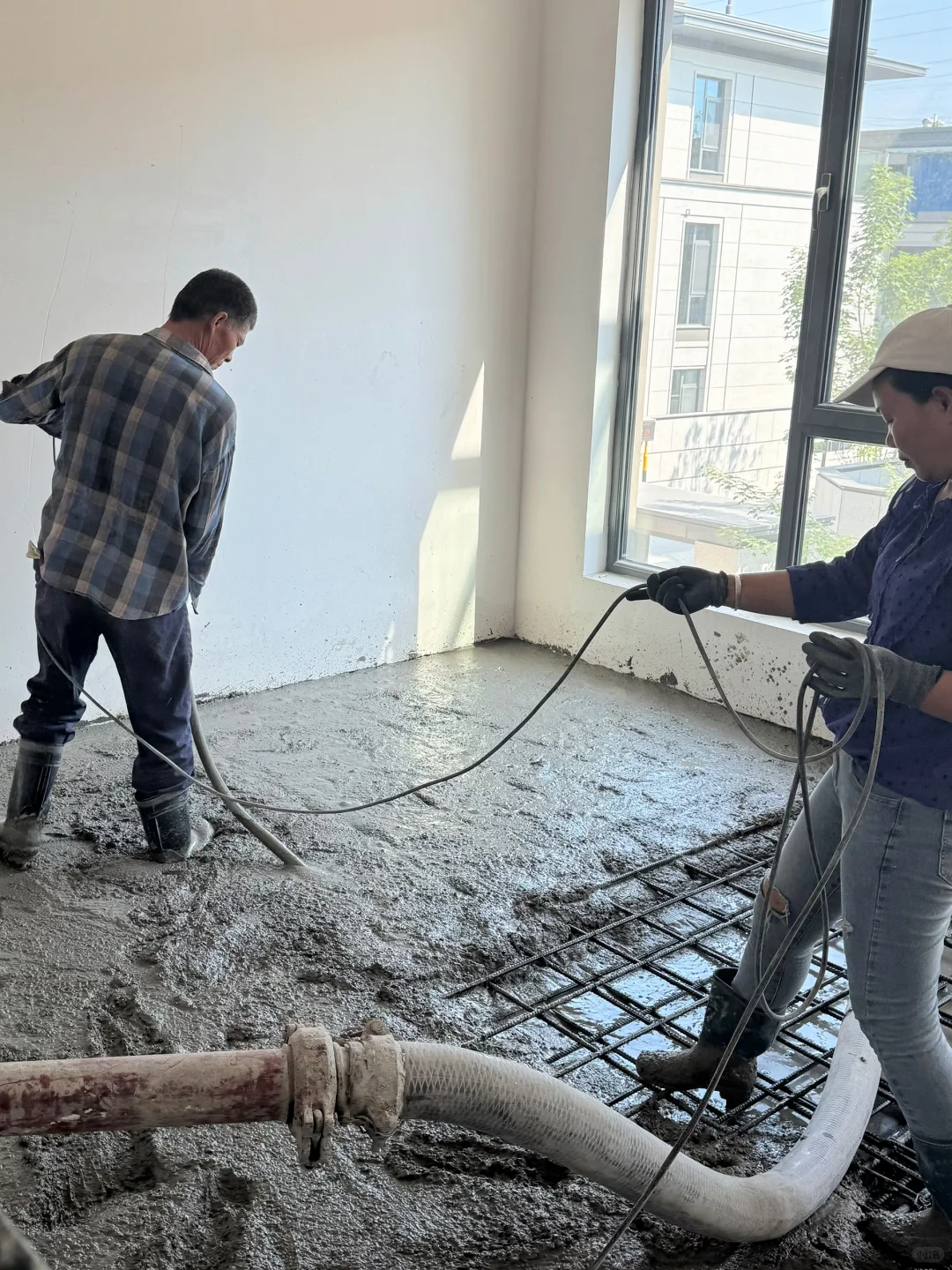

? 6.浇筑振捣是关键,振捣棒插入下层50mm,快插慢拔,每个点振10-15秒(直到无气泡泛浆)。
? 7.养护时间不能省,养护15天,覆盖薄膜+每天洒水。
仅供分享自己的经验,专业的勿喷
浇筑的核心在工艺细节,尤其钢筋和植筋要求,差一点都可能留隐患!签订合同把所有细节要求明确,不要等事后再扯皮?
? 1.主梁螺纹钢筋Φ18,楼板主筋Φ12,间距≤180mm,捆筋螺纹钢筋Φ8。记得进场检查钢筋上的标号,原有基础开槽3公分以内,拉毛,开槽不能露筋。
? 2.隔层:底板全新木板,间隙不大于2毫米用胶带粘贴,底下必须用钢管铁杆支撑,找平,不能倾斜。
? 3.植筋深度15cm,现场拿筷子画15长度插进去,每个孔都进行检查。(我们施工方还是很靠谱的,约定好的都做到了,所以前期必须把细节写在合同里。)
❌植筋是最重要的环节,必须盯着工人把孔洞吹干净,注胶植筋不能沾胶植筋,植筋后等两小时后在后续工作。用A级环氧注射胶,植筋胶甲供,自采喜利得植筋胶(型号RE10规格580ml),并且植筋当天全程盯着打胶,打满溢出。
? 4.绑扎搭接要规范
钢筋搭接一头长一头短,梁柱节点处加密箍间距≤150mm(我家做到了100mm),数量别少。
? 5. 水泥标号425,混凝土等级C35,如果不能商混,那尽量用小型搅拌机
? 6.浇筑振捣是关键,振捣棒插入下层50mm,快插慢拔,每个点振10-15秒(直到无气泡泛浆)。
? 7.养护时间不能省,养护15天,覆盖薄膜+每天洒水。
仅供分享自己的经验,专业的勿喷
