为有效实现“党建助推业务”,锚定大会展中心“430”“630”“830”三大业务节点目标,聚焦“工程冲刺”“验收交付”“运营筹备”三大主线工作任务,紧盯进度、每周晾晒、聚力攻坚、冲刺胜利!
▼ ▼ ▼
工程冲刺
本周完成第18次大会展施工联合巡查,重点巡查室外区域,通过对项目的各方面进行彻底的清理和检查,找出并解决可能存在的问题及隐患,保障工程项目的质量;召开大会展中心一期冲刺扫尾工作会议(第7次),强化问题整改销项,落实闭环机制。
普通展厅组:完成2#、3#、4#馆收尾巡查,落实各专业局部未完、遗漏和收口工作;完成物业运营用房精装施工联合巡查,协调加快空调设备和消防末端安装,做好吊顶封板前准备工作,加快卫生间施工进度。

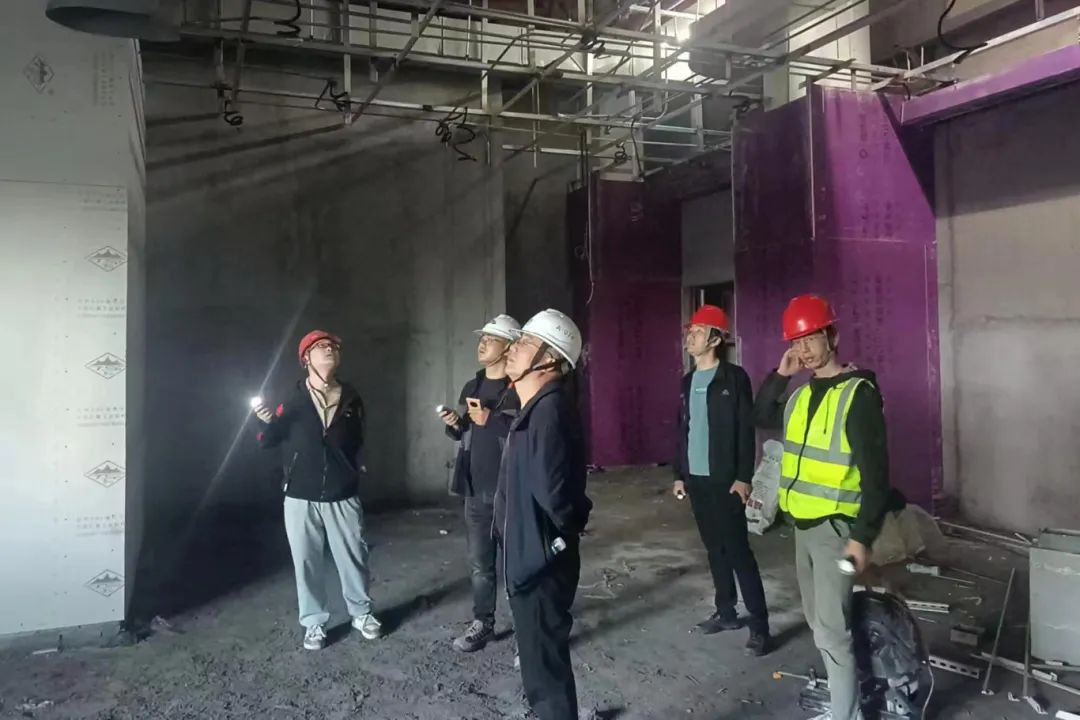

调试组:本周3#、4#、5#馆整馆消防联动调试基本完成;为准备后续消防验收,4月17日启动消防检测事项,目前主要检测部位有南区地下室及2#馆展厅。
机电组:本周110kV本体部分完成主变压器局放等特殊性试验,主设备已具备条件;外线部分仓北段大力推进钱塘区义蓬街道部分电气实施,花木段完成蒙正路道路实施审批。

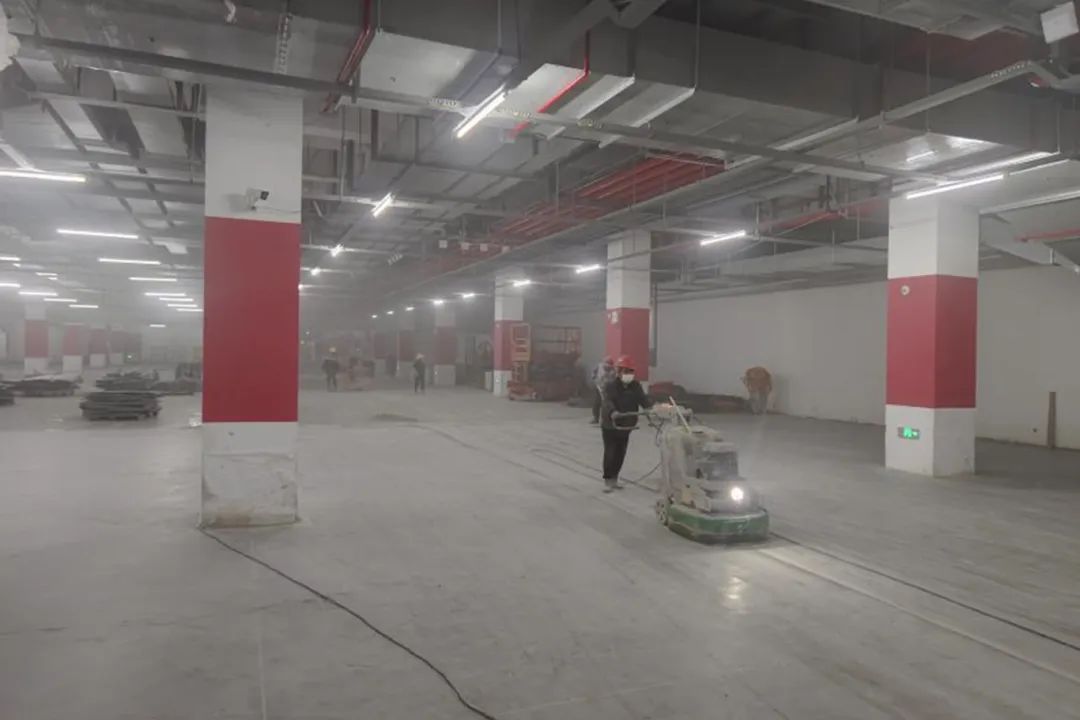

地下室组:本周完成地下室1#馆环氧地坪施工打磨,2#馆金刚沙地坪80%,3#馆70%,4#馆100%,完成车位线;配合完成机电零星修补。
地下室组幕墙组:本周展厅室外门头完成顶部LED大屏安装;继续推进大屏与幕墙配合收尾工作。
验收交付

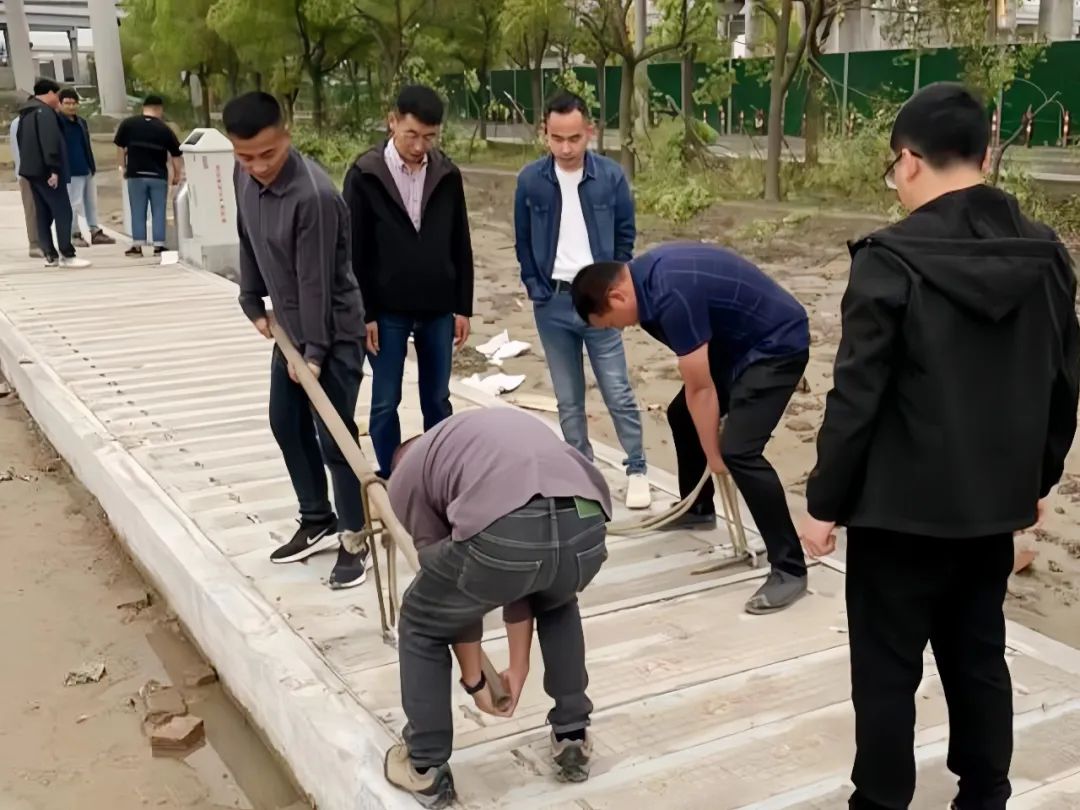

测绘工作:本周110kV启动房产面积实测绘进场,取得初审版数据并交设计院进行核查;绿化、管线测绘有序推进中。

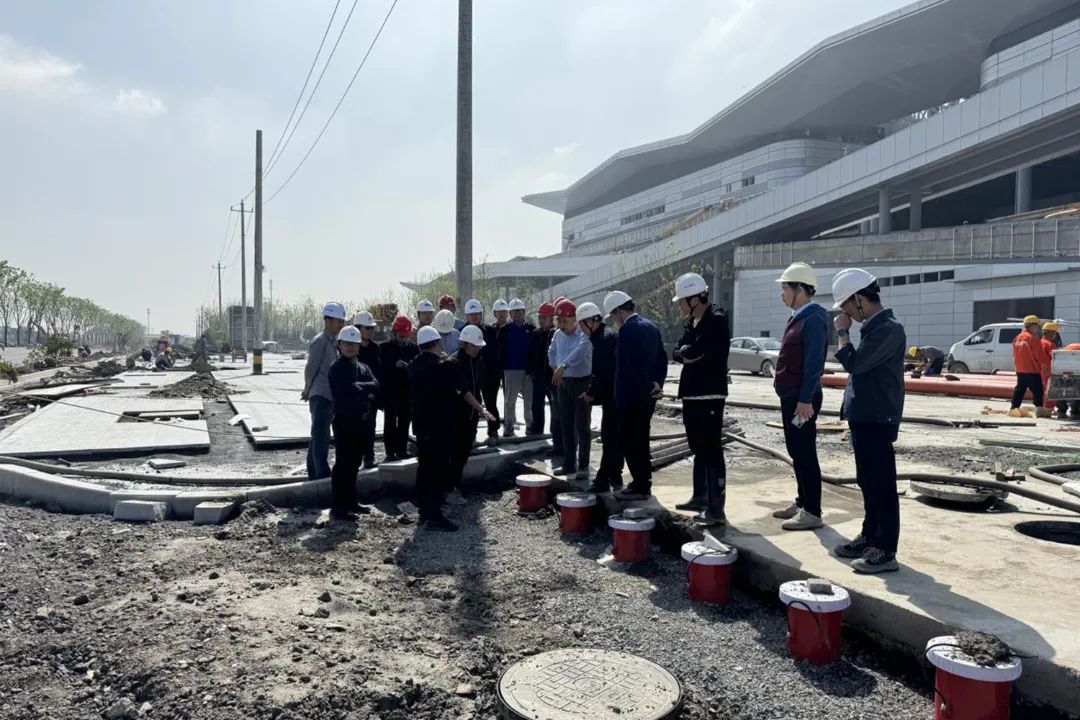

踏勘指导:4月18日,对大会展中心室外围一体泵、通道、110kV、104国道天桥等主要节点进行了踏勘视察工作,指出当前存在的问题并要求有效落实整改。
业务开发:前往同级展会“广交会”进行对标学习;赴上海拜访展会主办方,积极开拓储备展会项目,完成展会签约1场;基本落定保障餐厅合作商单位,持续推进商业盒子、展览服务中心服务商的合作对接。

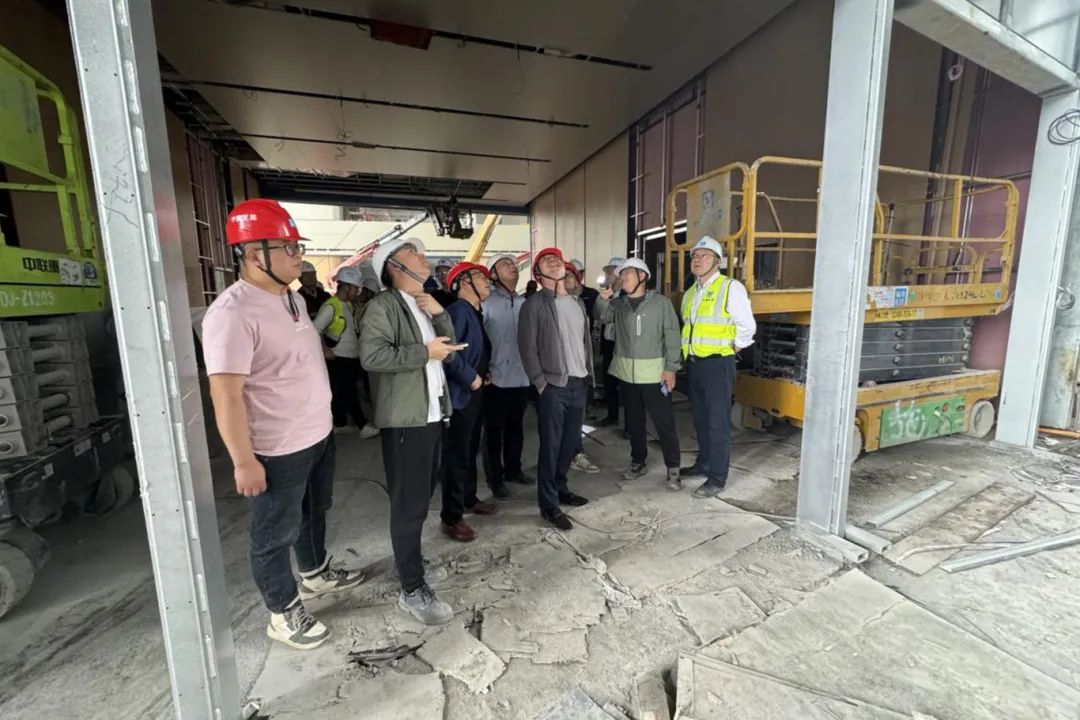

建运衔接:完成2#、3#、4#、8#馆成熟度评估;开展4#馆的承接查验;组织第3次查验专题会进行查缺补漏。
