工作动态
1.副总经理晋波带领薛峰、盘河水库管理处相关负责人参加省水旱灾害防御工作视频会。
2.抽黄项目办技术负责人王康宏到陕西省水利电力勘测设计研究院对接抽黄工程高压输电线路设计方案。

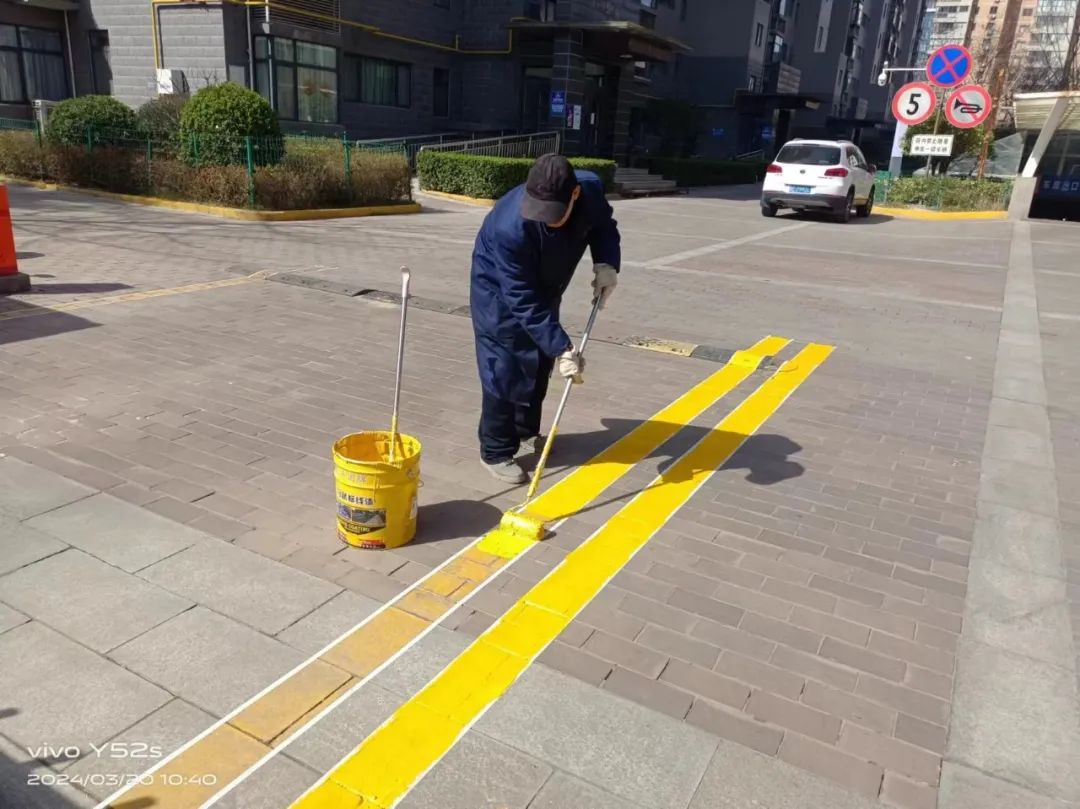

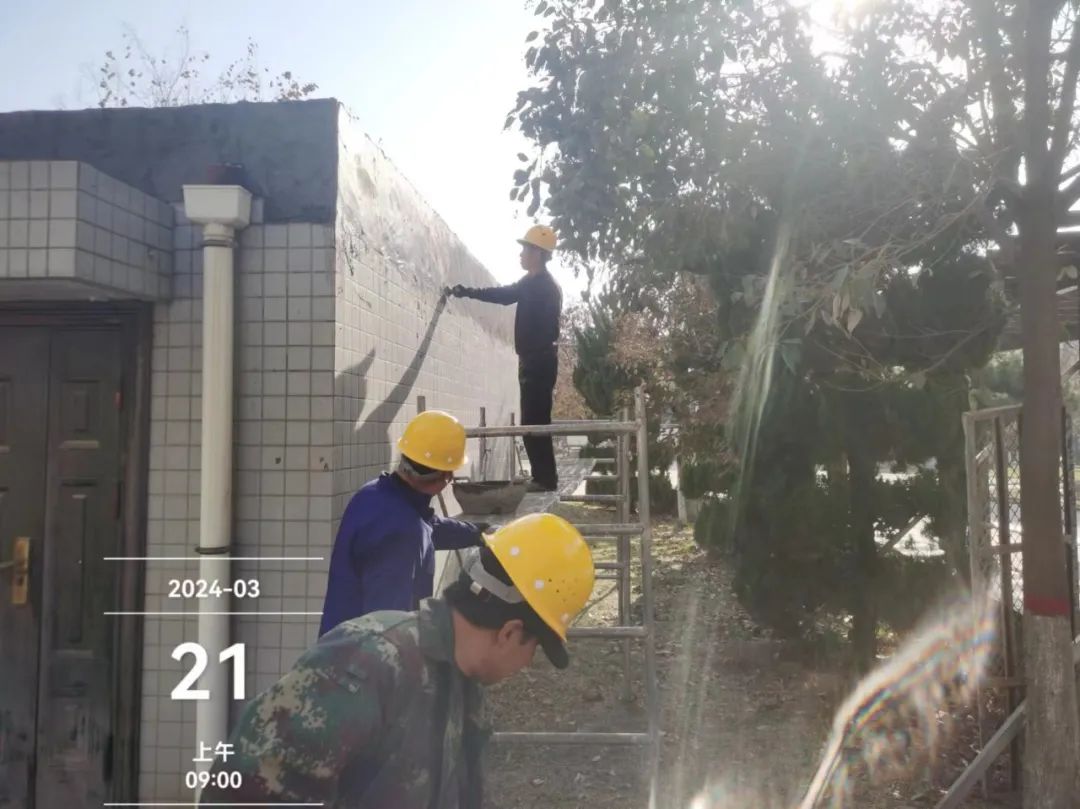

3.物业公司刷新景泰嘉园、惠丰园消防通道标志线,修补粉刷惠丰园车库步行通道破损墙面。

4.盘河水库管理处支部副书记张伟平查看库区站政治学习、人员在岗情况;库区站浇灌新栽树木五角凤;西原供水站全面整理厂区环境。

5.龙门供水公司生产经营科人员抄收水费;对镇区用户水表进行稽查。
工作动态
为进一步加强安全生产管理,提升职工对安全生产的认识和警觉性,保障城镇供水安全稳定。3月21日,韩城水务有限公司组织开展供水安全生产专题培训,公司运营部、供水公司以及各供水单位业务骨干共计30余人参加培训。
本次培训邀请高级工程师李文老师担任主讲人进行授课,他采用理论与实际案例相结合的教学方式,对安全生产和安全管理的核心理念及相关知识进行了深入而全面的解读。同时,结合公司实际生产情况,对安全事故的起因、潜在影响及其后果进行了系统性的分析与讲解。此外,李文老师还详细介绍了作业过程中可能遇到的各种安全隐患,提出了相应的预防措施,并普及了安全知识。培训强调,作为一名供水人,要全面加强学习,严格遵守相关规定,负起供水保障责任。最后,李文老师从视觉、嗅觉、味觉三个维度切入,深入探讨了用户在日常使用中经常反映的水质问题,并针对这些问题提供了切实可行的解决方案。
通过此次安全生产教育培训,进一步增强了公司职工的安全意识、责任意识,夯实了企业的安全生产责任体系,安全生产理念更加深入人心,为保障城镇供水的连续性和稳定性奠定了坚实的基础。(通讯员:李楠、程宇丹)
项目建设
禹门口抽黄改造工程
Ⅰ标取水工程一级站基坑降水5台班;附属用房施工范围内材料整理。
累计形象进度:一级站进水闸室钢筋混凝土施工全部完成;主厂房基坑开挖至设计371.43m高程,全部完成;完成输水管线钢塑复合管安装1248m,完成63%,剩余洞中管。

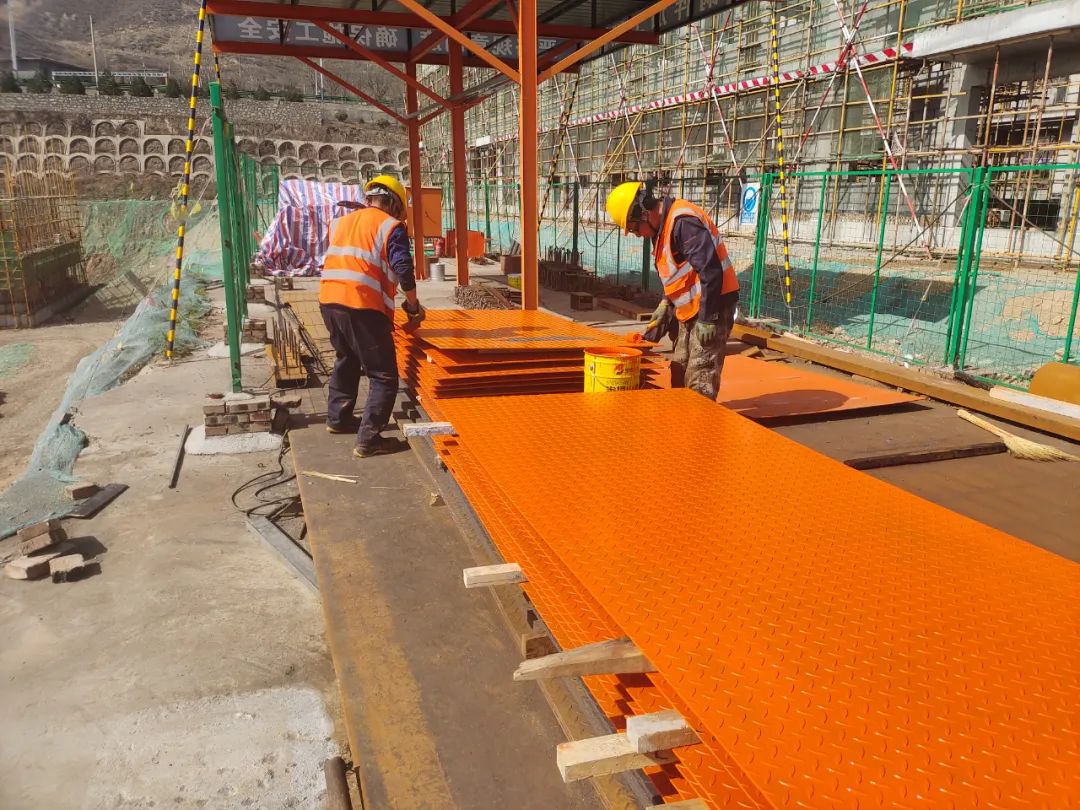

Ⅱ标输水管线工程0+000-1+670段DN1200-K9级自锚式球墨铸铁管道(1.6Mpa)安装29.5米,镇墩钢筋绑扎0.3T。1+670-2+500段铁栅栏恢复,2#顶管段工作井基坑土方开挖、弃运280m³。
累计形象进度:管沟开挖4676m,管道安装3772.2m,完成镇墩32座,完成排气阀井3座。

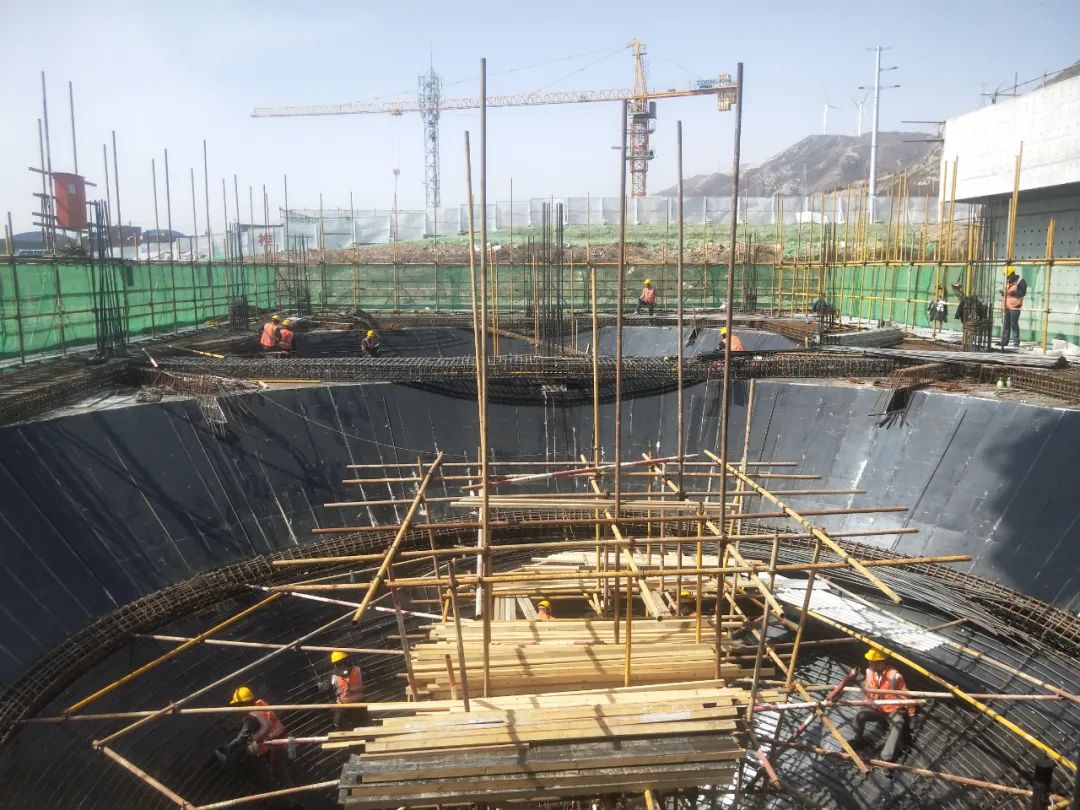

Ⅲ标泥沙处理站工程1#、2#澄清池底部排泥管安装、套管口封堵,2#澄清池中部排泥管支架安装;3#、4#澄清池5.6~8米池壁、走道板、拉梁混凝土养护,池壁模板拆除,建筑垃圾外运,预埋件表面浮浆清理;7#、8#澄清池下锥钢筋绑扎;2#、3#澄清池间8米钢平台安装。
累计形象进度:加药间主体工程已完成;1#、2#澄清池主体结构已完成;3#、4#澄清池已浇筑到+8.0m,剩余2.4m;5#、6#、7#、8#澄清池下椎体承台混凝土浇筑到-6.0m。
Ⅳ标二级站厂区工程1、Ic单元顶面模板铺设完成(180㎡),墙、柱钢筋绑扎完成并验收通过(3t);IIb单元板面底筋铺设绑扎完成(3t)。
累计形象进度:临时工程全部完成;蓄水池基础土方开挖已完成,蓄水池顶板混凝土浇筑50%;主副厂房基坑开挖已完成并压实,底板混凝土浇筑80%,池壁混凝土浇筑60%,顶板混凝土浇筑20%;主副厂房及吸水池垫层已完成。
南悦城项目

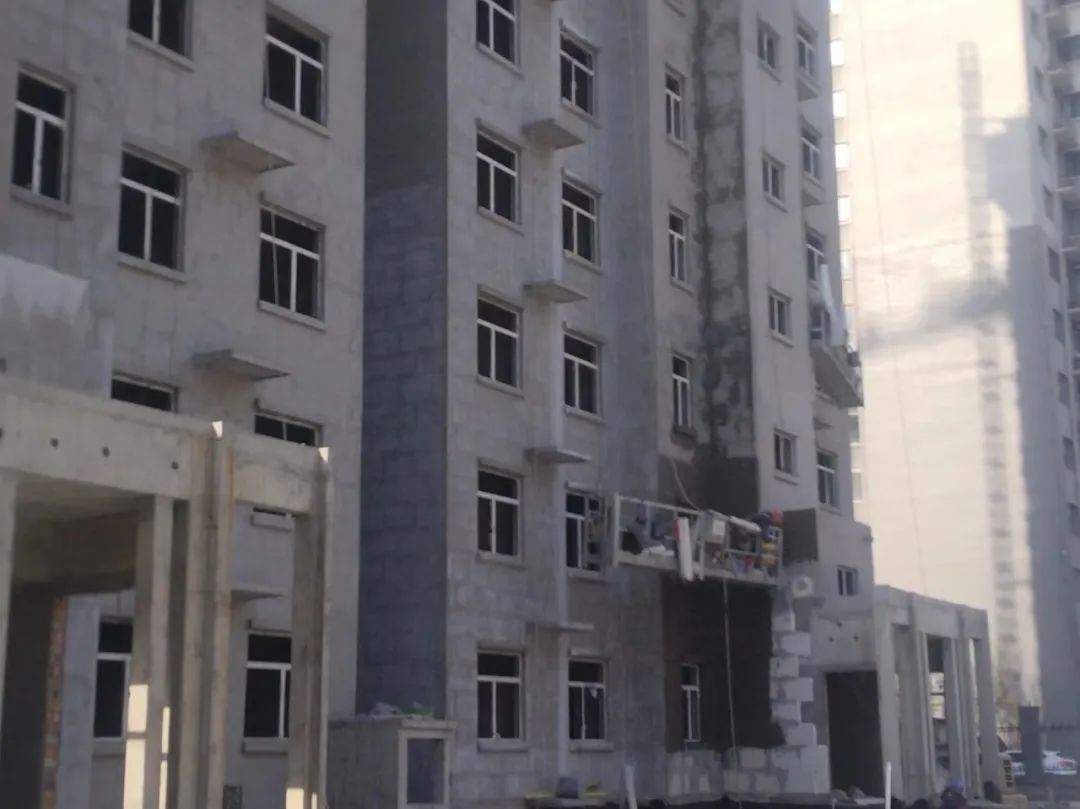

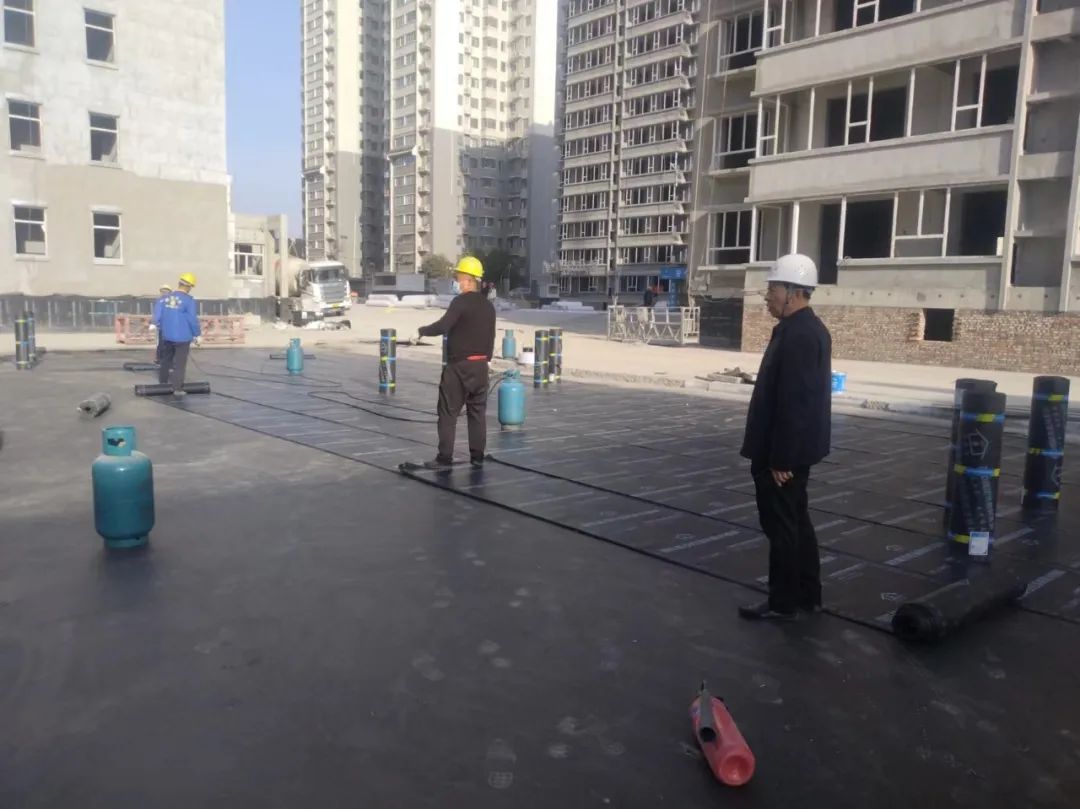

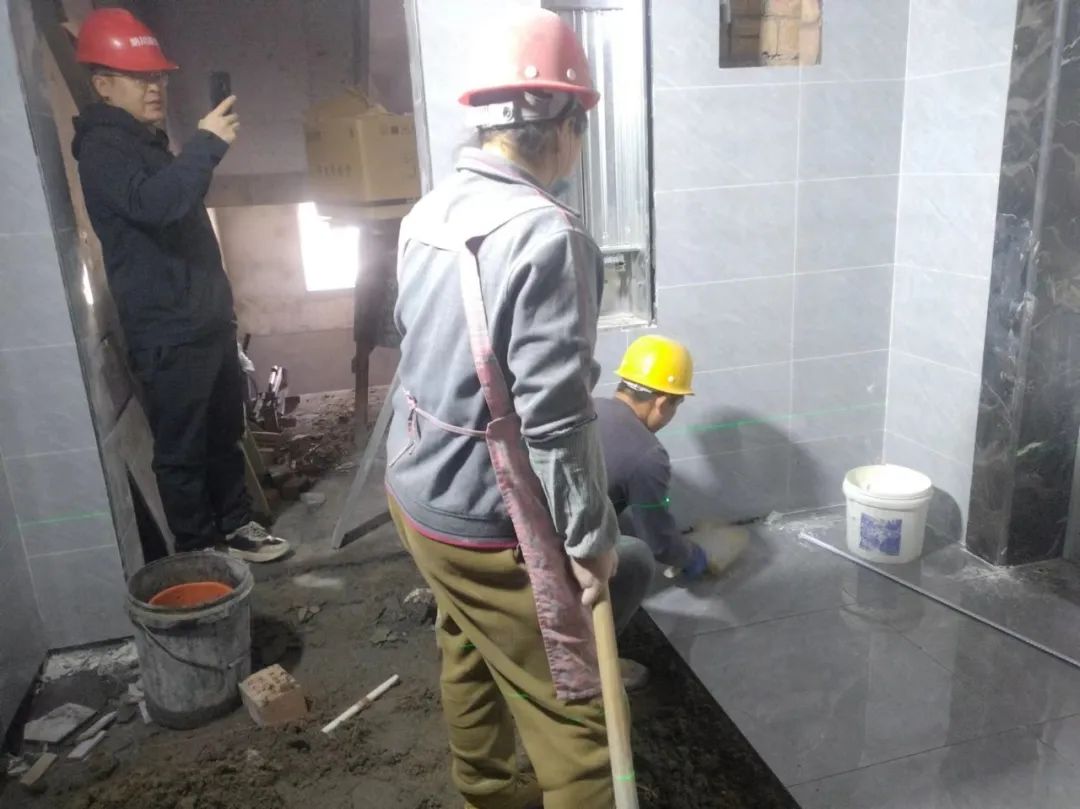

1#楼22-26层公共区域贴瓷砖,外墙保温板施工;2#楼外墙保温施工,阳台、卫生间、厨房防水施工;4#楼楼梯间14层往下刮白;5#楼外墙保温板施工;6#楼公共区域6-14层贴瓷砖;7#楼外墙保温板施工;8#楼西侧车库顶板防水底油喷涂;9#楼室内电梯安装;10#楼外墙保温板施工;地下室消防管道安装;6#楼室内电梯门套安装;地下室人防区域墙体抹灰;东大门基础开挖,综合管道灰土回填。
累计形象进度:地上:1#楼地暖管道铺设到2层,外墙保温完成20%;2#楼完成至外墙抹灰;3#楼完成公共区域墙砖、地砖铺设;4#楼完成公共区域墙砖、地砖铺设;5#楼完成二次结构内墙抹灰,外墙抹灰;6#楼外墙保温完成;7#楼外墙保温完成75%;8#楼完成内外墙墙抹灰;9#楼完成外墙抹灰;10#楼完成地暖垫层浇筑,外墙保温完成70%;地下室:车库顶板防水卷材完成90%;二次结构砌砖完成100%;二次结构抹灰完成55%;消防安装完成70%。
