韩城水务有限公司3月14日工作动态

   日期:2024-03-14 21:01:30     来源:网络整理    作者:本站编辑    浏览:12    评论:0

3

14

工作动态

1.纪委书记张荣军主持召开南悦城项目推进会,围绕工期目标责书分解、工程进度计划等进行督导落实。会上,施工单位介绍了工程开展情况及下一步工作安排;监理单位对安全监督,质量检验,进度把控逐项规划落实到人。会议要求施工单位严格按照项目进度计划、作业标准进行安全文明施工,做到日作周检月完,夯实目标责任,落实工作任务;现场管理人员要严格工作纪律,强化责任心,按照分工,尽职尽责,全力推进项目如期保质完工。

2.副总经理梁向春参加供水公司组织召开的安全生产工作会议。会上,学习了《关于认真贯彻落实习近平总书记重要指示精神坚决防范遏制重特大事故的紧急通知》《关于深刻吸取近期重特大火灾事故教训全力做好火灾防范工作的紧急通知》文件。各单位负责人汇报近期安全生产工作及安全文件办理落实情况。会议对管网漏失、用水稽查、巡查记录、水质培训、隐患排查整改反馈、安全责任划分、运营数据统计分析、“六项机制”方案制定、水质检测、二次供水设施普查等方面工作进行安排部署。梁向春同志对供水工作提出要求:要加强精细化管理,进一步提升规范化标准化管理水平,加强水质把控,完善安全生产管理体系,对标年初签订的目标责任书,按照时间节点制定各类工作实施计划,层层卡实责任,周对周,月对月检查完成情况,确保各项工作有序按时完成。

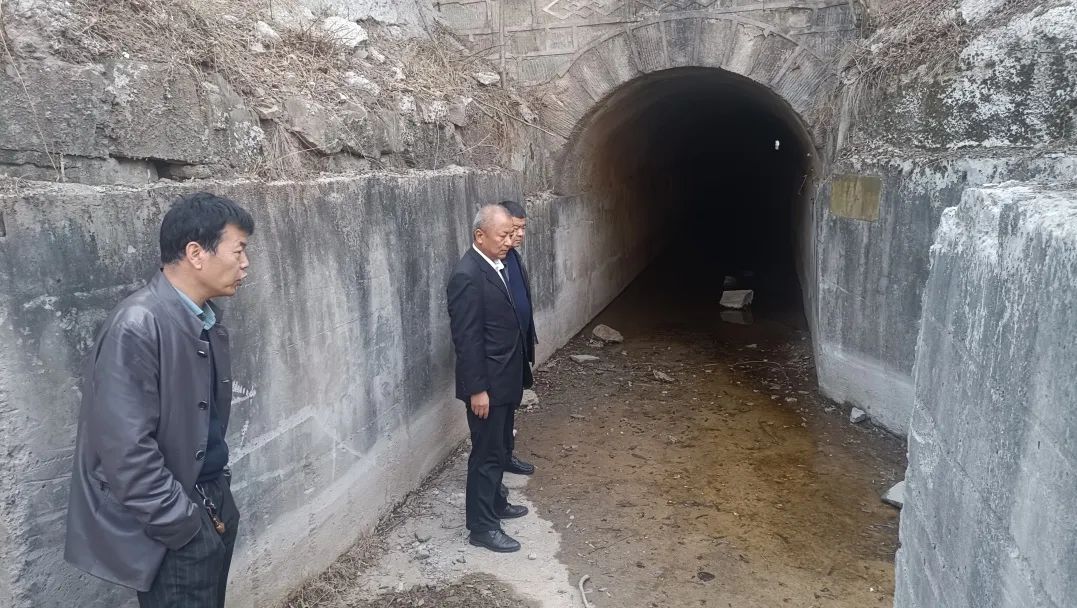

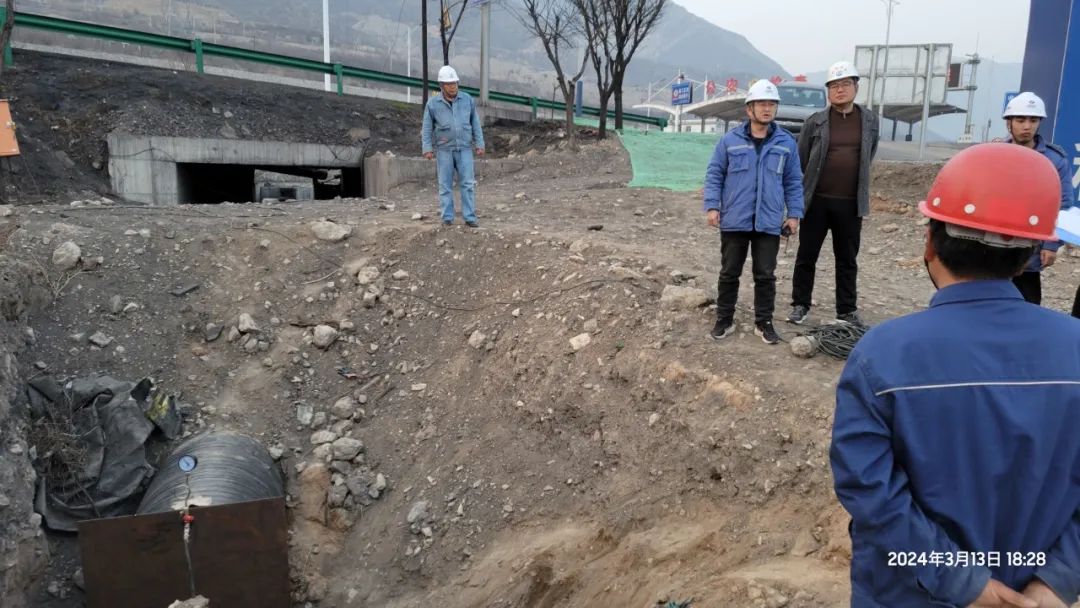

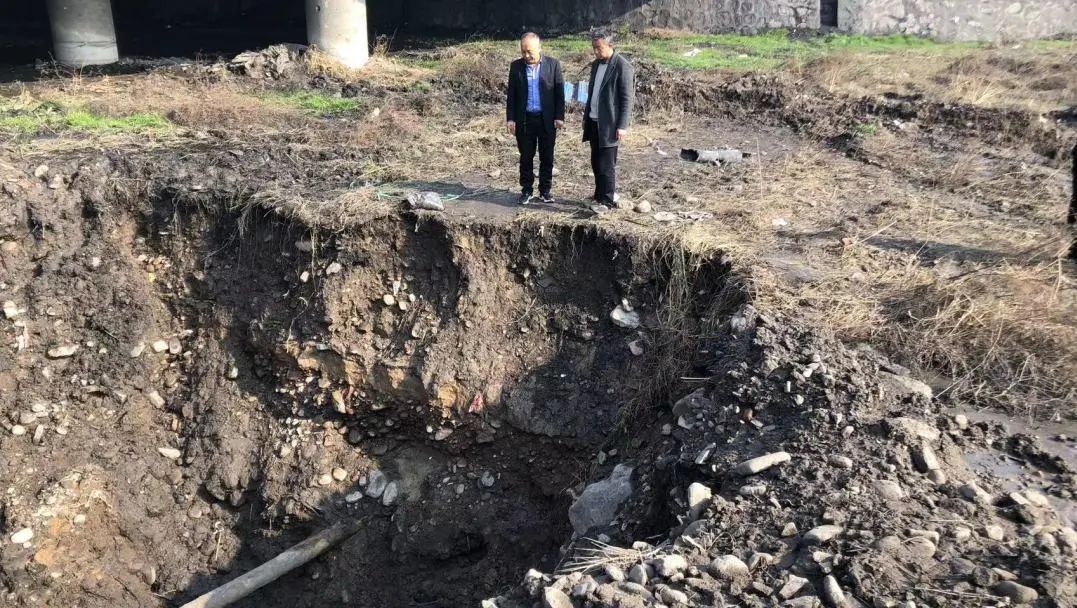

3.副总经理晋波查看薛峰水库南干渠险工险段工程运行状况。

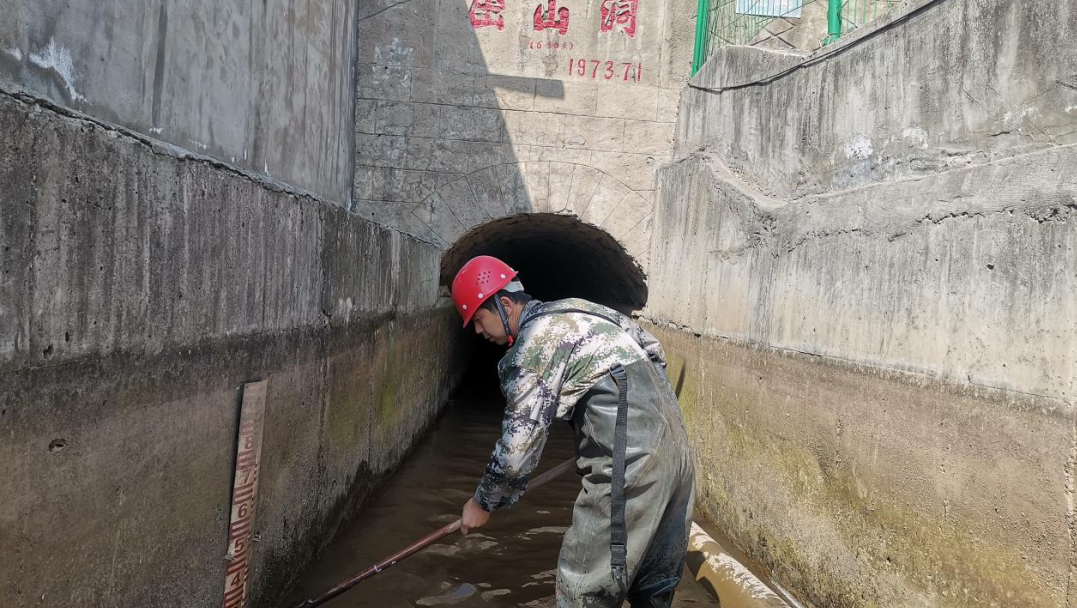

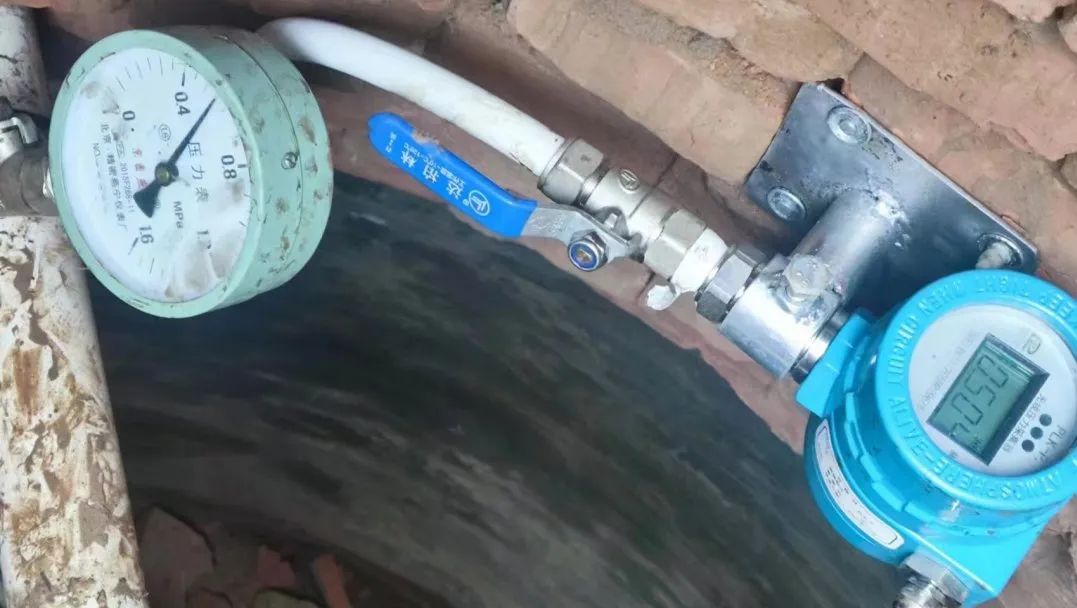

4.禹门口抽黄改造工程技术负责人王康宏组织项目办职工学习BIM数字化建管平台运维操作知识技能;项目办人员同监理对取水工程输水管线1+072~1+968段管道水压试验进行旁站检查。

5.供水公司副经理王敏查看盘河水库西庄管线漏损摸排工作实施情况。

6.韩水润家物业公司浆砌清华园电动车集中充电桩场地道牙;查看景泰嘉园消防设施设备及资料规范化、同步化填写,更换维修消防管道漏水阀门、消火栓。

7.薛峰水库管理处维修养护象山站进水间阀门井;维修队与芝川镇政府商谈解决毓秀小区供水事宜。

8.自来水公司对坡底村二组水表井进行维修,对城区供水管网压力进行巡查巡检,对金城箔子巷水表井阀门进行更换。

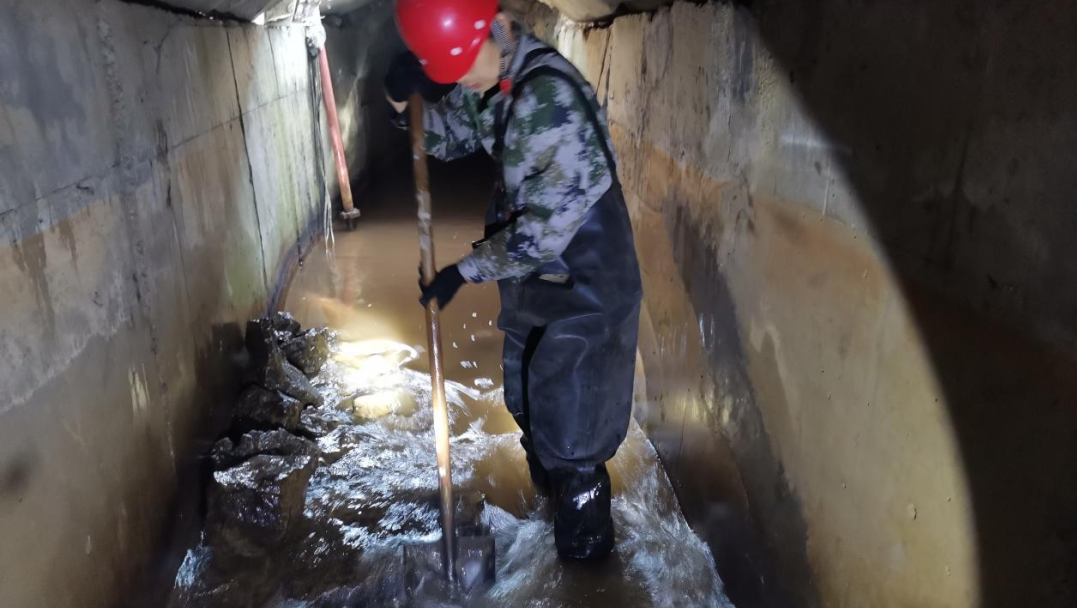

9.盘河水库库区站巡查总干渠,清理涵洞淤积落石;西原供水站检测各管线水质,整理防汛库房物资;维修队巡查北线管网。

10.龙门供水公司经理同社奎同生产经营科人员对镇区特行及混合用水户进行稽查;生产运营科与玉镜街新接用户对接用水方案。

项目建设

禹门口抽黄改造工程

Ⅰ标取水工程一级站围堰内侧导水;输水管线第一试验段1+072.38~1+968段水压试验注水;新建隧洞开挖;一级站进水闸室底坎清理。累计形象进度:一级站进水闸室钢筋混凝土施工全部完成;主厂房基坑开挖至设计371.43m高程,全部完成;完成输水管线钢塑复合管安装1248m,完成63%,剩余洞中管。

Ⅱ标输水管线工程玉镜大街段沟槽级配碎石回填压实176米;涧沟河段新建箱涵基础底板钢筋绑扎,1+670-2+500段铁栅栏恢复。累计形象进度:管沟开挖4507m,管道安装3725.9m,完成镇墩32座,完成排气阀井3座。

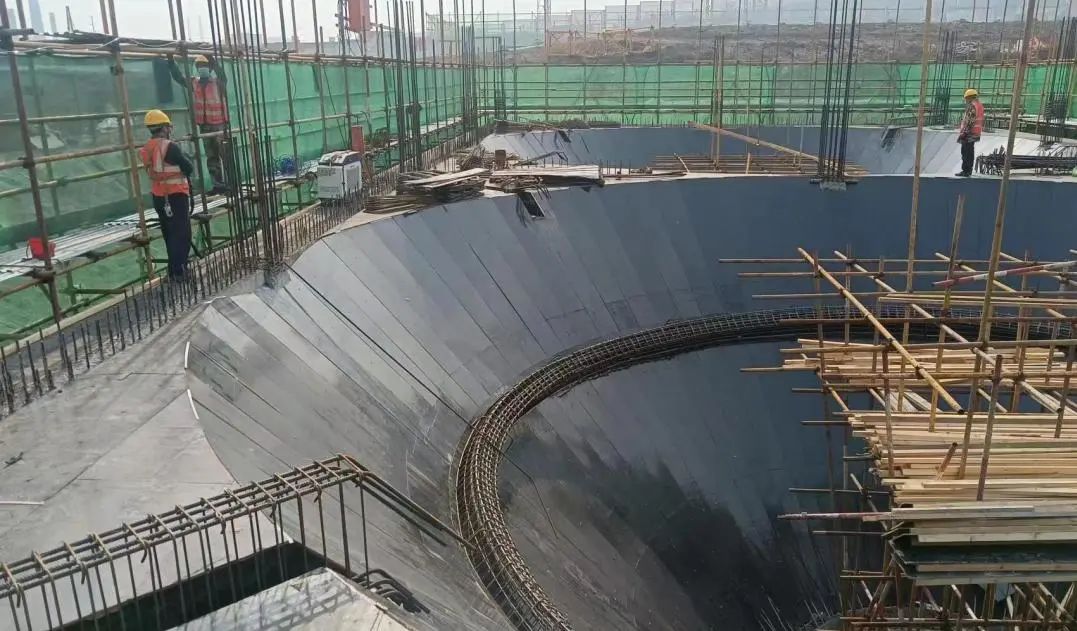

Ⅲ标泥沙处理站工程1#澄清池中心筒在加工场拼接;3#、4#澄清池5.6~8米池壁、走道板、拉梁混凝土养护,预埋件表层浮浆清除;7#、8#澄清池环梁3钢筋绑扎,预留钢筋生锈部位除锈;加药间二层墙体砌筑,连系梁钢筋绑扎;累计形象进度:加药间主体工程已完成;1#、2#澄清池主体结构已完成;3#4#澄清池已浇筑到+8.0m,剩余2.4m;5#6#7#8#澄清池下椎体承台混凝土浇筑到-6.0m。

Ⅳ标二级站厂区工程Ⅱd区筏板钢筋完成(10T);Ⅱa区顶板模板制安完成(225㎡);Ⅱb区顶板支模完成(约200㎡);施工区域临时道路二次铺设碎石及人工修整;南面、西面弃土场绿网覆盖;项目部大门东南面场地平整完成。累计形象进度:临时工程全部完成;蓄水池基础土方开挖已完成;主副厂房基坑开挖已完成并压实;底板混凝土浇筑80%;池壁混凝土浇筑60%;顶板混凝土浇筑20%。

南悦城项目

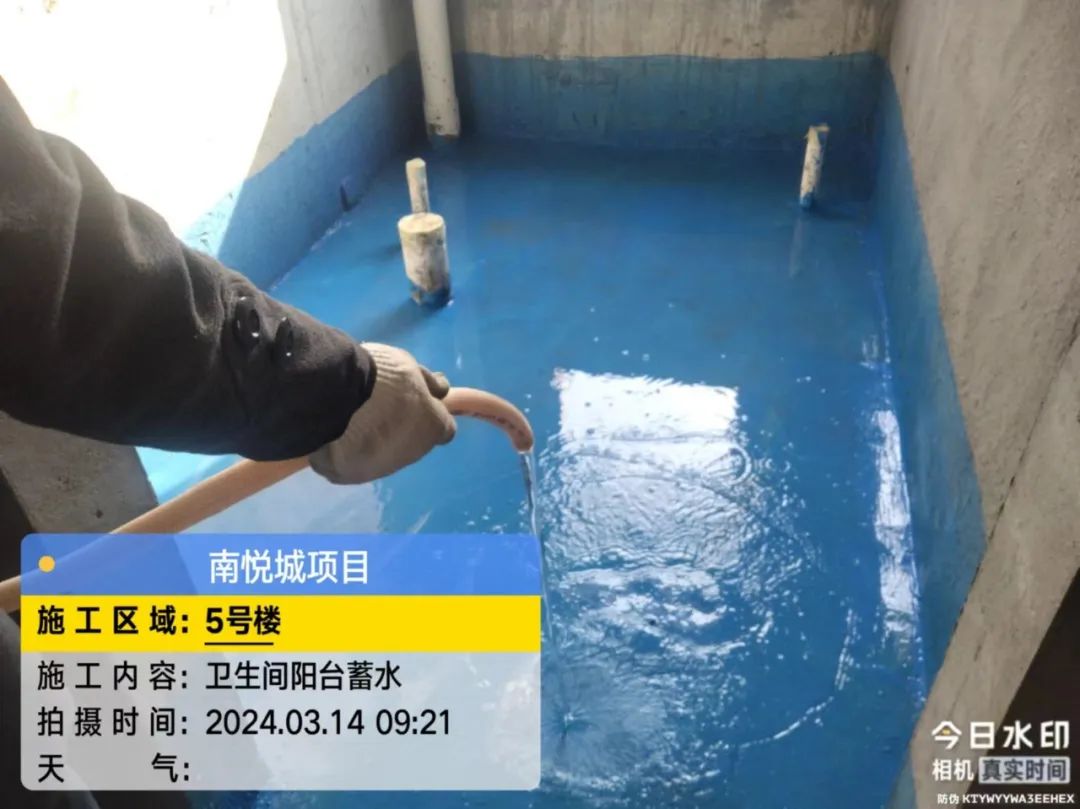

1#楼:24-26层公共区域贴瓷砖,西北角外墙保温板施工;2#楼:地下室地面砼浇筑;3#楼:外墙保温板施工,北侧防水卷材铺设;5#楼:卫生间、阳台、厨房蓄水实验;6#楼:东侧、南侧外墙保温施工;公共区域7层贴瓷砖;

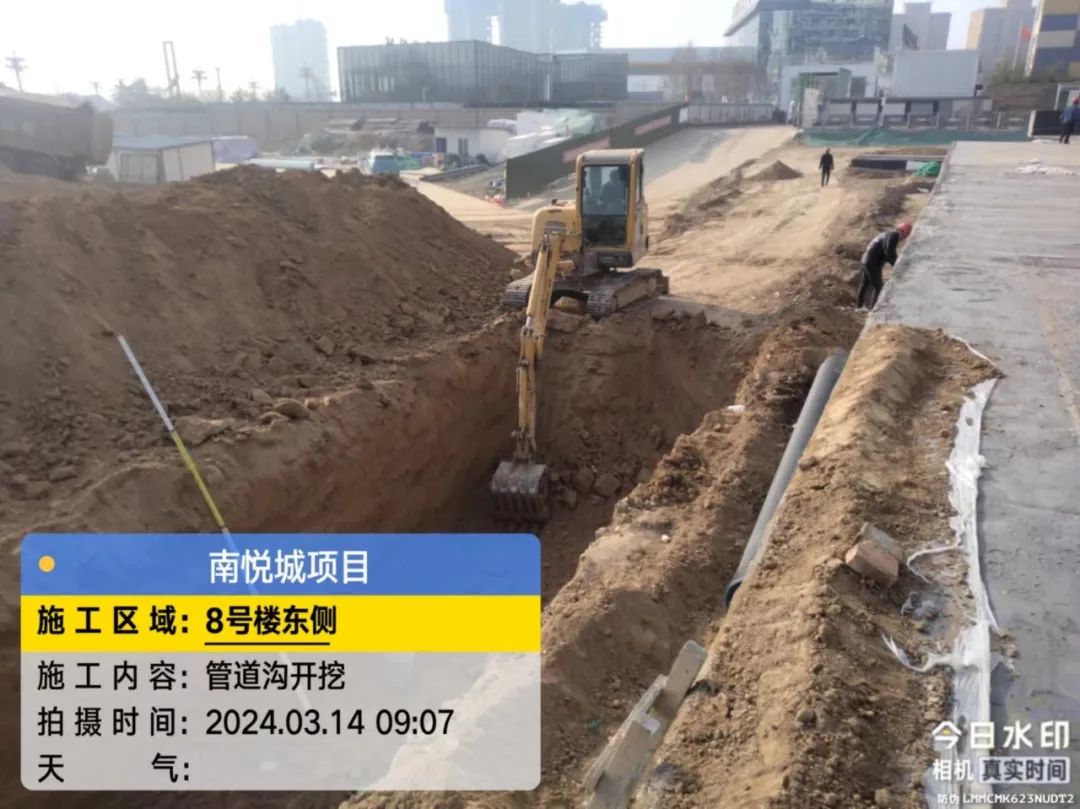

7#楼:地暖管道安装,外墙保温板施工;10#楼:南侧外墙保温板施工;8#楼地下室消防管道安装;4#、6#楼室内电梯调试;东侧综合管道挖土;地下室人防区域墙体抹灰。

累计形象进度:地上:1#楼地暖管道铺设到2层,外墙保温完成20%;2#楼完成至外墙抹灰;3#楼完成公共区域墙砖、地砖铺设;4#楼完成公共区域墙砖、地砖铺设;5#楼完成二次结构内墙抹灰,外墙抹灰;6#楼外墙保温完成80%;7#楼外墙保温完成75%;8#楼完成内外墙墙抹灰;9#楼完成外墙抹灰;10#楼完成地暖垫层浇筑,外墙保温完成70%;地下室:车库顶板防水卷材完成90%;二次结构砌砖完成100%;二次结构抹灰完成55%;消防安装完成65%。
