本周在公司上下的共同努力下,全体员工扎实拼搏,各项工作有序推进,一周来主要工作如下:

重要工程项目进展情况

(一)金义综保区

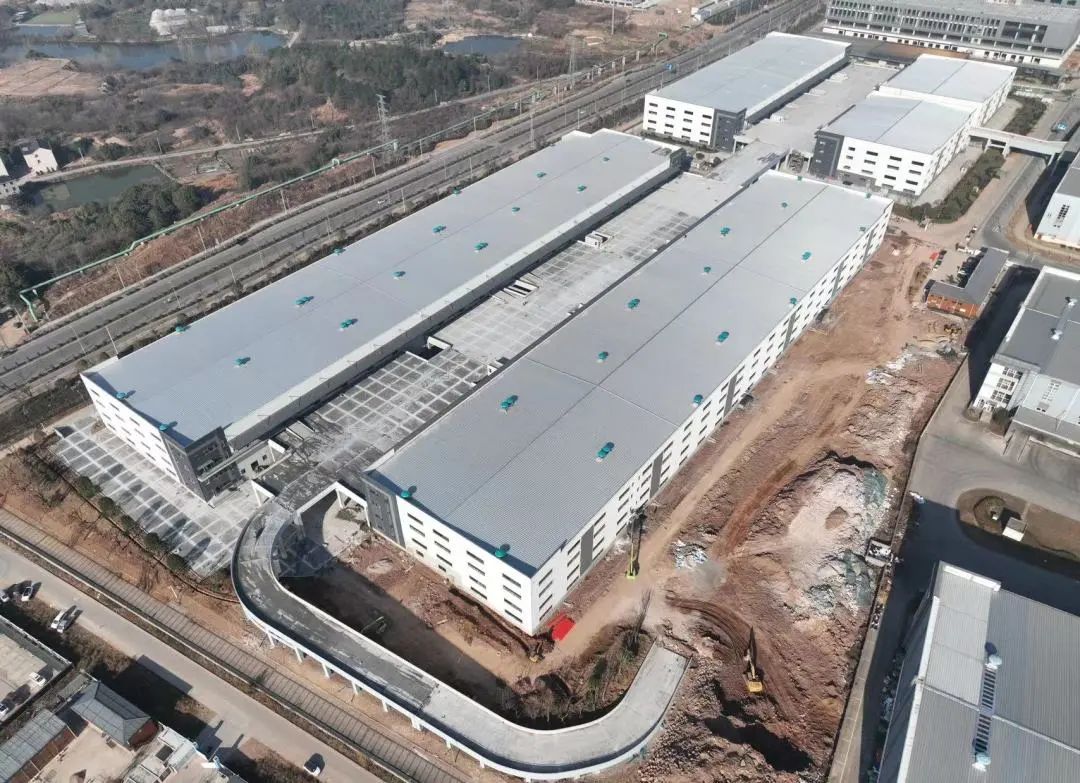

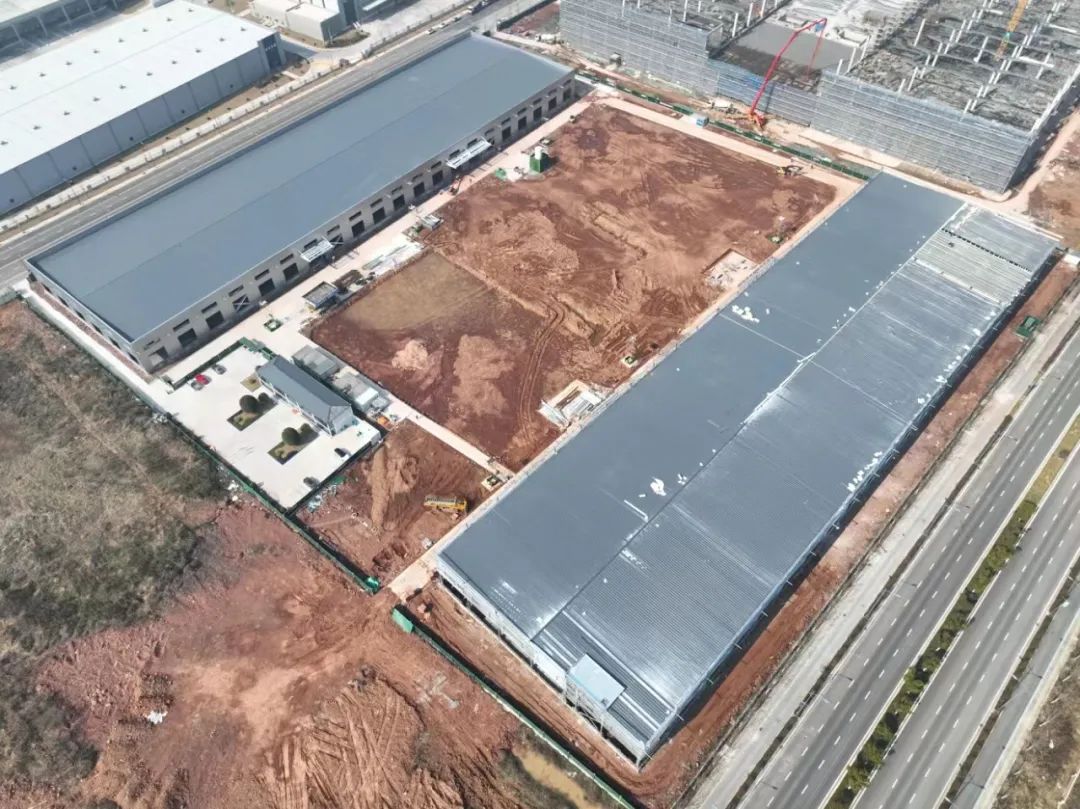

01

J地块

(1)完成竣工初验。

02

S地块

(1)完成竣工初验。

03

TU地块

(1)完成竣工初验。

04

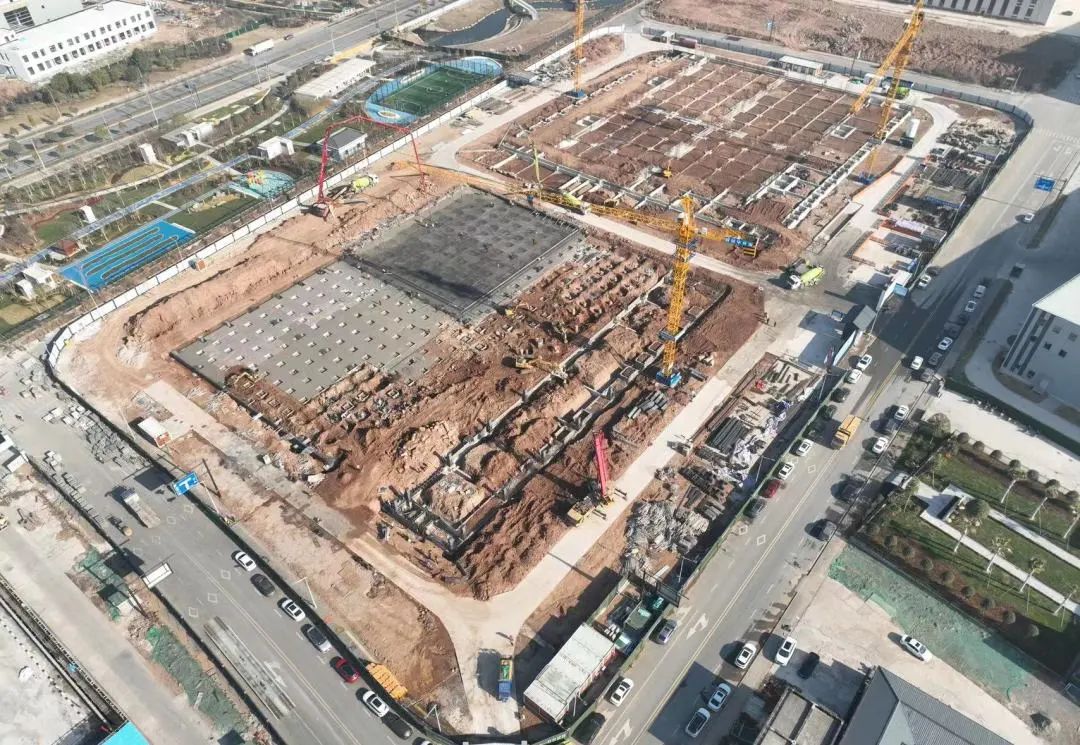

NP地块项目

(1)主体结构:完成100%;

(2)二次结构:三层完成90%;

(3)安装工程:三层消防喷淋安装完成90%,竖井风管安装完成100%;

(4)通过1-3层主体结构验收。

05

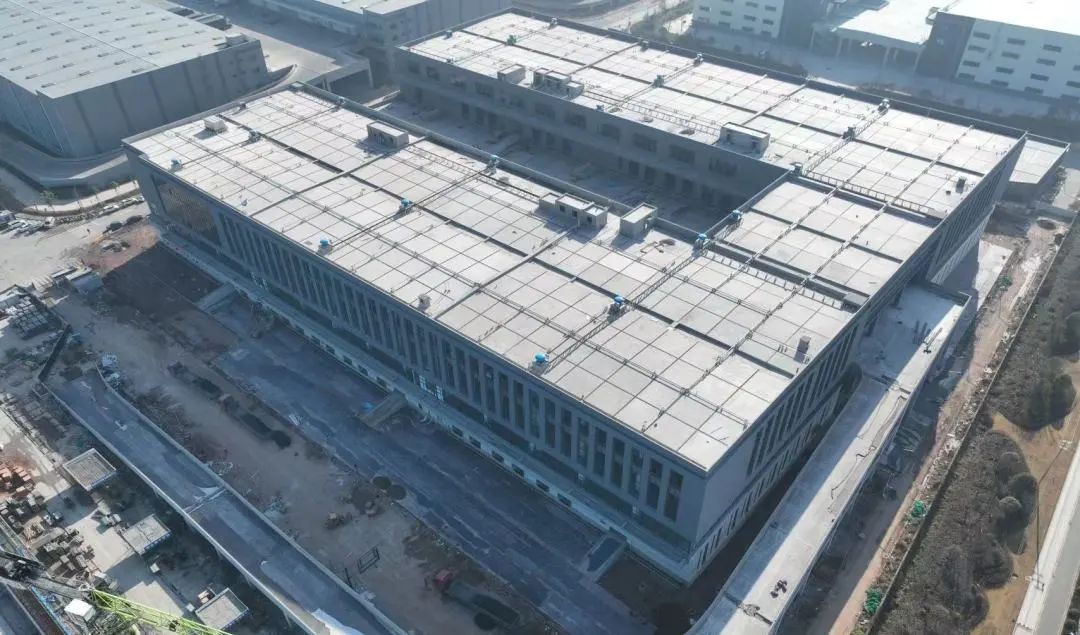

R地块项目

(1)主体结构:二层砌体完成90%;三层砌体完成80%;四层砌体完成10%,屋面砌体完成100%。

(2)安装工程:消防主管安装完成60%;竖井风管安装完成60%,管内穿线完成60%。

06

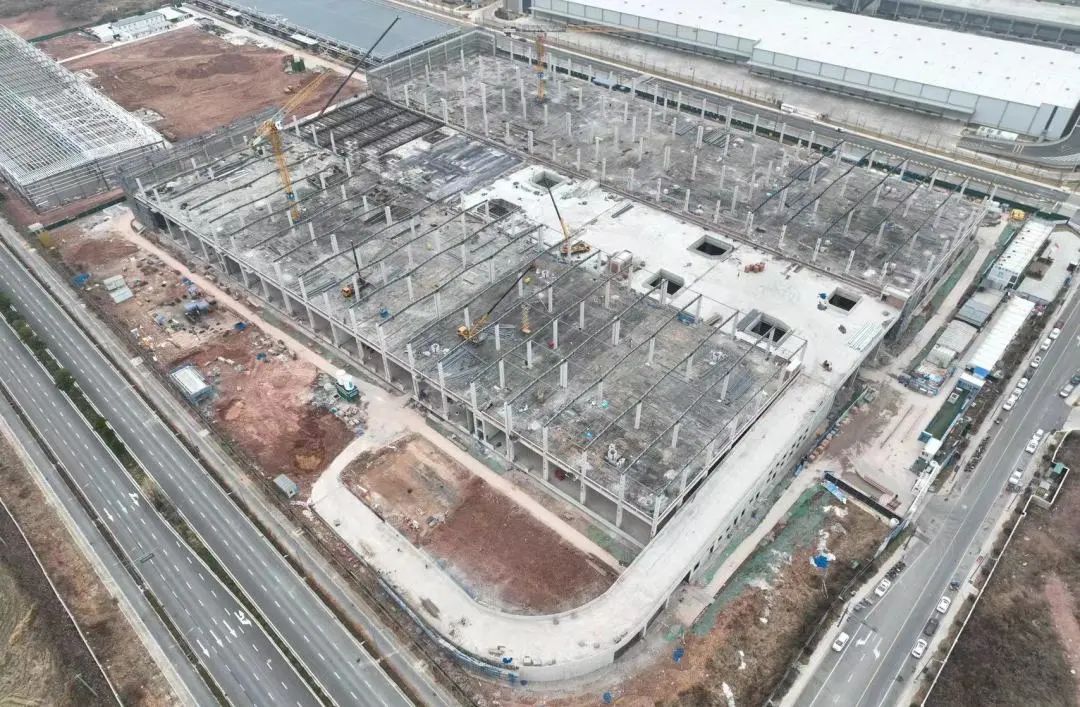

G地块项目

(1)安装工程:整体完成45%;

(2)主体二次结构:砌体工程完成100%;(3)粉刷工程:一层粉刷完成90%,二层粉刷完成30%;外墙粉刷完成25%。

07

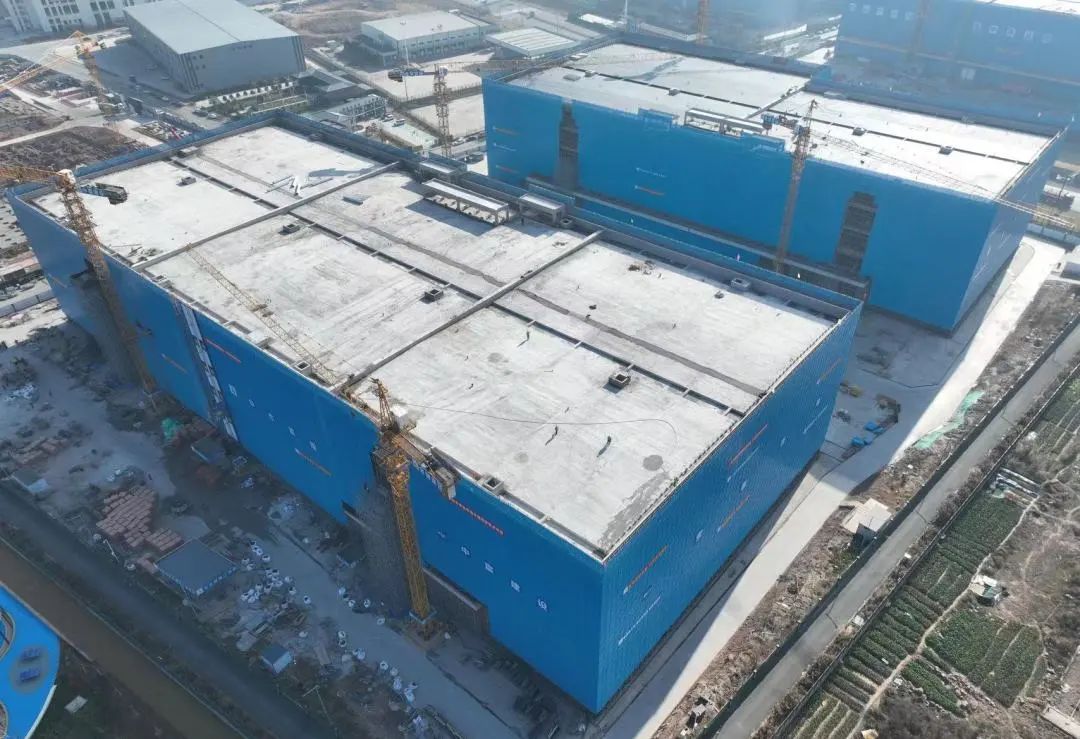

L地块项目

(1)L1#冷库基础地坪浇筑完成100%;

(2)L2#冷库一区块2层支模架搭设完成95%。

华东国际联运港

01

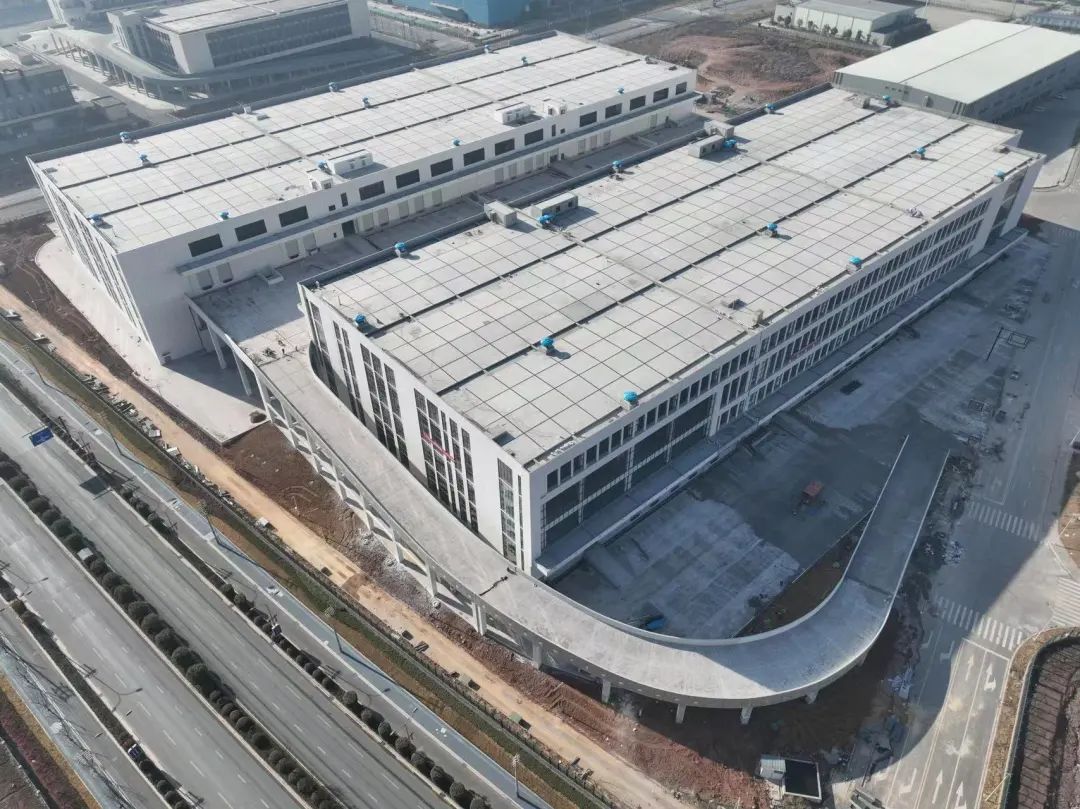

华东国际联运港智慧物流园88亩

(1)前期已完成方案设计;

(2)地勘已完成,文勘已进场;

(3)原土测绘已委托;

(4)组织召开华东国际联运港智慧物流园项目方案设计评审会。

02

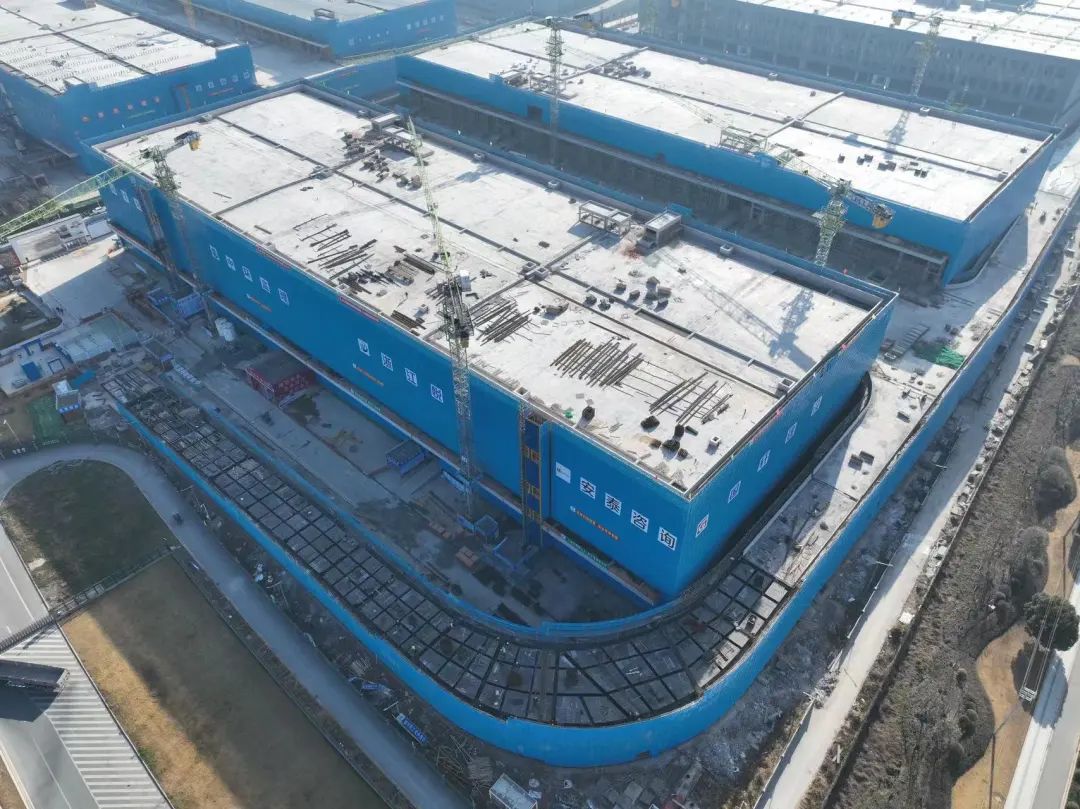

中铝80亩有色金属交易中心项目

(1)1#仓库金刚砂地坪完成50%;

(2)2#仓库墙面板材料进场;

(3)室外开始宕渣回填、管道开挖。

03

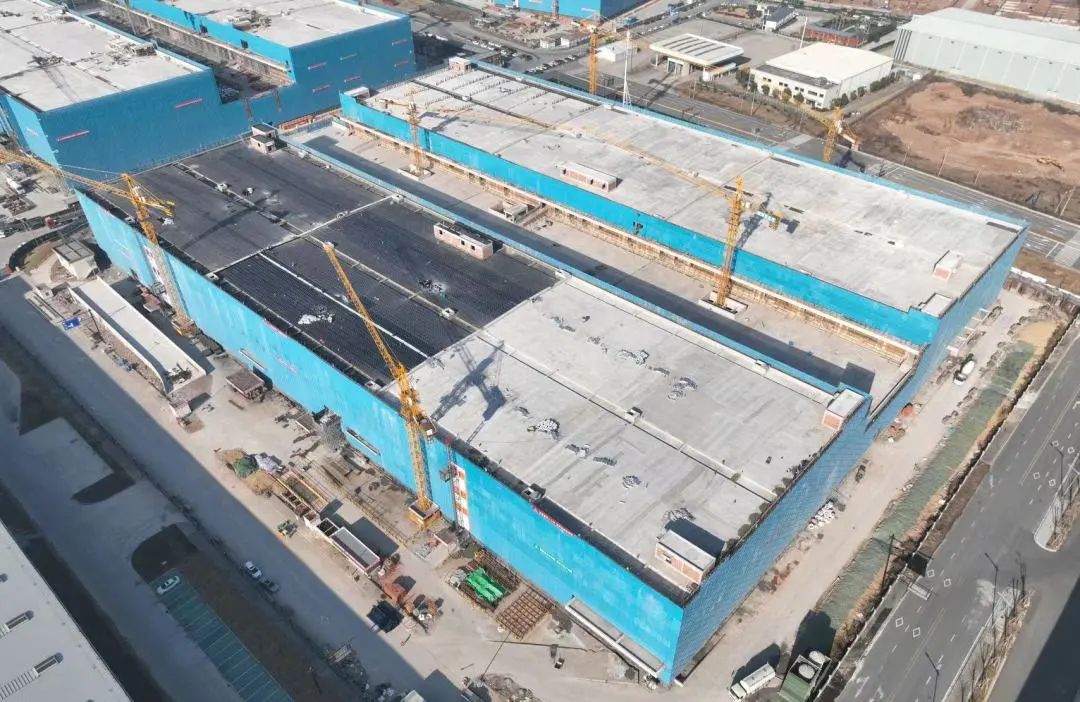

中铝120亩有色金属供应链平台

(1)主体结构:仓库完成83%,  汽车坡道及卸货平台完成;

(2)安装工程:预埋完成95%,管道安装完成26%;

(3)装饰装修工程:完成25%。

04

华东国际联运港三期项目

3月4日及3月8日城建公司分别组织召开了华东国际联运新城资金平衡方案 (讨论稿)汇报会议,就一级开发成本组成、政策实际情况处理以及片区出让收益等问题与咨询单位团队进行深入讨论,并提出了若干建设性意见。

02

公司其他

3月4日,城建公司组织召开2024年第6次总经理办公会和第6次标前决策审查会以及第四次支委会会议,公司经营班子成员参加会议,相关人员列席。
3月9日上午,城建公司利用休息日时间召开一周工作例会,公司经营班子、部门经理、部门主管参加会议,各部门负责人分别汇报了一周工作完成情况以及下周工作计划,最后公司领导班子分别做了点评,并部署了下周重点工作。
2024年3月4日开展公司周一夜学活动,工程项目部员工朱剑波分享考试经验、计划合同部员工陈苏芳分享项目管理中造价控制要点,进一步提升了全体员工职业素养,公司相关领导及全体员工参加。

别二维码关注我们
    编辑:贾雪灿
    审核:何 渊
    审定:舒志刚

打赏

更多>同类资讯
0相关评论

推荐图文
推荐资讯
点击排行
网站首页  |  关于我们  |  联系方式  |  使用协议  |  版权隐私  |  网站地图  |  排名推广  |  广告服务  |  积分换礼  |  网站留言  |  RSS订阅  |  违规举报  |  皖ICP备20008326号-18
Powered By DESTOON
